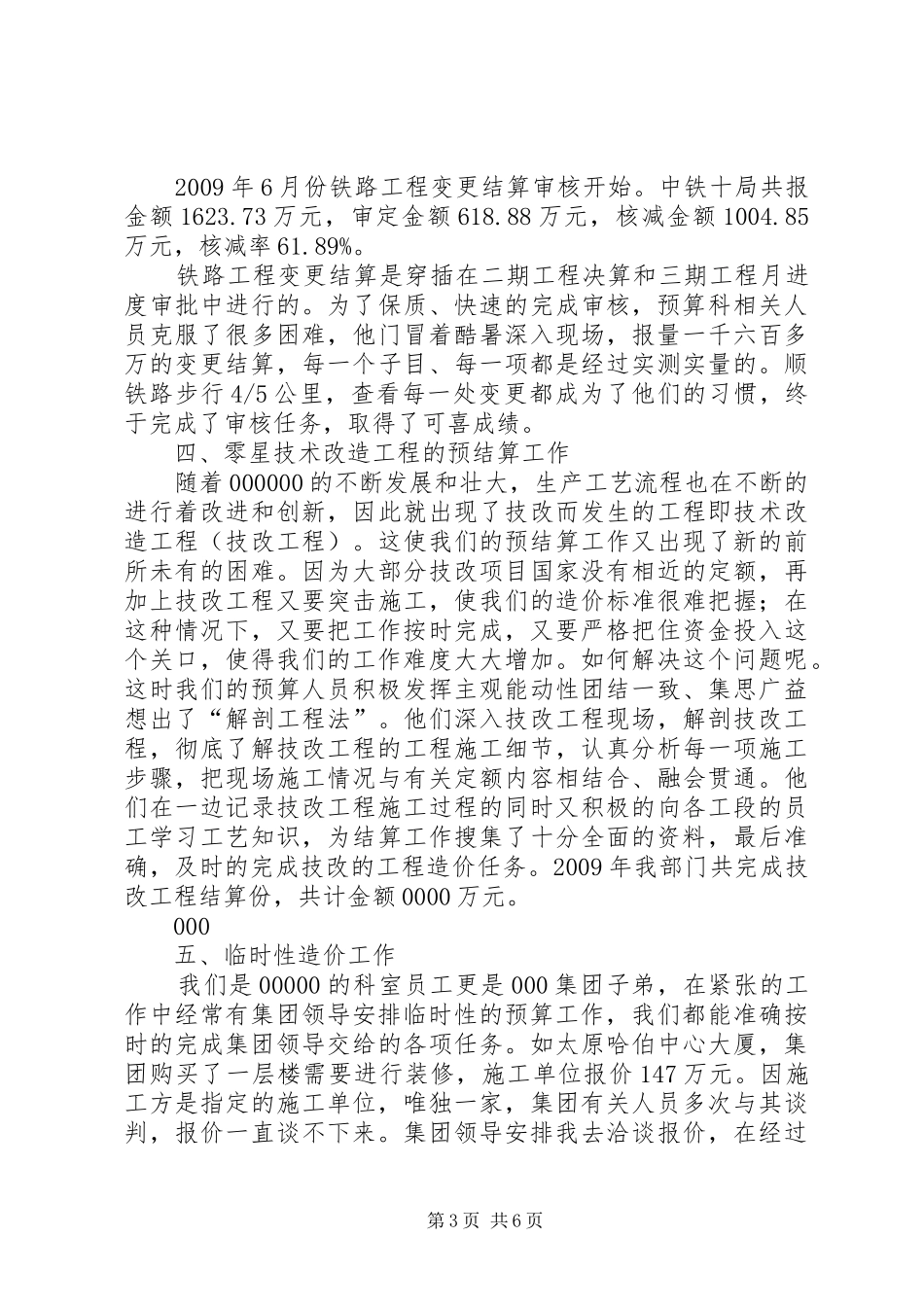

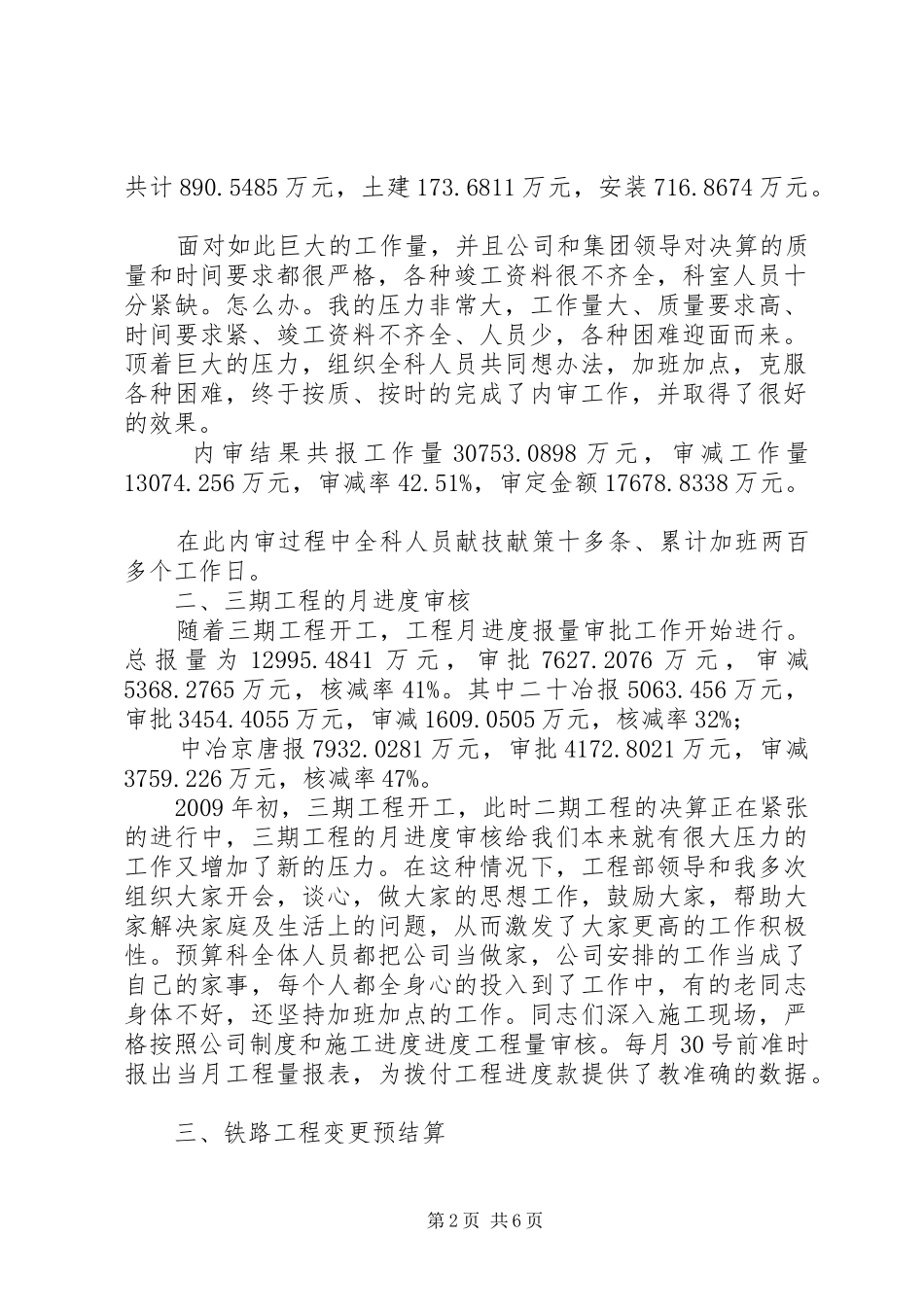

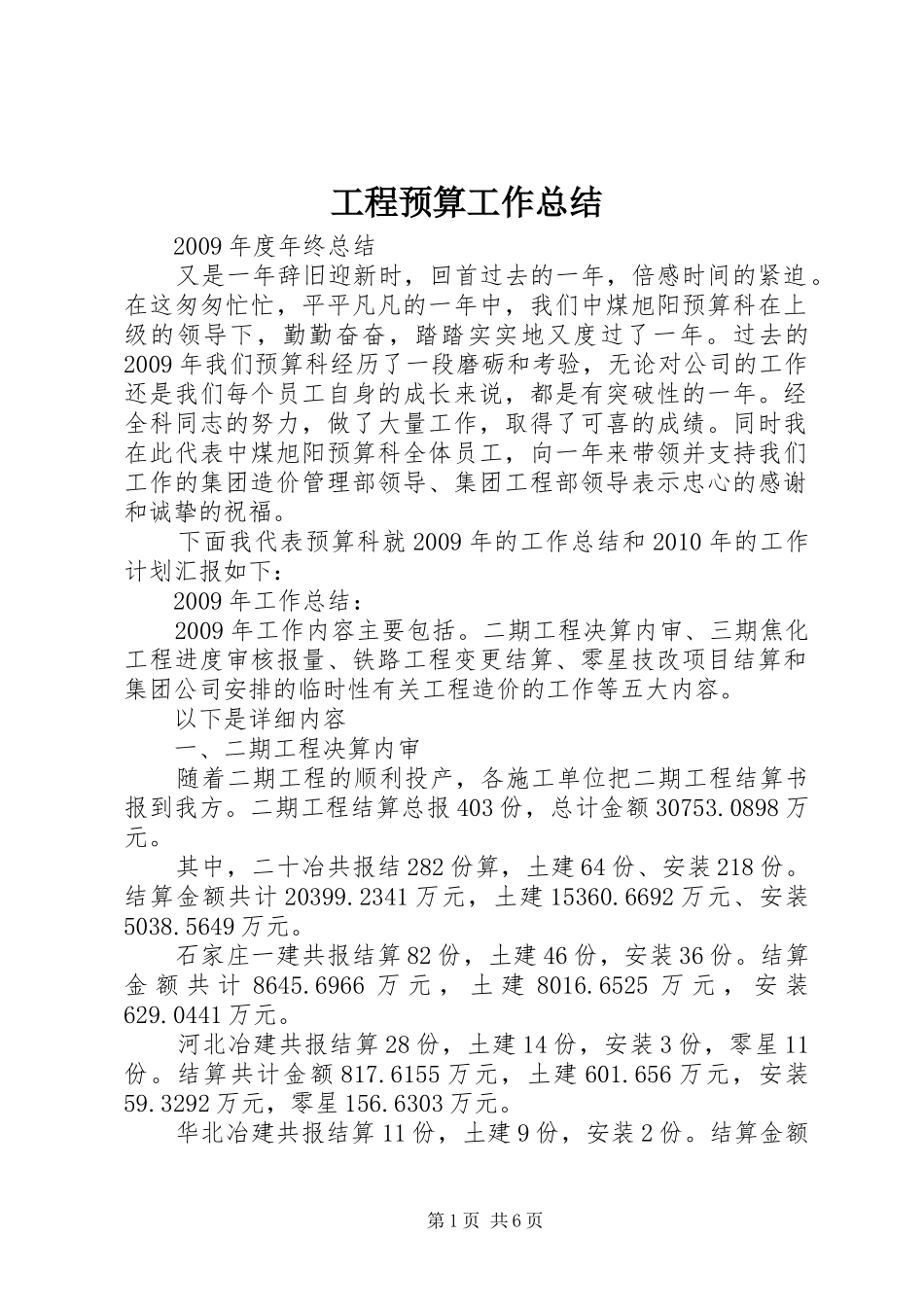

工程预算工作总结2009年度年终总结又是一年辞旧迎新时,回首过去的一年,倍感时间的紧迫。在这匆匆忙忙,平平凡凡的一年中,我们中煤旭阳预算科在上级的领导下,勤勤奋奋,踏踏实实地又度过了一年。过去的2009年我们预算科经历了一段磨砺和考验,无论对公司的工作还是我们每个员工自身的成长来说,都是有突破性的一年。经全科同志的努力,做了大量工作,取得了可喜的成绩。同时我在此代表中煤旭阳预算科全体员工,向一年来带领并支持我们工作的集团造价管理部领导、集团工程部领导表示忠心的感谢和诚挚的祝福。下面我代表预算科就2009年的工作总结和2010年的工作计划汇报如下:2009年工作总结:2009年工作内容主要包括。二期工程决算内审、三期焦化工程进度审核报量、铁路工程变更结算、零星技改项目结算和集团公司安排的临时性有关工程造价的工作等五大内容。以下是详细内容一、二期工程决算内审随着二期工程的顺利投产,各施工单位把二期工程结算书报到我方。二期工程结算总报403份,总计金额30753.0898万元。其中,二十冶共报结282份算,土建64份、安装218份。结算金额共计20399.2341万元,土建15360.6692万元、安装5038.5649万元。石家庄一建共报结算82份,土建46份,安装36份。结算金额共计8645.6966万元,土建8016.6525万元,安装629.0441万元。河北冶建共报结算28份,土建14份,安装3份,零星11份。结算共计金额817.6155万元,土建601.656万元,安装59.3292万元,零星156.6303万元。华北冶建共报结算11份,土建9份,安装2份。结算金额第1页共6页共计890.5485万元,土建173.6811万元,安装716.8674万元。面对如此巨大的工作量,并且公司和集团领导对决算的质量和时间要求都很严格,各种竣工资料很不齐全,科室人员十分紧缺。怎么办。我的压力非常大,工作量大、质量要求高、时间要求紧、竣工资料不齐全、人员少,各种困难迎面而来。顶着巨大的压力,组织全科人员共同想办法,加班加点,克服各种困难,终于按质、按时的完成了内审工作,并取得了很好的效果。内审结果共报工作量30753.0898万元,审减工作量13074.256万元,审减率42.51%,审定金额17678.8338万元。在此内审过程中全科人员献技献策十多条、累计加班两百多个工作日。二、三期工程的月进度审核随着三期工程开工,工程月进度报量审批工作开始进行。总报量为12995.4841万元,审批7627.2076万元,审减5368.2765万元,核减率41%。其中二十冶报5063.456万元,审批3454.4055万元,审减1609.0505万元,核减率32%;中冶京唐报7932.0281万元,审批4172.8021万元,审减3759.226万元,核减率47%。2009年初,三期工程开工,此时二期工程的决算正在紧张的进行中,三期工程的月进度审核给我们本来就有很大压力的工作又增加了新的压力。在这种情况下,工程部领导和我多次组织大家开会,谈心,做大家的思想工作,鼓励大家,帮助大家解决家庭及生活上的问题,从而激发了大家更高的工作积极性。预算科全体人员都把公司当做家,公司安排的工作当成了自己的家事,每个人都全身心的投入到了工作中,有的老同志身体不好,还坚持加班加点的工作。同志们深入施工现场,严格按照公司制度和施工进度进度工程量审核。每月30号前准时报出当月工程量报表,为拨付工程进度款提供了教准确的数据。三、铁路工程变更预结算第2页共6页2009年6月份铁路工程变更结算审核开始。中铁十局共报金额1623.73万元,审定金额618.88万元,核减金额1004.85万元,核减率61.89%。铁路工程变更结算是穿插在二期工程决算和三期工程月进度审批中进行的。为了保质、快速的完成审核,预算科相关人员克服了很多困难,他门冒着酷暑深入现场,报量一千六百多万的变更结算,每一个子目、每一项都是经过实测实量的。顺铁路步行4/5公里,查看每一处变更都成为了他们的习惯,终于完成了审核任务,取得了可喜成绩。四、零星技术改造工程的预结算工作随着000000的不断发展和壮大,生产工艺流程也在不断的进行着改进和创新,因此就出现了技改而发生的工程即技术改造工程(技改工程)。这使我们的预结算工作又出现了新的前所未有的困难。因为大部分技改项目国家没有相近的定额,再加...
