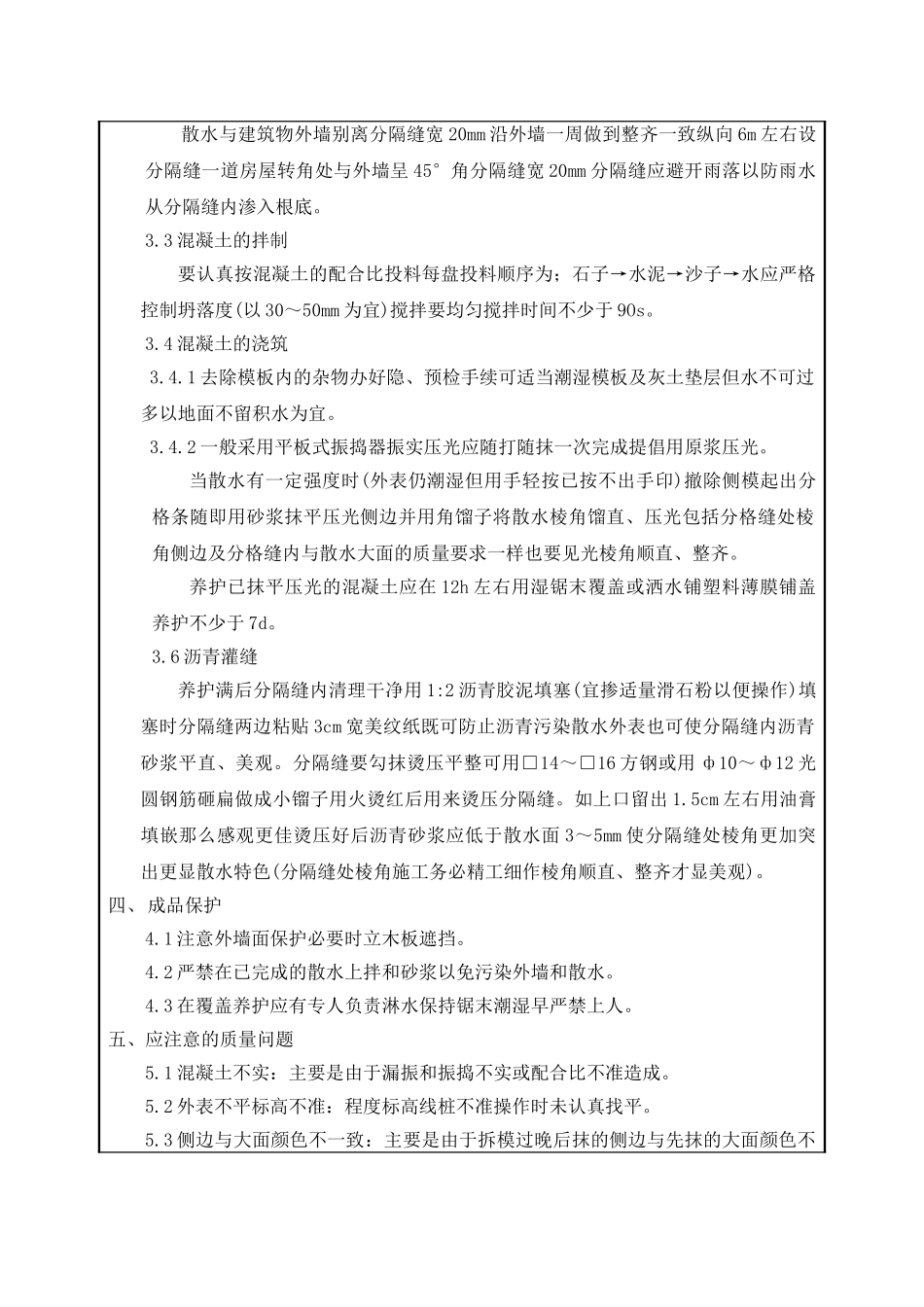

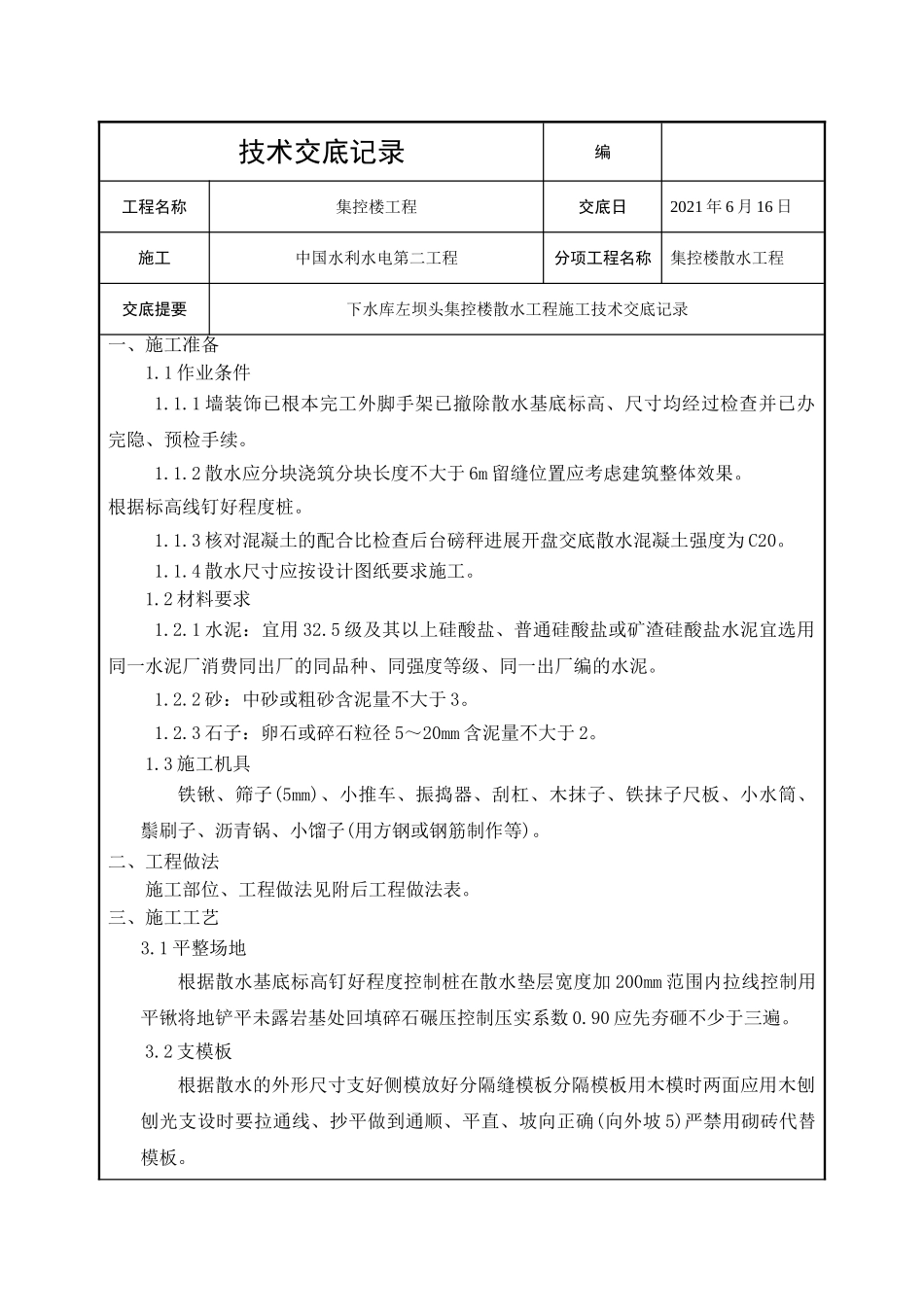

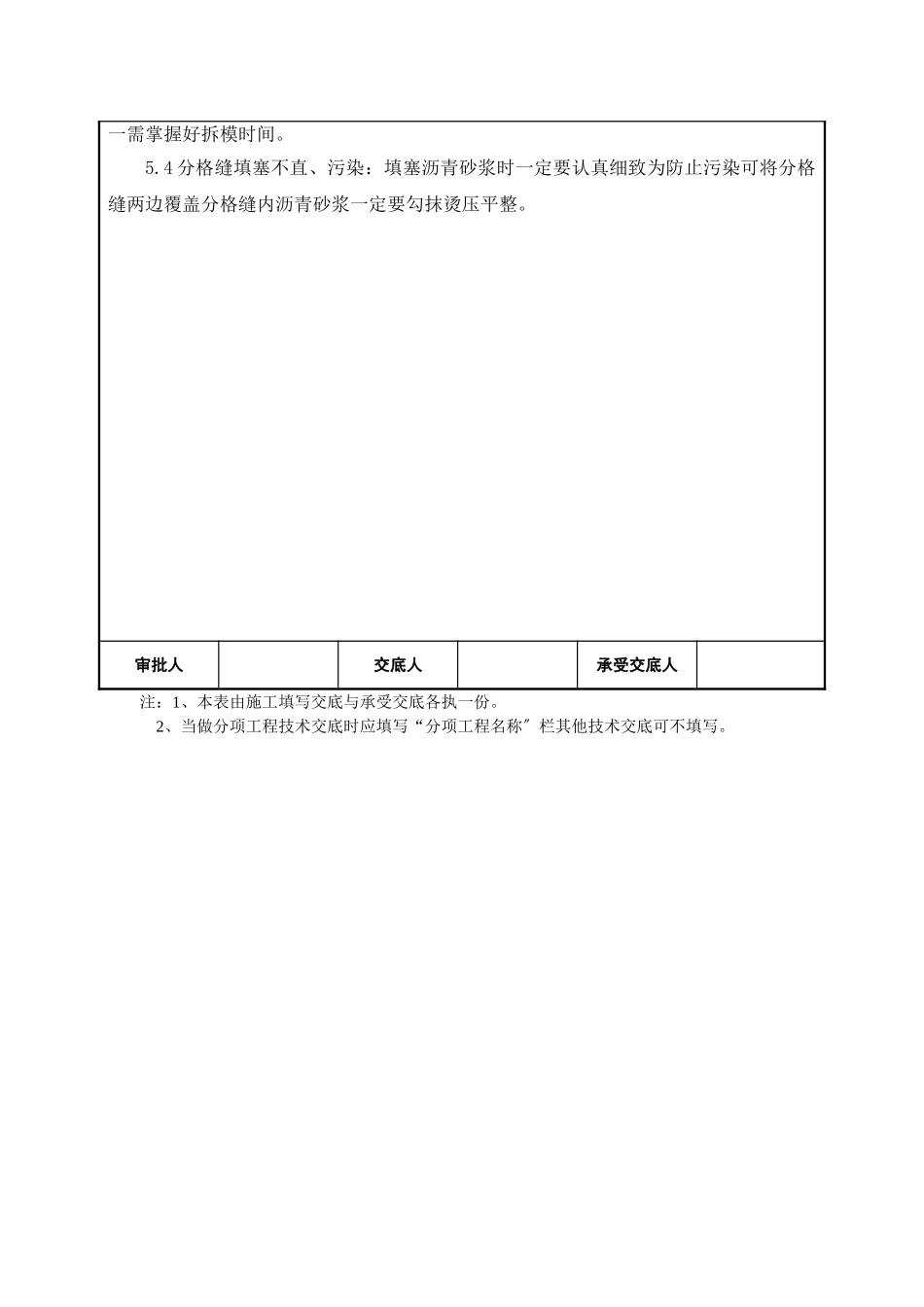

技术交底记录编工程名称集控楼工程交底日2021年6月16日施工中国水利水电第二工程分项工程名称集控楼散水工程交底提要下水库左坝头集控楼散水工程施工技术交底记录一、施工准备1.1作业条件1.1.1墙装饰已根本完工外脚手架已撤除散水基底标高、尺寸均经过检查并已办完隐、预检手续。1.1.2散水应分块浇筑分块长度不大于6m留缝位置应考虑建筑整体效果。根据标高线钉好程度桩。1.1.3核对混凝土的配合比检查后台磅秤进展开盘交底散水混凝土强度为C20。1.1.4散水尺寸应按设计图纸要求施工。1.2材料要求1.2.1水泥:宜用32.5级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥宜选用同一水泥厂消费同出厂的同品种、同强度等级、同一出厂编的水泥。1.2.2砂:中砂或粗砂含泥量不大于3。1.2.3石子:卵石或碎石粒径5~20mm含泥量不大于2。1.3施工机具铁锹、筛子(5mm)、小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小馏子(用方钢或钢筋制作等)。二、工程做法施工部位、工程做法见附后工程做法表。三、施工工艺3.1平整场地根据散水基底标高钉好程度控制桩在散水垫层宽度加200mm范围内拉线控制用平锹将地铲平未露岩基处回填碎石碾压控制压实系数0.90应先夯砸不少于三遍。3.2支模板根据散水的外形尺寸支好侧模放好分隔缝模板分隔模板用木模时两面应用木刨刨光支设时要拉通线、抄平做到通顺、平直、坡向正确(向外坡5)严禁用砌砖代替模板。散水与建筑物外墙别离分隔缝宽20mm沿外墙一周做到整齐一致纵向6m左右设分隔缝一道房屋转角处与外墙呈45°角分隔缝宽20mm分隔缝应避开雨落以防雨水从分隔缝内渗入根底。3.3混凝土的拌制要认真按混凝土的配合比投料每盘投料顺序为;石子→水泥→沙子→水应严格控制坍落度(以30~50mm为宜)搅拌要均匀搅拌时间不少于9Os。3.4混凝土的浇筑3.4.1去除模板内的杂物办好隐、预检手续可适当潮湿模板及灰土垫层但水不可过多以地面不留积水为宜。3.4.2一般采用平板式振捣器振实压光应随打随抹一次完成提倡用原浆压光。当散水有一定强度时(外表仍潮湿但用手轻按已按不出手印)撤除侧模起出分格条随即用砂浆抹平压光侧边并用角馏子将散水棱角馏直、压光包括分格缝处棱角侧边及分格缝内与散水大面的质量要求一样也要见光棱角顺直、整齐。养护已抹平压光的混凝土应在12h左右用湿锯末覆盖或洒水铺塑料薄膜铺盖养护不少于7d。3.6沥青灌缝养护满后分隔缝内清理干净用1:2沥青胶泥填塞(宜掺适量滑石粉以便操作)填塞时分隔缝两边粘贴3cm宽美纹纸既可防止沥青污染散水外表也可使分隔缝内沥青砂浆平直、美观。分隔缝要勾抹烫压平整可用□14~□16方钢或用ф10~ф12光圆钢筋砸扁做成小镏子用火烫红后用来烫压分隔缝。如上口留出1.5cm左右用油膏填嵌那么感观更佳烫压好后沥青砂浆应低于散水面3~5mm使分隔缝处棱角更加突出更显散水特色(分隔缝处棱角施工务必精工细作棱角顺直、整齐才显美观)。四、成品保护4.1注意外墙面保护必要时立木板遮挡。4.2严禁在已完成的散水上拌和砂浆以免污染外墙和散水。4.3在覆盖养护应有专人负责淋水保持锯末潮湿早严禁上人。五、应注意的质量问题5.1混凝土不实:主要是由于漏振和振捣不实或配合比不准造成。5.2外表不平标高不准:程度标高线桩不准操作时未认真找平。5.3侧边与大面颜色不一致:主要是由于拆模过晚后抹的侧边与先抹的大面颜色不一需掌握好拆模时间。5.4分格缝填塞不直、污染:填塞沥青砂浆时一定要认真细致为防止污染可将分格缝两边覆盖分格缝内沥青砂浆一定要勾抹烫压平整。审批人交底人承受交底人注:1、本表由施工填写交底与承受交底各执一份。2、当做分项工程技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
