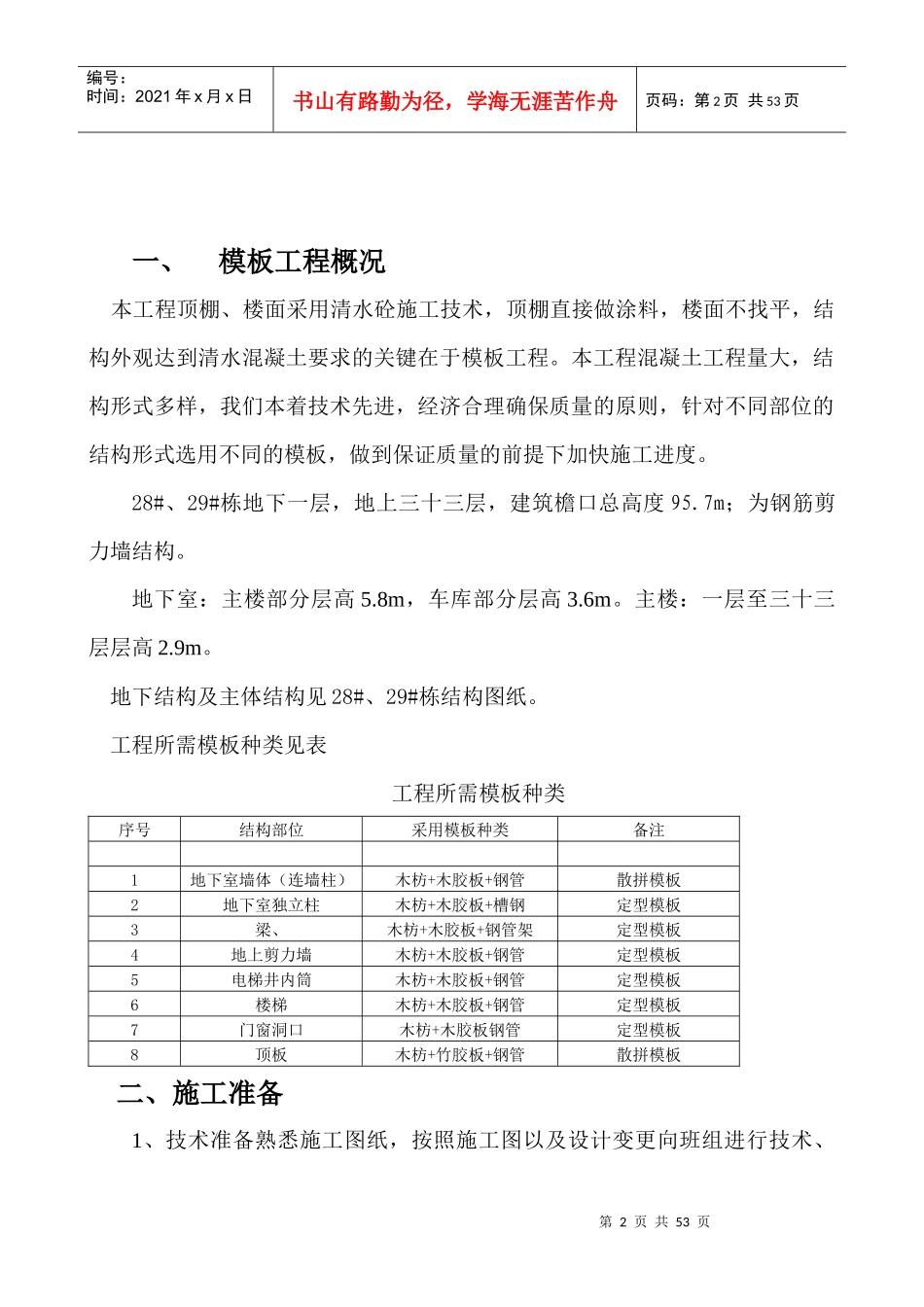

第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页目录一、模板工程概况二、施工准备三、施工工艺及操作要点四、模板配置和设计五、模板验算六、模板加工七、模板现场吊装八、模板的安装九、模板的拆除十、技术质量保证措施十一、成品保护十二、安全、文明、环保施工措施第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页一、模板工程概况本工程顶棚、楼面采用清水砼施工技术,顶棚直接做涂料,楼面不找平,结构外观达到清水混凝土要求的关键在于模板工程
本工程混凝土工程量大,结构形式多样,我们本着技术先进,经济合理确保质量的原则,针对不同部位的结构形式选用不同的模板,做到保证质量的前提下加快施工进度
28#、29#栋地下一层,地上三十三层,建筑檐口总高度95
7m;为钢筋剪力墙结构
地下室:主楼部分层高5
8m,车库部分层高3
主楼:一层至三十三层层高2
地下结构及主体结构见28#、29#栋结构图纸
工程所需模板种类见表工程所需模板种类序号结构部位采用模板种类备注1地下室墙体(连墙柱)木枋+木胶板+钢管散拼模板2地下室独立柱木枋+木胶板+槽钢定型模板3梁、木枋+木胶板+钢管架定型模板4地上剪力墙木枋+木胶板+钢管定型模板5电梯井内筒木枋+木胶板+钢管定型模板6楼梯木枋+木胶板+钢管定型模板7门窗洞口木枋+木胶板钢管定型模板8顶板木枋+竹胶板+钢管散拼模板二、施工准备1、技术准备熟悉施工图纸,按照施工图以及设计变更向班组进行技术、第3页共53页第2页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共53页安全交底以书面形式下达

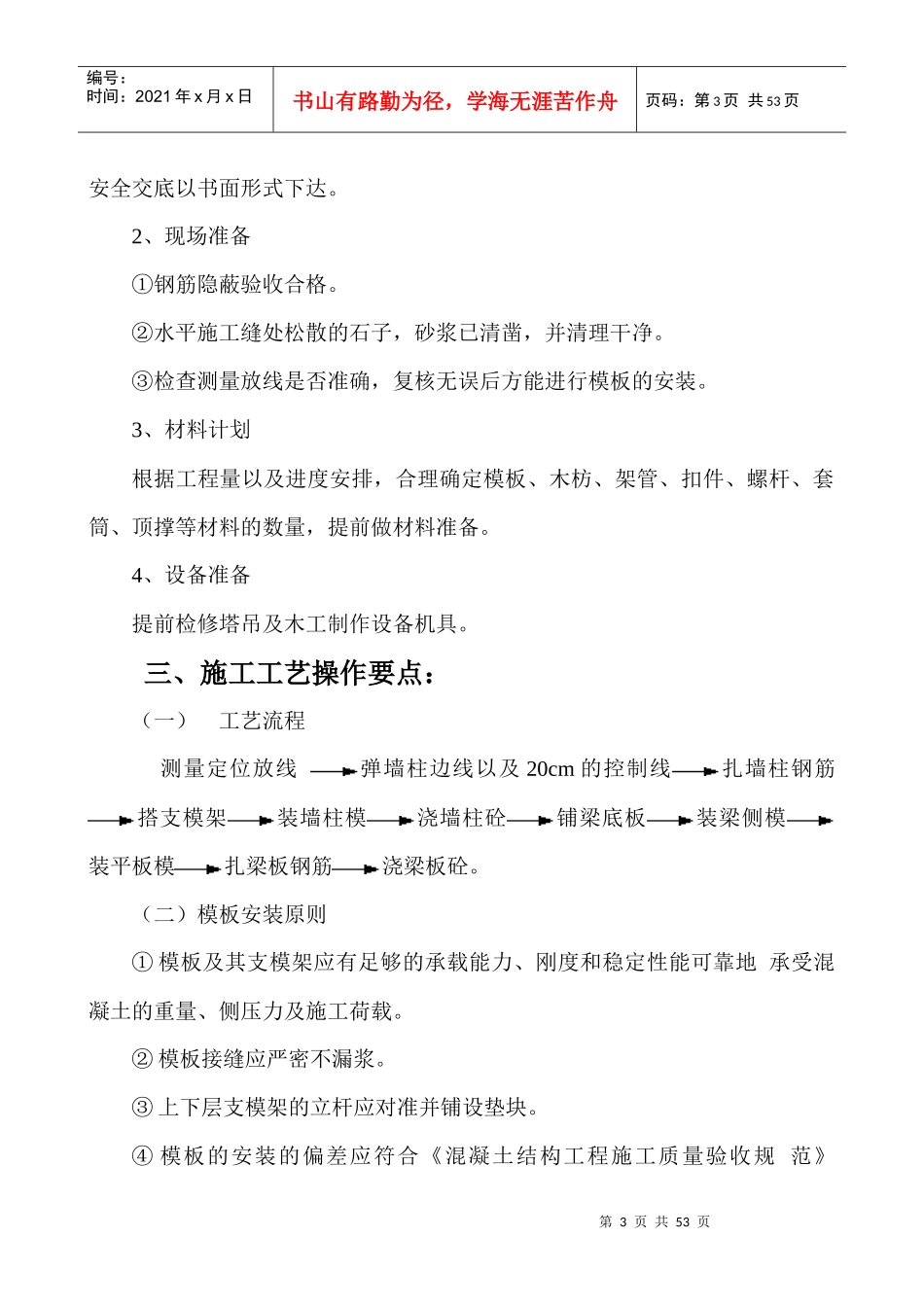

2、现场准备①钢筋隐蔽验收合格
②水平施工缝处松散的石子,砂浆已清凿,并清理干净
③检查测量放线是否准确,复核无误后方能进行模板的安装
