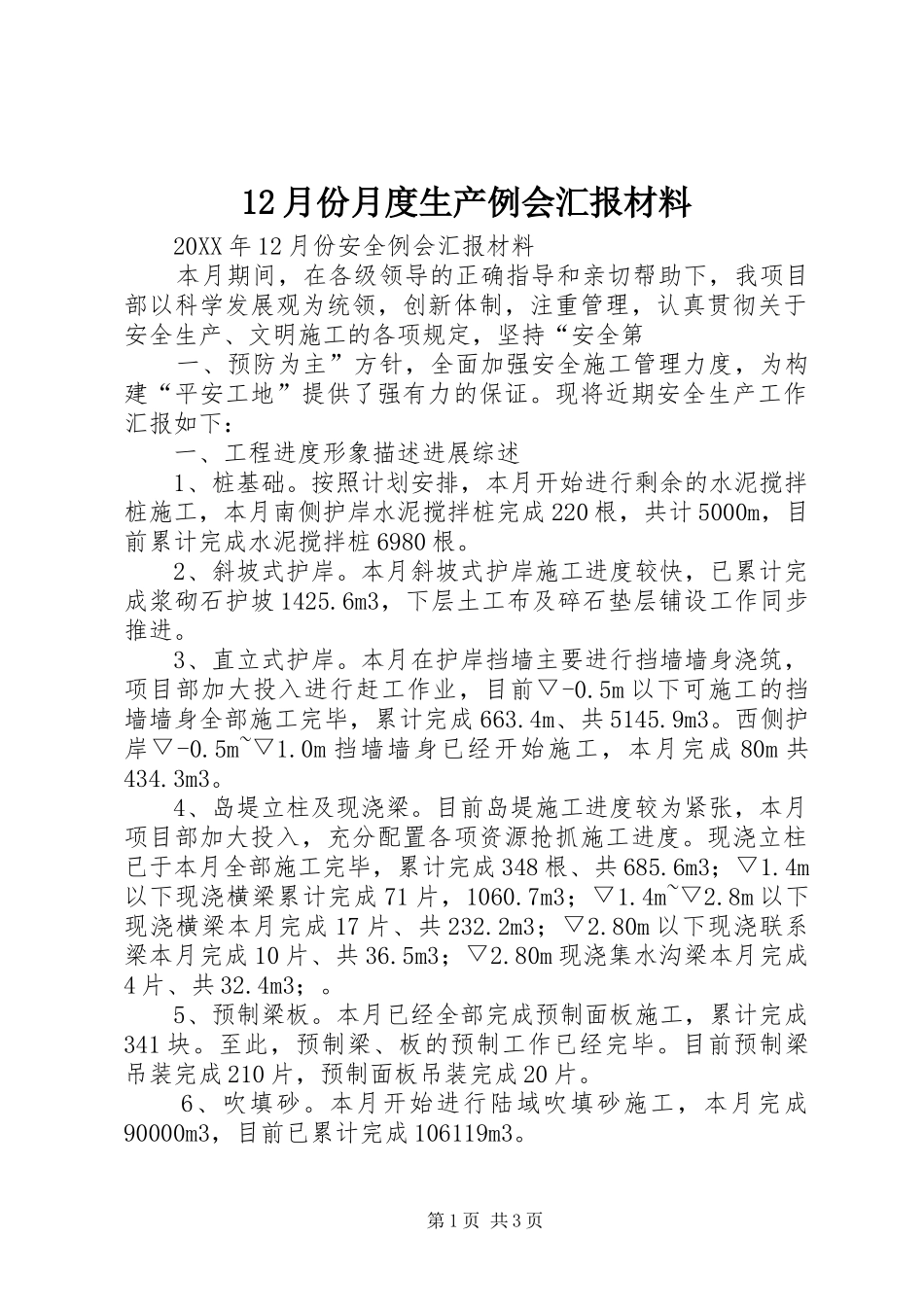

12月份月度生产例会汇报材料20XX年12月份安全例会汇报材料本月期间,在各级领导的正确指导和亲切帮助下,我项目部以科学发展观为统领,创新体制,注重管理,认真贯彻关于安全生产、文明施工的各项规定,坚持“安全第一、预防为主”方针,全面加强安全施工管理力度,为构建“平安工地”提供了强有力的保证
现将近期安全生产工作汇报如下:一、工程进度形象描述进展综述1、桩基础
按照计划安排,本月开始进行剩余的水泥搅拌桩施工,本月南侧护岸水泥搅拌桩完成220根,共计5000m,目前累计完成水泥搅拌桩6980根
2、斜坡式护岸
本月斜坡式护岸施工进度较快,已累计完成浆砌石护坡1425
6m3,下层土工布及碎石垫层铺设工作同步推进
3、直立式护岸
本月在护岸挡墙主要进行挡墙墙身浇筑,项目部加大投入进行赶工作业,目前▽-0
5m以下可施工的挡墙墙身全部施工完毕,累计完成663
4m、共5145
西侧护岸▽-0
0m挡墙墙身已经开始施工,本月完成80m共434
4、岛堤立柱及现浇梁
目前岛堤施工进度较为紧张,本月项目部加大投入,充分配置各项资源抢抓施工进度
现浇立柱已于本月全部施工完毕,累计完成348根、共685
6m3;▽1
4m以下现浇横梁累计完成71片,1060
7m3;▽1
8m以下现浇横梁本月完成17片、共232
2m3;▽2
80m以下现浇联系梁本月完成10片、共36
5m3;▽2
80m现浇集水沟梁本月完成4片、共32
5、预制梁板
本月已经全部完成预制面板施工,累计完成341块
至此,预制梁、板的预制工作已经完毕
目前预制梁吊装完成210片,预制面板吊装完成20片
本月开始进行陆域吹填砂施工,本月完成90000m3,目前已累计完成106119m3
第1页共3页二、项目部已完成的主要安全工作
