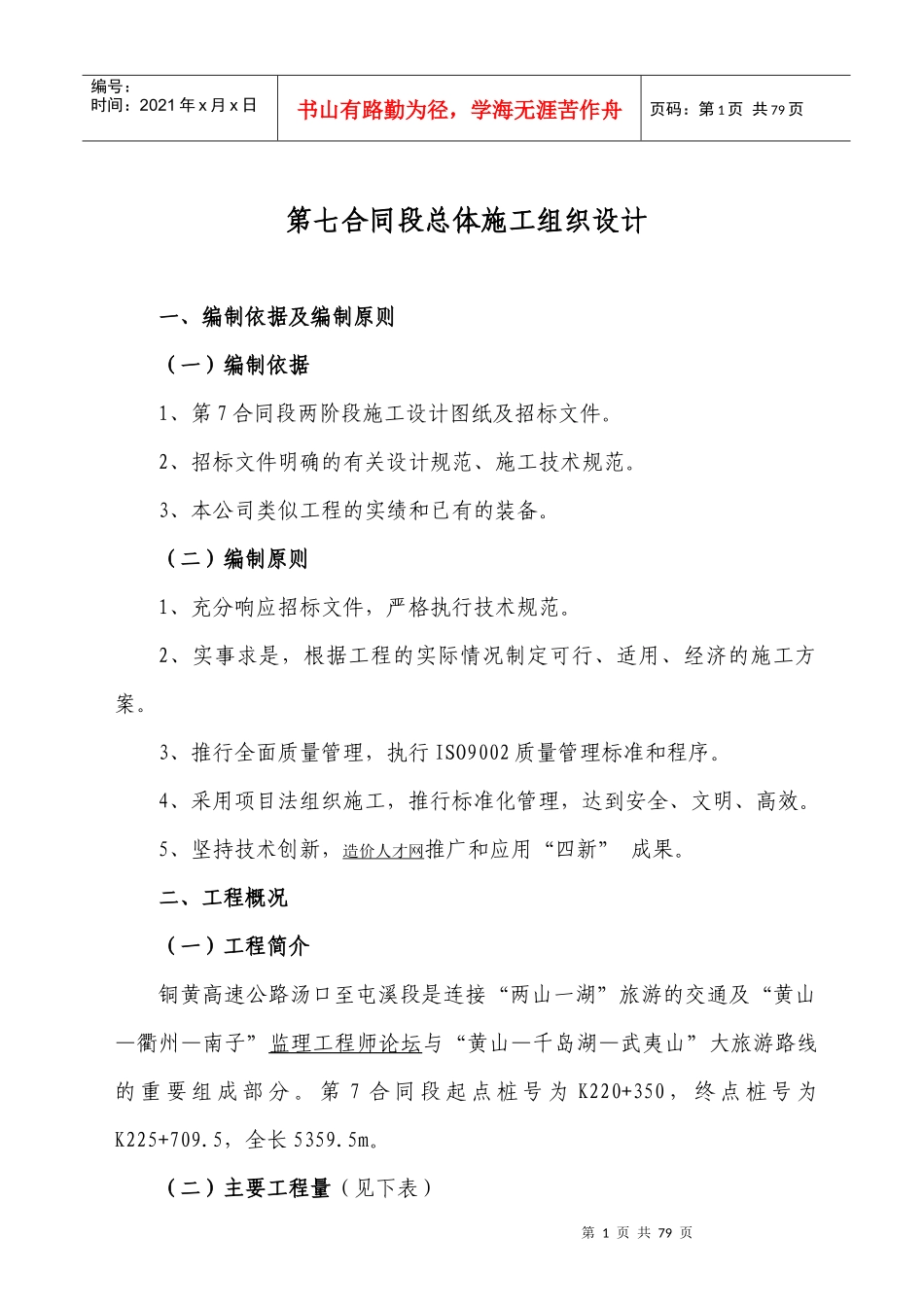

第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共79页第七合同段总体施工组织设计一、编制依据及编制原则(一)编制依据1、第7合同段两阶段施工设计图纸及招标文件
2、招标文件明确的有关设计规范、施工技术规范
3、本公司类似工程的实绩和已有的装备
(二)编制原则1、充分响应招标文件,严格执行技术规范
2、实事求是,根据工程的实际情况制定可行、适用、经济的施工方案
3、推行全面质量管理,执行ISO9002质量管理标准和程序
4、采用项目法组织施工,推行标准化管理,达到安全、文明、高效
5、坚持技术创新,造价人才网推广和应用“四新”成果
二、工程概况(一)工程简介铜黄高速公路汤口至屯溪段是连接“两山一湖”旅游的交通及“黄山—衢州—南子”监理工程师论坛与“黄山—千岛湖—武夷山”大旅游路线的重要组成部分
第7合同段起点桩号为K220+350,终点桩号为K225+709
5,全长5359

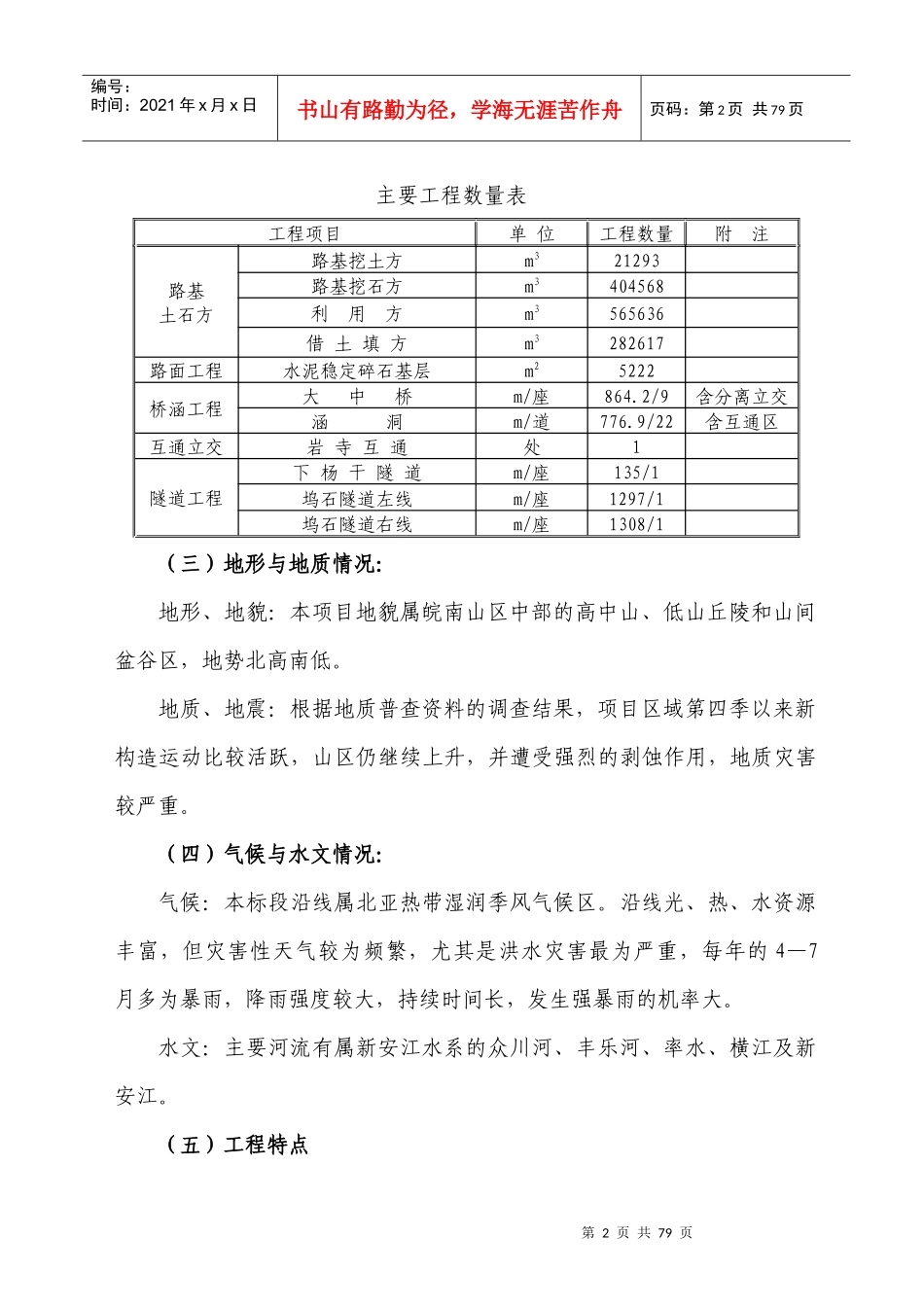

(二)主要工程量(见下表)第2页共79页第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共79页主要工程数量表工程项目单位工程数量附注路基土石方路基挖土方m321293路基挖石方m3404568利用方m3565636借土填方m3282617路面工程水泥稳定碎石基层m25222桥涵工程大中桥m/座864
2/9含分离立交涵洞m/道776
9/22含互通区互通立交岩寺互通处1隧道工程下杨干隧道m/座135/1坞石隧道左线m/座1297/1坞石隧道右线m/座1308/1(三)地形与地质情况:地形、地貌:本项目地貌属皖南山区中部的高中山、低山丘陵和山间盆谷区,地势北高南低
地质、地震:根据地质普查资料的调查结果,项目区域第四季以来新构造运动比较活跃,山区仍继续上升,并遭受强烈的剥蚀作用,地质灾害较严重
(四)气候与水文情况:气候
