块料地面铺贴工艺流程:当块料为石材时基层处理→测量放线→试排编号→刷防护液→冲筋→水泥砂浆结合层→干铺砂浆→铺贴块料→擦缝→清理→打蜡施工准备施工前应将基层清理干净,洒水湿润
作业条件墙面抹灰等作完
弹好+50cm水平线
穿地面的套管做完,并已进行隐蔽工程验收合格,并经业主单位、监理单位签字认可
门框做好保护防止手推车碰撞
操作面应进行封闭施工,禁止交叉作业,确保施工质量
材料要求材料场需检验合格,其品种、规格符合设计图纸要求
水泥等级符合设计及相关规范要求
中粗砂应过筛并洁净,无泥块等
操作工艺施工前将基层清扫干净,洒水湿润,如发现有空鼓现象,将其撬起,对空鼓部位重新找平
测量放线弹50cm水平线
试排编号试排前,根据施工图及现场测试,熟悉各部位尺寸和做法,弄清洞口边、角等部位之间关系
所有石材板块按图案颜色、纹理试拼,并按两个方向编号排列,然后按编号码放整齐,刷防护液石材应六面涂刷防护液,防护液应涂刷均匀,不应有漏刷现象
石材背面的网格及胶应除去
冲筋在房间主要部位弹互相垂直的控制十字线,用以控制板材的位置
水泥砂浆结合层在清理好的地面上均匀洒水,然后用扫帚均匀洒水泥素浆(水灰比为0
5或按图纸设计要求)
根据水平线,定出地面结合层厚度,拉十字线,此层与下道工序铺砂浆找平层必须紧密配合
铺砂浆在施工区域的两个互相垂直的方向,铺两条干砂,其宽度大于板块,厚度不少于30mm,按图纸将板材排好,以便检查板块之间的缝隙,核好板块与墙面、柱、洞之间的关系
铺贴从里侧往门口处铺,拍实找平
按试拼编号,安放时四角同时下落,用橡皮锤锤击板材,用水平尺找平,校正后掀起浇素水泥浆安装就位
铺完第一块后,向两侧和后退方向顺序铺贴,发现空隙应掀起板块,补实砂浆,再安装,板块之间接缝要严,一般不留缝隙
质量要求材料的品种、规格应符合设计要求

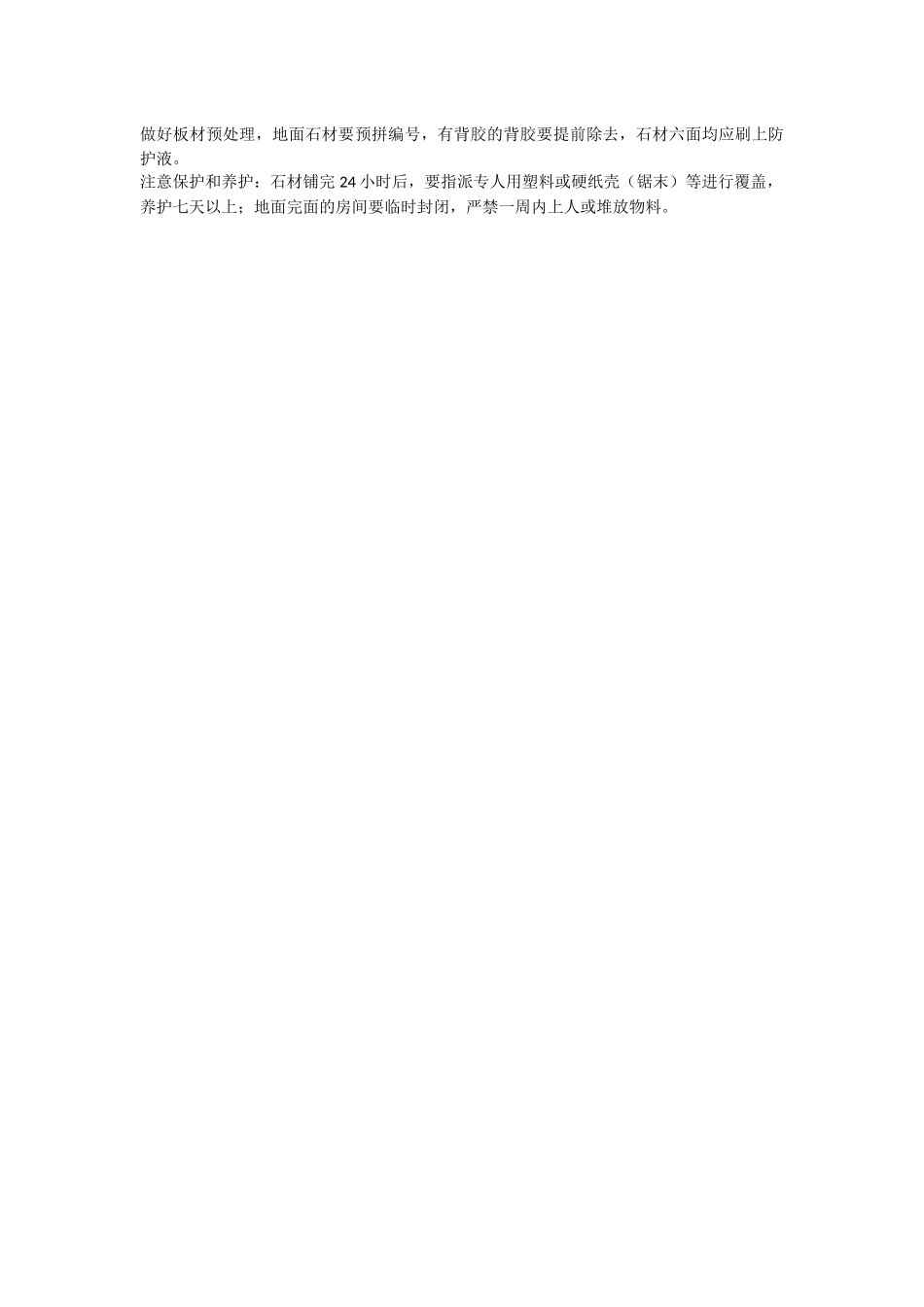

板材与基层粘接应牢固,不应有空鼓
