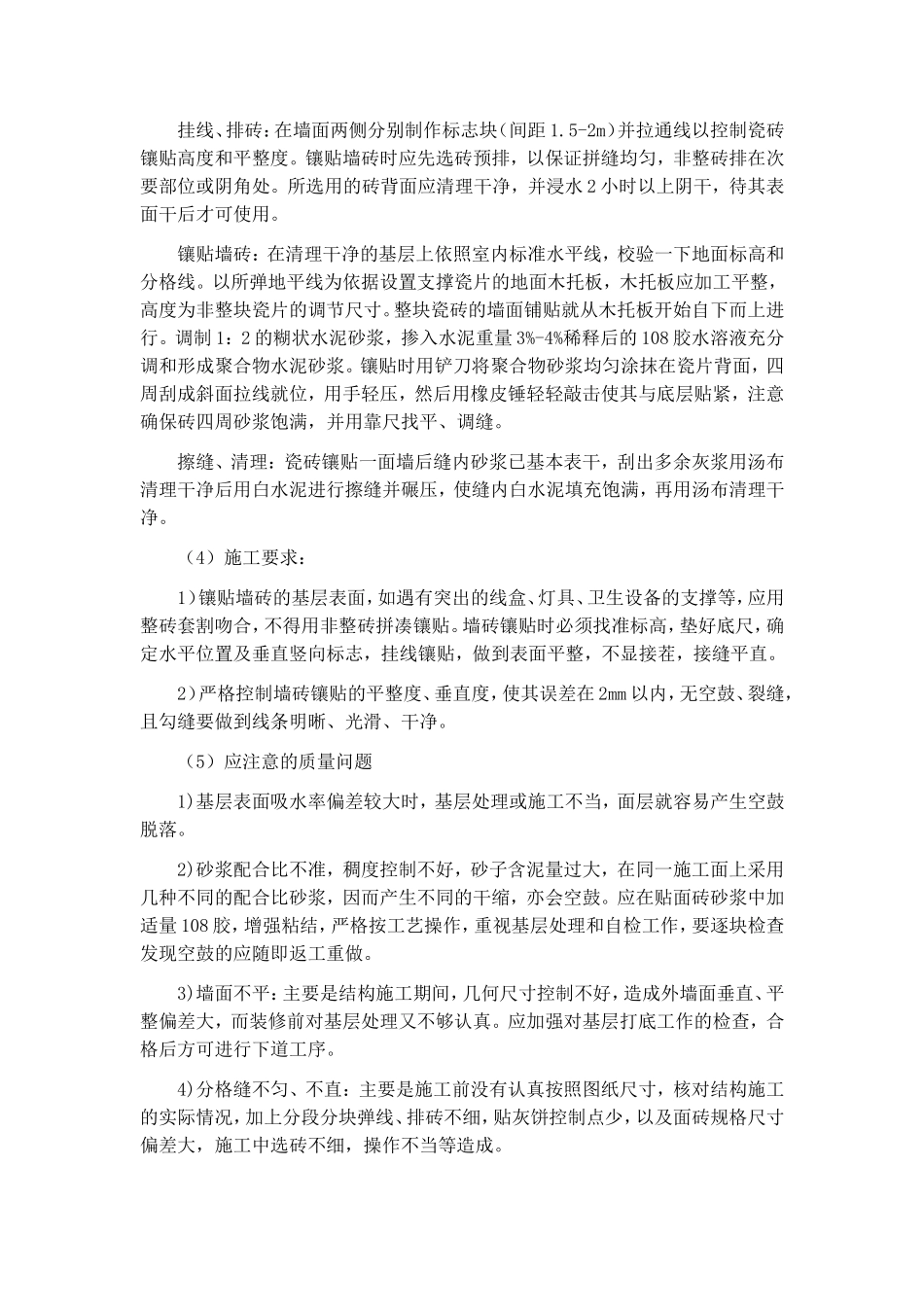

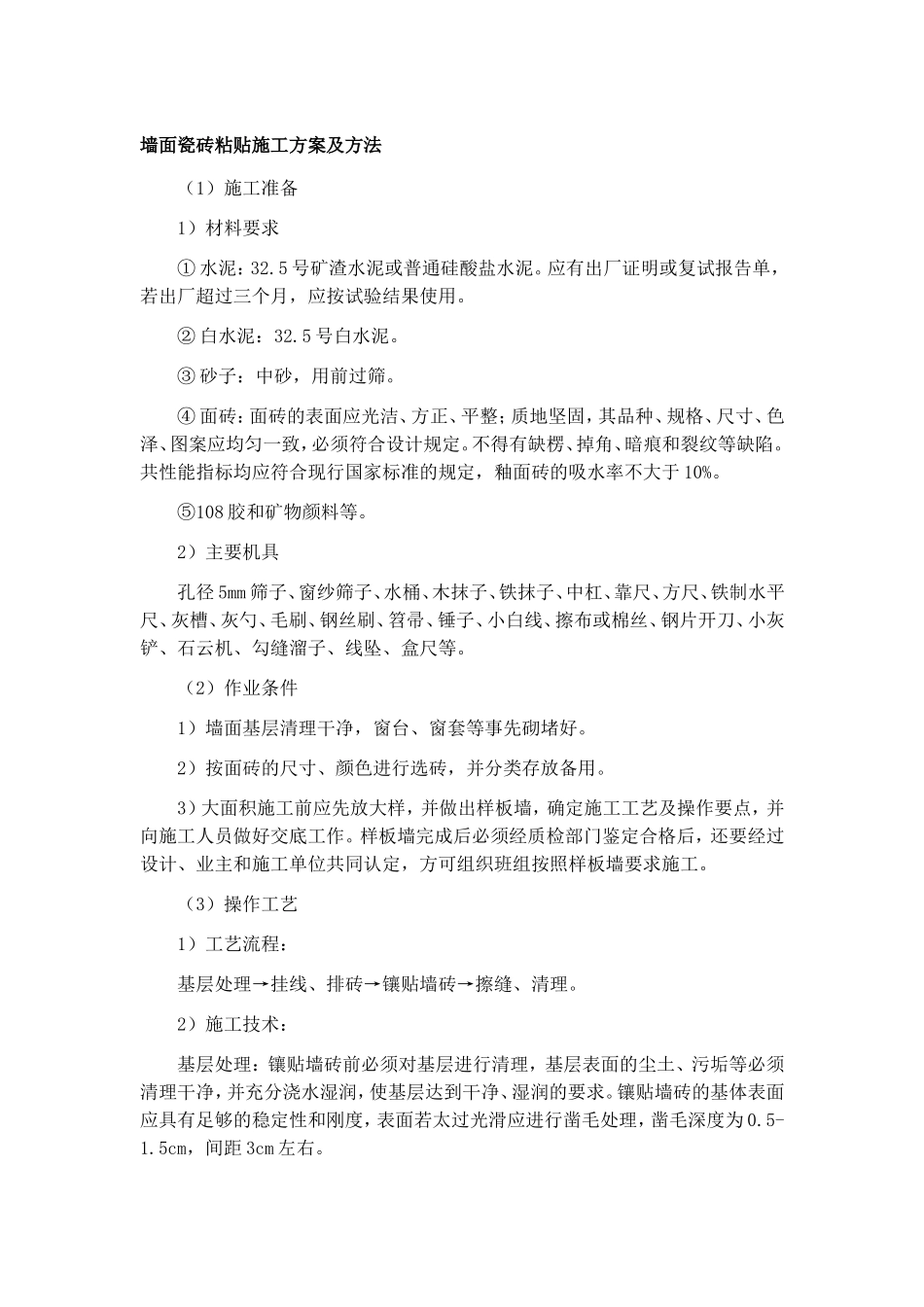

墙面瓷砖粘贴施工方案及方法(1)施工准备1)材料要求①水泥:32
5号矿渣水泥或普通硅酸盐水泥
应有出厂证明或复试报告单,若出厂超过三个月,应按试验结果使用
②白水泥:32
③砂子:中砂,用前过筛
④面砖:面砖的表面应光洁、方正、平整;质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定
不得有缺楞、掉角、暗痕和裂纹等缺陷
共性能指标均应符合现行国家标准的规定,釉面砖的吸水率不大于10%
⑤108胶和矿物颜料等
2)主要机具孔径5mm筛子、窗纱筛子、水桶、木抹子、铁抹子、中杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、毛刷、钢丝刷、笤帚、锤子、小白线、擦布或棉丝、钢片开刀、小灰铲、石云机、勾缝溜子、线坠、盒尺等
(2)作业条件1)墙面基层清理干净,窗台、窗套等事先砌堵好
2)按面砖的尺寸、颜色进行选砖,并分类存放备用
3)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作
样板墙完成后必须经质检部门鉴定合格后,还要经过设计、业主和施工单位共同认定,方可组织班组按照样板墙要求施工
(3)操作工艺1)工艺流程:基层处理→挂线、排砖→镶贴墙砖→擦缝、清理
2)施工技术:基层处理:镶贴墙砖前必须对基层进行清理,基层表面的尘土、污垢等必须清理干净,并充分浇水湿润,使基层达到干净、湿润的要求
镶贴墙砖的基体表面应具有足够的稳定性和刚度,表面若太过光滑应进行凿毛处理,凿毛深度为0
5cm,间距3cm左右
挂线、排砖:在墙面两侧分别制作标志块(间距1
5-2m)并拉通线以控制瓷砖镶贴高度和平整度
镶贴墙砖时应先选砖预排,以保证拼缝均匀,非整砖排在次要部位或阴角处
所选用的砖背面应清理干净,并浸水2小时以上阴干,待其表面干后才可使用
镶贴墙砖:在清理干净的基层上依照室内标准水平线,校验一下地面标高和分格线

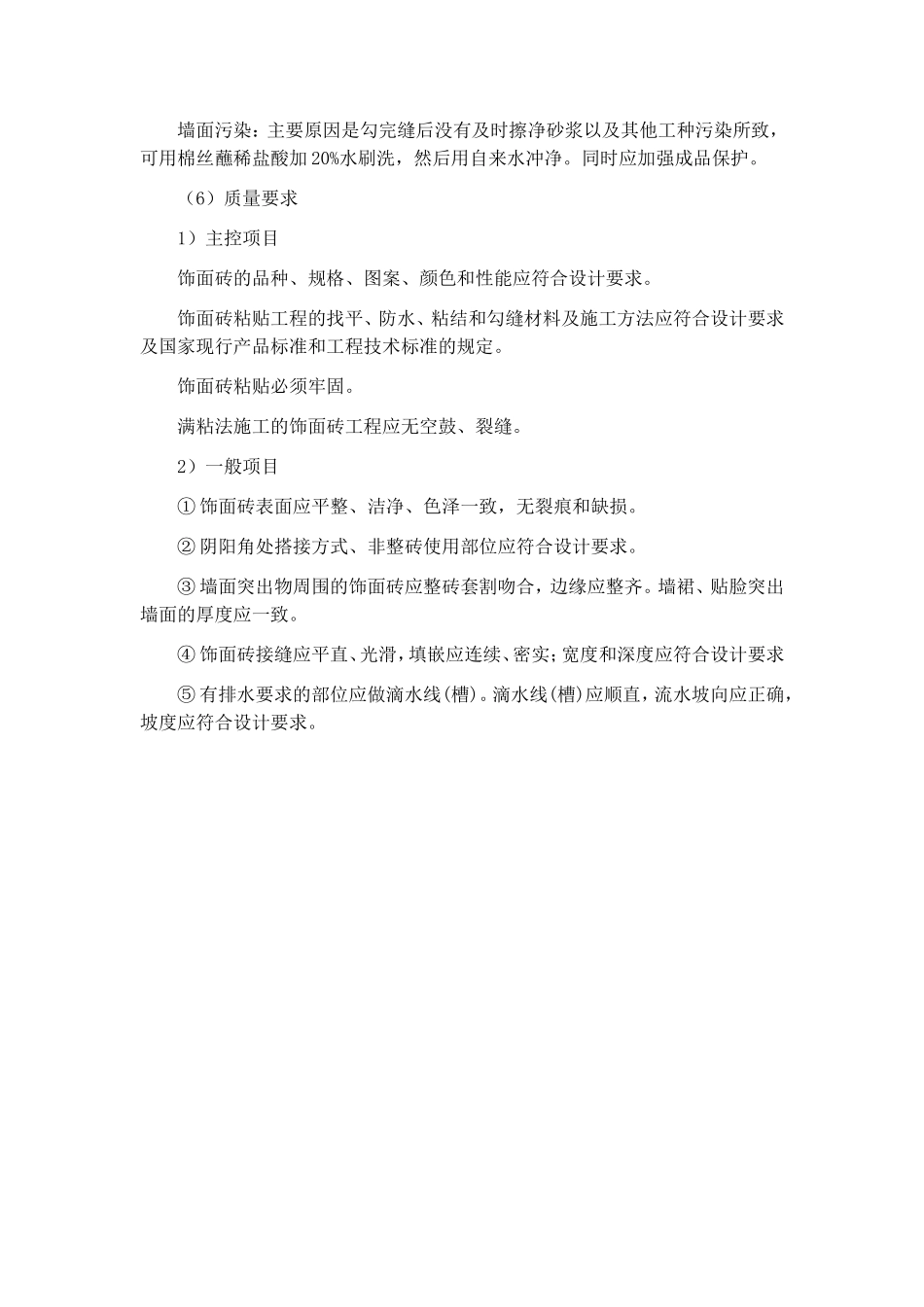

以所弹地平线为依据设
