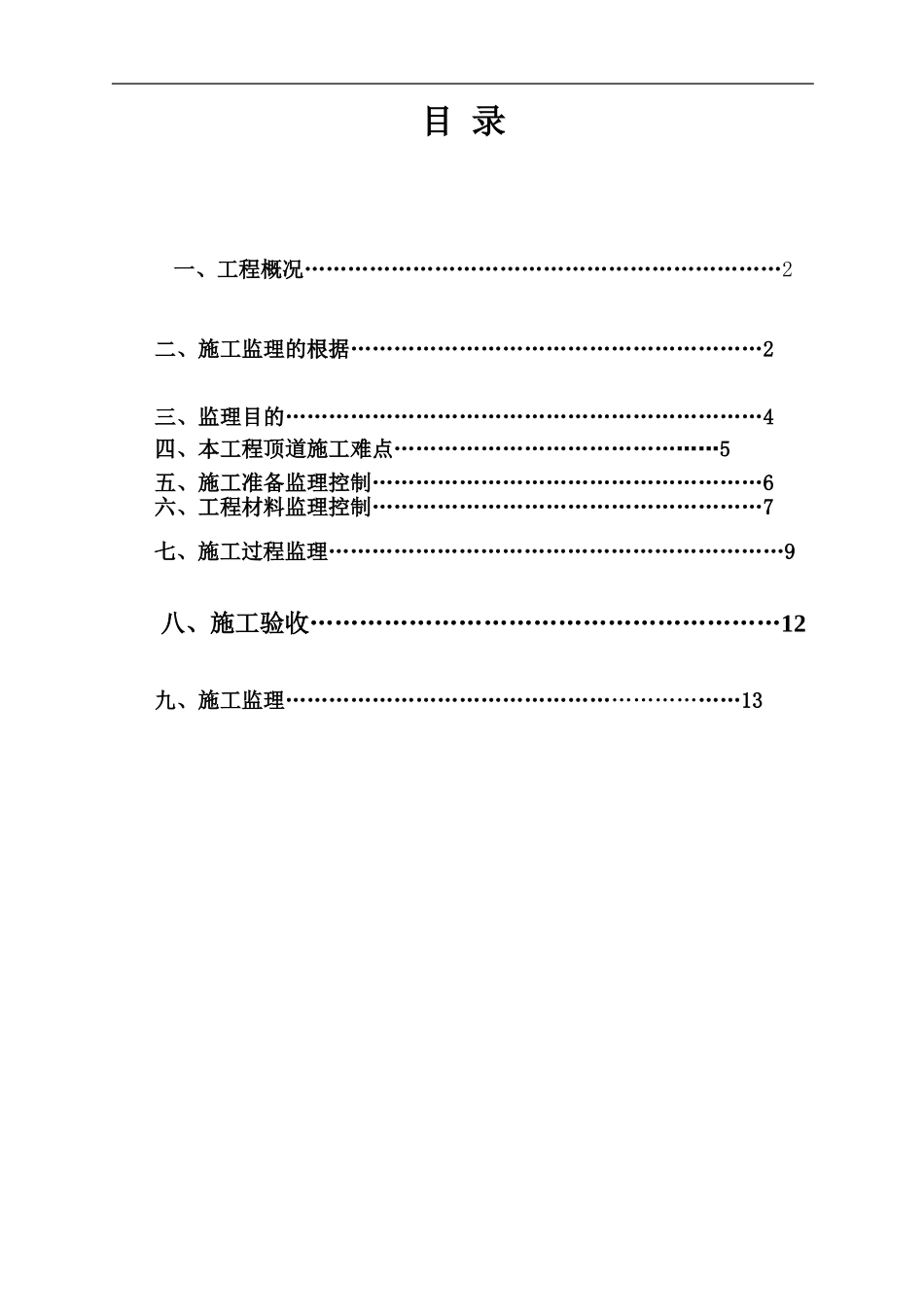

广州西江引水工程—输水线干线(里和路至和顺立交段)线十一标顶道工程施工监理细那么广州珠江工程建立监理二OO九年六月目录一、工程概况…………………………………………………………2二、施工监理的根据…………………………………………………2三、监理目的…………………………………………………………4四、本工程顶道施工难点………………………………………5五、施工准备监理控制………………………………………………6六、工程材料监理控制………………………………………………7七、施工过程监理………………………………………………………9八、施工验收…………………………………………………12九、施工监理………………………………………………………13广州西江引水工程~输水线(线十一标)工程施工监理顶道施工监理细那么顶道施工监理细那么一、工程概况广州西江引水工程山南海段输水线施工监理标十一标段位于山一环北线南侧里和路以东约330米处桩K41+050终点位于山与广州交界处广和大桥收费站附近桩K44+081.143。线采用开挖埋、顶以及过河涌围堰导流开挖埋等方式敷设线平面长度约3.0311km采用2×DN3600mmPCCP与钢相结合。线为双线底纵坡大局部为平坡仅南围公涌东端〔K43+763〕至终点〔K44+081.143〕有一段长为318米的0.63‰的纵坡。主材采用DN3600PCCP;穿和顺立交匝道采用顶材为DN3672×36直缝焊接钢两段顶之间的埋地和过宏岗涌、东减水涌、南围公涌的倒虹吸均采用DN3652×26钢;所有钢材质为Q235-B。沿线的主要附属建〔构〕筑物有检修阀井、排水阀井、排气阀井等。本工程的主要工程数量有顶出发井、承受井各2座1处检修阀井3处排水阀井7处排气阀井砂土挖方3.1万立方淤泥挖方9万立方粘土挖方9万立方中粗砂回填4.6万立方土方回填8.4万立方PCCP3690米埋地钢1723米顶钢510米镇墩、座、包混凝土4.2万立方各类钢筋529tФ300预制桩4.4万米搅拌桩空钻长度4.7万米。本标段顶道布置于和顺立交分1#顶〔桩K43+032.17~K43+137.065〕和2#顶〔桩K43+356.299~K43+479.959〕两段分别穿过WN匝道和SE匝道道采用DN3600钢钢壁厚为36mm板材选用Q235-B级焊条采用E4303型。工作井和承受井均采用现浇C25钢筋混凝土沉井采用不排水下沉进展施工起沉标高为2.0米。工作井及接收井采用钢、木模板进展施工。根据现场实际情况在进展施工的同时配合路面交通做好交通引导措施现场做好施工围蔽工作井、接收井等做好平安围栏作业确保施工平安。二、施工监理的根据〔1〕有关的、行业和地方的技术:〔a〕?水利水电工程等级划分及洪水?〔SI.252—2000〕〔b〕?防洪?〔GB50201—94〕〔c〕?水利水电工程施工组织设计?〔SI.303〕〔d〕?水工混凝土施工?〔DL/T5144〕〔e〕?水电站压力钢设计?〔SL.281—2003〕〔f〕?水电站压力钢设计?〔DL/T5141—2001〕〔g〕?水电水利工程压力钢制造安装及验收?〔DL/T5017—2007〕〔h〕?室外给谁设计?〔GB50013—2006〕〔i〕?混凝土构造设计?〔GB50010—2002〕〔j〕?给水排水工程构造设计?〔GB50069〕广州珠江工程建立监理第2页广州西江引水工程~输水线(线十一标)工程施工监理顶道施工监理细那么〔k〕?给水排水道工程施工及验收?〔GB50268—97〕〔l〕?建筑构造荷载?〔GB50009〕〔m〕?建筑抗震设计?〔GB50011〕〔n〕?建筑地基处理技术?〔JBJ79〕〔o〕?混凝土构造工程施工质量验收?〔GB50204〕〔p〕?工业建筑防腐设计?〔GB50046〕〔q〕?建筑设计防火?〔GB50016—2006〕〔r〕?采暖通风与空气调节设计?〔GB50019〕〔s〕?给水排水构筑物施工与验收?〔GB51141〕〔t〕?埋地钢制道环氧煤沥青防腐层技术?〔SY/T0447—96〕〔u〕?给水排水工程水池构造设计?〔CECS138:2002〕〔v〕?输水和其他液体用预应力钢筒混凝土压力〔PCCP〕?〔ANSI/AWWAC301—99〕〔w〕?预应力钢筒混凝土〔PCCP〕设计?〔ANSI/AWWAC304—99〕〔x〕?混凝土压力?〔AWWAM9〕〔y〕?钢制道水泥砂浆衬里技术?〔SY/T0321—2000〕〔2〕监理规划;〔3〕设计和技术资料;〔4〕施工组织设计。三、监理目的〔1〕控制目的:不超过工程概算。〔2〕进度控制目的:施工工为业主下达开工或开工审批之日起按施工进度要求控制。〔3〕质量控...
