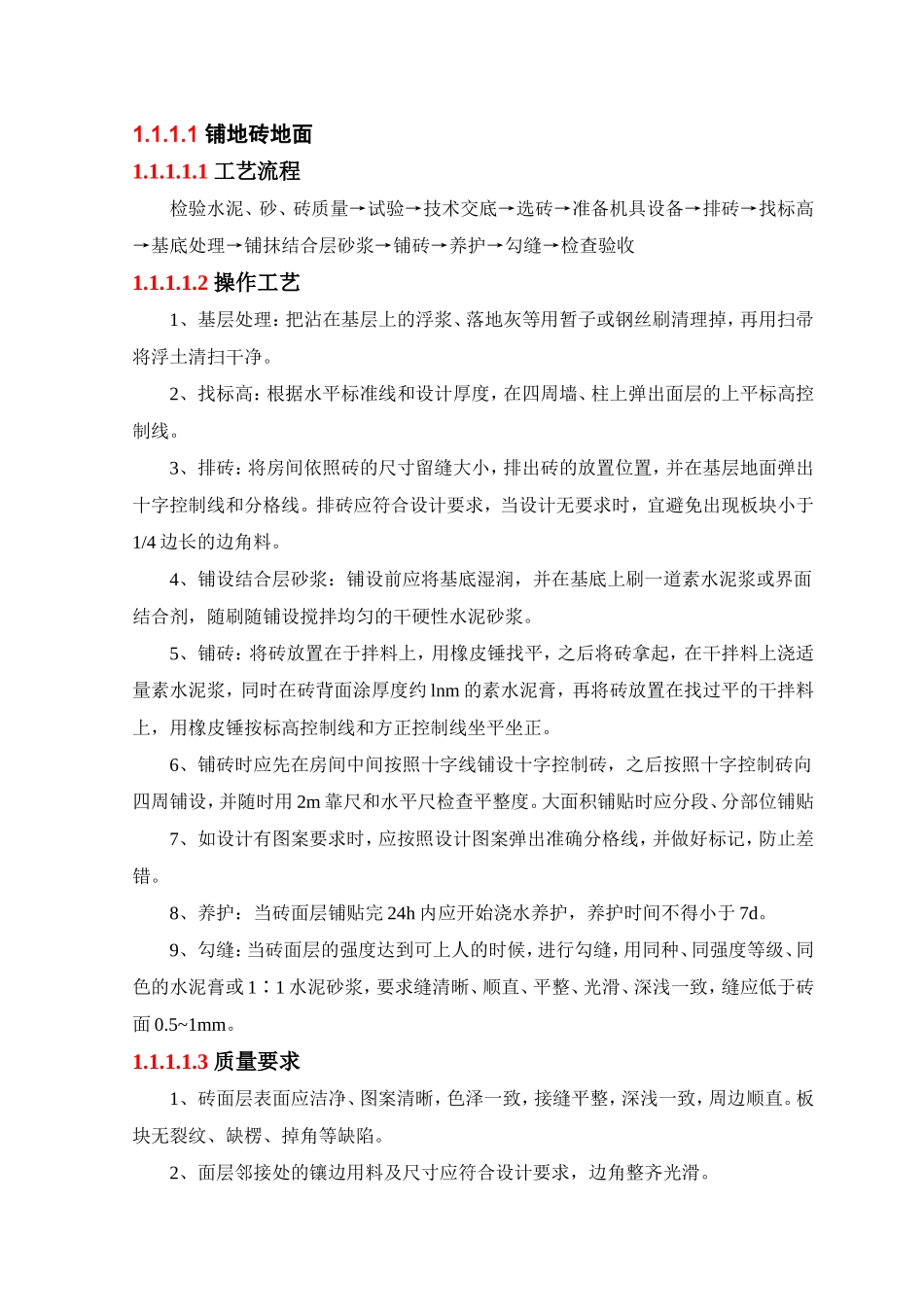

1铺地砖地面1
1工艺流程检验水泥、砂、砖质量→试验→技术交底→选砖→准备机具设备→排砖→找标高→基底处理→铺抹结合层砂浆→铺砖→养护→勾缝→检查验收1
2操作工艺1、基层处理:把沾在基层上的浮浆、落地灰等用暂子或钢丝刷清理掉,再用扫帚将浮土清扫干净
2、找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线
3、排砖:将房间依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线
排砖应符合设计要求,当设计无要求时,宜避免出现板块小于1/4边长的边角料
4、铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆
5、铺砖:将砖放置在于拌料上,用橡皮锤找平,之后将砖拿起,在干拌料上浇适量素水泥浆,同时在砖背面涂厚度约lnm的素水泥膏,再将砖放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平坐正
6、铺砖时应先在房间中间按照十字线铺设十字控制砖,之后按照十字控制砖向四周铺设,并随时用2m靠尺和水平尺检查平整度
大面积铺贴时应分段、分部位铺贴7、如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错
8、养护:当砖面层铺贴完24h内应开始浇水养护,养护时间不得小于7d
9、勾缝:当砖面层的强度达到可上人的时候,进行勾缝,用同种、同强度等级、同色的水泥膏或1∶1水泥砂浆,要求缝清晰、顺直、平整、光滑、深浅一致,缝应低于砖面0
3质量要求1、砖面层表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直
板块无裂纹、缺楞、掉角等缺陷
2、面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐光滑
3、踢脚线表面应洁净、高度一致、结合牢固,出墙厚度一致

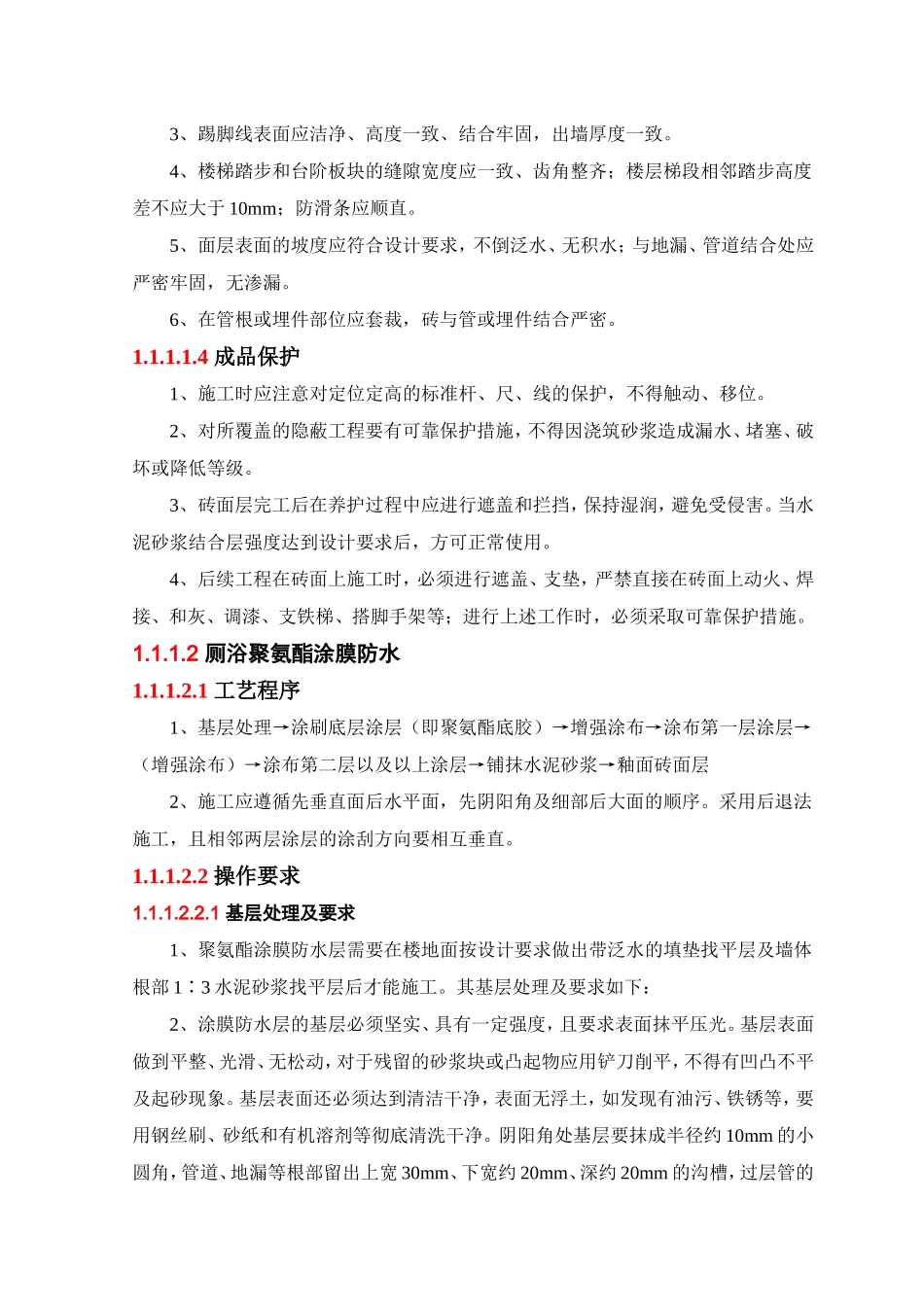

4、楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层
