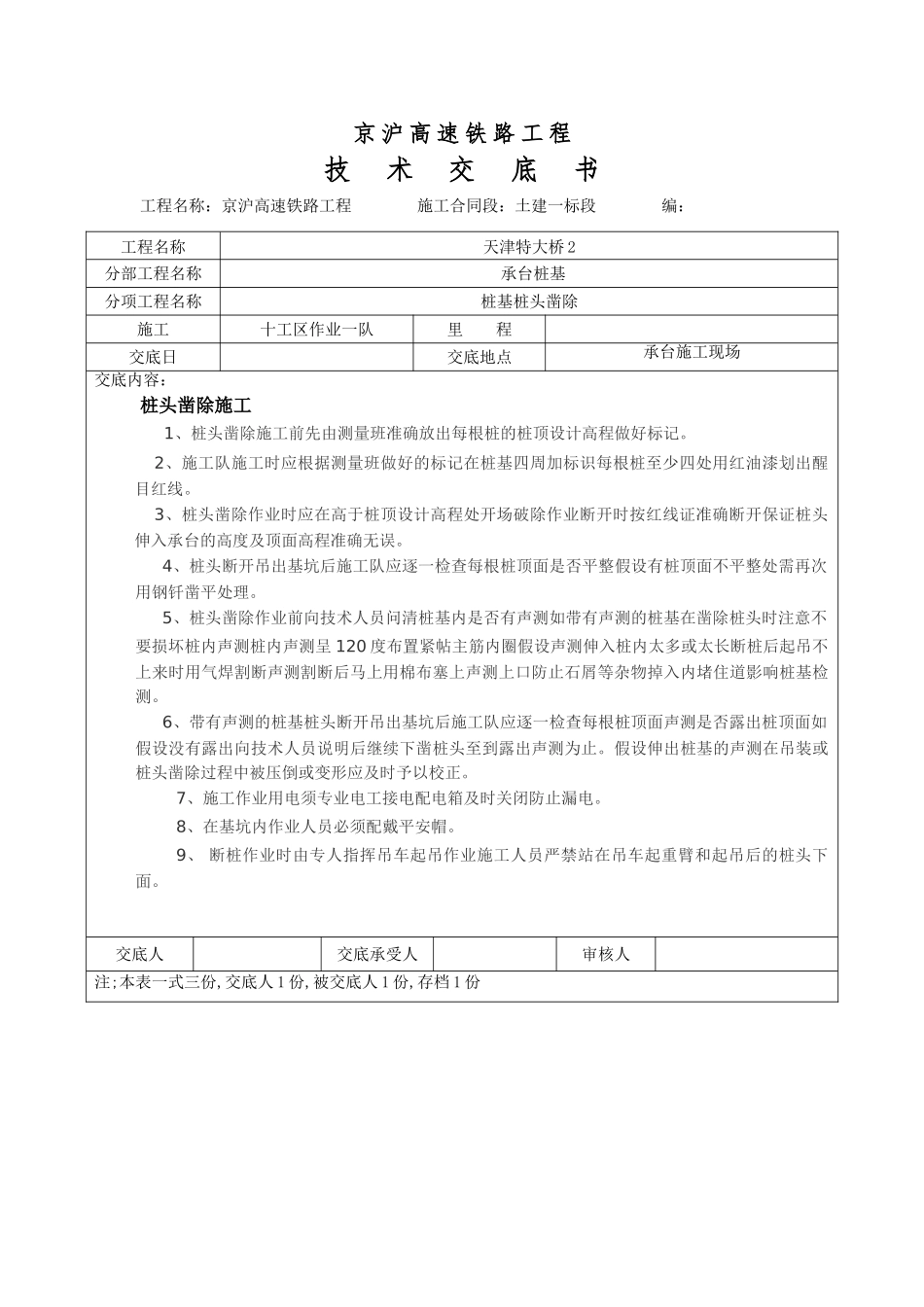

京沪高速铁路工程技术交底书工程名称:京沪高速铁路工程施工合同段:土建一标段编:工程名称天津特大桥2分部工程名称承台桩基分项工程名称桩基桩头凿除施工十工区作业一队里程交底日交底地点承台施工现场交底内容:桩头凿除施工1、桩头凿除施工前先由测量班准确放出每根桩的桩顶设计高程做好标记。2、施工队施工时应根据测量班做好的标记在桩基四周加标识每根桩至少四处用红油漆划出醒目红线。3、桩头凿除作业时应在高于桩顶设计高程处开场破除作业断开时按红线证准确断开保证桩头伸入承台的高度及顶面高程准确无误。4、桩头断开吊出基坑后施工队应逐一检查每根桩顶面是否平整假设有桩顶面不平整处需再次用钢钎凿平处理。5、桩头凿除作业前向技术人员问清桩基内是否有声测如带有声测的桩基在凿除桩头时注意不要损坏桩内声测桩内声测呈120度布置紧帖主筋内圈假设声测伸入桩内太多或太长断桩后起吊不上来时用气焊割断声测割断后马上用棉布塞上声测上口防止石屑等杂物掉入内堵住道影响桩基检测。6、带有声测的桩基桩头断开吊出基坑后施工队应逐一检查每根桩顶面声测是否露出桩顶面如假设没有露出向技术人员说明后继续下凿桩头至到露出声测为止。假设伸出桩基的声测在吊装或桩头凿除过程中被压倒或变形应及时予以校正。7、施工作业用电须专业电工接电配电箱及时关闭防止漏电。8、在基坑内作业人员必须配戴平安帽。9、断桩作业时由专人指挥吊车起吊作业施工人员严禁站在吊车起重臂和起吊后的桩头下面。交底人交底承受人审核人注;本表一式三份,交底人1份,被交底人1份,存档1份
