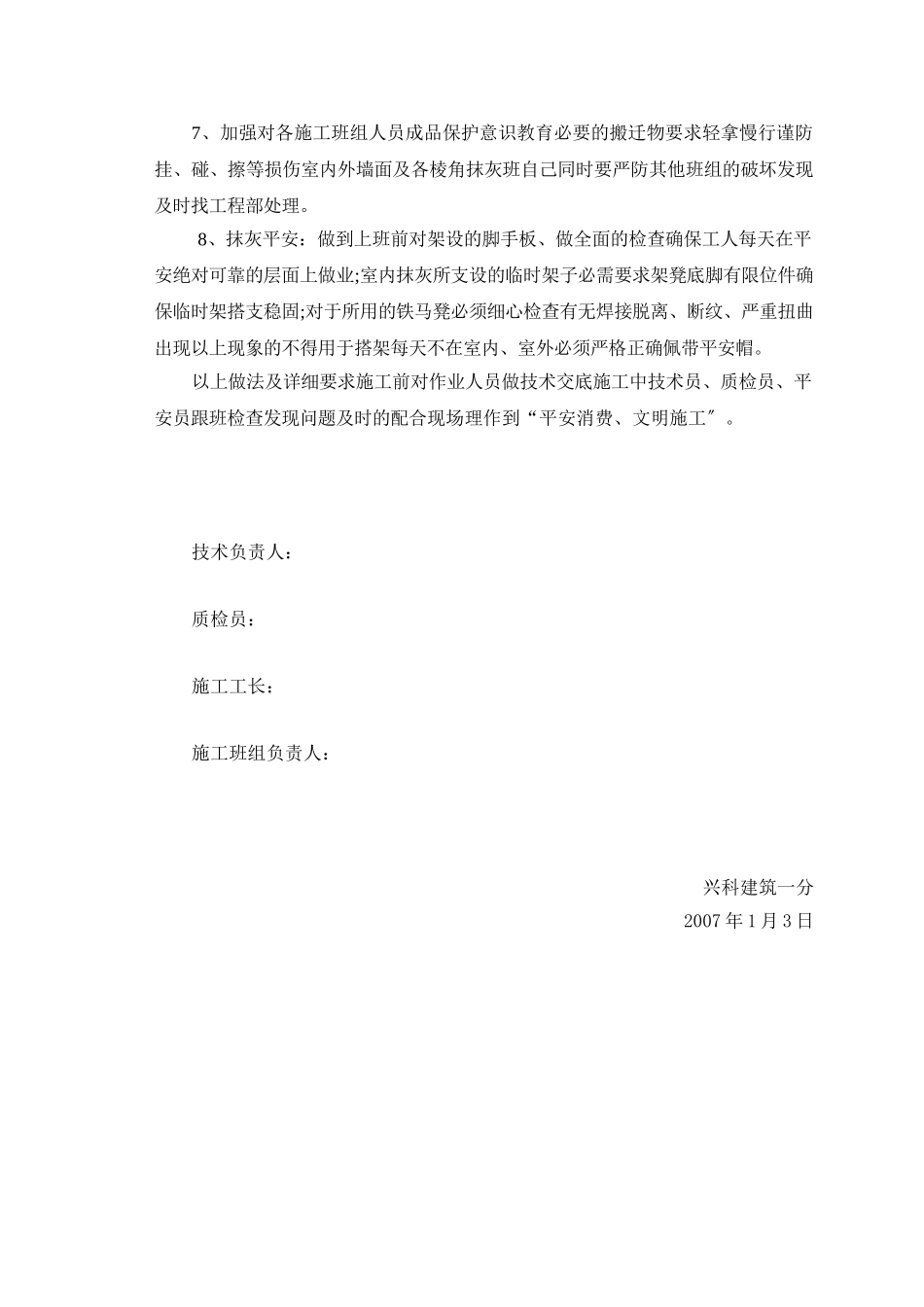

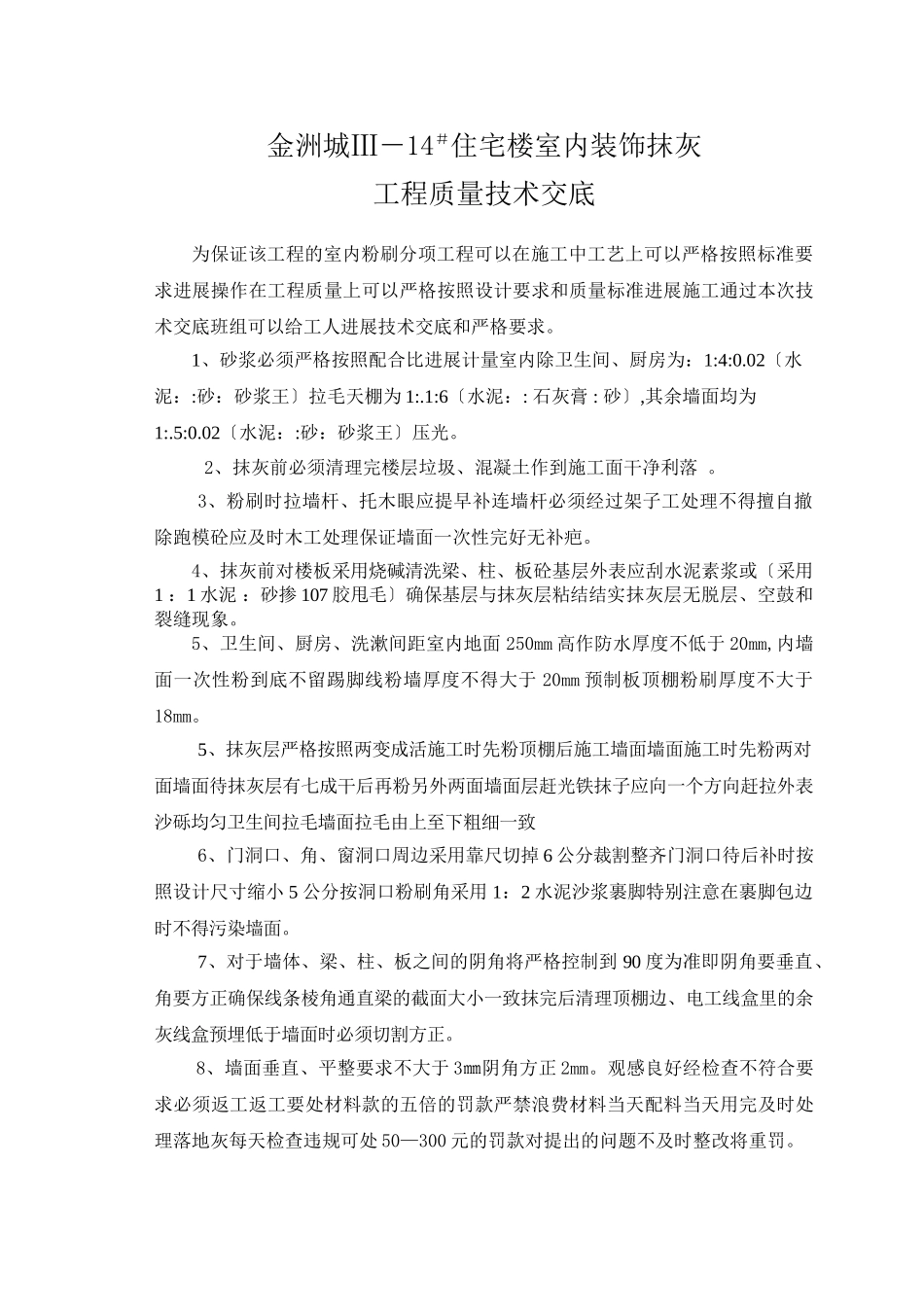

金洲城Ⅲ-14#住宅楼室内装饰抹灰工程质量技术交底为保证该工程的室内粉刷分项工程可以在施工中工艺上可以严格按照标准要求进展操作在工程质量上可以严格按照设计要求和质量标准进展施工通过本次技术交底班组可以给工人进展技术交底和严格要求
1、砂浆必须严格按照配合比进展计量室内除卫生间、厨房为:1:4:0
02〔水泥::砂:砂浆王〕拉毛天棚为1:
1:6〔水泥::石灰膏:砂〕,其余墙面均为1:
02〔水泥::砂:砂浆王〕压光
2、抹灰前必须清理完楼层垃圾、混凝土作到施工面干净利落
3、粉刷时拉墙杆、托木眼应提早补连墙杆必须经过架子工处理不得擅自撤除跑模砼应及时木工处理保证墙面一次性完好无补疤
4、抹灰前对楼板采用烧碱清洗梁、柱、板砼基层外表应刮水泥素浆或〔采用1:1水泥:砂掺107胶甩毛〕确保基层与抹灰层粘结结实抹灰层无脱层、空鼓和裂缝现象
5、卫生间、厨房、洗漱间距室内地面250mm高作防水厚度不低于20mm,内墙面一次性粉到底不留踢脚线粉墙厚度不得大于20mm预制板顶棚粉刷厚度不大于18mm
5、抹灰层严格按照两变成活施工时先粉顶棚后施工墙面墙面施工时先粉两对面墙面待抹灰层有七成干后再粉另外两面墙面层赶光铁抹子应向一个方向赶拉外表沙砾均匀卫生间拉毛墙面拉毛由上至下粗细一致6、门洞口、角、窗洞口周边采用靠尺切掉6公分裁割整齐门洞口待后补时按照设计尺寸缩小5公分按洞口粉刷角采用1:2水泥沙浆裹脚特别注意在裹脚包边时不得污染墙面
7、对于墙体、梁、柱、板之间的阴角将严格控制到90度为准即阴角要垂直、角要方正确保线条棱角通直梁的截面大小一致抹完后清理顶棚边、电工线盒里的余灰线盒预埋低于墙面时必须切割方正
8、墙面垂直、平整要求不大于3㎜阴角方正2mm
观感良好经检查不符合要求必须返工返工要处材料款的五倍的罚款严禁浪费材料当天配料当天用完及时处理落地灰每天检查违规可处50—300元
