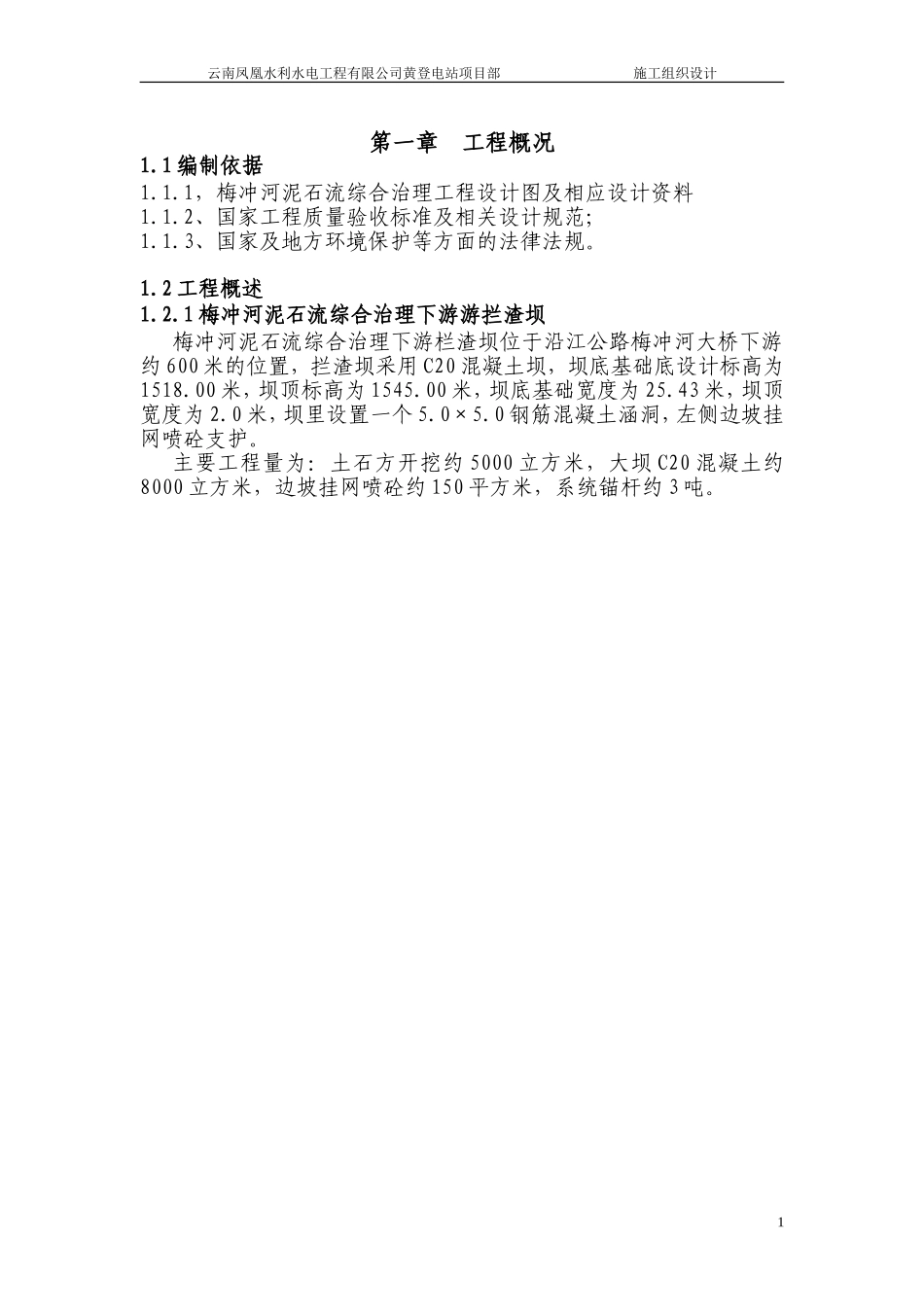

云南凤凰水利水电工程有限公司黄登电站项目部施工组织设计第一章工程概况1
1编制依据1
1,梅冲河泥石流综合治理工程设计图及相应设计资料1
2、国家工程质量验收标准及相关设计规范;1
3、国家及地方环境保护等方面的法律法规
2工程概述1
1梅冲河泥石流综合治理下游游拦渣坝梅冲河泥石流综合治理下游栏渣坝位于沿江公路梅冲河大桥下游约600米的位置,拦渣坝采用C20混凝土坝,坝底基础底设计标高为1518
00米,坝顶标高为1545
00米,坝底基础宽度为25
43米,坝顶宽度为2
0米,坝里设置一个5
0钢筋混凝土涵洞,左侧边坡挂网喷砼支护
主要工程量为:土石方开挖约5000立方米,大坝C20混凝土约8000立方米,边坡挂网喷砼约150平方米,系统锚杆约3吨

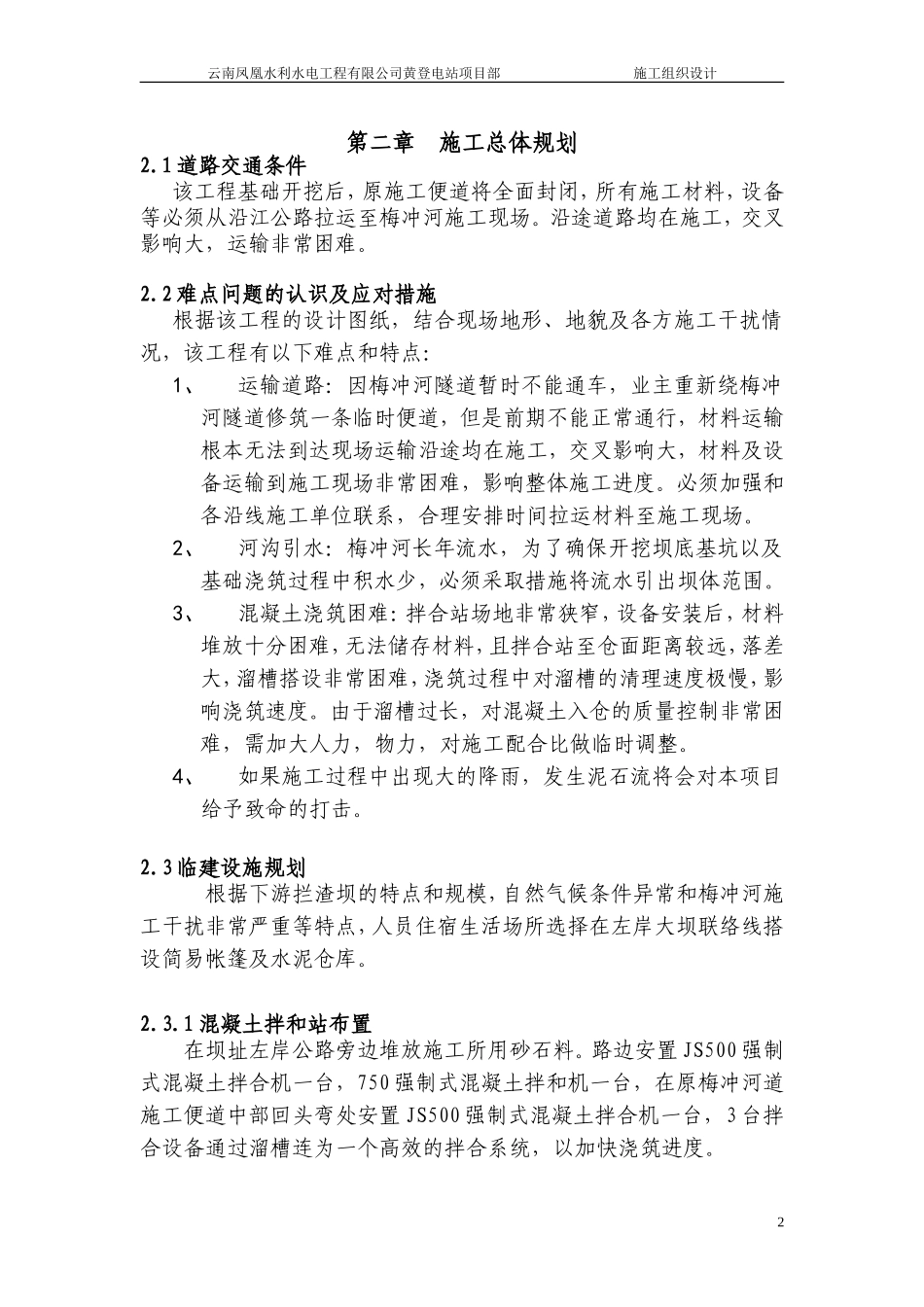

1云南凤凰水利水电工程有限公司黄登电站项目部施工组织设计第二章施工总体规划2
1道路交通条件该工程基础开挖后,原施工便道将全面封闭,所有施工材料,设备等必须从沿江公路拉运至梅冲河施工现场
沿途道路均在施工,交叉影响大,运输非常困难
2难点问题的认识及应对措施根据该工程的设计图纸,结合现场地形、地貌及各方施工干扰情况,该工程有以下难点和特点:1、运输道路:因梅冲河隧道暂时不能通车,业主重新绕梅冲河隧道修筑一条临时便道,但是前期不能正常通行,材料运输根本无法到达现场运输沿途均在施工,交叉影响大,材料及设备运输到施工现场非常困难,影响整体施工进度
必须加强和各沿线施工单位联系,合理安排时间拉运材料至施工现场
2、河沟引水:梅冲河长年流水,为了确保开挖坝底基坑以及基础浇筑过程中积水少,必须采取措施将流水引出坝体范围
3、混凝土浇筑困难:拌合站场地非常狭窄,设备安装后,材料堆放十分困难,无法储存材料,且拌合站至仓面距离较远,落差大,溜槽搭设非常困难,浇筑过程中对溜槽的清理速度极慢,影响浇筑速度
