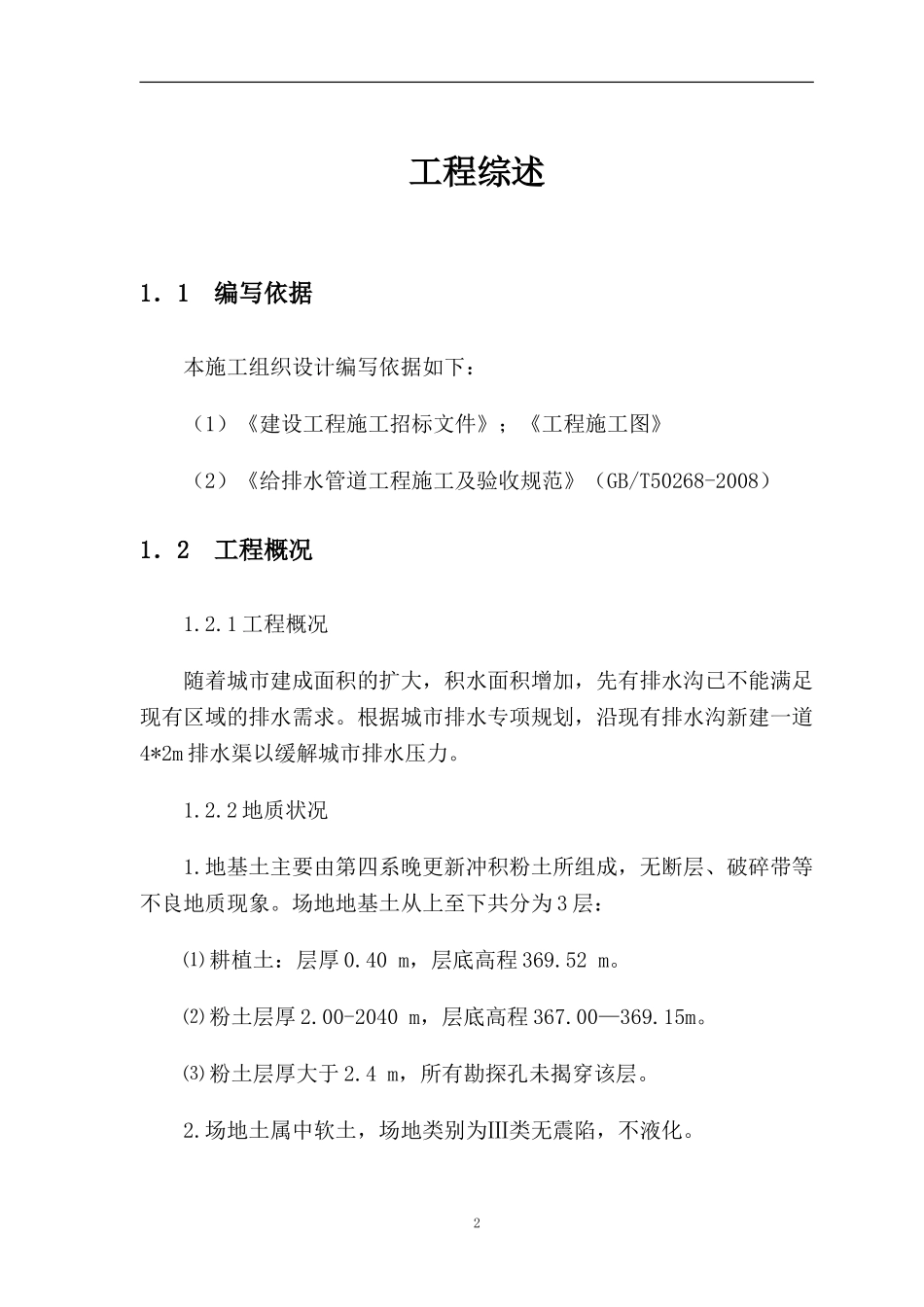

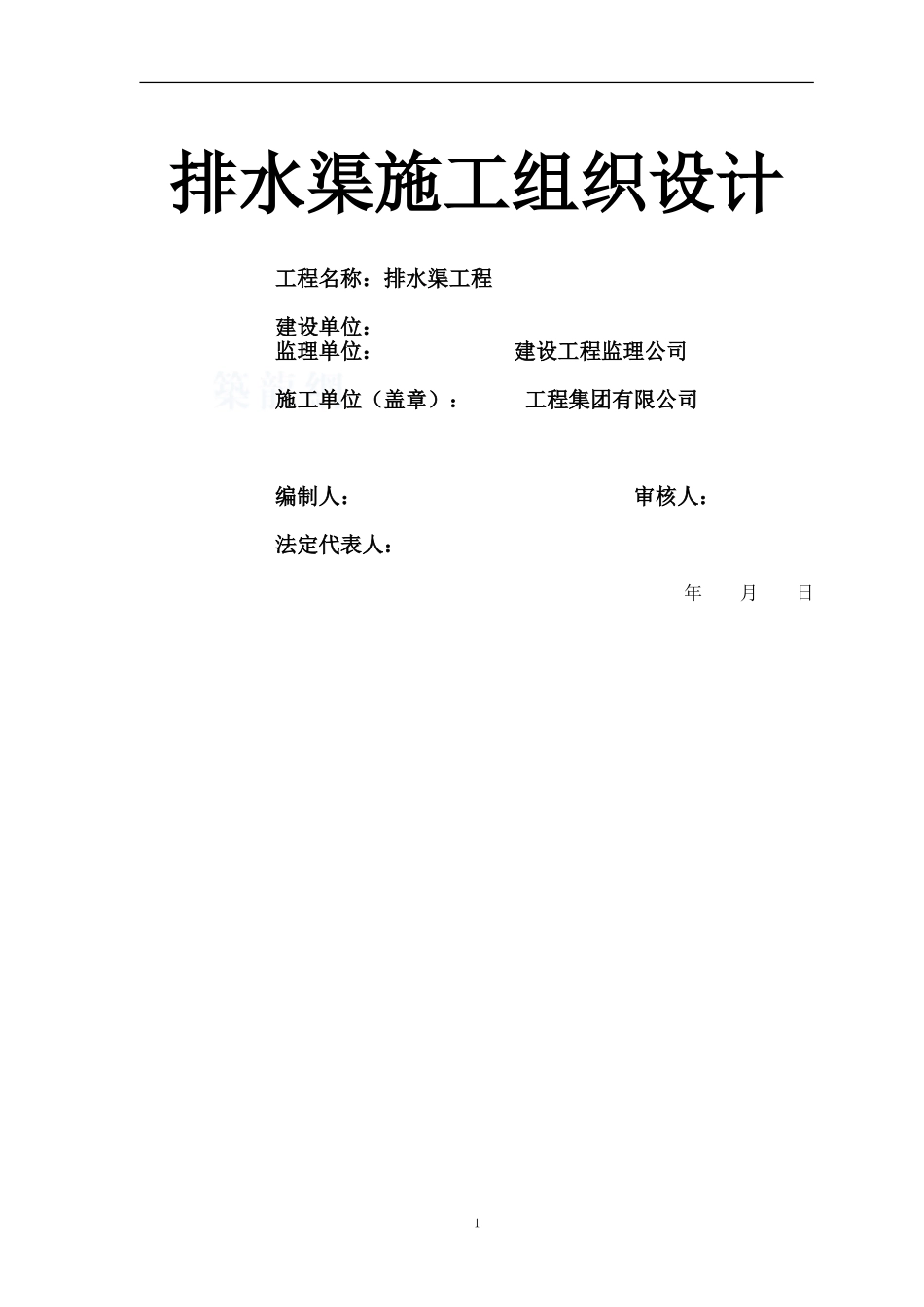

排水渠施工组织设计工程名称:排水渠工程建设单位:监理单位:建设工程监理公司施工单位(盖章):工程集团有限公司编制人:审核人:法定代表人:年月日1工程综述1.1编写依据本施工组织设计编写依据如下:(1)《建设工程施工招标文件》;《工程施工图》(2)《给排水管道工程施工及验收规范》(GB/T50268-2008)1.2工程概况1
1工程概况随着城市建成面积的扩大,积水面积增加,先有排水沟已不能满足现有区域的排水需求
根据城市排水专项规划,沿现有排水沟新建一道4*2m排水渠以缓解城市排水压力
2地质状况1
地基土主要由第四系晚更新冲积粉土所组成,无断层、破碎带等不良地质现象
场地地基土从上至下共分为3层:⑴耕植土:层厚0
40m,层底高程369
⑵粉土层厚2
00-2040m,层底高程367
00—369
⑶粉土层厚大于2
4m,所有勘探孔未揭穿该层
场地土属中软土,场地类别为Ⅲ类无震陷,不液化

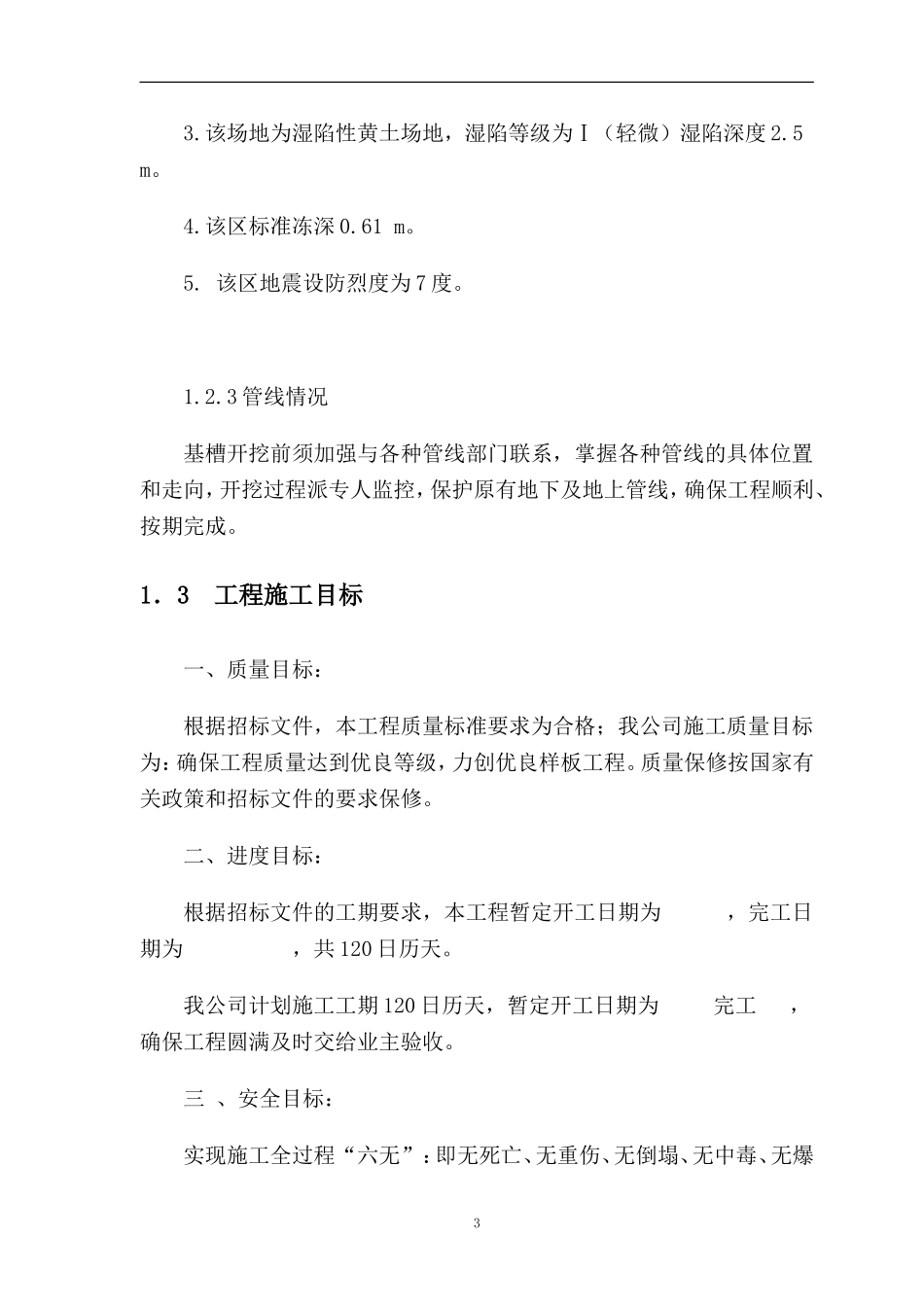

该场地为湿陷性黄土场地,湿陷等级为Ⅰ(轻微)湿陷深度2
该区标准冻深0
该区地震设防烈度为7度
3管线情况基槽开挖前须加强与各种管线部门联系,掌握各种管线的具体位置和走向,开挖过程派专人监控,保护原有地下及地上管线,确保工程顺利、按期完成
1.3工程施工目标一、质量目标:根据招标文件,本工程质量标准要求为合格;我公司施工质量目标为:确保工程质量达到优良等级,力创优良样板工程
质量保修按国家有关政策和招标文件的要求保修
二、进度目标:根据招标文件的工期要求,本工程暂定开工日期为,完工日期为,共120日历天
我公司计划施工工期120日历天,暂定开工日期为完工,确保工程圆满及时交给业主验收
三、安全目标:实现施工全过程“六无”:即无死亡、无重伤、无倒塌、无中毒、无爆3炸、无重大机械交通事故
四、文明施工目标本工程文明施工目标为
