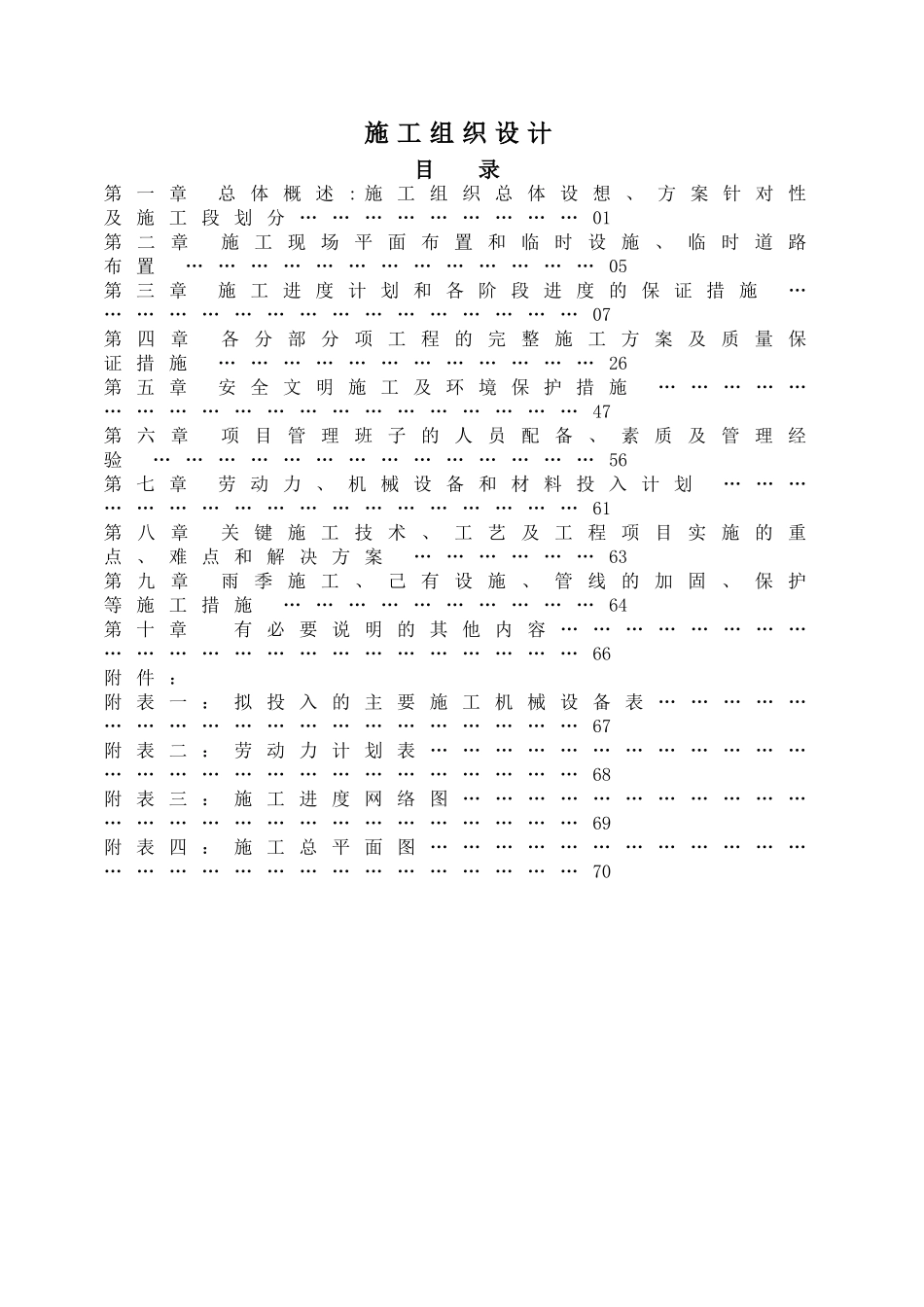

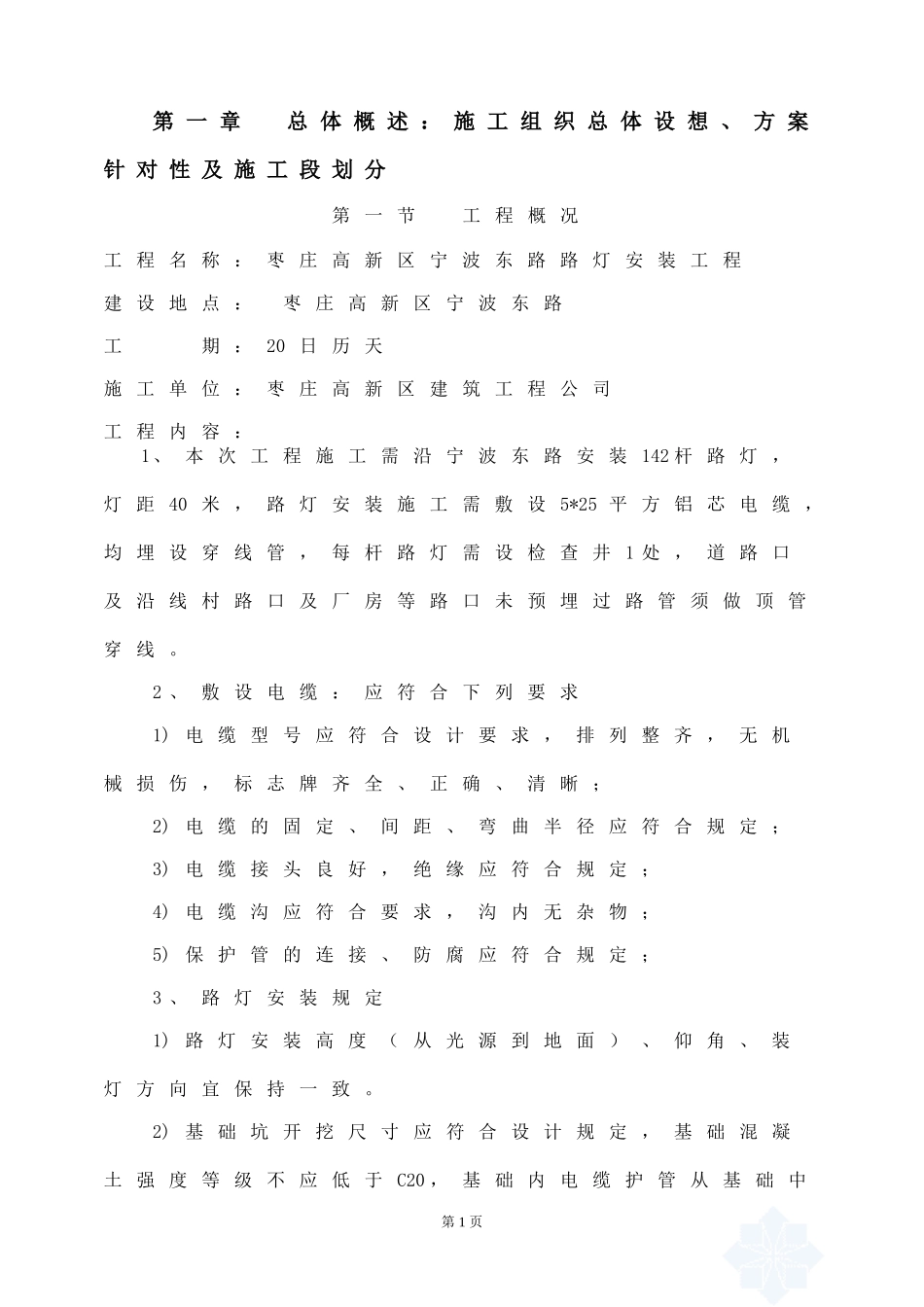

枣庄高新区宁波东路路灯安装工程施工组织设计枣庄高新区建筑工程公司二0一六年八月二十五日施工组织设计目录第一章总体概述:施工组织总体设想、方案针对性及施工段划分………………………01第二章施工现场平面布置和临时设施、临时道路布置…………………………………05第三章施工进度计划和各阶段进度的保证措施…………………………………………07第四章各分部分项工程的完整施工方案及质量保证措施………………………………26第五章安全文明施工及环境保护措施……………………………………………………47第六章项目管理班子的人员配备、素质及管理经验……………………………………56第七章劳动力、机械设备和材料投入计划………………………………………………61第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案………………63第九章雨季施工、己有设施、管线的加固、保护等施工措施…………………………64第十章有必要说明的其他内容……………………………………………………………66附件:附表一:拟投入的主要施工机械设备表……………………………………………………67附表二:劳动力计划表………………………………………………………………………68附表三:施工进度网络图……………………………………………………………………69附表四:施工总平面图………………………………………………………………………70第1页第一章总体概述:施工组织总体设想、方案针对性及施工段划分第一节工程概况工程名称:枣庄高新区宁波东路路灯安装工程建设地点:枣庄高新区宁波东路工期:20日历天施工单位:枣庄高新区建筑工程公司工程内容:1、本次工程施工需沿宁波东路安装142杆路灯,灯距40米,路灯安装施工需敷设5*25平方铝芯电缆,均埋设穿线管,每杆路灯需设检查井1处,道路口及沿线村路口及厂房等路口未预埋过路管须做顶管穿线
2、敷设电缆:应符合下列
