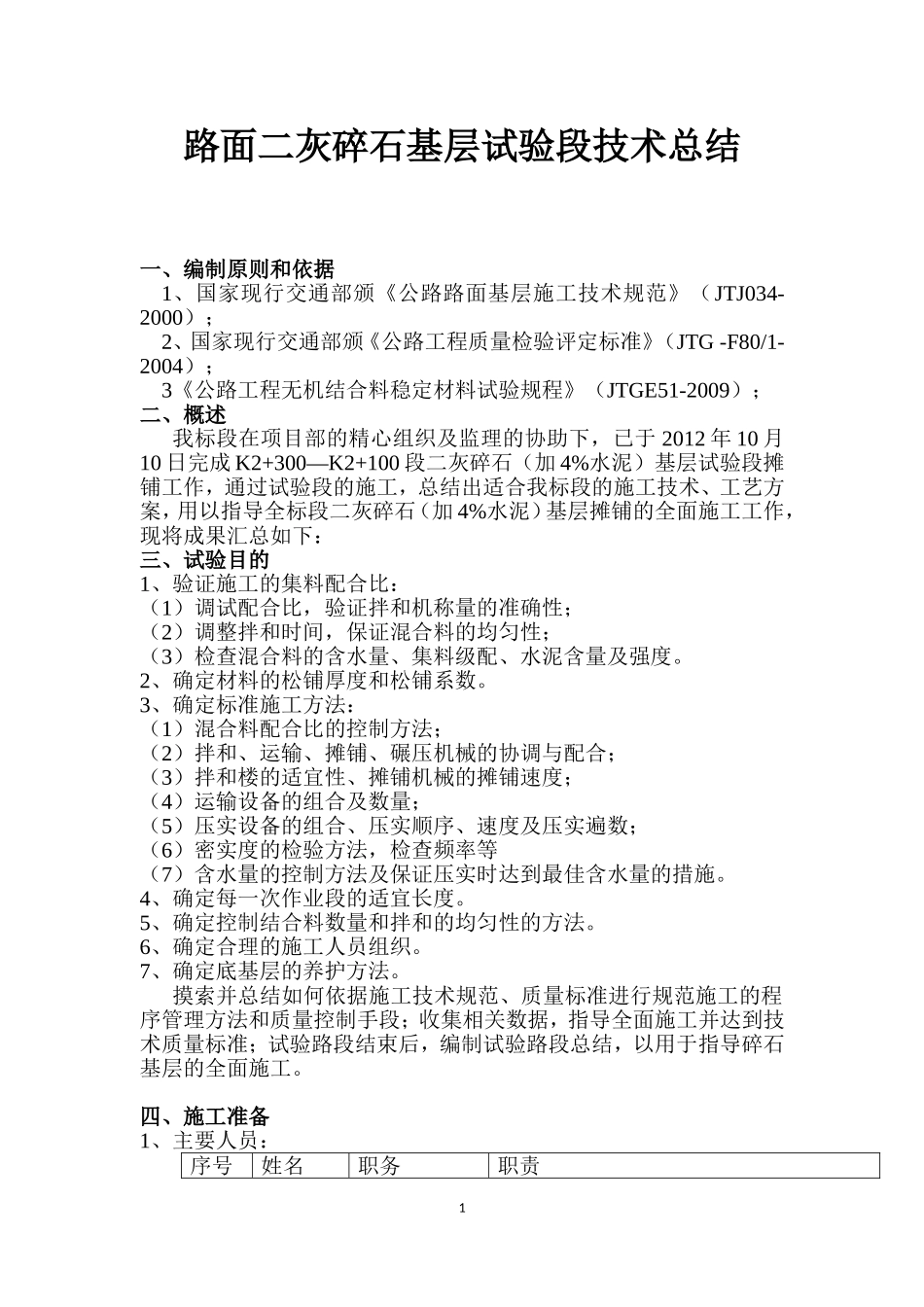

路面二灰碎石基层试验段技术总结一、编制原则和依据1、国家现行交通部颁《公路路面基层施工技术规范》(JTJ034-2000);2、国家现行交通部颁《公路工程质量检验评定标准》(JTG-F80/1-2004);3《公路工程无机结合料稳定材料试验规程》(JTGE51-2009);二、概述我标段在项目部的精心组织及监理的协助下,已于2012年10月10日完成K2+300—K2+100段二灰碎石(加4%水泥)基层试验段摊铺工作,通过试验段的施工,总结出适合我标段的施工技术、工艺方案,用以指导全标段二灰碎石(加4%水泥)基层摊铺的全面施工工作,现将成果汇总如下:三、试验目的1、验证施工的集料配合比:(1)调试配合比,验证拌和机称量的准确性;(2)调整拌和时间,保证混合料的均匀性;(3)检查混合料的含水量、集料级配、水泥含量及强度
2、确定材料的松铺厚度和松铺系数
3、确定标准施工方法:(1)混合料配合比的控制方法;(2)拌和、运输、摊铺、碾压机械的协调与配合;(3)拌和楼的适宜性、摊铺机械的摊铺速度;(4)运输设备的组合及数量;(5)压实设备的组合、压实顺序、速度及压实遍数;(6)密实度的检验方法,检查频率等(7)含水量的控制方法及保证压实时达到最佳含水量的措施
4、确定每一次作业段的适宜长度
5、确定控制结合料数量和拌和的均匀性的方法
6、确定合理的施工人员组织
7、确定底基层的养护方法
摸索并总结如何依据施工技术规范、质量标准进行规范施工的程序管理方法和质量控制手段;收集相关数据,指导全面施工并达到技术质量标准;试验路段结束后,编制试验路段总结,以用于指导碎石基层的全面施工
四、施工准备1、主要人员:序号姓名职务职责11项目总工负责技术全面工作,技术指导2生产副经理全权负责现场管理及协调3质检部长负责对整个过程全面质量监督4工程部长对技术交底落实到现场每个人5实验室主任对路面底基层
