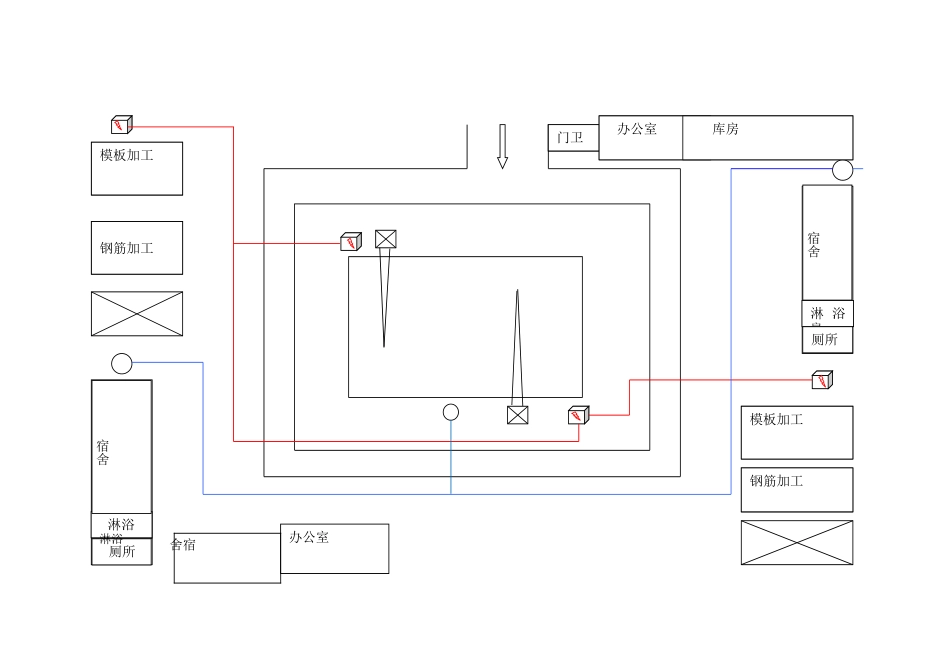

模板加工钢筋加工模板加工钢筋加工门卫办公室库房淋浴房厕所厕所淋浴淋浴宿舍宿舍办公室宿舍二、主要施工方法1
1施工测量的准备工作:(1)
了解工程的总体布局、定位及标高情况
对图纸进行校核
确定放线精度
测量设备、仪器确保在有效期内
2建筑定位放线:(1)
建筑物平面控制网的测设:建筑物平面控制网的定位依据建筑为原有建筑物,其中新建教学楼南墙外皮距物理楼北墙外皮16
95m,新建教学楼西墙与物理楼西墙平齐
平面控制网的精度要求:根据建筑的结构和使用特点,布网精度为二级,测角中误差为±12",边长相对误差为1/15000
距离丈量方法:距离丈量采用I级钢尺,进行往返测量
并考虑尺长、温度、倾斜、拉力等各项改正数
具体公式为:(考虑采用标准拉力,则拉力改正数不计)式中:L---丈量时钢尺读数t0---鉴定时标准温度L0---实际距离a---钢尺线膨胀系数L实---钢尺实际长度t---测量时实际温度L明--钢尺名义长度h---两端高差3)
角度测设:采用合格的经纬仪根据已知的起始方向,测设角度
用正倒镜法测出角后,量取距离
建筑物高程控制网测设:高程引入采用原场区内已知水准点进行测设,本工程布设6个临时水准点,组成建筑物的高程控制网,控制网的测量由专人负责,技术负责人复测
测设轴线控制桩:根据已布好的建筑物平面控制网,测设轴线控制桩,测设时以两端控制桩为准,测定该边的控制桩,并校核各桩间距,精度同平面控制网

3基础开挖和基础施工放线:(1)
基础开挖放线1)
根据轴线控制点,按图纸尺寸撒出基槽开挖上下口控制线,基槽上口控制线允许偏差为+50mm、-20mm,基槽下口控制线允许误差为±10mm
基础开挖接近槽底30cm时,人工辅助挖土,测量组随时跟着人工作业进行抄平,及时在基底按3m×3m设标高控制点,并在槽壁
