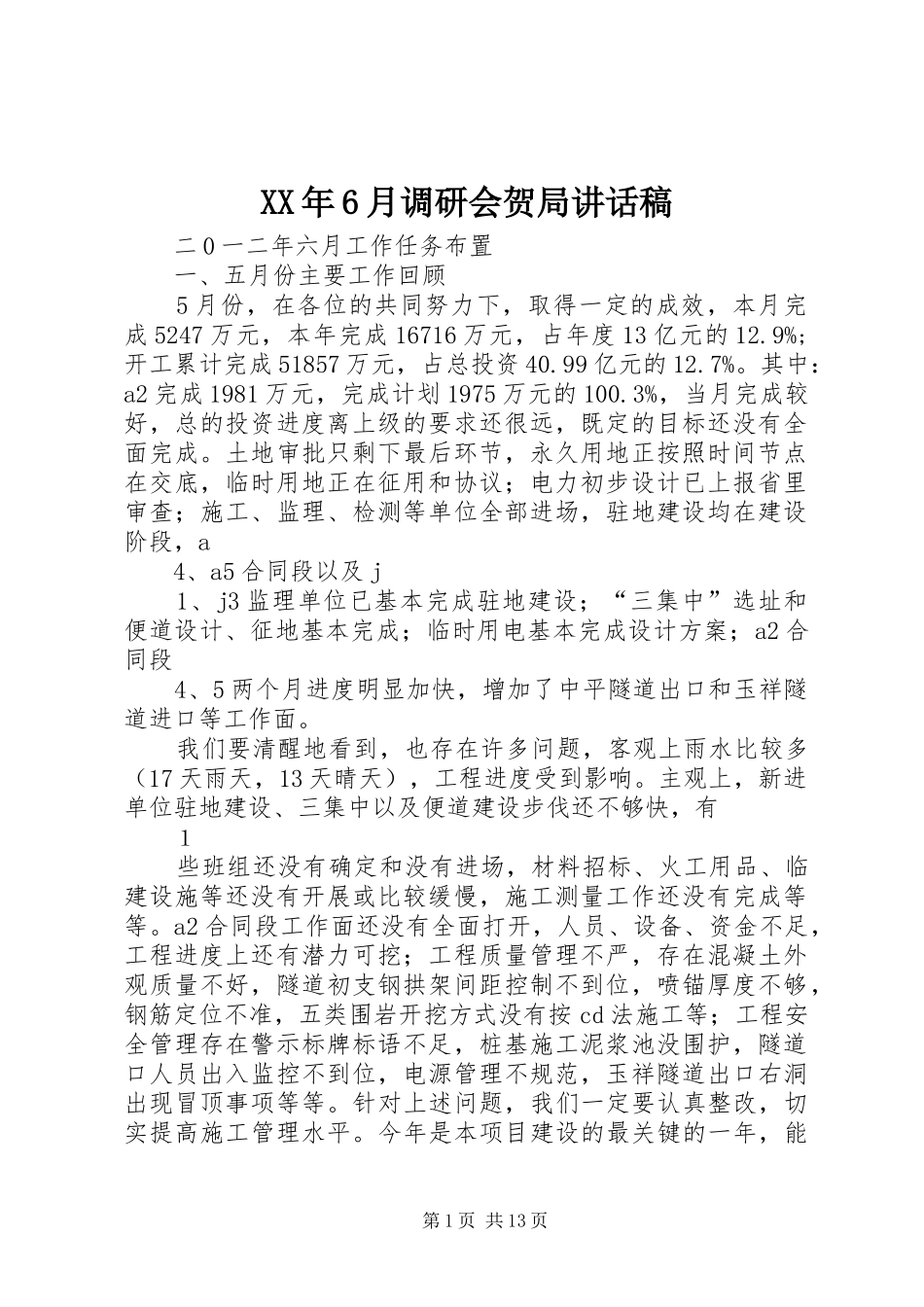

XX年6月调研会贺局讲话稿二0一二年六月工作任务布置一、五月份主要工作回顾5月份,在各位的共同努力下,取得一定的成效,本月完成5247万元,本年完成16716万元,占年度13亿元的12
9%;开工累计完成51857万元,占总投资40
99亿元的12
其中:a2完成1981万元,完成计划1975万元的100
3%,当月完成较好,总的投资进度离上级的要求还很远,既定的目标还没有全面完成
土地审批只剩下最后环节,永久用地正按照时间节点在交底,临时用地正在征用和协议;电力初步设计已上报省里审查;施工、监理、检测等单位全部进场,驻地建设均在建设阶段,a4、a5合同段以及j1、j3监理单位已基本完成驻地建设;“三集中”选址和便道设计、征地基本完成;临时用电基本完成设计方案;a2合同段4、5两个月进度明显加快,增加了中平隧道出口和玉祥隧道进口等工作面
我们要清醒地看到,也存在许多问题,客观上雨水比较多(17天雨天,13天晴天),工程进度受到影响
主观上,新进单位驻地建设、三集中以及便道建设步伐还不够快,有1些班组还没有确定和没有进场,材料招标、火工用品、临建设施等还没有开展或比较缓慢,施工测量工作还没有完成等等
a2合同段工作面还没有全面打开,人员、设备、资金不足,工程进度上还有潜力可挖;工程质量管理不严,存在混凝土外观质量不好,隧道初支钢拱架间距控制不到位,喷锚厚度不够,钢筋定位不准,五类围岩开挖方式没有按cd法施工等;工程安全管理存在警示标牌标语不足,桩基施工泥浆池没围护,隧道口人员出入监控不到位,电源管理不规范,玉祥隧道出口右洞出现冒顶事项等等
针对上述问题,我们一定要认真整改,切实提高施工管理水平
今年是本项目建设的最关键的一年,能第1页共13页否抓好在建工程的质量、进度和完成投资计划,对于确保全线优质工程和13亿元目标的实现具有最关键性的意义

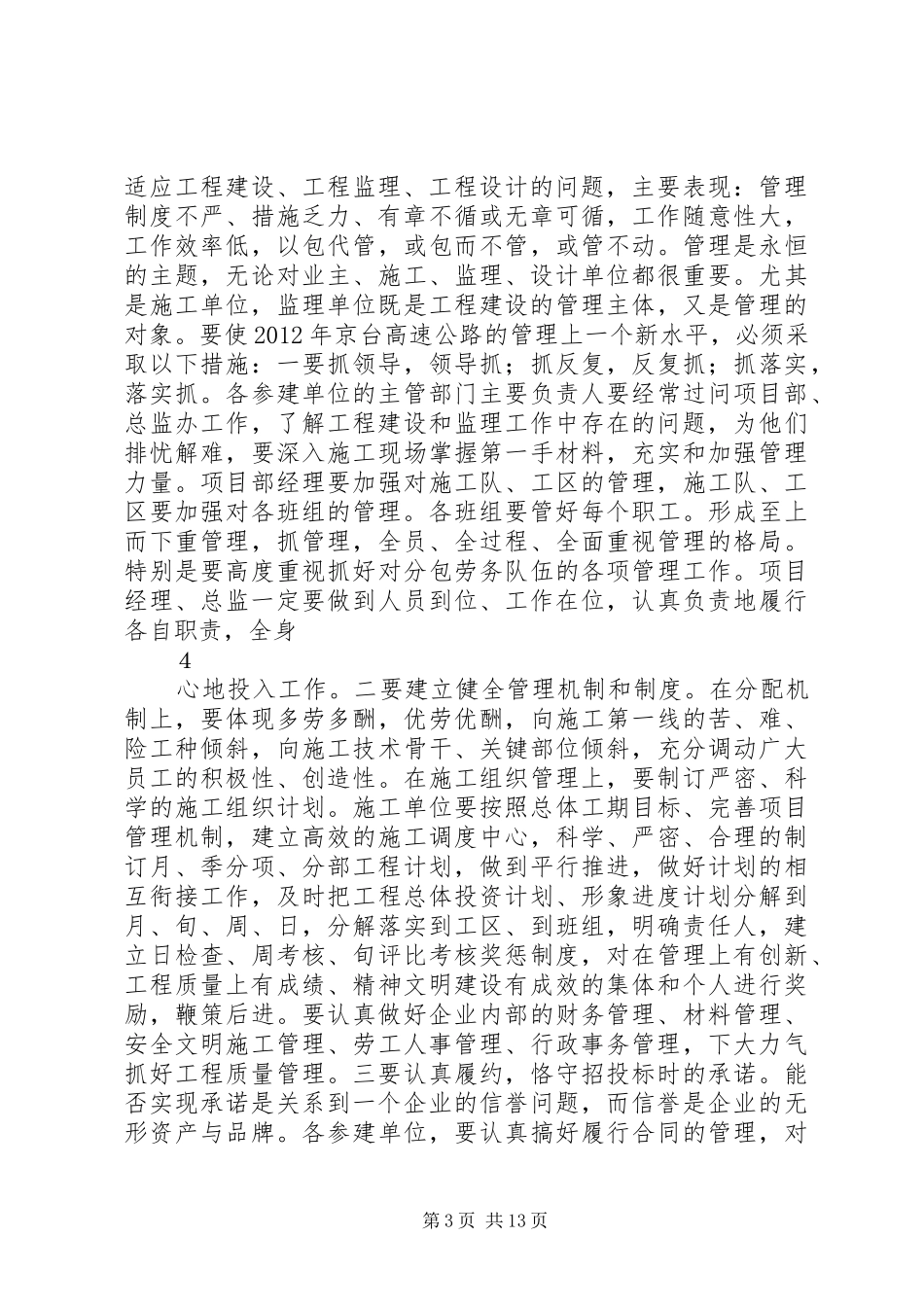

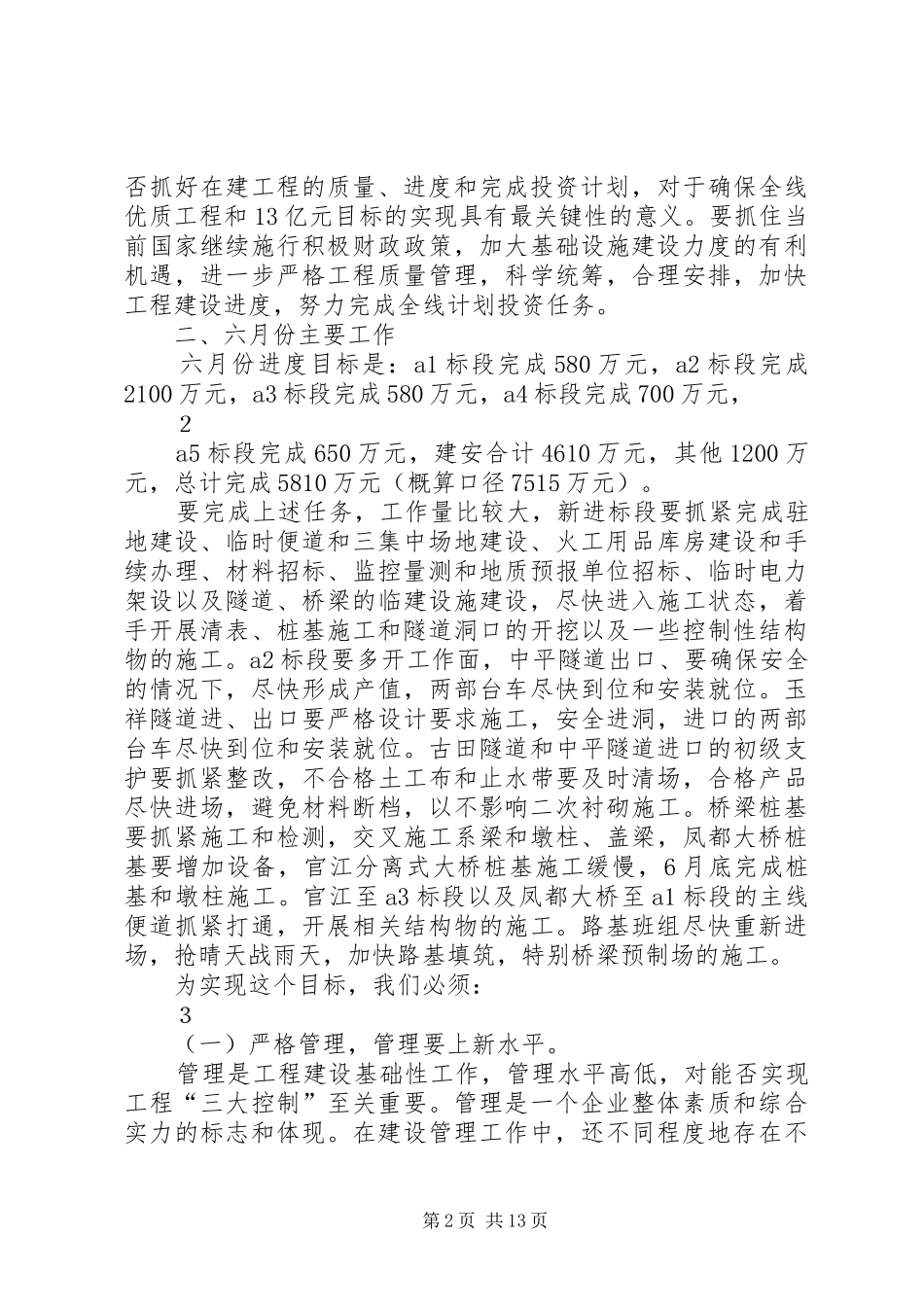

要抓住当前国家继续施行积极财
