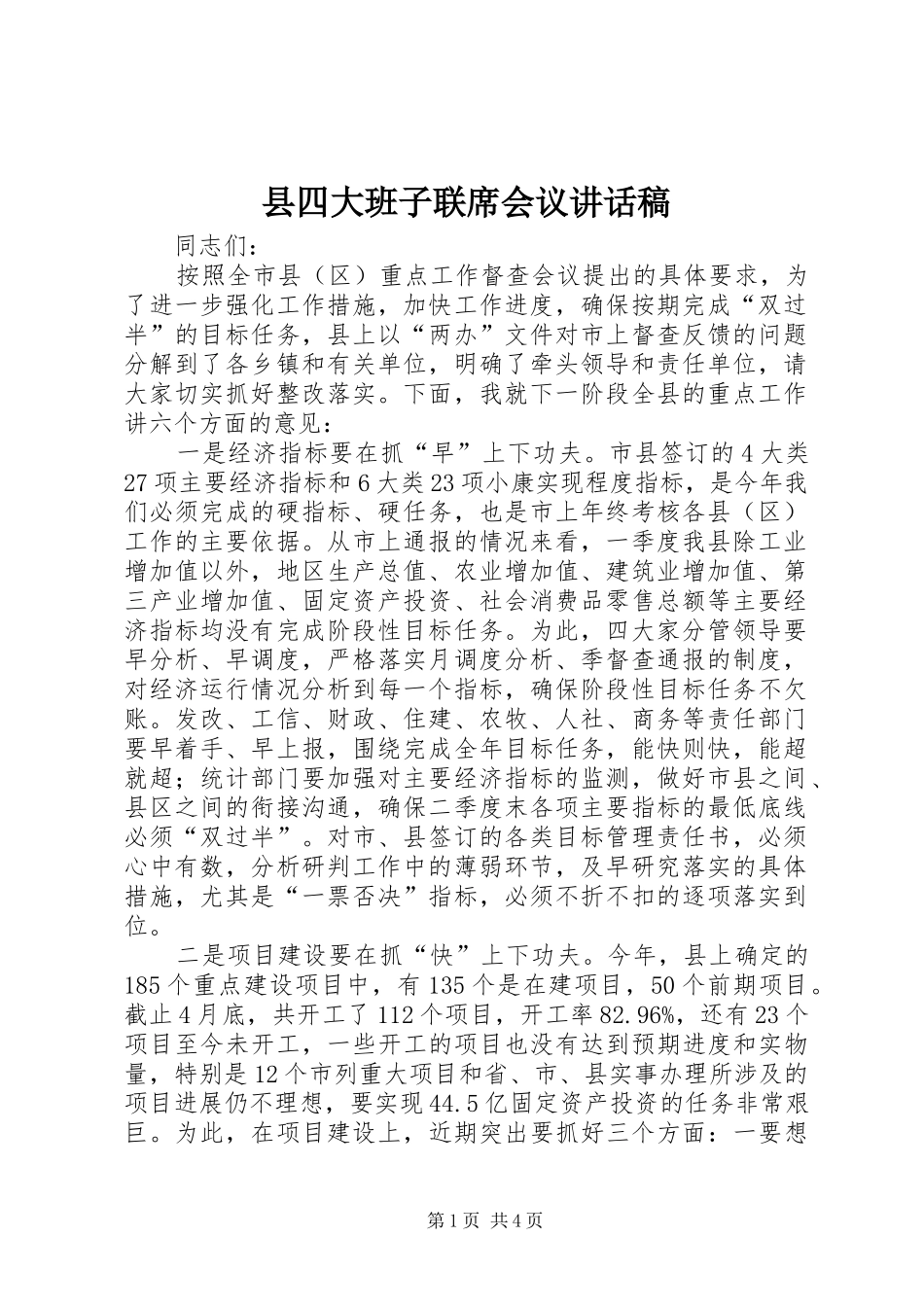

县四大班子联席会议讲话稿同志们:按照全市县(区)重点工作督查会议提出的具体要求,为了进一步强化工作措施,加快工作进度,确保按期完成“双过半”的目标任务,县上以“两办”文件对市上督查反馈的问题分解到了各乡镇和有关单位,明确了牵头领导和责任单位,请大家切实抓好整改落实。下面,我就下一阶段全县的重点工作讲六个方面的意见:一是经济指标要在抓“早”上下功夫。市县签订的4大类27项主要经济指标和6大类23项小康实现程度指标,是今年我们必须完成的硬指标、硬任务,也是市上年终考核各县(区)工作的主要依据。从市上通报的情况来看,一季度我县除工业增加值以外,地区生产总值、农业增加值、建筑业增加值、第三产业增加值、固定资产投资、社会消费品零售总额等主要经济指标均没有完成阶段性目标任务。为此,四大家分管领导要早分析、早调度,严格落实月调度分析、季督查通报的制度,对经济运行情况分析到每一个指标,确保阶段性目标任务不欠账。发改、工信、财政、住建、农牧、人社、商务等责任部门要早着手、早上报,围绕完成全年目标任务,能快则快,能超就超;统计部门要加强对主要经济指标的监测,做好市县之间、县区之间的衔接沟通,确保二季度末各项主要指标的最低底线必须“双过半”。对市、县签订的各类目标管理责任书,必须心中有数,分析研判工作中的薄弱环节,及早研究落实的具体措施,尤其是“一票否决”指标,必须不折不扣的逐项落实到位。二是项目建设要在抓“快”上下功夫。今年,县上确定的185个重点建设项目中,有135个是在建项目,50个前期项目。截止4月底,共开工了112个项目,开工率82.96%,还有23个项目至今未开工,一些开工的项目也没有达到预期进度和实物量,特别是12个市列重大项目和省、市、县实事办理所涉及的项目进展仍不理想,要实现44.5亿固定资产投资的任务非常艰巨。为此,在项目建设上,近期突出要抓好三个方面:一要想第1页共4页方设法促开工。目前尚未开工的23个重点项目,大多数是一些乡镇征地还没有完全到位,各责任单位的图纸设计没有完成,影响了项目开工,因此,有关乡镇要切实加快征地进度,必须在5月中旬前把项目建设用地征到位,项目责任单位要想尽一切办法,克服一切困难,凡是今年列入计划的项目必须在5月底前全部开工建设,对一些因客观原因年内无法开工的社会投资项目,发改局要从在建项目中剔除出来,列入前期项目再研究、再论证,条件成熟了立项建设,不能影响全县项目开工率。特别是省、市明确要各县(区)年内必须建xx县政务中心和乡镇综合服务中心,各乡镇和有关部门要尽快落实办公场所,及早做好与县电子政务平台连接的前期准备工作。二要全力以赴赶进度。每年的二、三季度,是项目建设和工程施工的黄金期,各部门、各单位一定要抓住当前工程建设的有效时间,按照项目行事历的要求,倒排工期,算好时间账和任务账,进一步靠实责任,加强调度,抓紧施工,力争在雨季之前完成百分之八、九十的工程量。三要规范实施抓质量。四大家分管领导和项目管理单位要按照项目规范管理要求,切实强化项目监管,需要特别强调的是,对项目质量的监管一定要细致、要具体,要深入到工地,深入到每一个细小的环节,严格按照施工规范进行督查检查,有什么问题就通报什么问题、整改什么问题,绝不能走马观花,留存质量隐患。三是农村工作要在抓“实”上下功夫。目前,春耕生产已经结束,农业农村工作要突出果园管理、农作物田间管理和新农村建设三个重点,特别是对今年新植的12万亩果园要尽快完成去袋、抹芽工作,幼园和挂果园要在5月底前全面落实拉枝、追肥、防虫、防病、防雹等管理措施。同时,要加强农作物的田间管理,及早着手做好小麦条锈病、玉米病虫害、洋芋晚疫病的预防工作,确保全县粮食增产,农民增收。各乡镇要切实加快新农村建设进度,新村建设要在县上半年工作观摩督查时有一个良好的形象进度,年内必须完成主体工程,旧村改造和续建新农村要在7月底全面完成建设任务。由分管领导负责,农牧局和农技中心尽快着手,调研提出打造全国种薯基地的实施方案。第2页共4页四是城乡建管要在抓“严”上下功夫。重点要抓好两件事...
