第1页共146页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共146页三电作业标准卡片6
7电力杆基坑开挖作业标准(电力专业)6

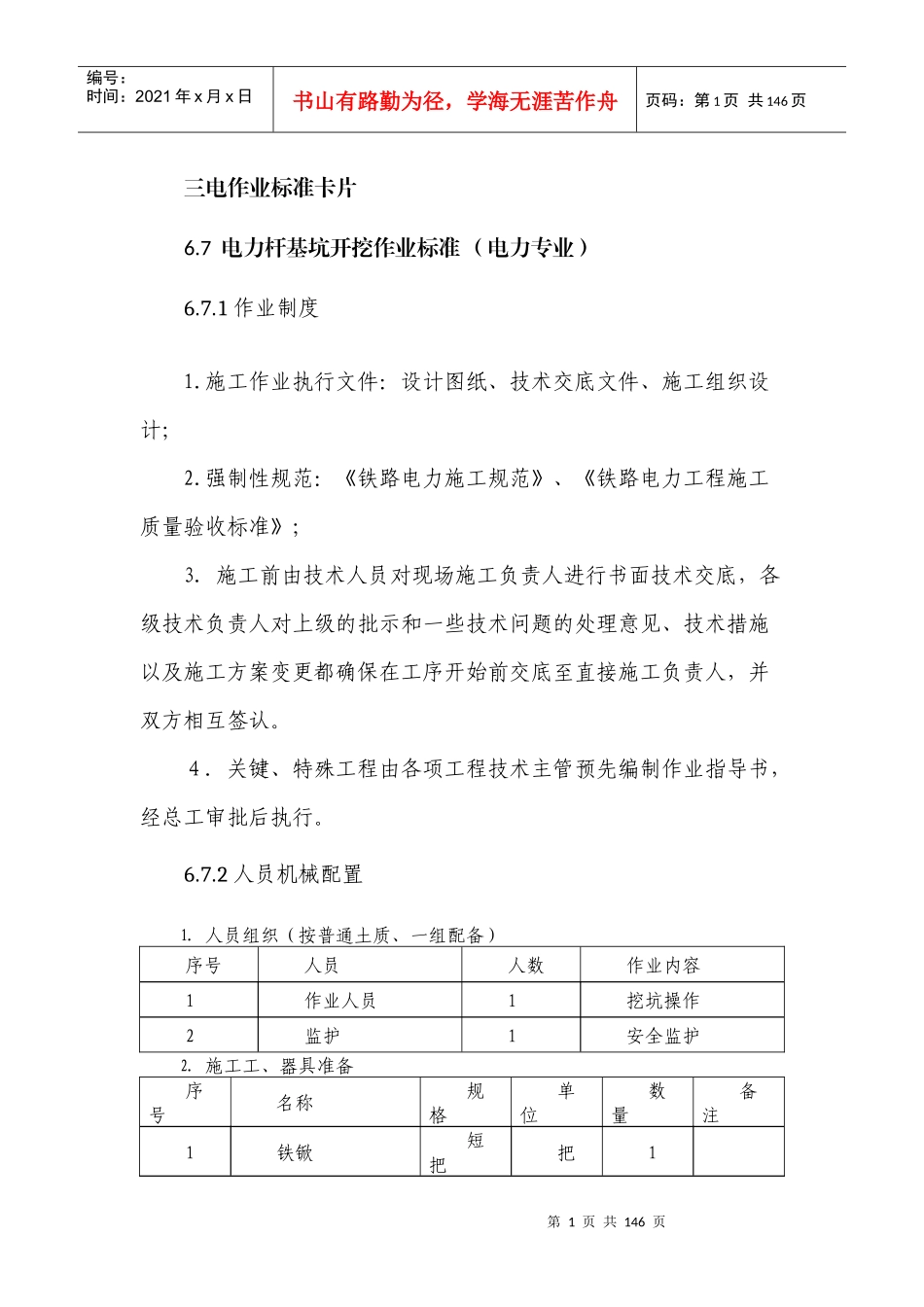

1作业制度1
施工作业执行文件:设计图纸、技术交底文件、施工组织设计;2
强制性规范:《铁路电力施工规范》、《铁路电力工程施工质量验收标准》;3
施工前由技术人员对现场施工负责人进行书面技术交底,各级技术负责人对上级的批示和一些技术问题的处理意见、技术措施以及施工方案变更都确保在工序开始前交底至直接施工负责人,并双方相互签认
4.关键、特殊工程由各项工程技术主管预先编制作业指导书,经总工审批后执行

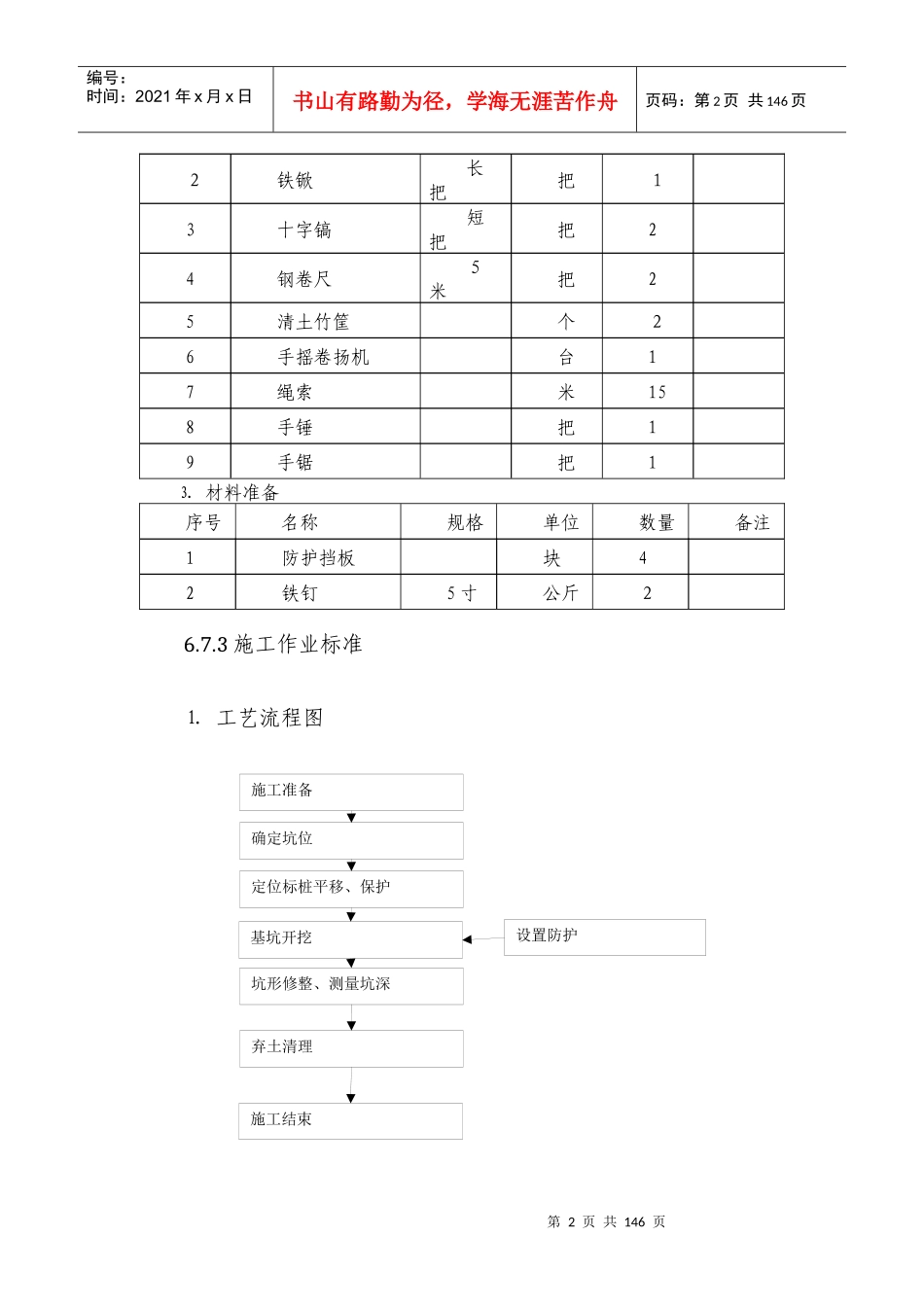

2人员机械配置⒈人员组织(按普通土质、一组配备)序号人员人数作业内容1作业人员1挖坑操作2监护1安全监护⒉施工工、器具准备序号名称规格单位数量备注1铁锨短把把1第2页共146页第1页共146页施工准备确定坑位定位标桩平移、保护基坑开挖坑形修整、测量坑深弃土清理施工结束设置防护编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共146页2铁锨长把把13十字镐短把把24钢卷尺5米把25清土竹筐个26手摇卷扬机台17绳索米158手锤把19手锯把1⒊材料准备序号名称规格单位数量备注1防护挡板块42铁钉5寸公斤26

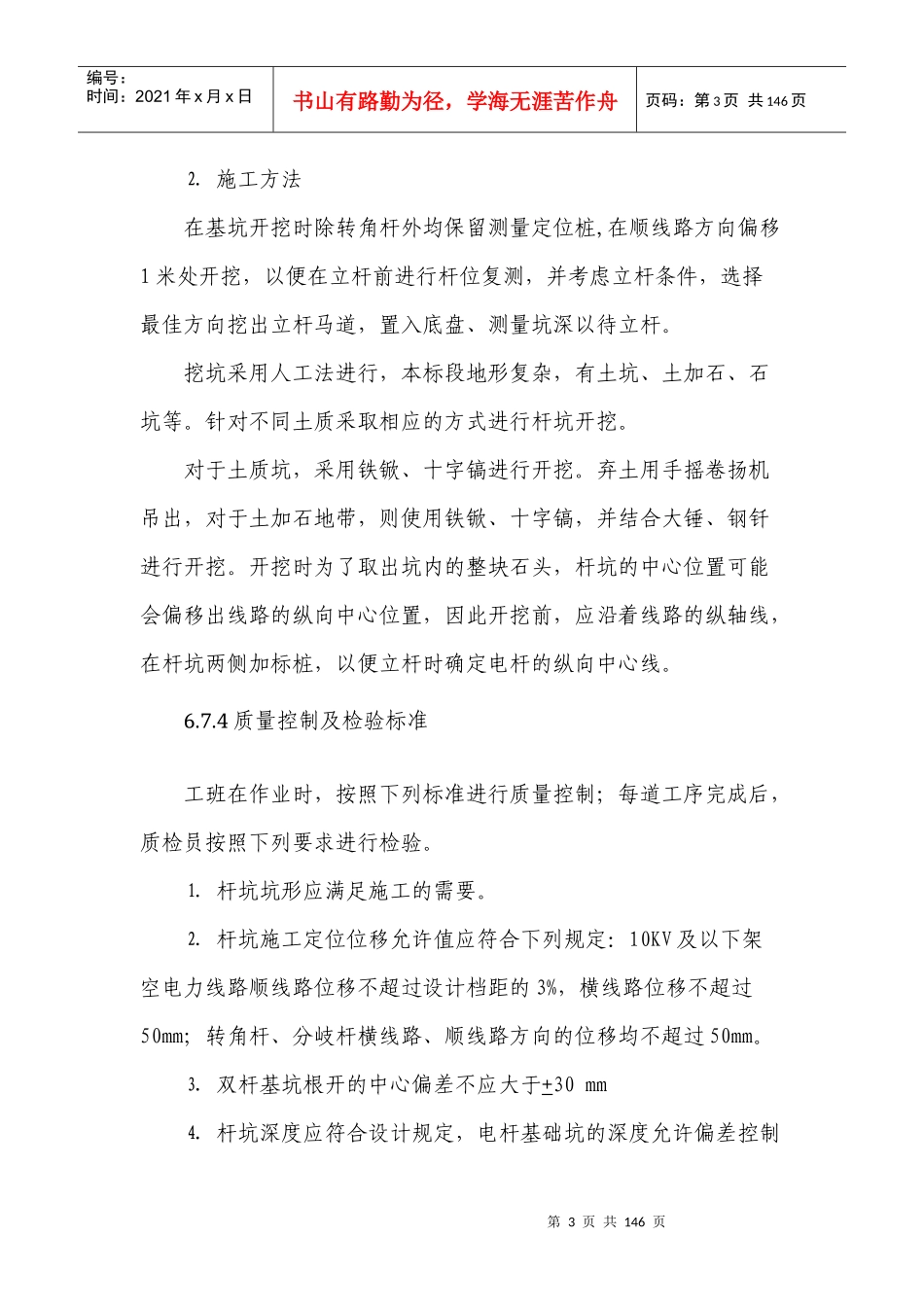

3施工作业标准⒈工艺流程图第3页共146页第2页共146页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共146页⒉施工方法在基坑开挖时除转角杆外均保留测量定位桩,在顺线路方向偏移1米处开挖,以便在立杆前进行杆位复测,并考虑立杆条件,选择最佳方向挖出立杆马道,置入底盘、测量坑深以待立杆
挖坑采用人工法进行,本标段地形复杂,有土坑、土加石、石坑等
针对不同土质采取相应的方式进行杆坑开挖
对于土质坑,采用铁锨、十字镐进行开挖
弃土用手摇卷扬机吊出,对于土加石地带,
