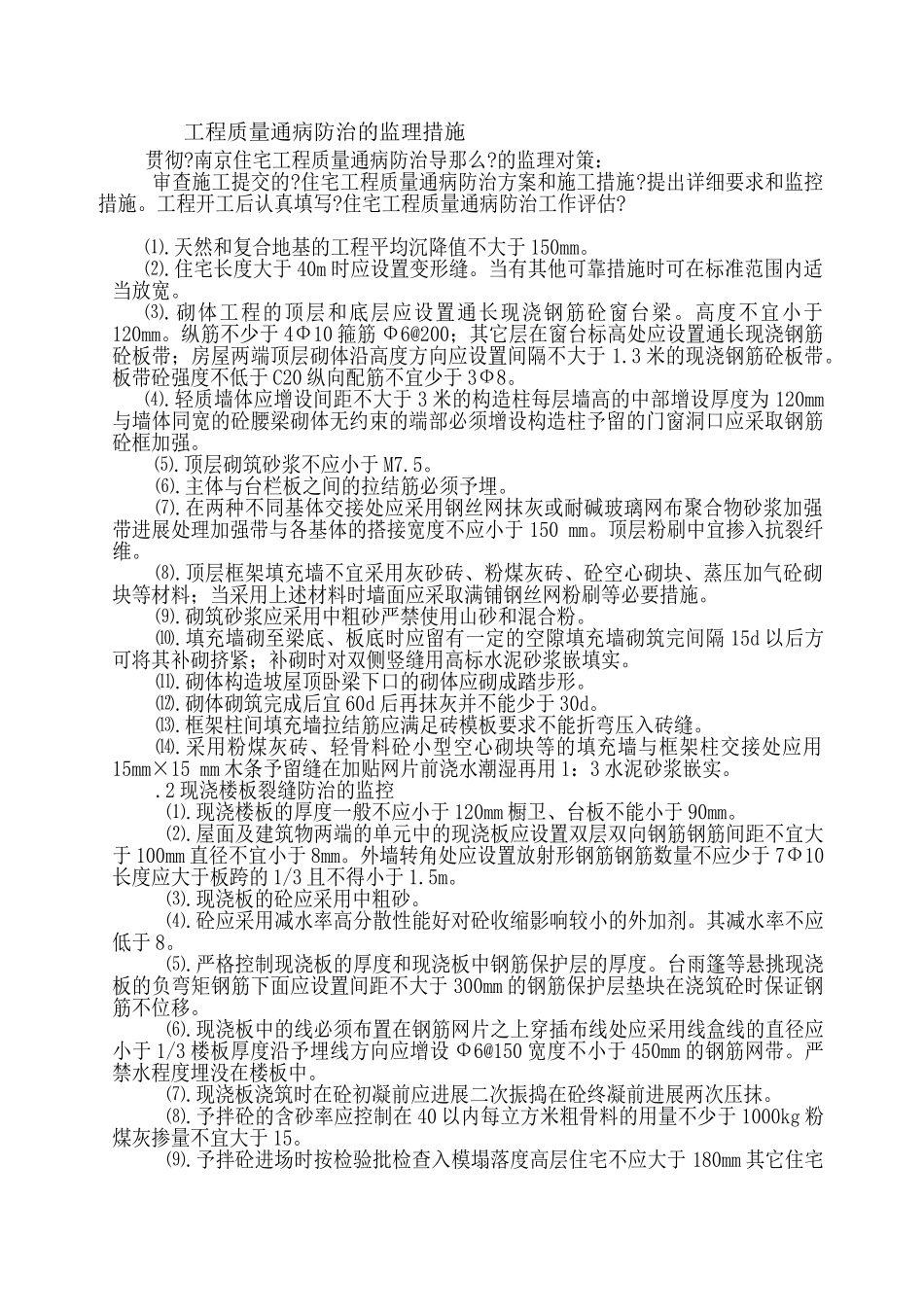

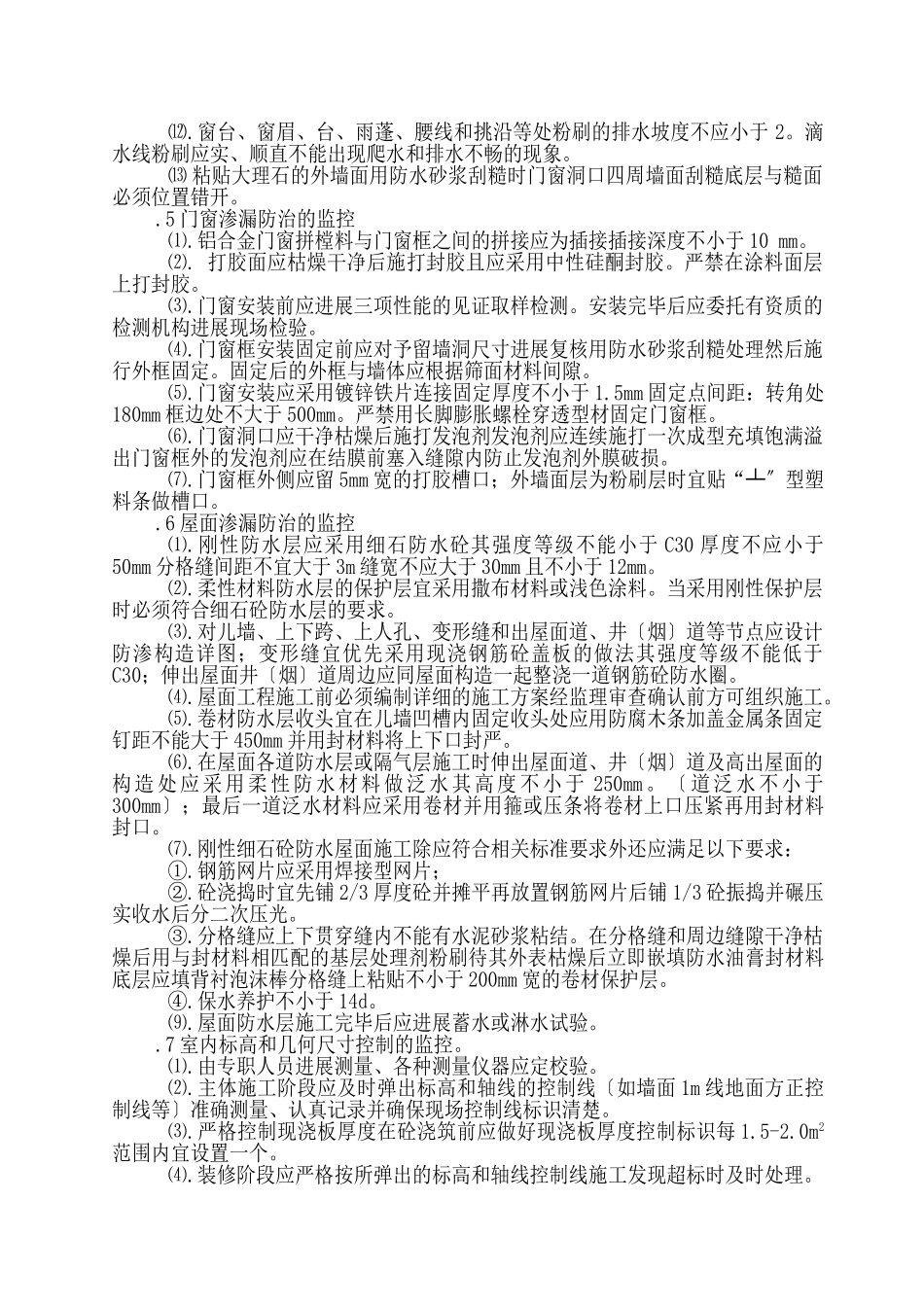

工程质量通病防治的监理措施贯彻
南京住宅工程质量通病防治导那么
的监理对策:审查施工提交的
住宅工程质量通病防治方案和施工措施
提出详细要求和监控措施
工程开工后认真填写
住宅工程质量通病防治工作评估
天然和复合地基的工程平均沉降值不大于150mm
住宅长度大于40m时应设置变形缝
当有其他可靠措施时可在标准范围内适当放宽
砌体工程的顶层和底层应设置通长现浇钢筋砼窗台梁
高度不宜小于120mm
纵筋不少于4Ф10箍筋Ф6@200;其它层在窗台标高处应设置通长现浇钢筋砼板带;房屋两端顶层砌体沿高度方向应设置间隔不大于1
3米的现浇钢筋砼板带
板带砼强度不低于C20纵向配筋不宜少于3Ф8
轻质墙体应增设间距不大于3米的构造柱每层墙高的中部增设厚度为120mm与墙体同宽的砼腰梁砌体无约束的端部必须增设构造柱予留的门窗洞口应采取钢筋砼框加强
顶层砌筑砂浆不应小于M7
主体与台栏板之间的拉结筋必须予埋
在两种不同基体交接处应采用钢丝网抹灰或耐碱玻璃网布聚合物砂浆加强带进展处理加强带与各基体的搭接宽度不应小于150mm
顶层粉刷中宜掺入抗裂纤维
顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、砼空心砌块、蒸压加气砼砌块等材料;当采用上述材料时墙面应采取满铺钢丝网粉刷等必要措施
砌筑砂浆应采用中粗砂严禁使用山砂和混合粉
填充墙砌至梁底、板底时应留有一定的空隙填充墙砌筑完间隔15d以后方可将其补砌挤紧;补砌时对双侧竖缝用高标水泥砂浆嵌填实
砌体构造坡屋顶卧梁下口的砌体应砌成踏步形
砌体砌筑完成后宜60d后再抹灰并不能少于30d
框架柱间填充墙拉结筋应满足砖模板要求不能折弯压入砖缝
采用粉煤灰砖、轻骨料砼小型空心砌块等的填充墙与框架柱交接处应用15mm×15mm木条予留缝在加贴网片前浇水潮湿再用1:3水泥砂浆嵌实
2现浇楼板裂缝防治的监控
