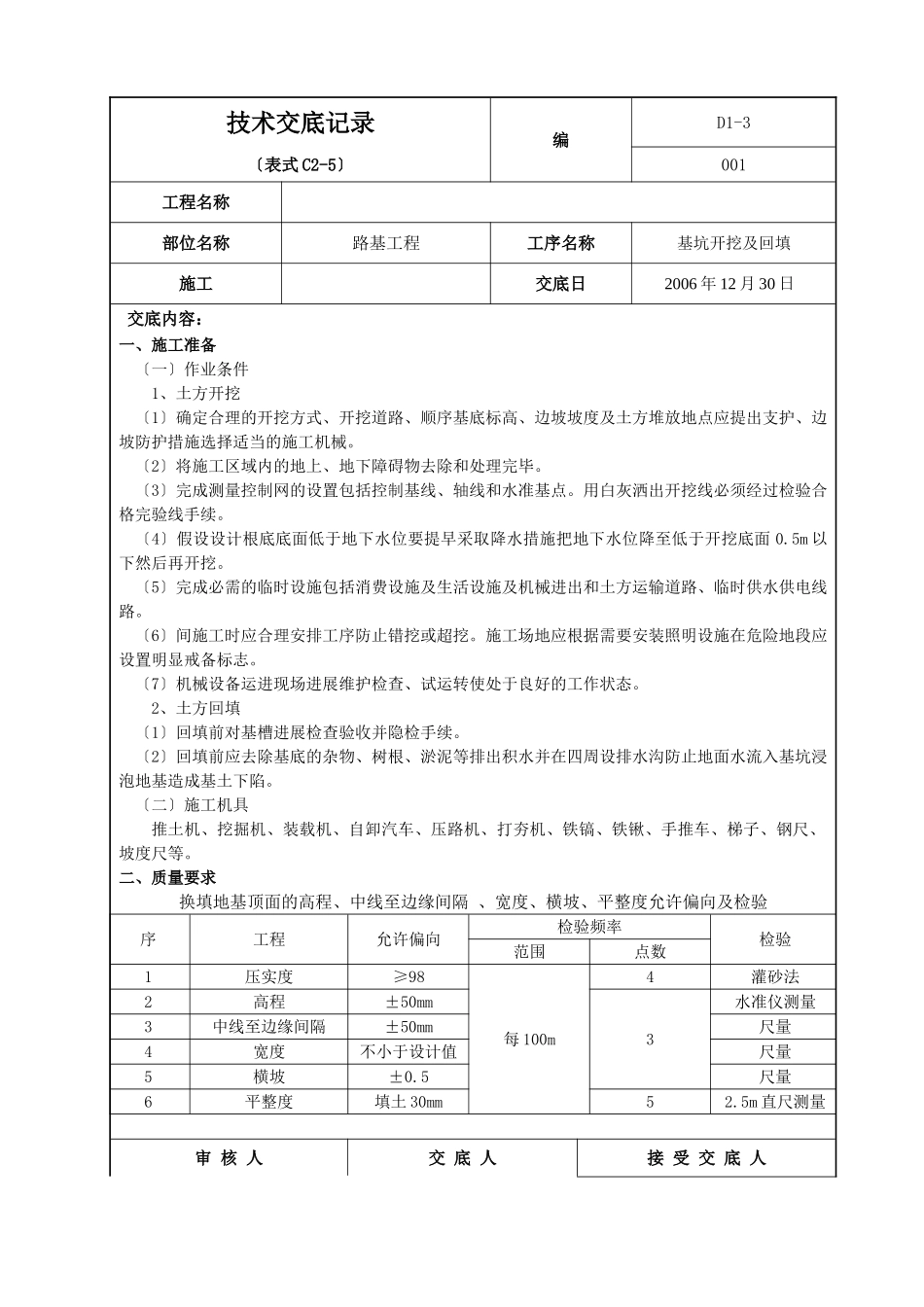

技术交底记录编D1-3〔表式C2-5〕001工程名称部位名称路基工程工序名称基坑开挖及回填施工交底日2006年12月30日交底内容:一、施工准备〔一〕作业条件1、土方开挖〔1〕确定合理的开挖方式、开挖道路、顺序基底标高、边坡坡度及土方堆放地点应提出支护、边坡防护措施选择适当的施工机械
〔2〕将施工区域内的地上、地下障碍物去除和处理完毕
〔3〕完成测量控制网的设置包括控制基线、轴线和水准基点
用白灰洒出开挖线必须经过检验合格完验线手续
〔4〕假设设计根底底面低于地下水位要提早采取降水措施把地下水位降至低于开挖底面0
5m以下然后再开挖
〔5〕完成必需的临时设施包括消费设施及生活设施及机械进出和土方运输道路、临时供水供电线路
〔6〕间施工时应合理安排工序防止错挖或超挖
施工场地应根据需要安装照明设施在危险地段应设置明显戒备标志
〔7〕机械设备运进现场进展维护检查、试运转使处于良好的工作状态
2、土方回填〔1〕回填前对基槽进展检查验收并隐检手续
〔2〕回填前应去除基底的杂物、树根、淤泥等排出积水并在四周设排水沟防止地面水流入基坑浸泡地基造成基土下陷
〔二〕施工机具推土机、挖掘机、装载机、自卸汽车、压路机、打夯机、铁镐、铁锹、手推车、梯子、钢尺、坡度尺等
二、质量要求换填地基顶面的高程、中线至边缘间隔、宽度、横坡、平整度允许偏向及检验序工程允许偏向检验频率检验范围点数1压实度≥98每100m4灌砂法2高程±50mm3水准仪测量3中线至边缘间隔±50mm尺量4宽度不小于设计值尺量5横坡±0
5尺量6平整度填土30mm52
5m直尺测量审核人交底人接受交底人本表由交底填写交底与承受交底保存

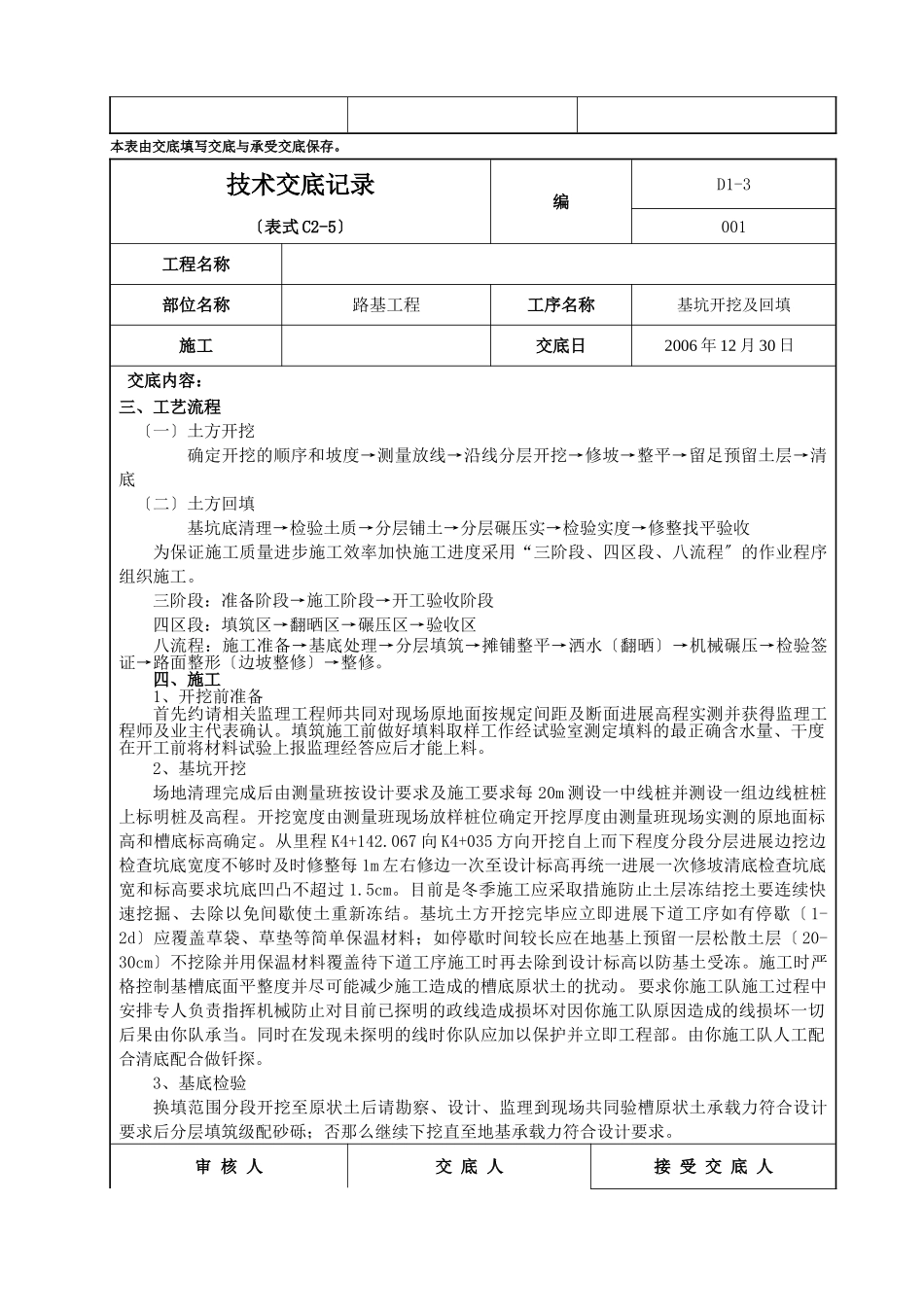

技术交底记录编D1-3〔表式C2-5〕001工程名称部位名称路基工程工序名称基坑开挖及回填施工交底日2006年12月30日交底内容:三、工艺流程〔一〕土方开挖确定开挖的顺序和坡度→测量放线→沿线分层
