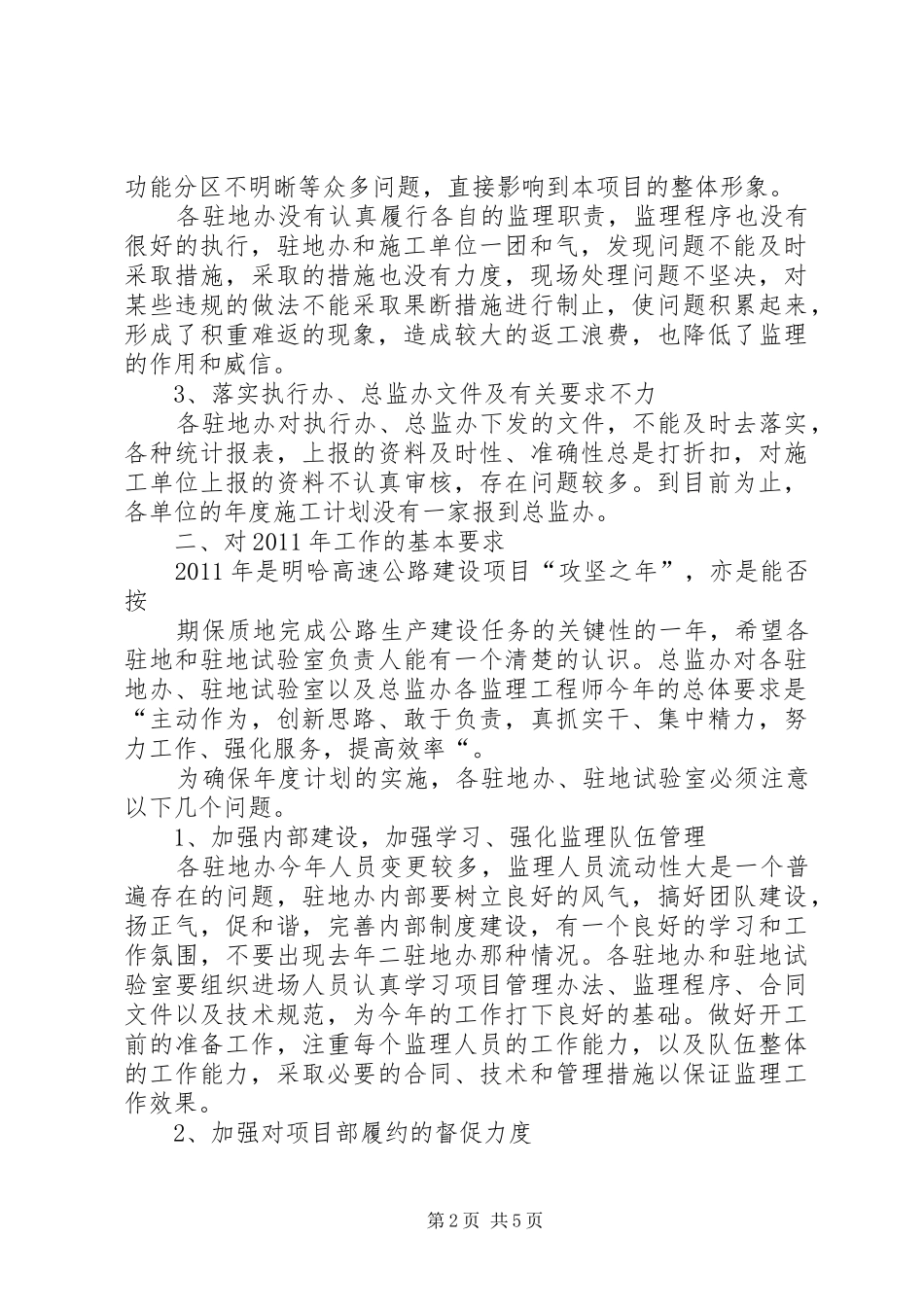

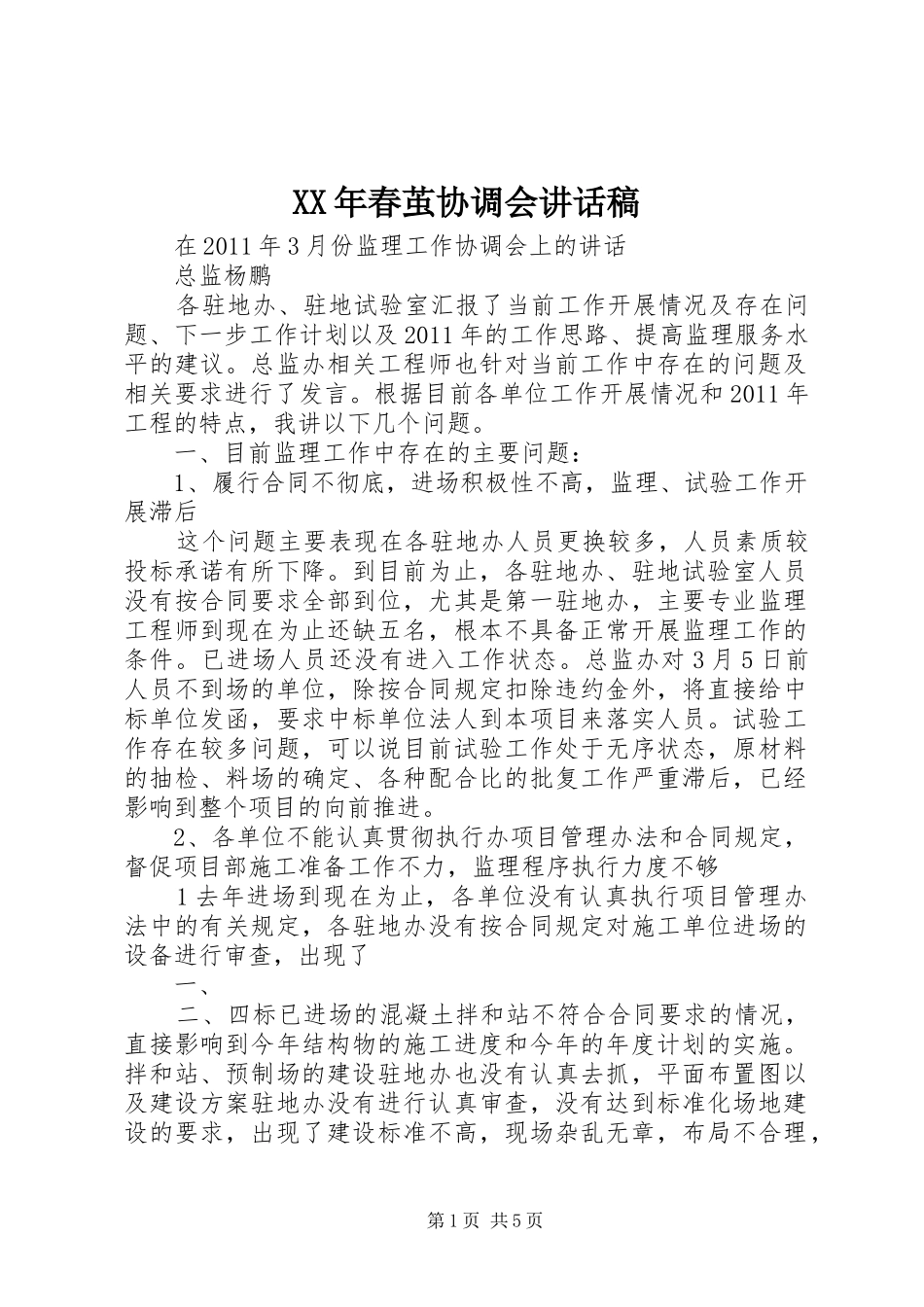

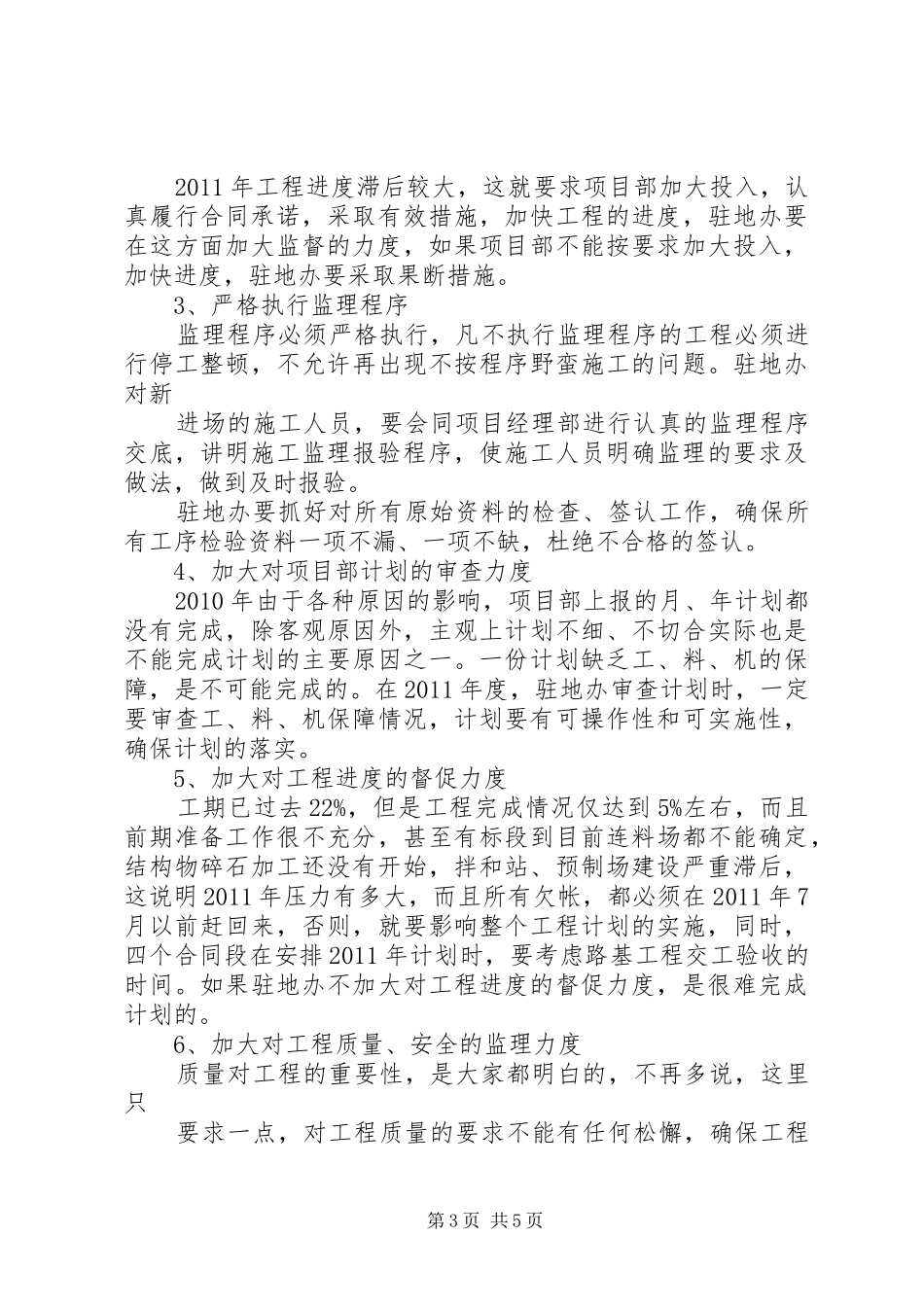

XX年春茧协调会讲话稿在2011年3月份监理工作协调会上的讲话总监杨鹏各驻地办、驻地试验室汇报了当前工作开展情况及存在问题、下一步工作计划以及2011年的工作思路、提高监理服务水平的建议
总监办相关工程师也针对当前工作中存在的问题及相关要求进行了发言
根据目前各单位工作开展情况和2011年工程的特点,我讲以下几个问题
一、目前监理工作中存在的主要问题:1、履行合同不彻底,进场积极性不高,监理、试验工作开展滞后这个问题主要表现在各驻地办人员更换较多,人员素质较投标承诺有所下降
到目前为止,各驻地办、驻地试验室人员没有按合同要求全部到位,尤其是第一驻地办,主要专业监理工程师到现在为止还缺五名,根本不具备正常开展监理工作的条件
已进场人员还没有进入工作状态
总监办对3月5日前人员不到场的单位,除按合同规定扣除违约金外,将直接给中标单位发函,要求中标单位法人到本项目来落实人员
试验工作存在较多问题,可以说目前试验工作处于无序状态,原材料的抽检、料场的确定、各种配合比的批复工作严重滞后,已经影响到整个项目的向前推进
2、各单位不能认真贯彻执行办项目管理办法和合同规定,督促项目部施工准备工作不力,监理程序执行力度不够1去年进场到现在为止,各单位没有认真执行项目管理办法中的有关规定,各驻地办没有按合同规定对施工单位进场的设备进行审查,出现了一、二、四标已进场的混凝土拌和站不符合合同要求的情况,直接影响到今年结构物的施工进度和今年的年度计划的实施
拌和站、预制场的建设驻地办也没有认真去抓,平面布置图以及建设方案驻地办没有进行认真审查,没有达到标准化场地建设的要求,出现了建设标准不高,现场杂乱无章,布局不合理,第1页共5页功能分区不明晰等众多问题,直接影响到本项目的整体形象
各驻地办没有认真履行各自的监理职责,监理程序也没有很好的执行,驻地办和施工单位一团和气,发现问题不能及时采取措施,采取
