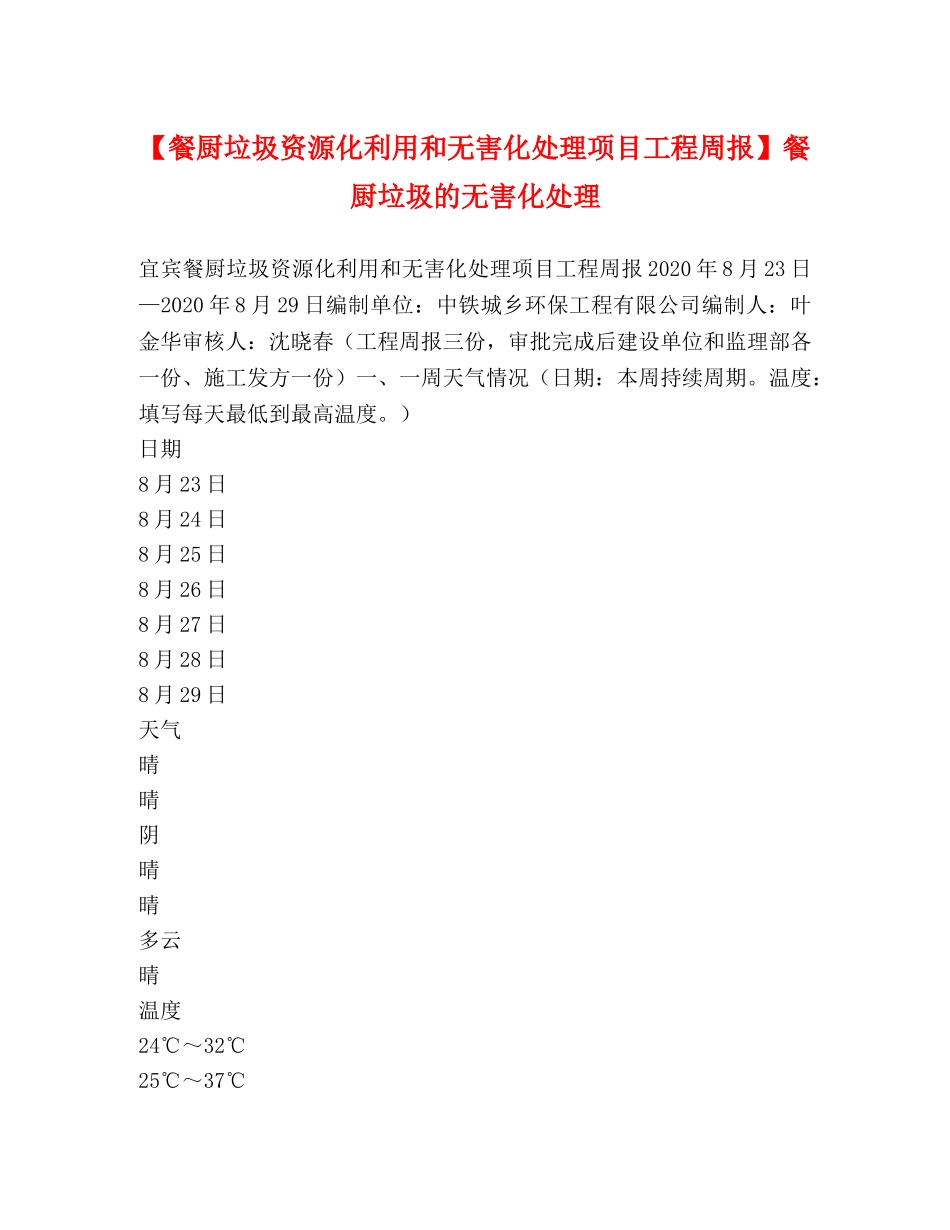

【餐厨垃圾资源化利用和无害化处理项目工程周报】餐厨垃圾的无害化处理宜宾餐厨垃圾资源化利用和无害化处理项目工程周报2020年8月23日—2020年8月29日编制单位:中铁城乡环保工程有限公司编制人:叶金华审核人:沈晓春(工程周报三份,审批完成后建设单位和监理部各一份、施工发方一份)一、一周天气情况(日期:本周持续周期
温度:填写每天最低到最高温度
)日期8月23日8月24日8月25日8月26日8月27日8月28日8月29日天气晴晴阴晴晴多云晴温度24℃~32℃25℃~37℃此资料由网络收集而来,如有侵权请告知上传者立即删除

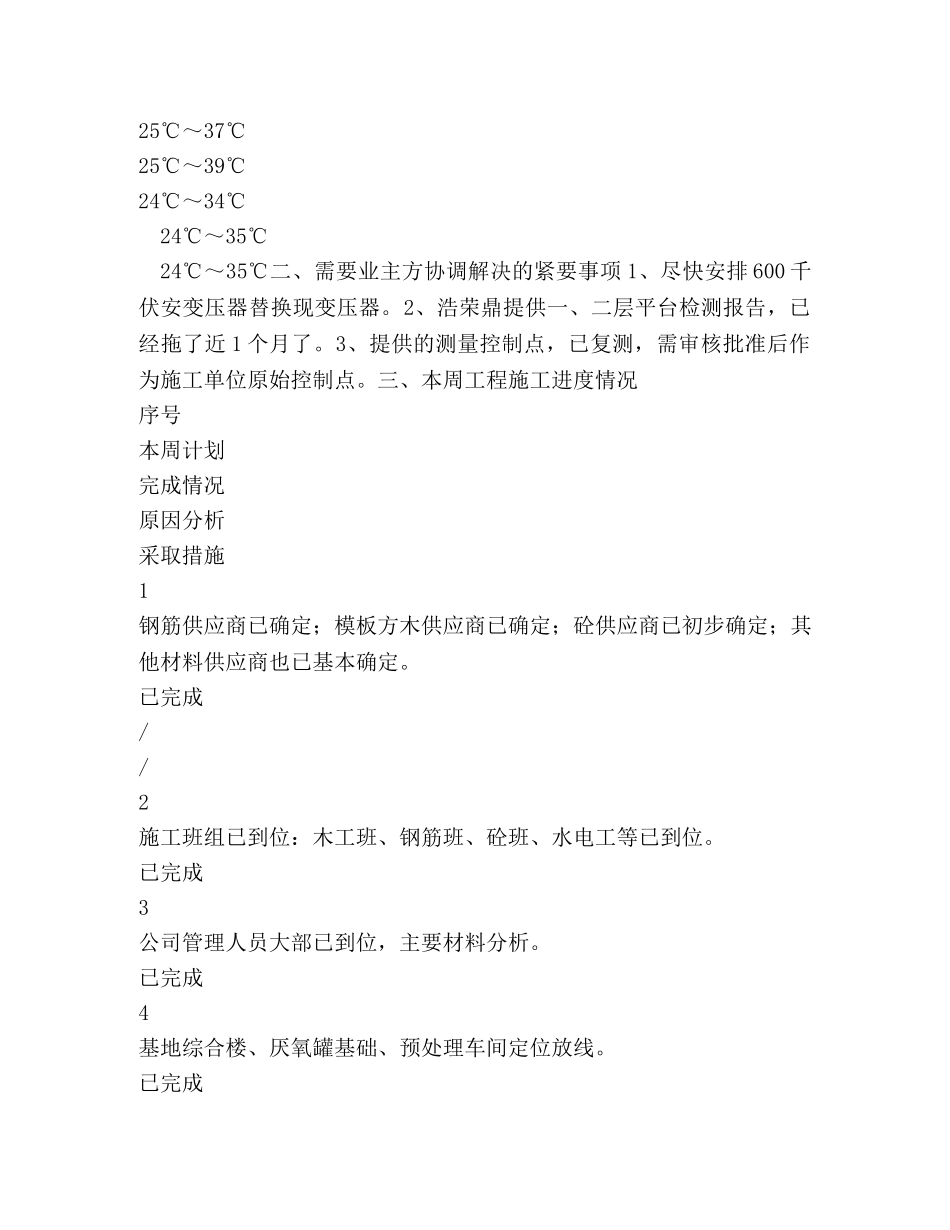

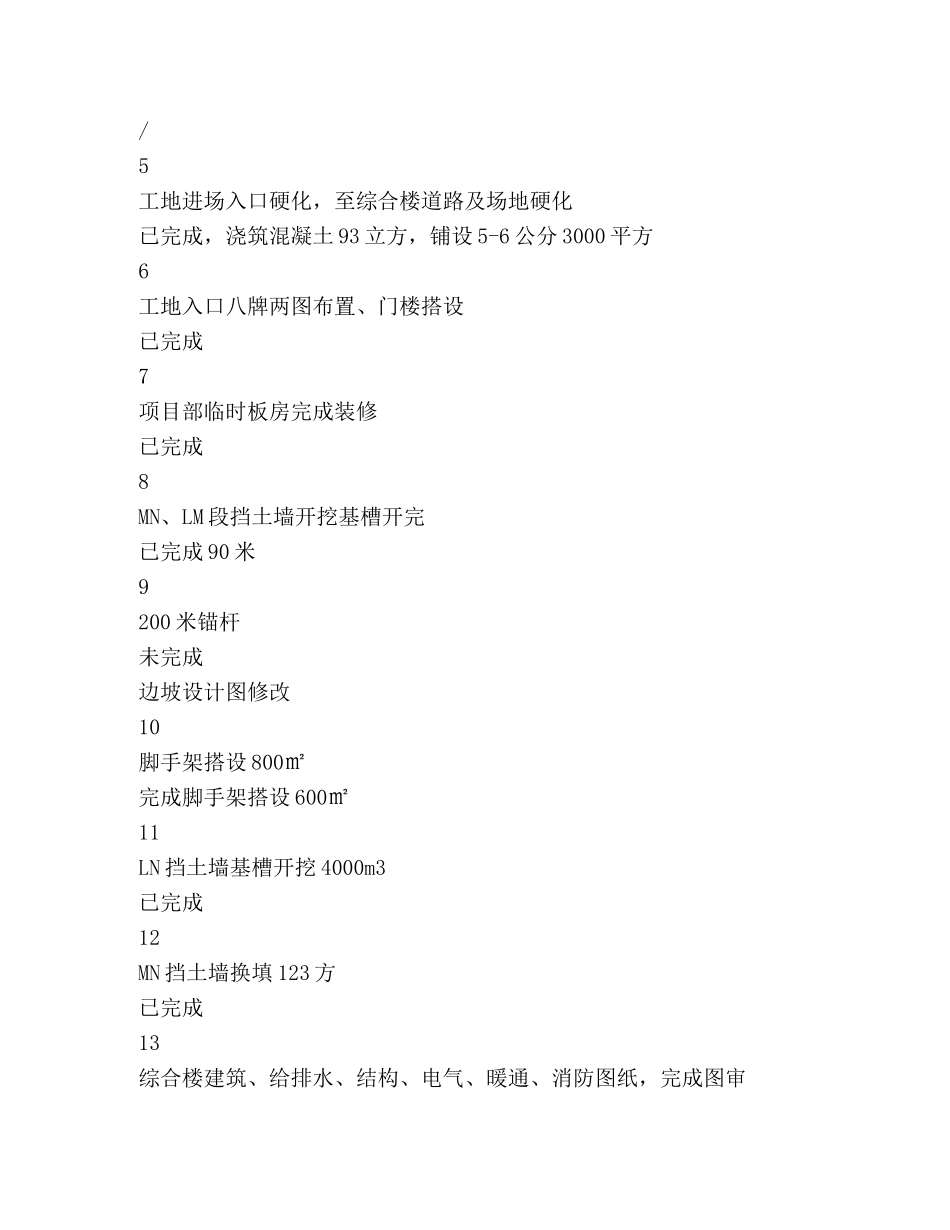

资料共分享,我们负责传递知识
25℃~37℃25℃~39℃24℃~34℃24℃~35℃24℃~35℃二、需要业主方协调解决的紧要事项1、尽快安排600千伏安变压器替换现变压器
2、浩荣鼎提供一、二层平台检测报告,已经拖了近1个月了
3、提供的测量控制点,已复测,需审核批准后作为施工单位原始控制点
三、本周工程施工进度情况序号本周计划完成情况原因分析采取措施1钢筋供应商已确定;模板方木供应商已确定;砼供应商已初步确定;其他材料供应商也已基本确定
已完成//2施工班组已到位:木工班、钢筋班、砼班、水电工等已到位
已完成3公司管理人员大部已到位,主要材料分析
已完成4基地综合楼、厌氧罐基础、预处理车间定位放线
已完成此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
