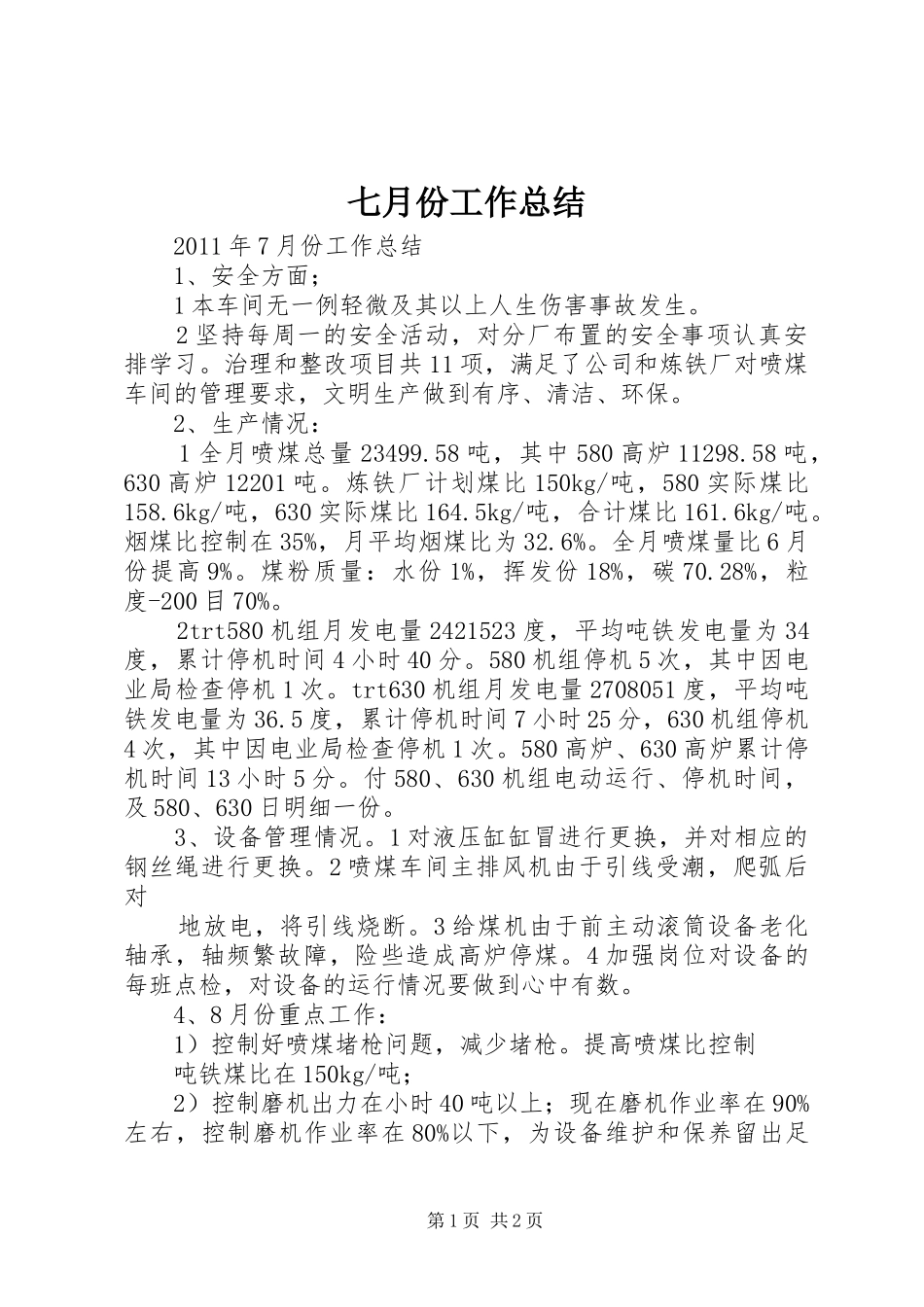

七月份工作总结2011年7月份工作总结1、安全方面;1本车间无一例轻微及其以上人生伤害事故发生
2坚持每周一的安全活动,对分厂布置的安全事项认真安排学习
治理和整改项目共11项,满足了公司和炼铁厂对喷煤车间的管理要求,文明生产做到有序、清洁、环保
2、生产情况:1全月喷煤总量23499
58吨,其中580高炉11298
58吨,630高炉12201吨
炼铁厂计划煤比150kg/吨,580实际煤比158
6kg/吨,630实际煤比164
5kg/吨,合计煤比161
烟煤比控制在35%,月平均烟煤比为32
全月喷煤量比6月份提高9%
煤粉质量:水份1%,挥发份18%,碳70
28%,粒度-200目70%
2trt580机组月发电量2421523度,平均吨铁发电量为34度,累计停机时间4小时40分
580机组停机5次,其中因电业局检查停机1次
trt630机组月发电量2708051度,平均吨铁发电量为36
5度,累计停机时间7小时25分,630机组停机4次,其中因电业局检查停机1次
580高炉、630高炉累计停机时间13小时5分
付580、630机组电动运行、停机时间,及580、630日明细一份
3、设备管理情况
1对液压缸缸冒进行更换,并对相应的钢丝绳进行更换
2喷煤车间主排风机由于引线受潮,爬弧后对地放电,将引线烧断
3给煤机由于前主动滚筒设备老化轴承,轴频繁故障,险些造成高炉停煤
4加强岗位对设备的每班点检,对设备的运行情况要做到心中有数
4、8月份重点工作:1)控制好喷煤堵枪问题,减少堵枪
提高喷煤比控制吨铁煤比在150kg/吨;2)控制磨机出力在小时40吨以上;现在磨机作业率在90%左右,控制磨机作业率在80%以下,为设备维护和保养留出足第1页共2页够的时间

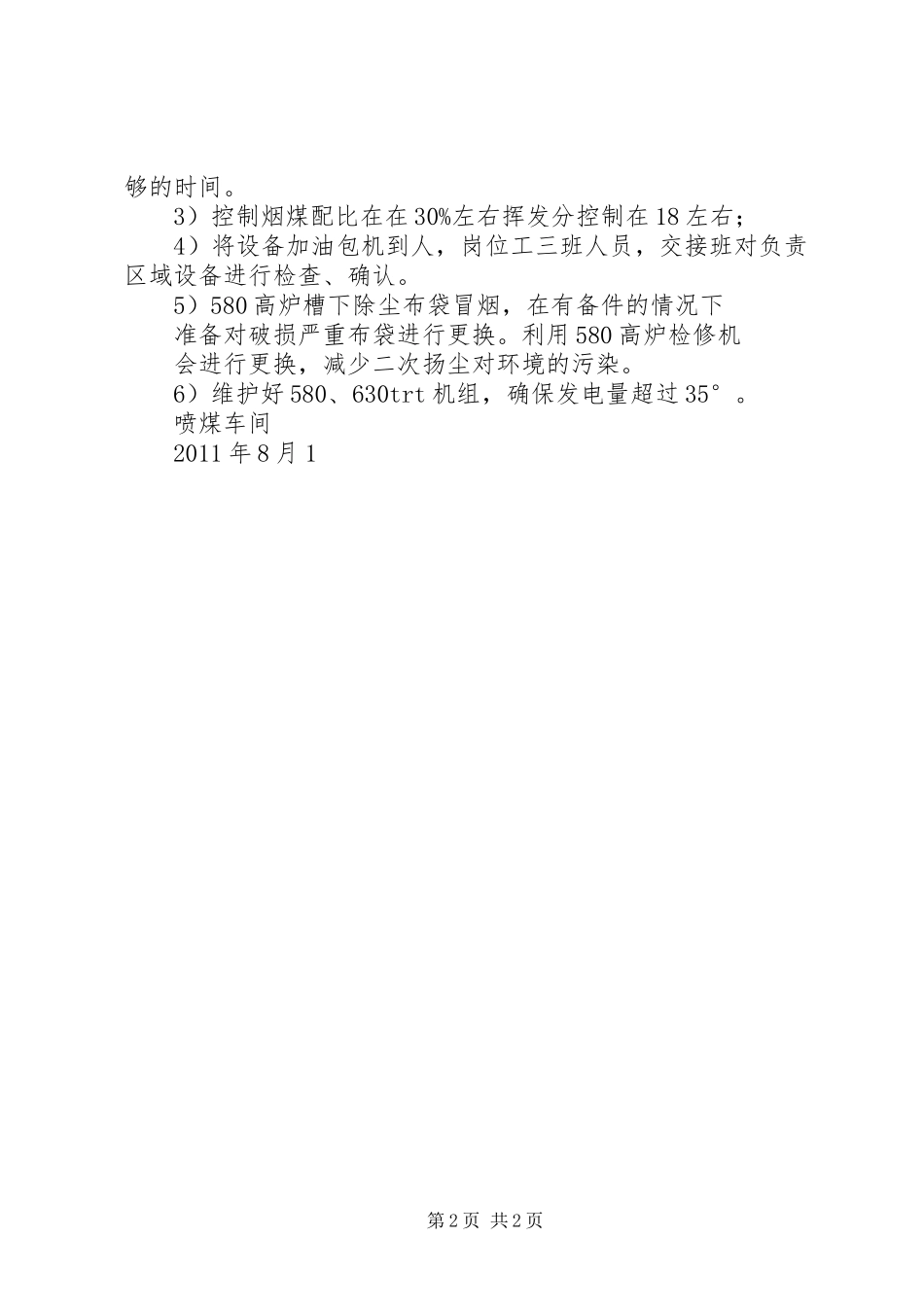

3)控制烟煤配比在在30%左右挥发分控制在18左右;4)将设备加油包机到人,岗位工三班人员,交
