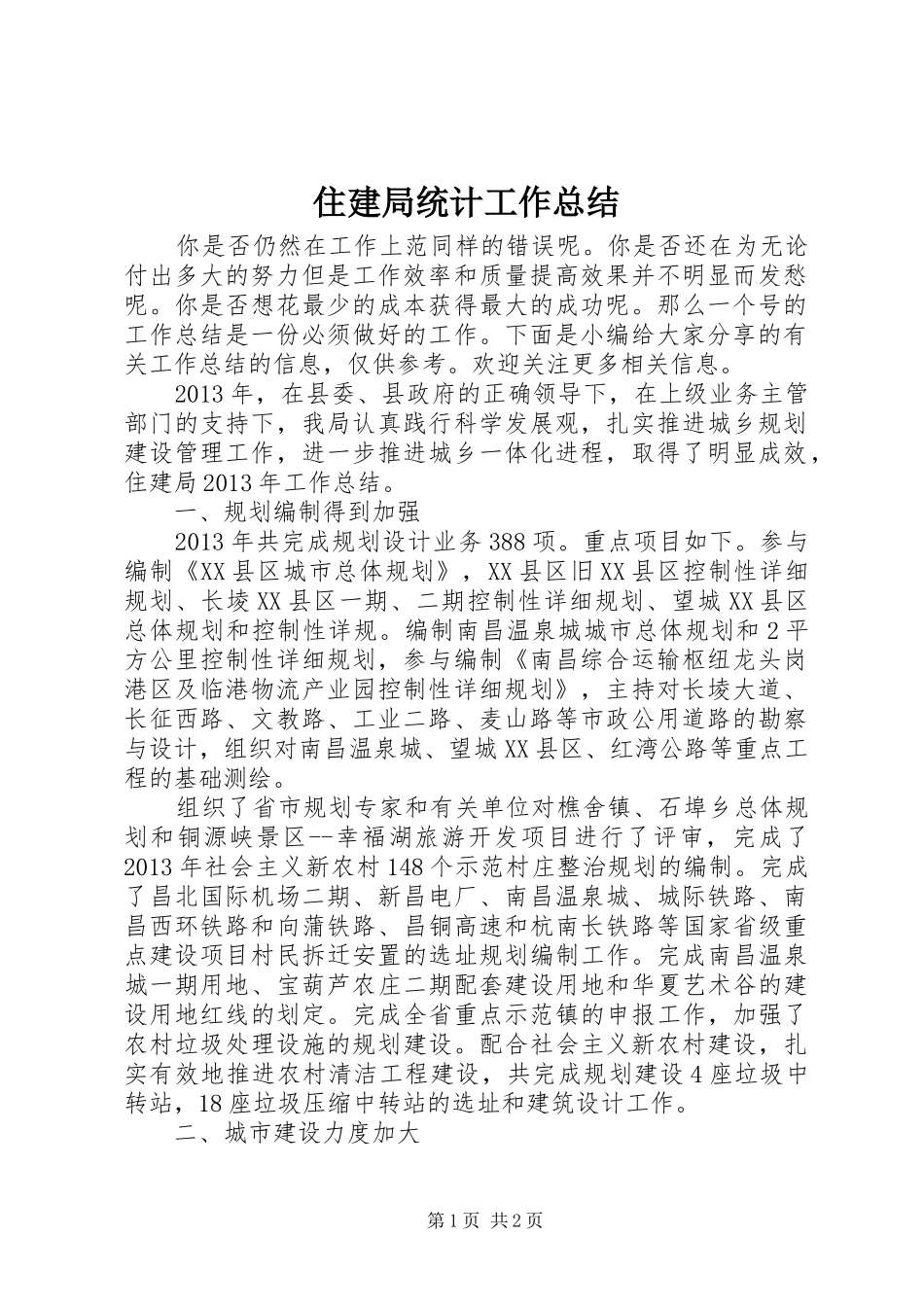

住建局统计工作总结你是否仍然在工作上范同样的错误呢。你是否还在为无论付出多大的努力但是工作效率和质量提高效果并不明显而发愁呢。你是否想花最少的成本获得最大的成功呢。那么一个号的工作总结是一份必须做好的工作。下面是小编给大家分享的有关工作总结的信息,仅供参考。欢迎关注更多相关信息。2013年,在县委、县政府的正确领导下,在上级业务主管部门的支持下,我局认真践行科学发展观,扎实推进城乡规划建设管理工作,进一步推进城乡一体化进程,取得了明显成效,住建局2013年工作总结。一、规划编制得到加强2013年共完成规划设计业务388项。重点项目如下。参与编制《XX县区城市总体规划》,XX县区旧XX县区控制性详细规划、长堎XX县区一期、二期控制性详细规划、望城XX县区总体规划和控制性详规。编制南昌温泉城城市总体规划和2平方公里控制性详细规划,参与编制《南昌综合运输枢纽龙头岗港区及临港物流产业园控制性详细规划》,主持对长堎大道、长征西路、文教路、工业二路、麦山路等市政公用道路的勘察与设计,组织对南昌温泉城、望城XX县区、红湾公路等重点工程的基础测绘。组织了省市规划专家和有关单位对樵舍镇、石埠乡总体规划和铜源峡景区--幸福湖旅游开发项目进行了评审,完成了2013年社会主义新农村148个示范村庄整治规划的编制。完成了昌北国际机场二期、新昌电厂、南昌温泉城、城际铁路、南昌西环铁路和向蒲铁路、昌铜高速和杭南长铁路等国家省级重点建设项目村民拆迁安置的选址规划编制工作。完成南昌温泉城一期用地、宝葫芦农庄二期配套建设用地和华夏艺术谷的建设用地红线的划定。完成全省重点示范镇的申报工作,加强了农村垃圾处理设施的规划建设。配合社会主义新农村建设,扎实有效地推进农村清洁工程建设,共完成规划建设4座垃圾中转站,18座垃圾压缩中转站的选址和建筑设计工作。二、城市建设力度加大第1页共2页道路工程:重点放在路网建设,实施了打通红湾公路工程,增加县城出入口,加速完善了quot;对内连通,对外贯通quot;道路体系。截止目前,一标段:拆迁结束土方工程基本到位,正在整理路基;二标段:已拆2.7万平方米,高压线改造方案通过专家论证,正在进行电杆基础放线,土方和管道开始施工;三标段:6万立方淤泥清运结束,路基填筑至标高23.00米,路基土方基本完成。过水箱涵已完工,完成雨水管2000米,污水管1000米,摊铺石子300米;四标段:桩基56根完成,墩柱40根完成,盖梁28根完成,箱梁135片,已安装箱梁102片;五标段:完成非机动车道隔墙、自来水、燃气管道,引上路基整理。绿化工程。重点协助做好quot;森林城乡.花园新建quot;园林绿化景观工程。投资250万元,完成了县城东南西北四个入口及文教路和湾里路的绿化景观工程。及时做好园林的绿化养护工作,修剪灌木40000平方米,乔木3000余株。亮化工程:编制了全县路灯线路分布图,加强了路灯日常管理和维护,确保了路灯亮灯率。县城亮化面继续增大,新装路灯情况如下:外环路(三洲段)路灯15基30盏,长麦北路路灯6基6盏,文教西路31基62盏、新建大道东路(礼步村段)路灯6基6盏,牌头10基10盏。莱卡小镇移装路灯17基24盏。第2页共2页
