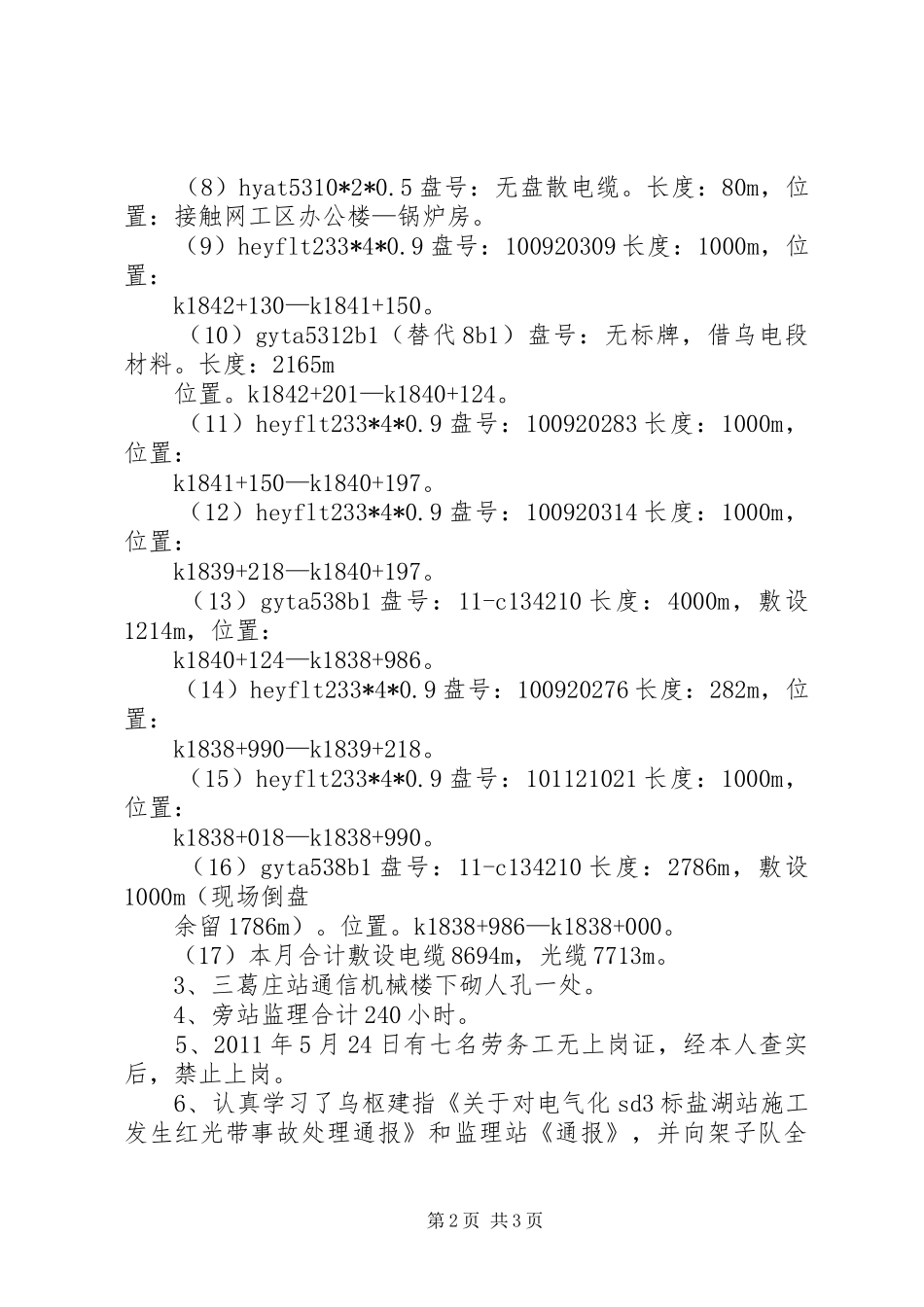

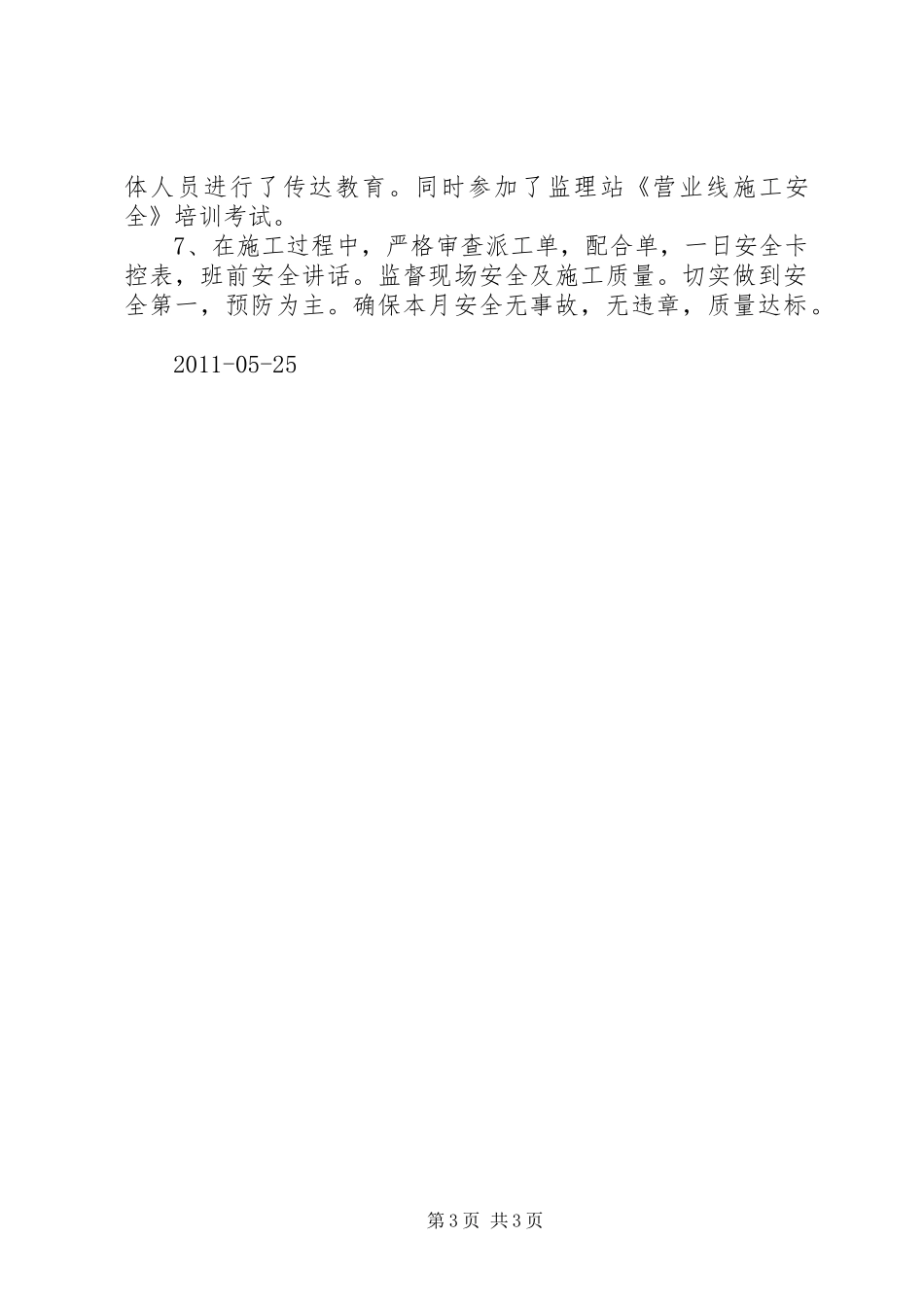

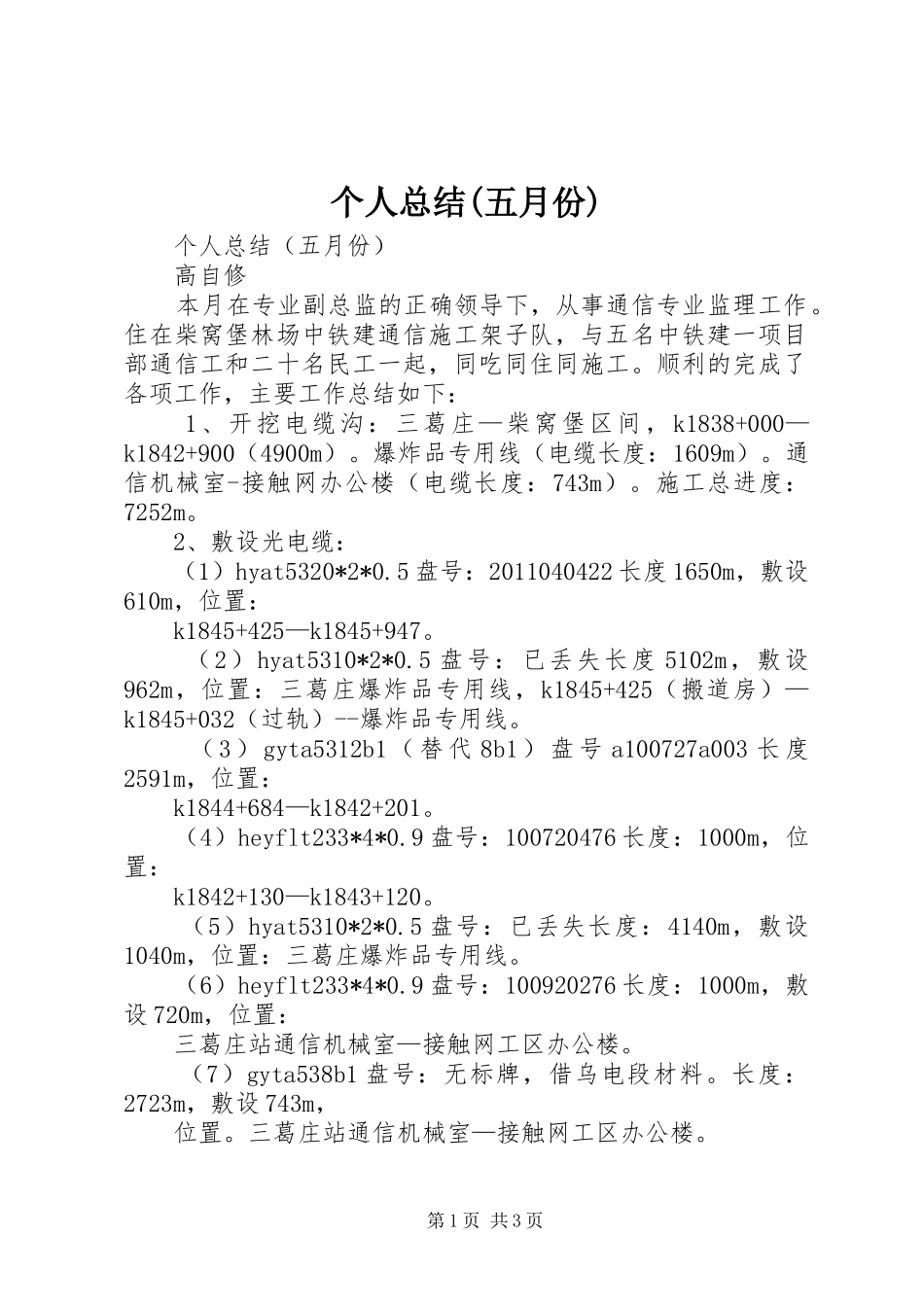

个人总结(五月份)个人总结(五月份)高自修本月在专业副总监的正确领导下,从事通信专业监理工作
住在柴窝堡林场中铁建通信施工架子队,与五名中铁建一项目部通信工和二十名民工一起,同吃同住同施工
顺利的完成了各项工作,主要工作总结如下:1、开挖电缆沟:三葛庄—柴窝堡区间,k1838+000—k1842+900(4900m)
爆炸品专用线(电缆长度:1609m)
通信机械室-接触网办公楼(电缆长度:743m)
施工总进度:7252m
2、敷设光电缆:(1)hyat5320*2*0
5盘号:2011040422长度1650m,敷设610m,位置:k1845+425—k1845+947
(2)hyat5310*2*0
5盘号:已丢失长度5102m,敷设962m,位置:三葛庄爆炸品专用线,k1845+425(搬道房)—k1845+032(过轨)--爆炸品专用线
(3)gyta5312b1(替代8b1)盘号a100727a003长度2591m,位置:k1844+684—k1842+201
(4)heyflt233*4*0
9盘号:100720476长度:1000m,位置:k1842+130—k1843+120
(5)hyat5310*2*0
5盘号:已丢失长度:4140m,敷设1040m,位置:三葛庄爆炸品专用线
(6)heyflt233*4*0
9盘号:100920276长度:1000m,敷设720m,位置:三葛庄站通信机械室—接触网工区办公楼
(7)gyta538b1盘号:无标牌,借乌电段材料
长度:2723m,敷设743m,位置
三葛庄站通信机械室—接触网工区办公楼
第1页共3页(8)hyat5310*2*0
5盘号:无盘散电缆
长度:80m,位置:接触网工区办公楼—锅炉房
(9)heyflt233*4*0
9盘号:100920309长度:1000m,位置:k1842+130—k18
