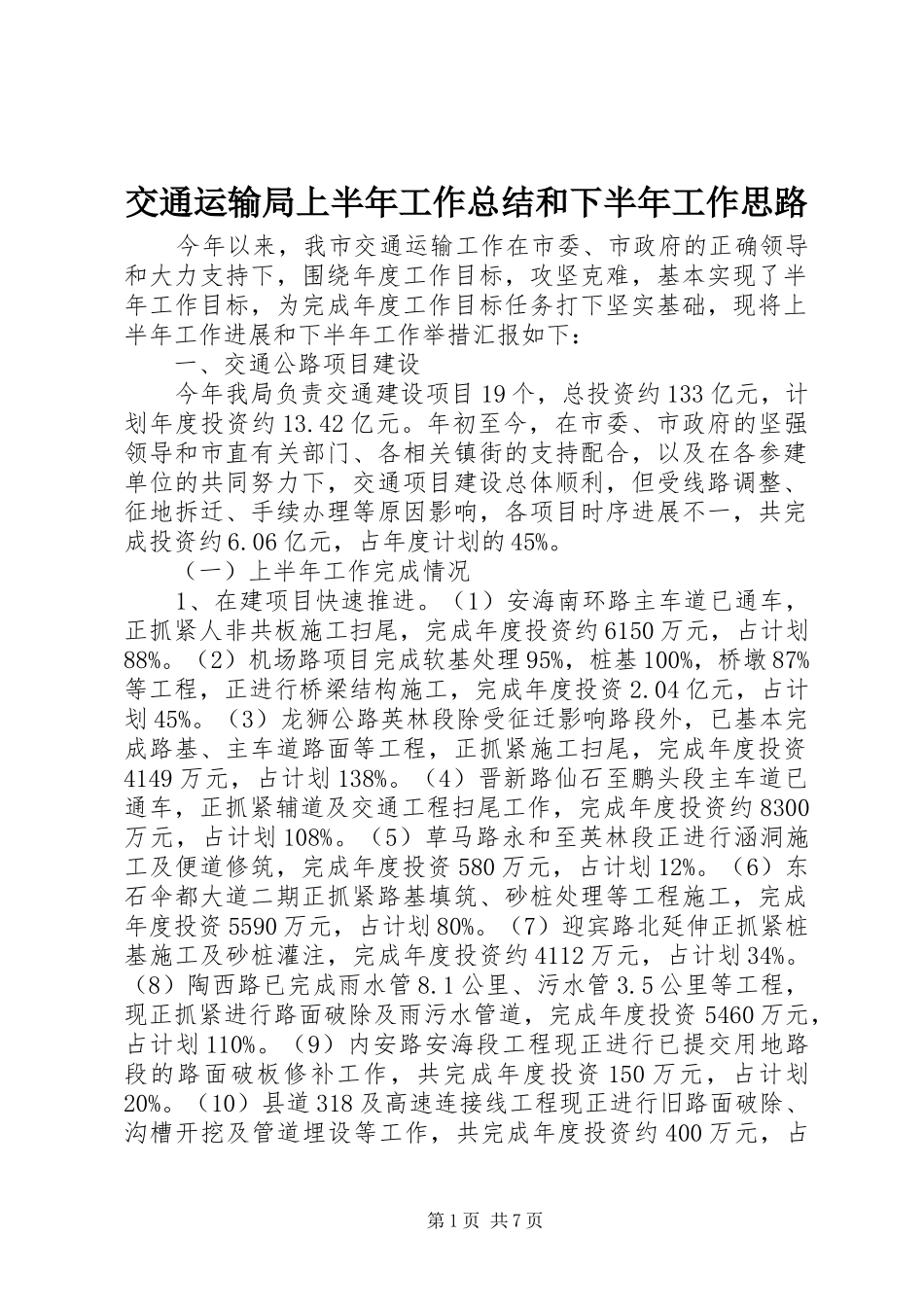

交通运输局上半年工作总结和下半年工作思路今年以来,我市交通运输工作在市委、市政府的正确领导和大力支持下,围绕年度工作目标,攻坚克难,基本实现了半年工作目标,为完成年度工作目标任务打下坚实基础,现将上半年工作进展和下半年工作举措汇报如下:一、交通公路项目建设今年我局负责交通建设项目19个,总投资约133亿元,计划年度投资约13
年初至今,在市委、市政府的坚强领导和市直有关部门、各相关镇街的支持配合,以及在各参建单位的共同努力下,交通项目建设总体顺利,但受线路调整、征地拆迁、手续办理等原因影响,各项目时序进展不一,共完成投资约6
06亿元,占年度计划的45%
(一)上半年工作完成情况1、在建项目快速推进
(1)安海南环路主车道已通车,正抓紧人非共板施工扫尾,完成年度投资约6150万元,占计划88%
(2)机场路项目完成软基处理95%,桩基100%,桥墩87%等工程,正进行桥梁结构施工,完成年度投资2
04亿元,占计划45%
(3)龙狮公路英林段除受征迁影响路段外,已基本完成路基、主车道路面等工程,正抓紧施工扫尾,完成年度投资4149万元,占计划138%
(4)晋新路仙石至鹏头段主车道已通车,正抓紧辅道及交通工程扫尾工作,完成年度投资约8300万元,占计划108%
(5)草马路永和至英林段正进行涵洞施工及便道修筑,完成年度投资580万元,占计划12%
(6)东石伞都大道二期正抓紧路基填筑、砂桩处理等工程施工,完成年度投资5590万元,占计划80%
(7)迎宾路北延伸正抓紧桩基施工及砂桩灌注,完成年度投资约4112万元,占计划34%
(8)陶西路已完成雨水管8
1公里、污水管3
5公里等工程,现正抓紧进行路面破除及雨污水管道,完成年度投资5460万元,占计划110%
(9)内安路安海段工程现正进行已提交用地路段的路面破板修补工作,共完成年度投资150万元,占计划20%
