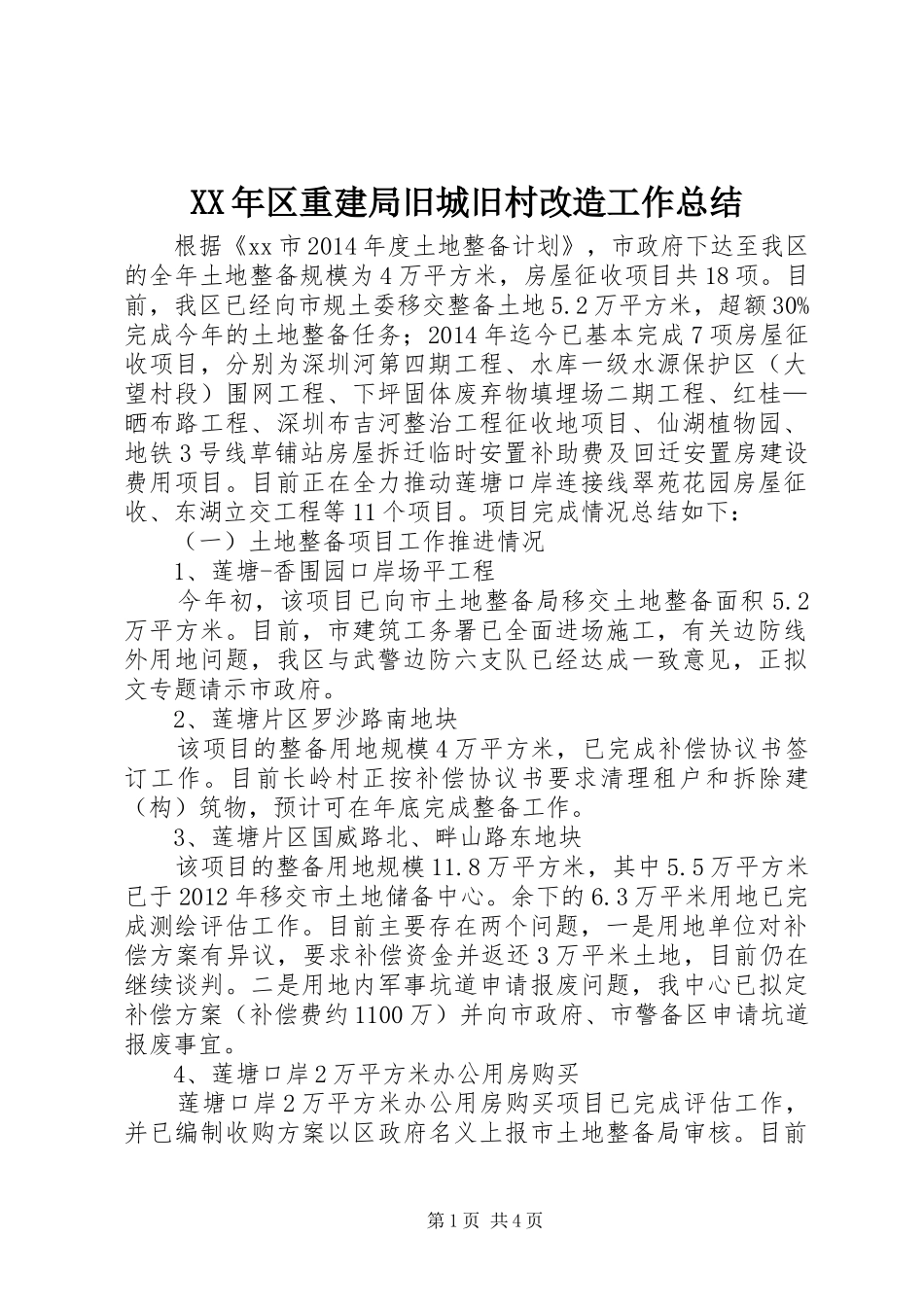

XX年区重建局旧城旧村改造工作总结根据《xx市2014年度土地整备计划》,市政府下达至我区的全年土地整备规模为4万平方米,房屋征收项目共18项
目前,我区已经向市规土委移交整备土地5
2万平方米,超额30%完成今年的土地整备任务;2014年迄今已基本完成7项房屋征收项目,分别为深圳河第四期工程、水库一级水源保护区(大望村段)围网工程、下坪固体废弃物填埋场二期工程、红桂—晒布路工程、深圳布吉河整治工程征收地项目、仙湖植物园、地铁3号线草铺站房屋拆迁临时安置补助费及回迁安置房建设费用项目
目前正在全力推动莲塘口岸连接线翠苑花园房屋征收、东湖立交工程等11个项目
项目完成情况总结如下:(一)土地整备项目工作推进情况1、莲塘-香围园口岸场平工程今年初,该项目已向市土地整备局移交土地整备面积5
目前,市建筑工务署已全面进场施工,有关边防线外用地问题,我区与武警边防六支队已经达成一致意见,正拟文专题请示市政府
2、莲塘片区罗沙路南地块该项目的整备用地规模4万平方米,已完成补偿协议书签订工作
目前长岭村正按补偿协议书要求清理租户和拆除建(构)筑物,预计可在年底完成整备工作
3、莲塘片区国威路北、畔山路东地块该项目的整备用地规模11
8万平方米,其中5
5万平方米已于2012年移交市土地储备中心
3万平米用地已完成测绘评估工作
目前主要存在两个问题,一是用地单位对补偿方案有异议,要求补偿资金并返还3万平米土地,目前仍在继续谈判
二是用地内军事坑道申请报废问题,我中心已拟定补偿方案(补偿费约1100万)并向市政府、市警备区申请坑道报废事宜
4、莲塘口岸2万平方米办公用房购买莲塘口岸2万平方米办公用房购买项目已完成评估工作,并已编制收购方案以区政府名义上报市土地整备局审核
目前第1页共4页根据市政府要求,配合市规土委与产权单位进一步协商收购价格

(二)房屋征收项目工作推进
