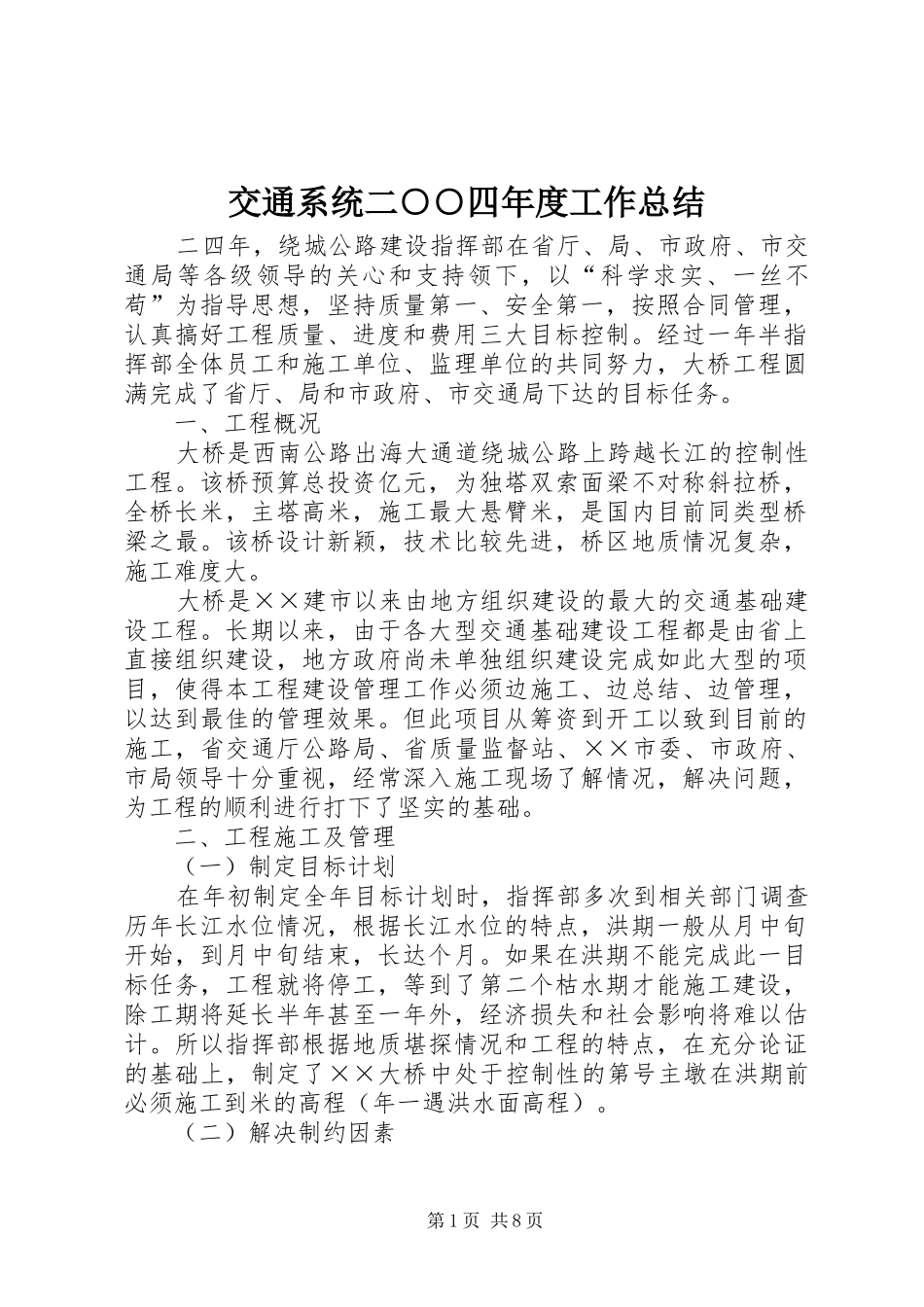

交通系统二○○四年度工作总结二四年,绕城公路建设指挥部在省厅、局、市政府、市交通局等各级领导的关心和支持领下,以“科学求实、一丝不苟”为指导思想,坚持质量第一、安全第一,按照合同管理,认真搞好工程质量、进度和费用三大目标控制
经过一年半指挥部全体员工和施工单位、监理单位的共同努力,大桥工程圆满完成了省厅、局和市政府、市交通局下达的目标任务
一、工程概况大桥是西南公路出海大通道绕城公路上跨越长江的控制性工程
该桥预算总投资亿元,为独塔双索面梁不对称斜拉桥,全桥长米,主塔高米,施工最大悬臂米,是国内目前同类型桥梁之最
该桥设计新颖,技术比较先进,桥区地质情况复杂,施工难度大
大桥是××建市以来由地方组织建设的最大的交通基础建设工程
长期以来,由于各大型交通基础建设工程都是由省上直接组织建设,地方政府尚未单独组织建设完成如此大型的项目,使得本工程建设管理工作必须边施工、边总结、边管理,以达到最佳的管理效果
但此项目从筹资到开工以致到目前的施工,省交通厅公路局、省质量监督站、××市委、市政府、市局领导十分重视,经常深入施工现场了解情况,解决问题,为工程的顺利进行打下了坚实的基础
二、工程施工及管理(一)制定目标计划在年初制定全年目标计划时,指挥部多次到相关部门调查历年长江水位情况,根据长江水位的特点,洪期一般从月中旬开始,到月中旬结束,长达个月
如果在洪期不能完成此一目标任务,工程就将停工,等到了第二个枯水期才能施工建设,除工期将延长半年甚至一年外,经济损失和社会影响将难以估计
所以指挥部根据地质堪探情况和工程的特点,在充分论证的基础上,制定了××大桥中处于控制性的第号主墩在洪期前必须施工到米的高程(年一遇洪水面高程)

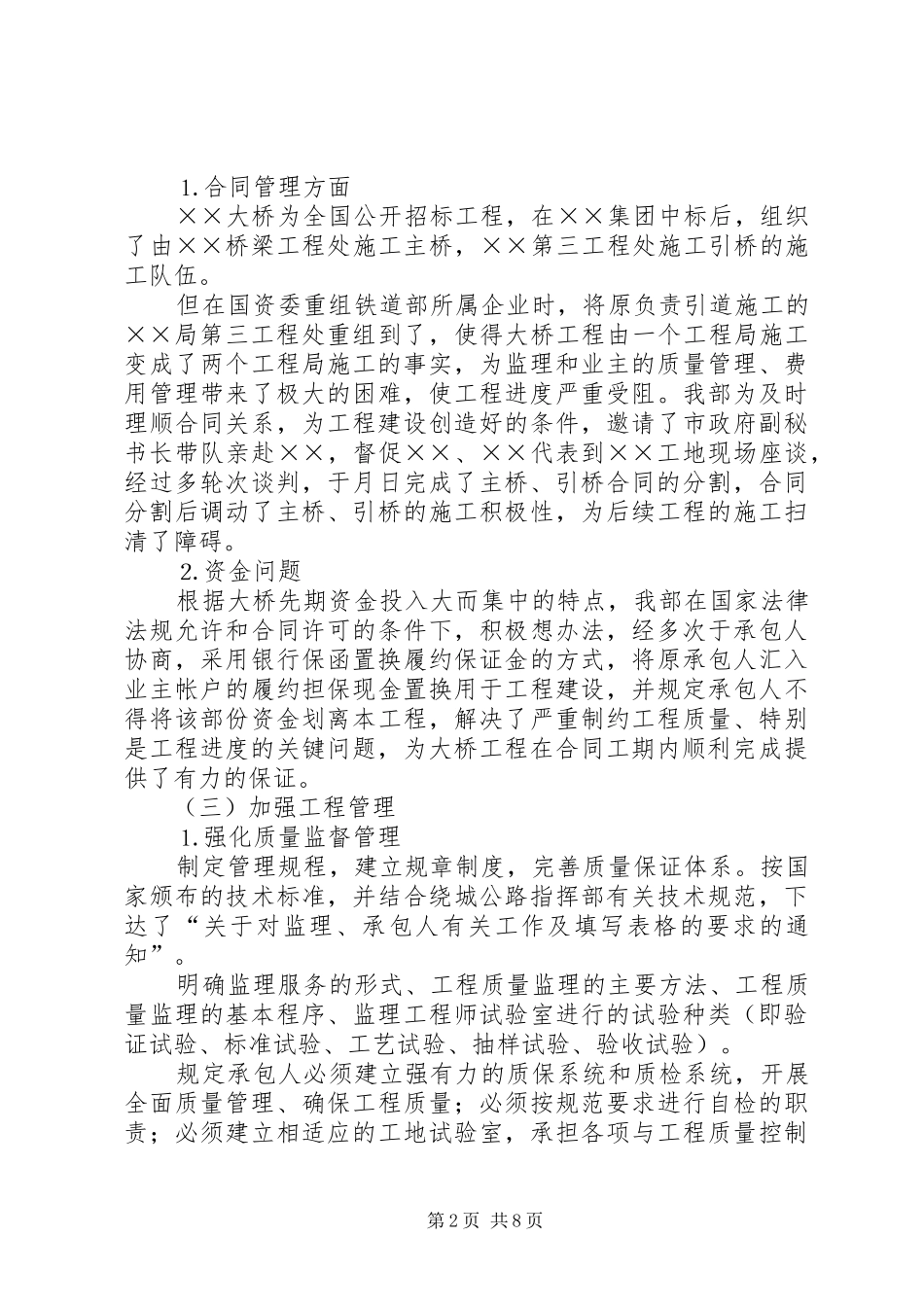

(二)解决制约因素第1页共8页⒈合同管理方面××大桥为全国公开招标工程,在××集团中标后,组织了由××桥梁工程处施工主桥,××第三工程处施工引桥的施工队伍
