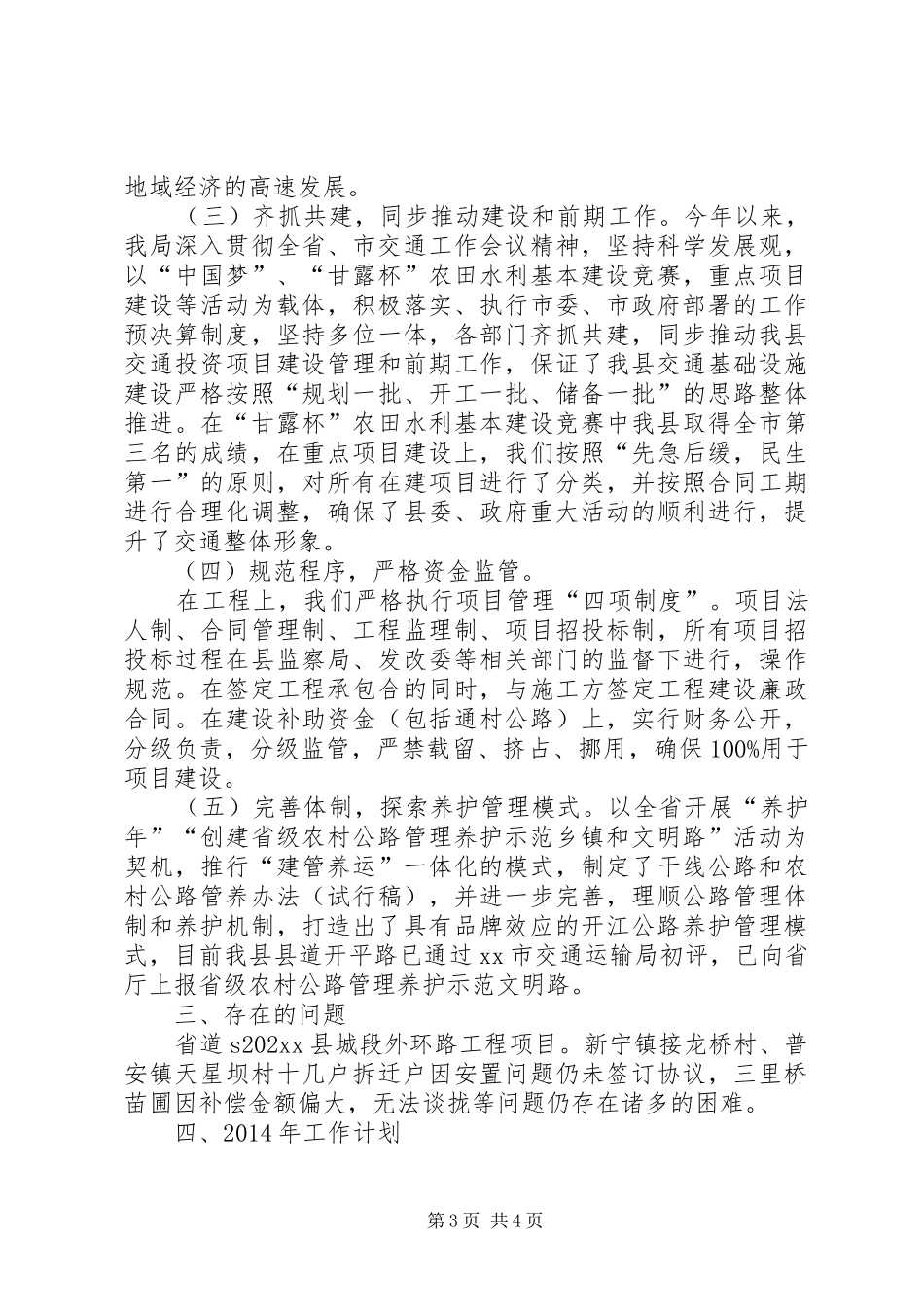

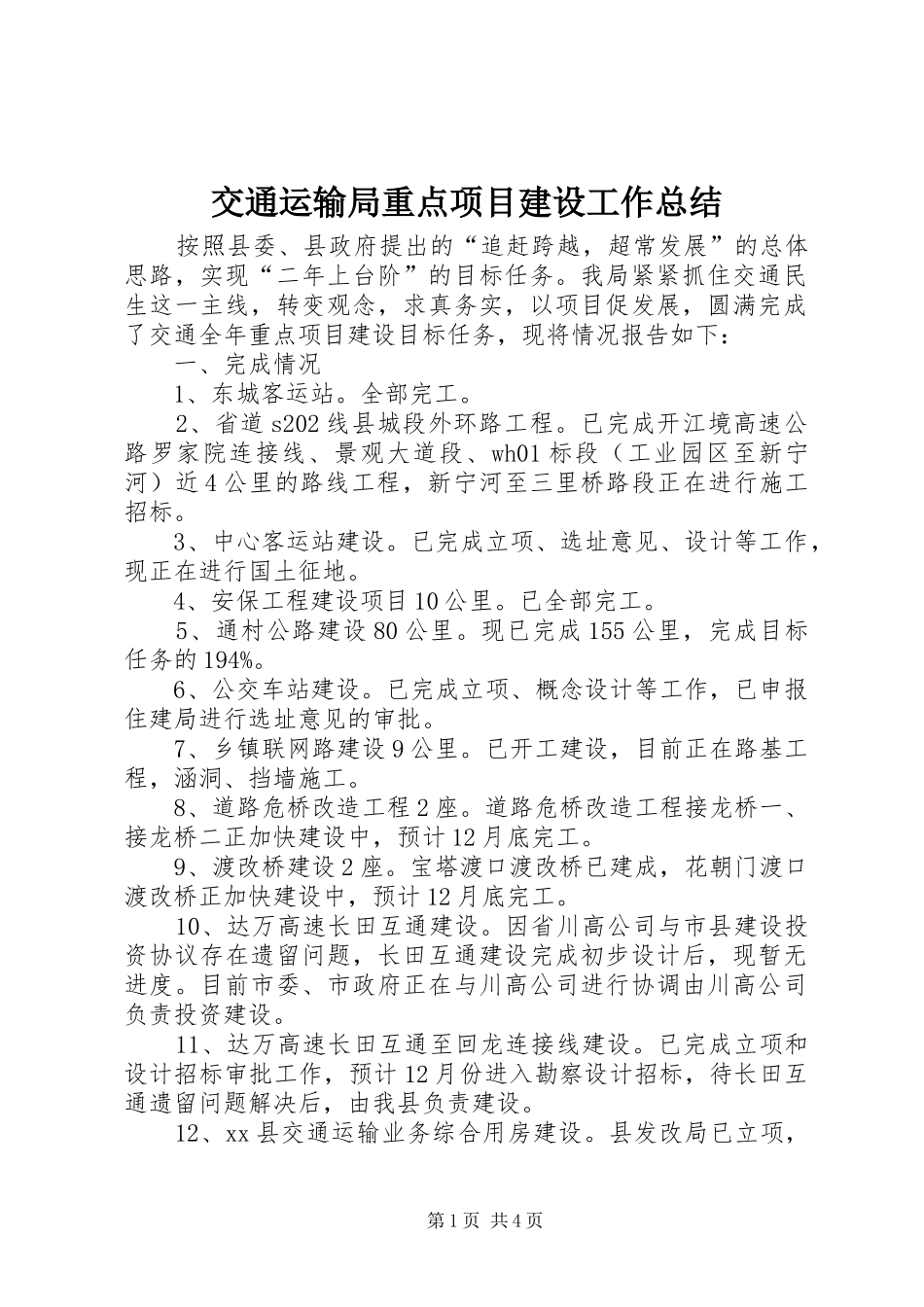

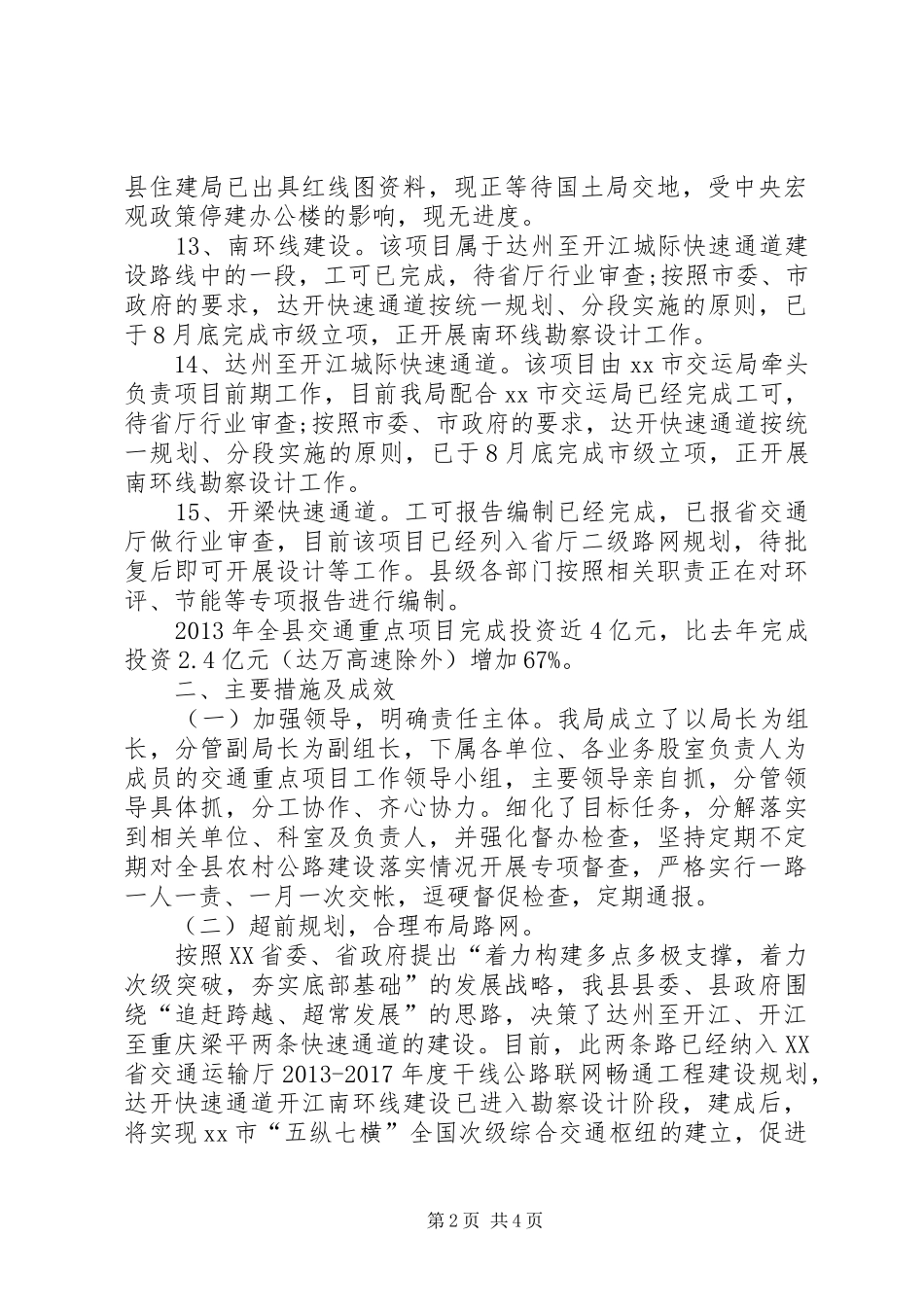

交通运输局重点项目建设工作总结按照县委、县政府提出的“追赶跨越,超常发展”的总体思路,实现“二年上台阶”的目标任务
我局紧紧抓住交通民生这一主线,转变观念,求真务实,以项目促发展,圆满完成了交通全年重点项目建设目标任务,现将情况报告如下:一、完成情况1、东城客运站
2、省道s202线县城段外环路工程
已完成开江境高速公路罗家院连接线、景观大道段、wh01标段(工业园区至新宁河)近4公里的路线工程,新宁河至三里桥路段正在进行施工招标
3、中心客运站建设
已完成立项、选址意见、设计等工作,现正在进行国土征地
4、安保工程建设项目10公里
5、通村公路建设80公里
现已完成155公里,完成目标任务的194%
6、公交车站建设
已完成立项、概念设计等工作,已申报住建局进行选址意见的审批
7、乡镇联网路建设9公里
已开工建设,目前正在路基工程,涵洞、挡墙施工
8、道路危桥改造工程2座
道路危桥改造工程接龙桥一、接龙桥二正加快建设中,预计12月底完工
9、渡改桥建设2座
宝塔渡口渡改桥已建成,花朝门渡口渡改桥正加快建设中,预计12月底完工
10、达万高速长田互通建设
因省川高公司与市县建设投资协议存在遗留问题,长田互通建设完成初步设计后,现暂无进度
目前市委、市政府正在与川高公司进行协调由川高公司负责投资建设
11、达万高速长田互通至回龙连接线建设
已完成立项和设计招标审批工作,预计12月份进入勘察设计招标,待长田互通遗留问题解决后,由我县负责建设
12、xx县交通运输业务综合用房建设
县发改局已立项,第1页共4页县住建局已出具红线图资料,现正等待国土局交地,受中央宏观政策停建办公楼的影响,现无进度
13、南环线建设
该项目属于达州至开江城际快速通道建设路线中的一段,工可已完成,待省厅行业审查;按照市委、市政府的要求,达开快速通道按统一规划、分段实施的原则,已于8
