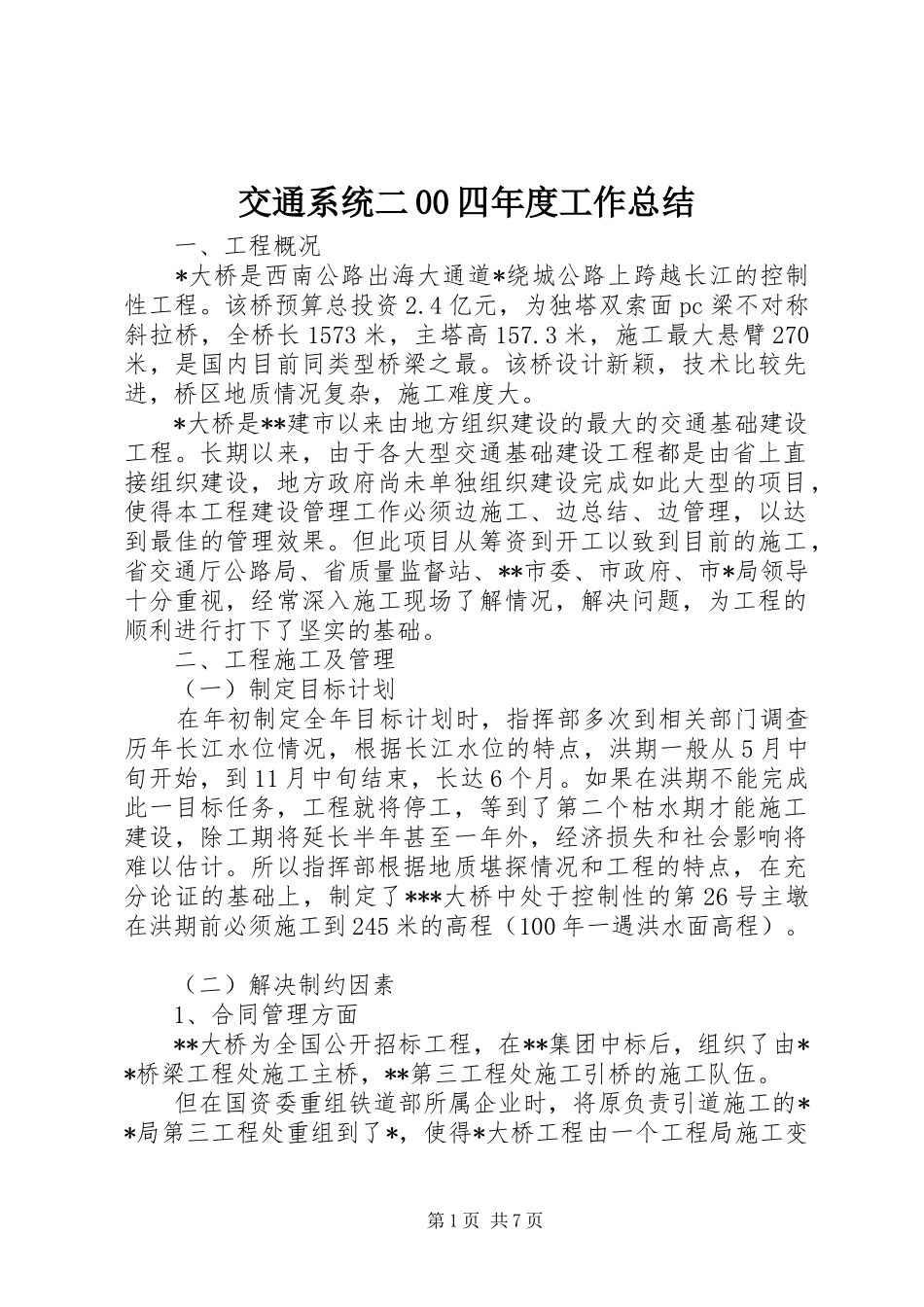

交通系统二00四年度工作总结一、工程概况*大桥是西南公路出海大通道*绕城公路上跨越长江的控制性工程
该桥预算总投资2
4亿元,为独塔双索面pc梁不对称斜拉桥,全桥长1573米,主塔高157
3米,施工最大悬臂270米,是国内目前同类型桥梁之最
该桥设计新颖,技术比较先进,桥区地质情况复杂,施工难度大
*大桥是**建市以来由地方组织建设的最大的交通基础建设工程
长期以来,由于各大型交通基础建设工程都是由省上直接组织建设,地方政府尚未单独组织建设完成如此大型的项目,使得本工程建设管理工作必须边施工、边总结、边管理,以达到最佳的管理效果
但此项目从筹资到开工以致到目前的施工,省交通厅公路局、省质量监督站、**市委、市政府、市*局领导十分重视,经常深入施工现场了解情况,解决问题,为工程的顺利进行打下了坚实的基础
二、工程施工及管理(一)制定目标计划在年初制定全年目标计划时,指挥部多次到相关部门调查历年长江水位情况,根据长江水位的特点,洪期一般从5月中旬开始,到11月中旬结束,长达6个月
如果在洪期不能完成此一目标任务,工程就将停工,等到了第二个枯水期才能施工建设,除工期将延长半年甚至一年外,经济损失和社会影响将难以估计
所以指挥部根据地质堪探情况和工程的特点,在充分论证的基础上,制定了***大桥中处于控制性的第26号主墩在洪期前必须施工到245米的高程(100年一遇洪水面高程)

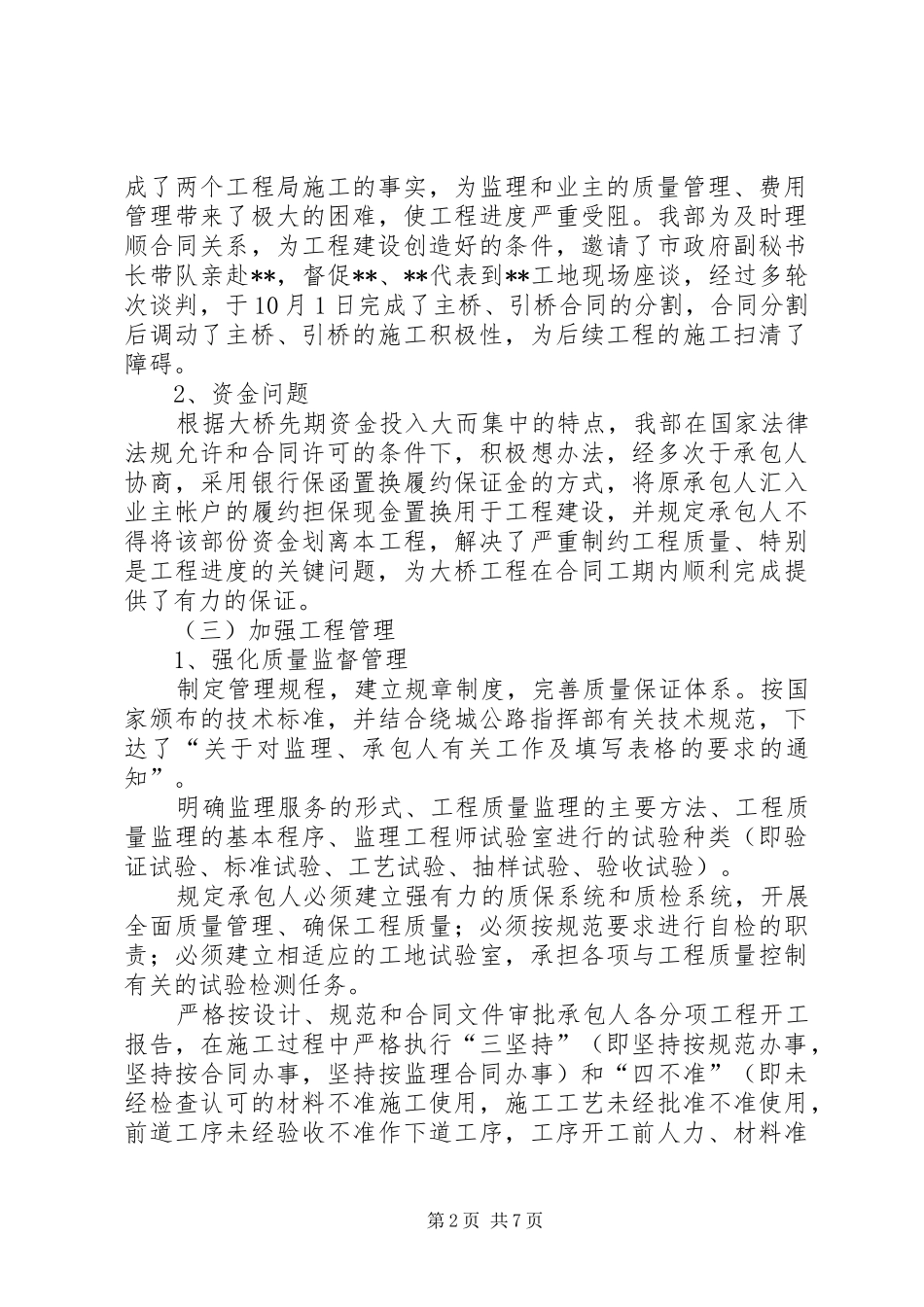

(二)解决制约因素1、合同管理方面**大桥为全国公开招标工程,在**集团中标后,组织了由**桥梁工程处施工主桥,**第三工程处施工引桥的施工队伍
但在国资委重组铁道部所属企业时,将原负责引道施工的**局第三工程处重组到了*,使得*大桥工程由一个工程局施工变第1页共7页成了两个工程局施工的事实,为监理和业主的质量管理、费用管理带来了极大的困难,使工程进度严重受阻
我部为及时理顺合同关系,为工程建设创造好的条件
