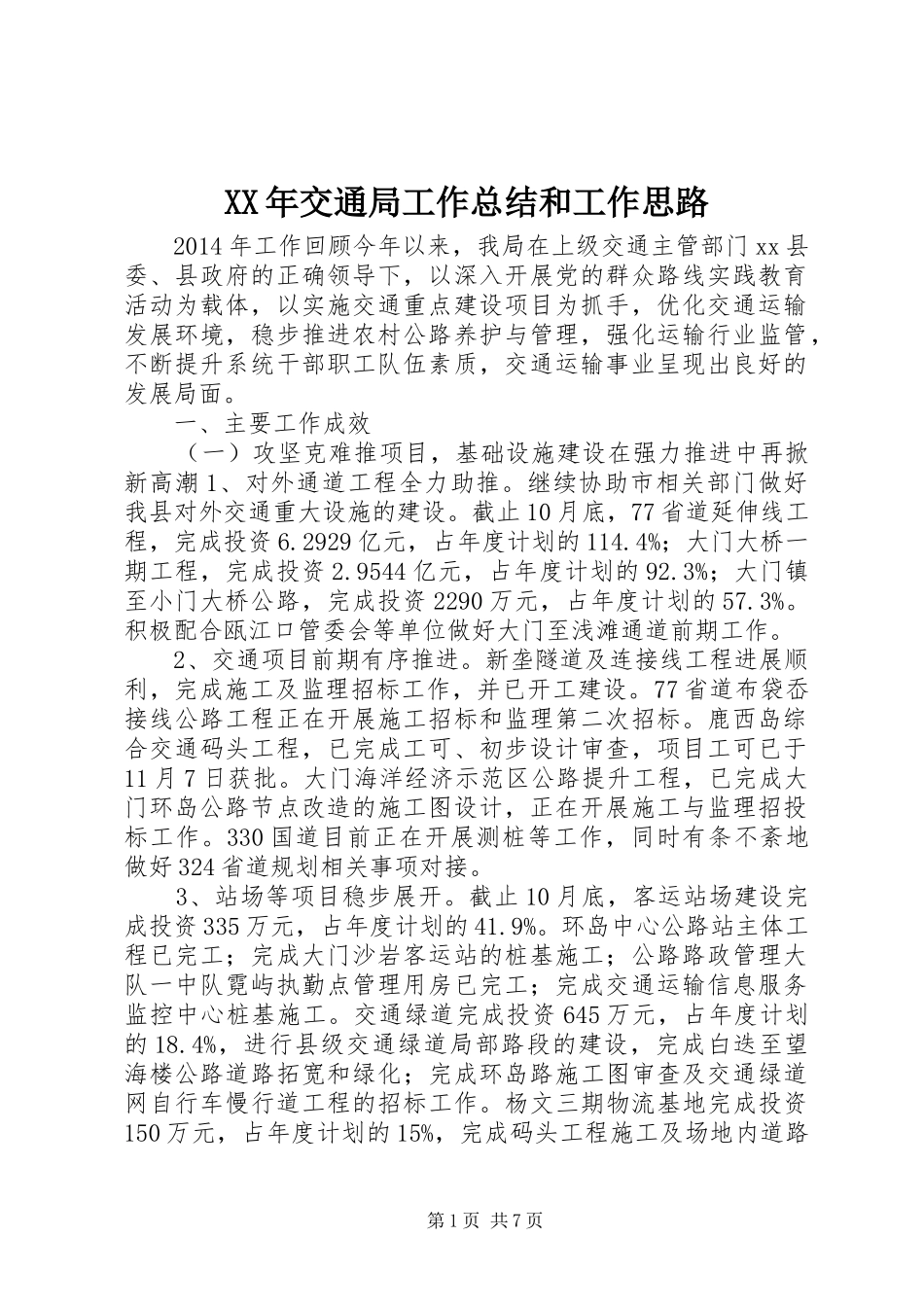

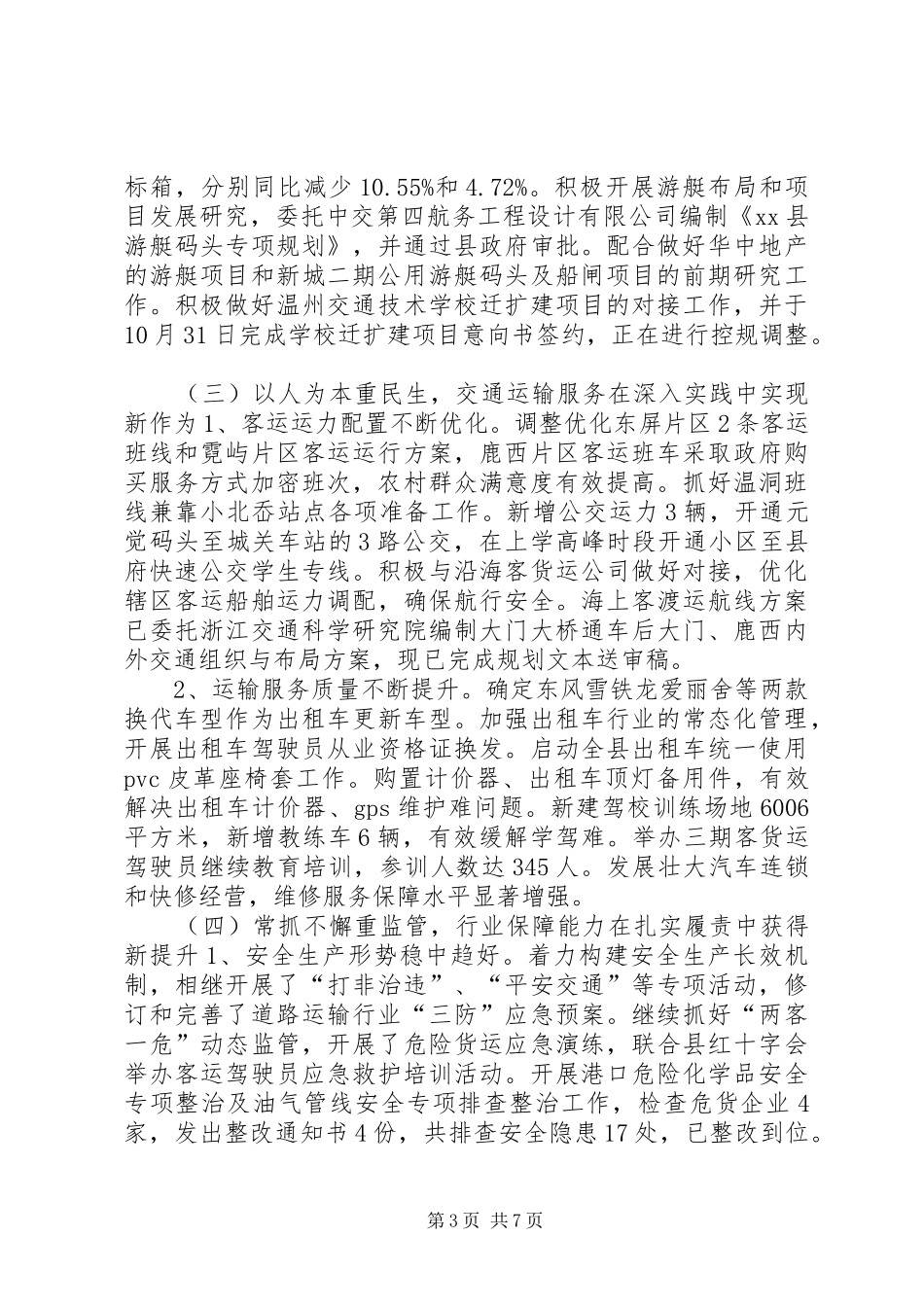

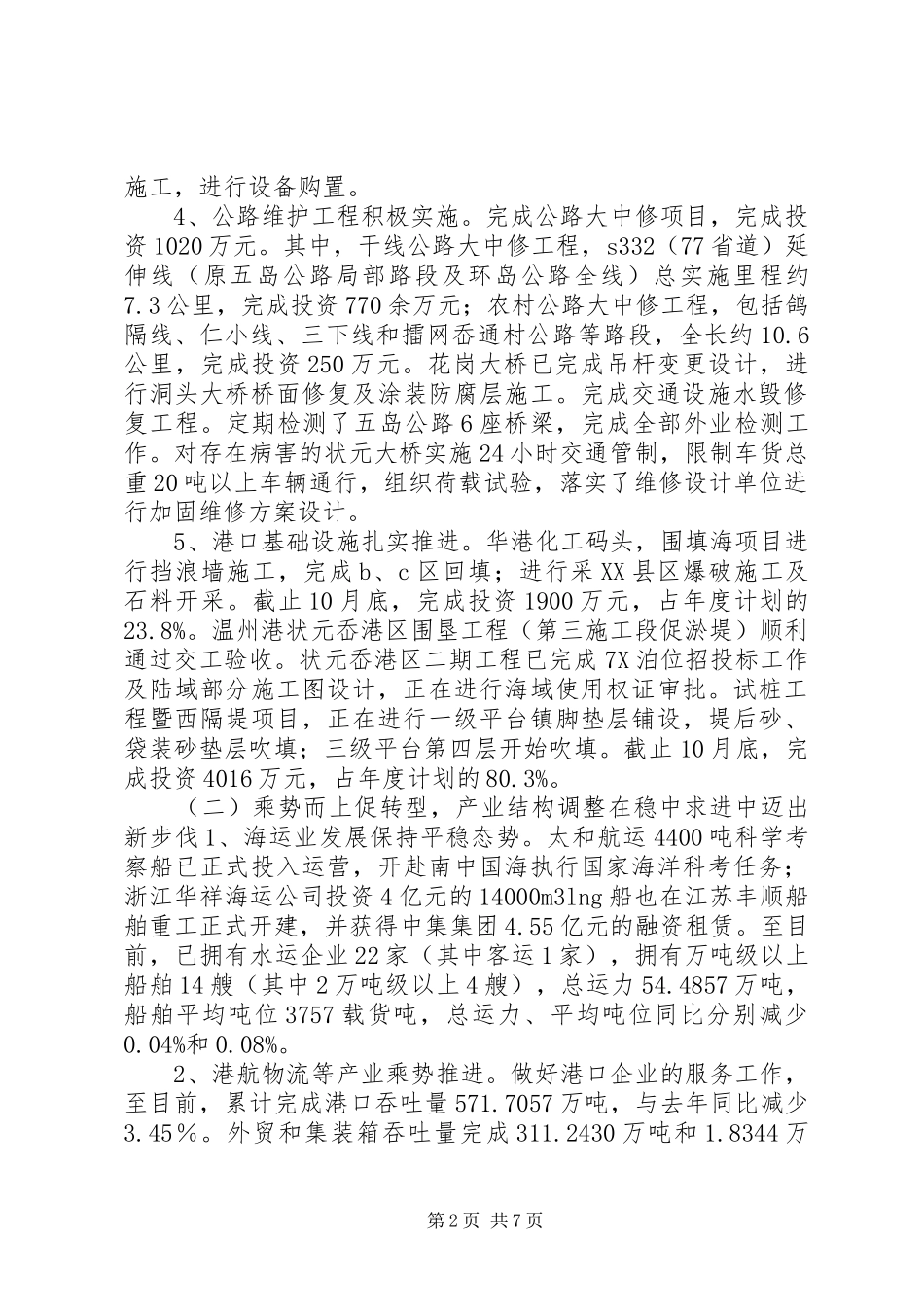

XX年交通局工作总结和工作思路2014年工作回顾今年以来,我局在上级交通主管部门xx县委、县政府的正确领导下,以深入开展党的群众路线实践教育活动为载体,以实施交通重点建设项目为抓手,优化交通运输发展环境,稳步推进农村公路养护与管理,强化运输行业监管,不断提升系统干部职工队伍素质,交通运输事业呈现出良好的发展局面。一、主要工作成效(一)攻坚克难推项目,基础设施建设在强力推进中再掀新高潮1、对外通道工程全力助推。继续协助市相关部门做好我县对外交通重大设施的建设。截止10月底,77省道延伸线工程,完成投资6.2929亿元,占年度计划的114.4%;大门大桥一期工程,完成投资2.9544亿元,占年度计划的92.3%;大门镇至小门大桥公路,完成投资2290万元,占年度计划的57.3%。积极配合瓯江口管委会等单位做好大门至浅滩通道前期工作。2、交通项目前期有序推进。新垄隧道及连接线工程进展顺利,完成施工及监理招标工作,并已开工建设。77省道布袋岙接线公路工程正在开展施工招标和监理第二次招标。鹿西岛综合交通码头工程,已完成工可、初步设计审查,项目工可已于11月7日获批。大门海洋经济示范区公路提升工程,已完成大门环岛公路节点改造的施工图设计,正在开展施工与监理招投标工作。330国道目前正在开展测桩等工作,同时有条不紊地做好324省道规划相关事项对接。3、站场等项目稳步展开。截止10月底,客运站场建设完成投资335万元,占年度计划的41.9%。环岛中心公路站主体工程已完工;完成大门沙岩客运站的桩基施工;公路路政管理大队一中队霓屿执勤点管理用房已完工;完成交通运输信息服务监控中心桩基施工。交通绿道完成投资645万元,占年度计划的18.4%,进行县级交通绿道局部路段的建设,完成白迭至望海楼公路道路拓宽和绿化;完成环岛路施工图审查及交通绿道网自行车慢行道工程的招标工作。杨文三期物流基地完成投资150万元,占年度计划的15%,完成码头工程施工及场地内道路第1页共7页施工,进行设备购置。4、公路维护工程积极实施。完成公路大中修项目,完成投资1020万元。其中,干线公路大中修工程,s332(77省道)延伸线(原五岛公路局部路段及环岛公路全线)总实施里程约7.3公里,完成投资770余万元;农村公路大中修工程,包括鸽隔线、仁小线、三下线和擂网岙通村公路等路段,全长约10.6公里,完成投资250万元。花岗大桥已完成吊杆变更设计,进行洞头大桥桥面修复及涂装防腐层施工。完成交通设施水毁修复工程。定期检测了五岛公路6座桥梁,完成全部外业检测工作。对存在病害的状元大桥实施24小时交通管制,限制车货总重20吨以上车辆通行,组织荷载试验,落实了维修设计单位进行加固维修方案设计。5、港口基础设施扎实推进。华港化工码头,围填海项目进行挡浪墙施工,完成b、c区回填;进行采XX县区爆破施工及石料开采。截止10月底,完成投资1900万元,占年度计划的23.8%。温州港状元岙港区围垦工程(第三施工段促淤堤)顺利通过交工验收。状元岙港区二期工程已完成7X泊位招投标工作及陆域部分施工图设计,正在进行海域使用权证审批。试桩工程暨西隔堤项目,正在进行一级平台镇脚垫层铺设,堤后砂、袋装砂垫层吹填;三级平台第四层开始吹填。截止10月底,完成投资4016万元,占年度计划的80.3%。(二)乘势而上促转型,产业结构调整在稳中求进中迈出新步伐1、海运业发展保持平稳态势。太和航运4400吨科学考察船已正式投入运营,开赴南中国海执行国家海洋科考任务;浙江华祥海运公司投资4亿元的14000m3lng船也在江苏丰顺船舶重工正式开建,并获得中集集团4.55亿元的融资租赁。至目前,已拥有水运企业22家(其中客运1家),拥有万吨级以上船舶14艘(其中2万吨级以上4艘),总运力54.4857万吨,船舶平均吨位3757载货吨,总运力、平均吨位同比分别减少0.04%和0.08%。2、港航物流等产业乘势推进。做好港口企业的服务工作,至目前,累计完成港口吞吐量571.7057万吨,与去年同比减少3.45%。外贸和集装箱吞吐量完成311.2430万吨和1.8344万第2页共7页标箱,分别同比减少10.55%和4.72%。积极开展游艇布局和项目发展研究,委托中交第四航务工程设计有限公司编制《xx县游艇...
