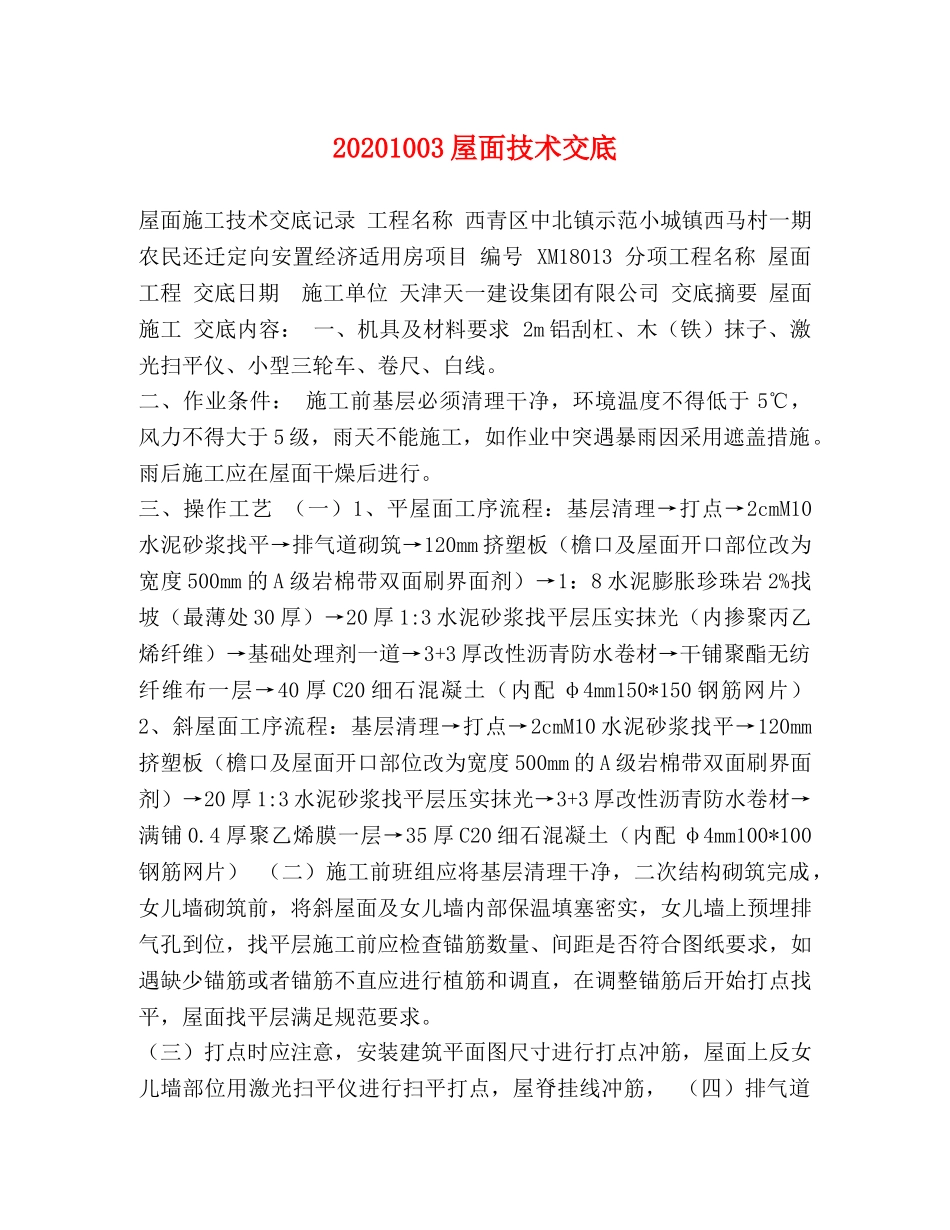

20201003屋面技术交底屋面施工技术交底记录工程名称西青区中北镇示范小城镇西马村一期农民还迁定向安置经济适用房项目编号XM18013分项工程名称屋面工程交底日期施工单位天津天一建设集团有限公司交底摘要屋面施工交底内容:一、机具及材料要求2m铝刮杠、木(铁)抹子、激光扫平仪、小型三轮车、卷尺、白线
二、作业条件:施工前基层必须清理干净,环境温度不得低于5℃,风力不得大于5级,雨天不能施工,如作业中突遇暴雨因采用遮盖措施
雨后施工应在屋面干燥后进行
三、操作工艺(一)1、平屋面工序流程:基层清理→打点→2cmM10水泥砂浆找平→排气道砌筑→120mm挤塑板(檐口及屋面开口部位改为宽度500mm的A级岩棉带双面刷界面剂)→1:8水泥膨胀珍珠岩2%找坡(最薄处30厚)→20厚1:3水泥砂浆找平层压实抹光(内掺聚丙乙烯纤维)→基础处理剂一道→3+3厚改性沥青防水卷材→干铺聚酯无纺纤维布一层→40厚C20细石混凝土(内配φ4mm150*150钢筋网片)2、斜屋面工序流程:基层清理→打点→2cmM10水泥砂浆找平→120mm挤塑板(檐口及屋面开口部位改为宽度500mm的A级岩棉带双面刷界面剂)→20厚1:3水泥砂浆找平层压实抹光→3+3厚改性沥青防水卷材→满铺0
4厚聚乙烯膜一层→35厚C20细石混凝土(内配φ4mm100*100钢筋网片)(二)施工前班组应将基层清理干净,二次结构砌筑完成,女儿墙砌筑前,将斜屋面及女儿墙内部保温填塞密实,女儿墙上预埋排气孔到位,找平层施工前应检查锚筋数量、间距是否符合图纸要求,如遇缺少锚筋或者锚筋不直应进行植筋和调直,在调整锚筋后开始打点找平,屋面找平层满足规范要求

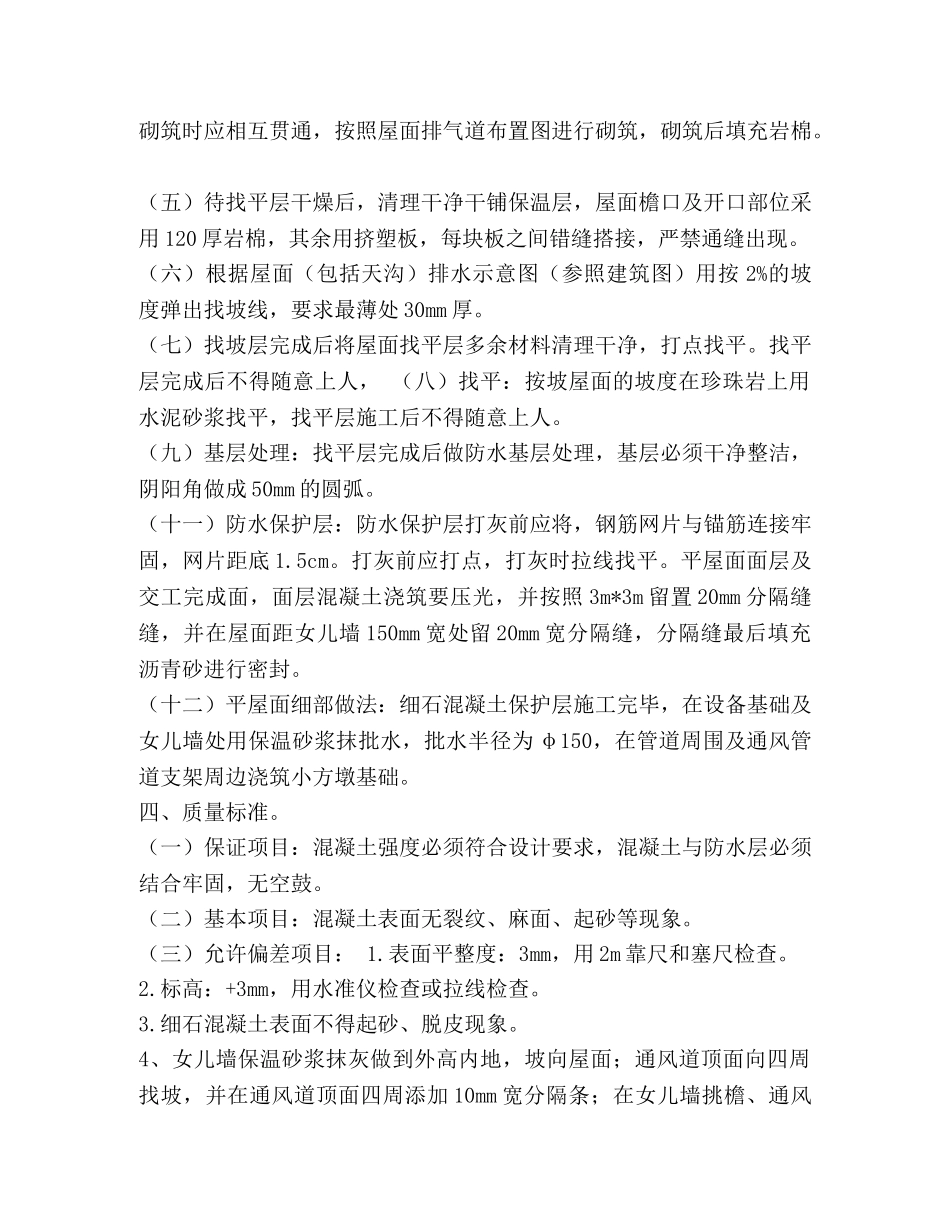

(三)打点时应注意,安装建筑平面图尺寸进行打点冲筋,屋面上反女儿墙部位用激光扫平仪进行扫平打点,屋脊挂线冲筋,(四)排气道此资料由网络收集而来,如有侵权请告知上传者立即删除
