20200922@14#钢筋制作加工技术交底钢筋制作加工技术交底记录工程名称西青区中北镇示范小城镇西马村一期农民还迁定向安置经济适用房项目编号XM18009分项工程名称地基与基础、主体工程交底日期施工单位天津天一建设集团有限公司交底摘要钢筋制作加工技术交底交底内容:编制依据:《16G101-1混凝土结构平法规则和构造详图(现浇混凝土框架、剪力墙、梁、板)》《16G101-2混凝土结构平法规则和构造详图(现浇混凝土板式楼梯)》《16G101-3混凝土结构平法规则和构造详图(独立基础、条形基础、筏形基础、桩基础)》《12G901-1混凝土结构施工钢筋排布规则与构造详图现浇混凝土框架剪力墙梁板》《12G901-3混凝土结构施工钢筋排布规则与构造详图独基条基筏基桩基》《11G329-1建筑物抗震构造详图(多层和高层钢筋混凝土房屋)》《GB50010-2020混凝土结构设计规范(含2020修订内容)》《GB50666-2020混凝土结构工程施工规范》《GB50204-2020混凝土结构工程施工质量验收规范(附条文说明)》施工图纸、施工组织设计、技术方案及相关文件;1
1原材料要求钢筋:应具有产品合格证、出厂检验报告,并按规定现场抽取试件做力学性能检验,质量符合有关标准规定及报验后方可使用
2主要施工机具钢筋调直机具、钢筋切断机、钢筋弯曲机、钢筋扳子、钢卷尺、工作台、大剪子、手摇扳子、粉笔等;1
3作业条件1
1将钢筋堆放至加工场地,按钢筋规格分类堆放,并将锈蚀钢筋进行处理;1
2所有钢筋必须经抽检合格后方可进行加工;1
3主要工作人员:钢筋工、电工、机械工,其中电工、机械工须持证上岗;2
钢筋制作与加工施工工艺2
1工艺流程钢筋下料计算→钢筋调直、切断→钢筋冷完成型2
2操作细则2

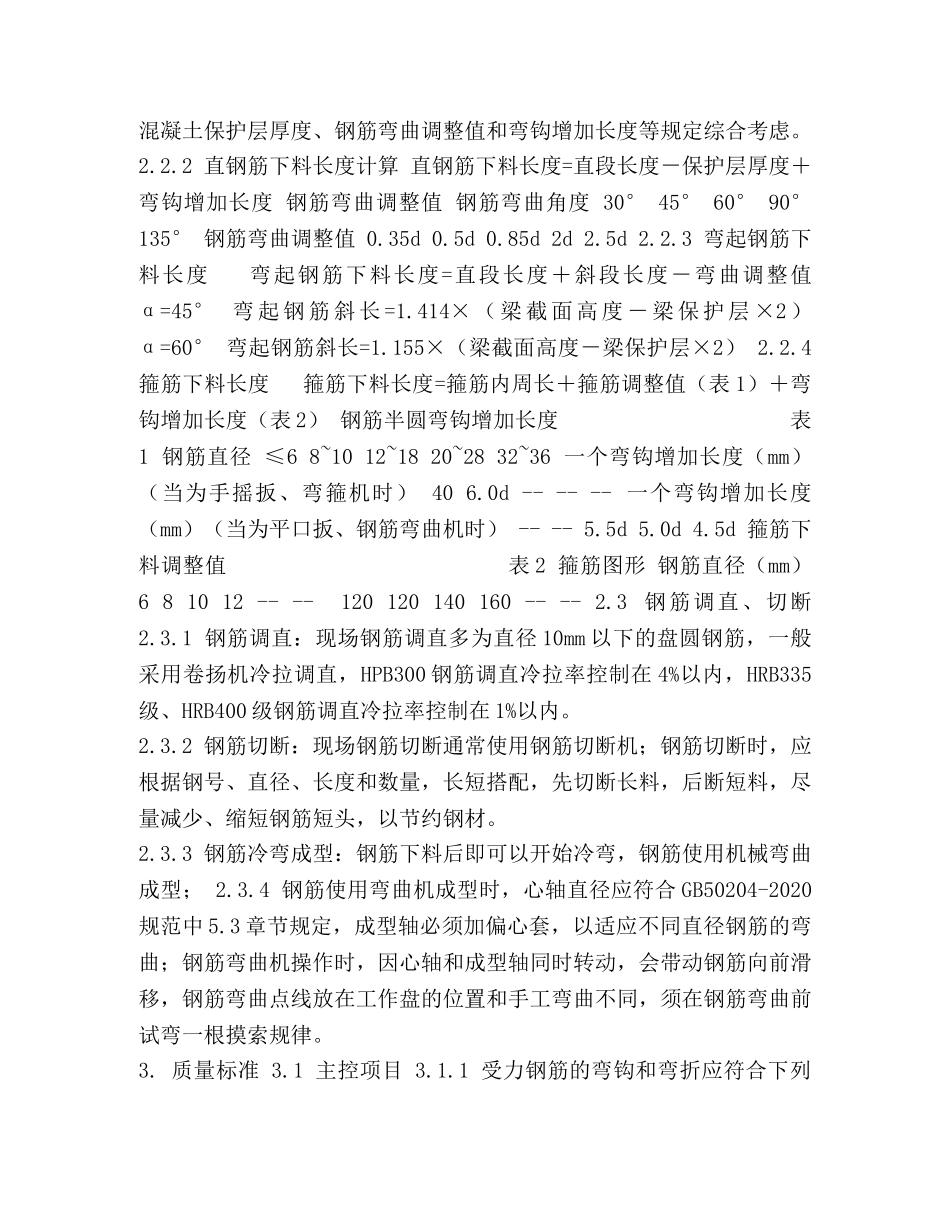

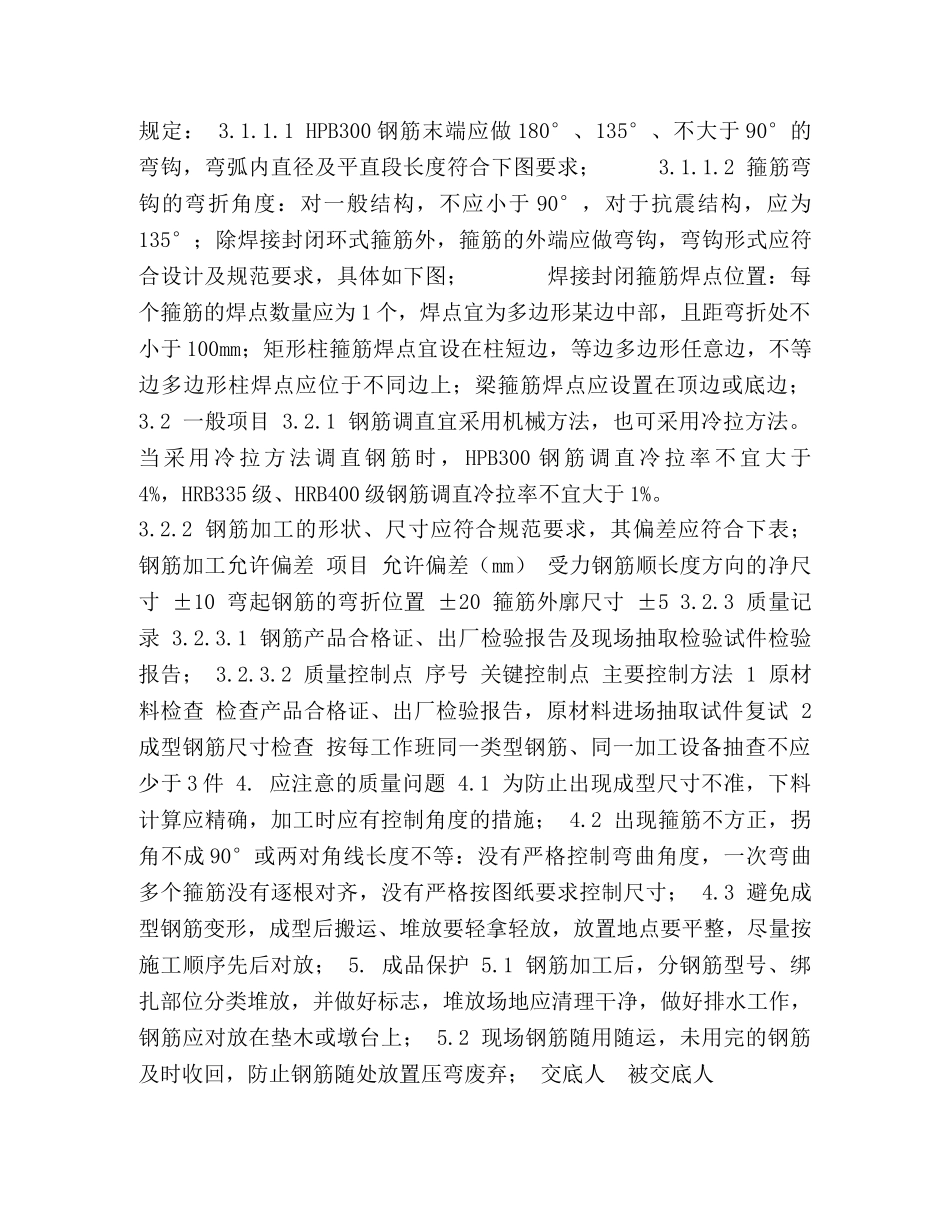

1钢筋下料计算:钢筋下料前应首先计算出钢筋的下料长度,钢筋的下料长度应
