XX年水管站水利工作总结2014年,白沙镇水利工作在县水利局和镇党委、政府的正确领导下,在各村(社区)居委会、部门单位的积极配合和支持下,年初制定目标,落实责任,从思想上、工作上、物质上做好了充分的准备,现总结如下:一、工作总体情况1、按时高效完成日常工作
按时按质完成上级交的任务,如接收及完成各种报表及统计表等,并且热情地接待来站办事群众等日常工作
2、完成山塘清淤面积总共84
09亩,其中清淤机清淤共9
26亩,挖机清淤共74
83亩,经工管单位及县级部门验收合格,合格率100%;3、完成山塘整修30口、机埠更新改造3座及沟渠疏浚衬砌3条,经工管单位及县级部门验收合格,合格率100%;4、黄兴大道北延线供水管网工程
该工程于今年3月份正式开工,主管设计起点位于北部联合水厂,主管与金开线dn400pe管接通,设计终点为路青线,全长20
管道沿金福公路段经过我镇石燕村和上华村长约7
一标段白沙范围内工程量基本完工
5、国家农田高标准建设工程
该工程于20**年10月25号正式开工建设,由水管站负责相关协调工作,确保了项目在我镇顺利开展
该工程衬砌骨干灌渠37条,共计24
9km,衬砌骨干排渠9条,共14
05km;更新改造排灌站4处,泵房重建1处;整修防渗骨干山塘11口,新建山(平)塘1口;整修加固河坝8处,新建渡槽3处
该工程已于5月6日竣工验收合格;6、2014年9月完成水务管理站能力建设项目验收工作
二、主要做法及亮点工作;1、双江口河开慧、白沙镇河道整修改道工程建设
该项目于20**年11月份开工,综合整治白沙河干流6
85千米河道、支流0
8千米:对现状护岸进行护脚加固处理,部分不满足行洪要求的各段进行清淤、清障;同时,对涵管出水口、部分闸坝进行加固、整修
受天气影响,该工程进度较为缓慢,目前第1页共3页正在积极建设中

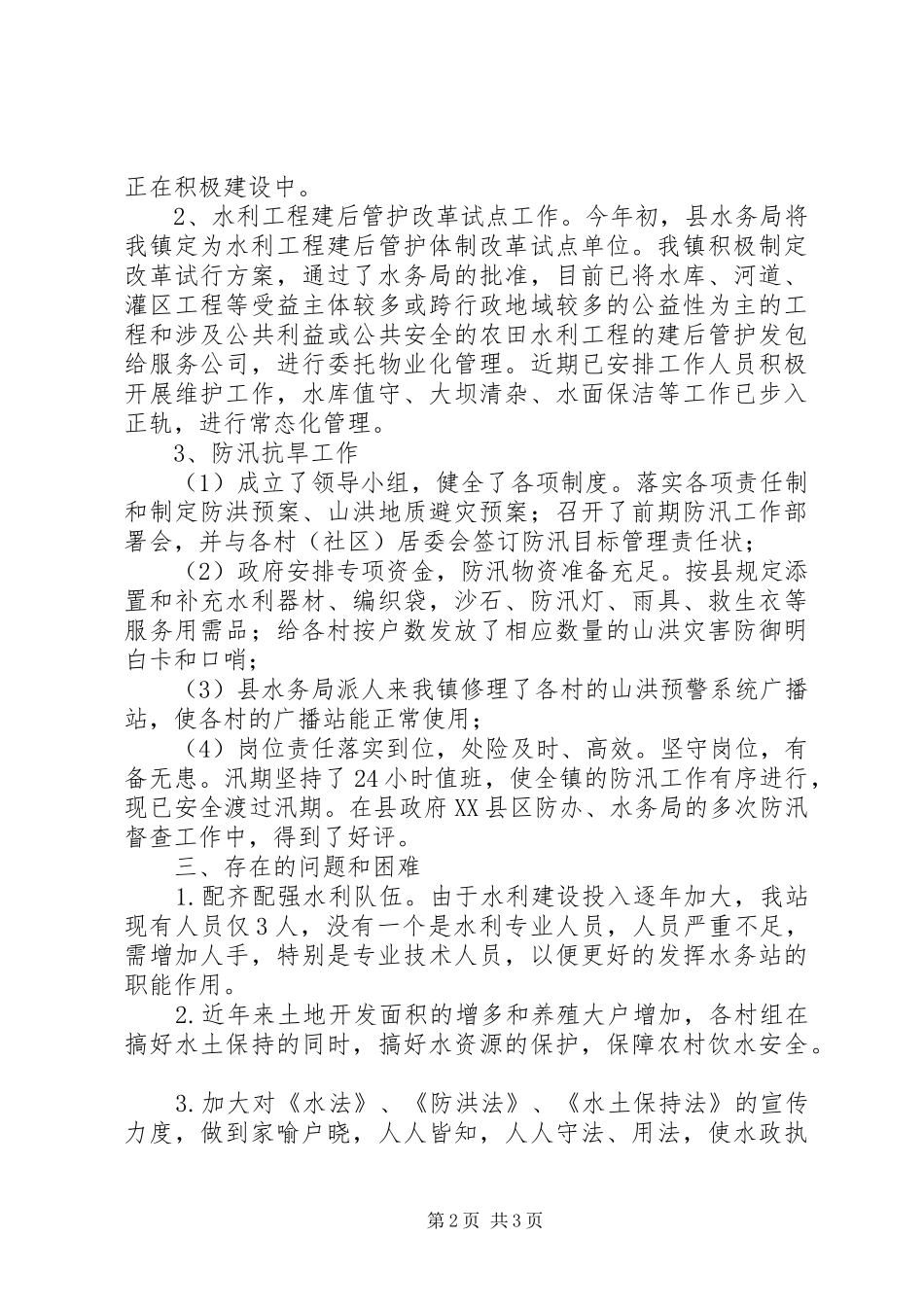

2、水利工程建后管护改革试
