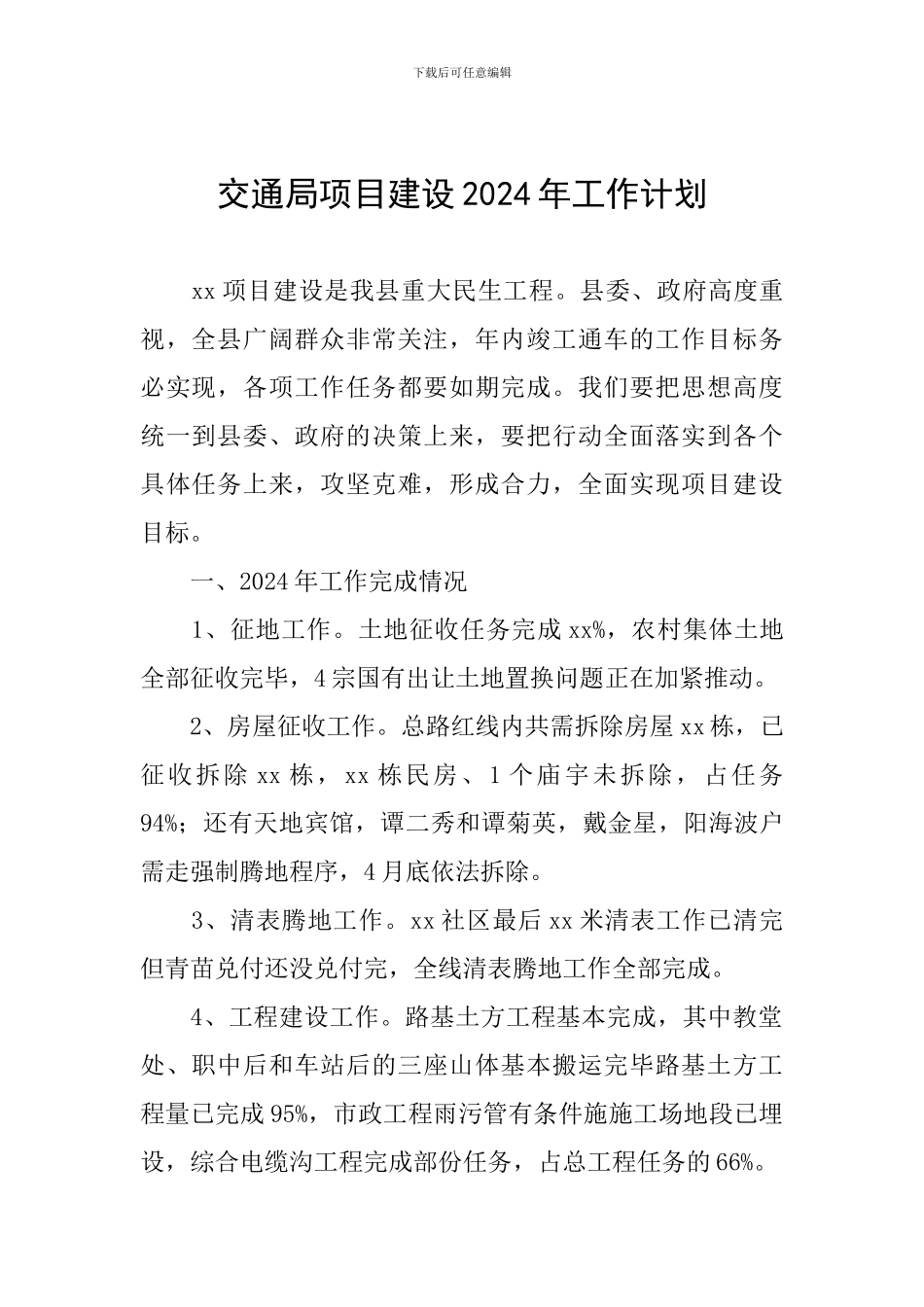

下载后可任意编辑交通局项目建设2024年工作计划xx项目建设是我县重大民生工程
县委、政府高度重视,全县广阔群众非常关注,年内竣工通车的工作目标务必实现,各项工作任务都要如期完成
我们要把思想高度统一到县委、政府的决策上来,要把行动全面落实到各个具体任务上来,攻坚克难,形成合力,全面实现项目建设目标
一、2024年工作完成情况1、征地工作
土地征收任务完成xx%,农村集体土地全部征收完毕,4宗国有出让土地置换问题正在加紧推动
2、房屋征收工作
总路红线内共需拆除房屋xx栋,已征收拆除xx栋,xx栋民房、1个庙宇未拆除,占任务94%;还有天地宾馆,谭二秀和谭菊英,戴金星,阳海波户需走强制腾地程序,4月底依法拆除
3、清表腾地工作
xx社区最后xx米清表工作已清完但青苗兑付还没兑付完,全线清表腾地工作全部完成
4、工程建设工作
路基土方工程基本完成,其中教堂处、职中后和车站后的三座山体基本搬运完毕路基土方工程量已完成95%,市政工程雨污管有条件施施工场地段已埋设,综合电缆沟工程完成部份任务,占总工程任务的66%

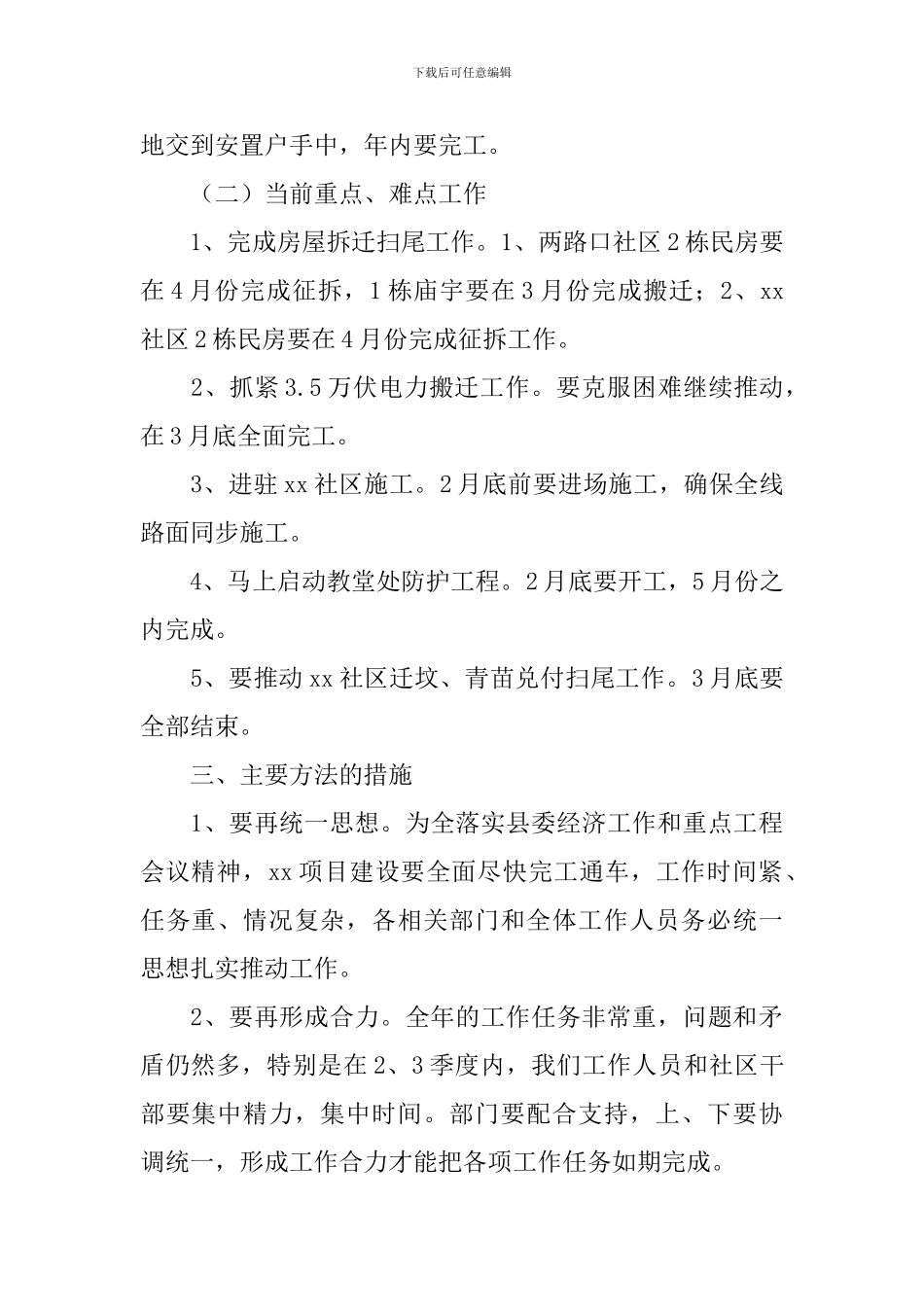

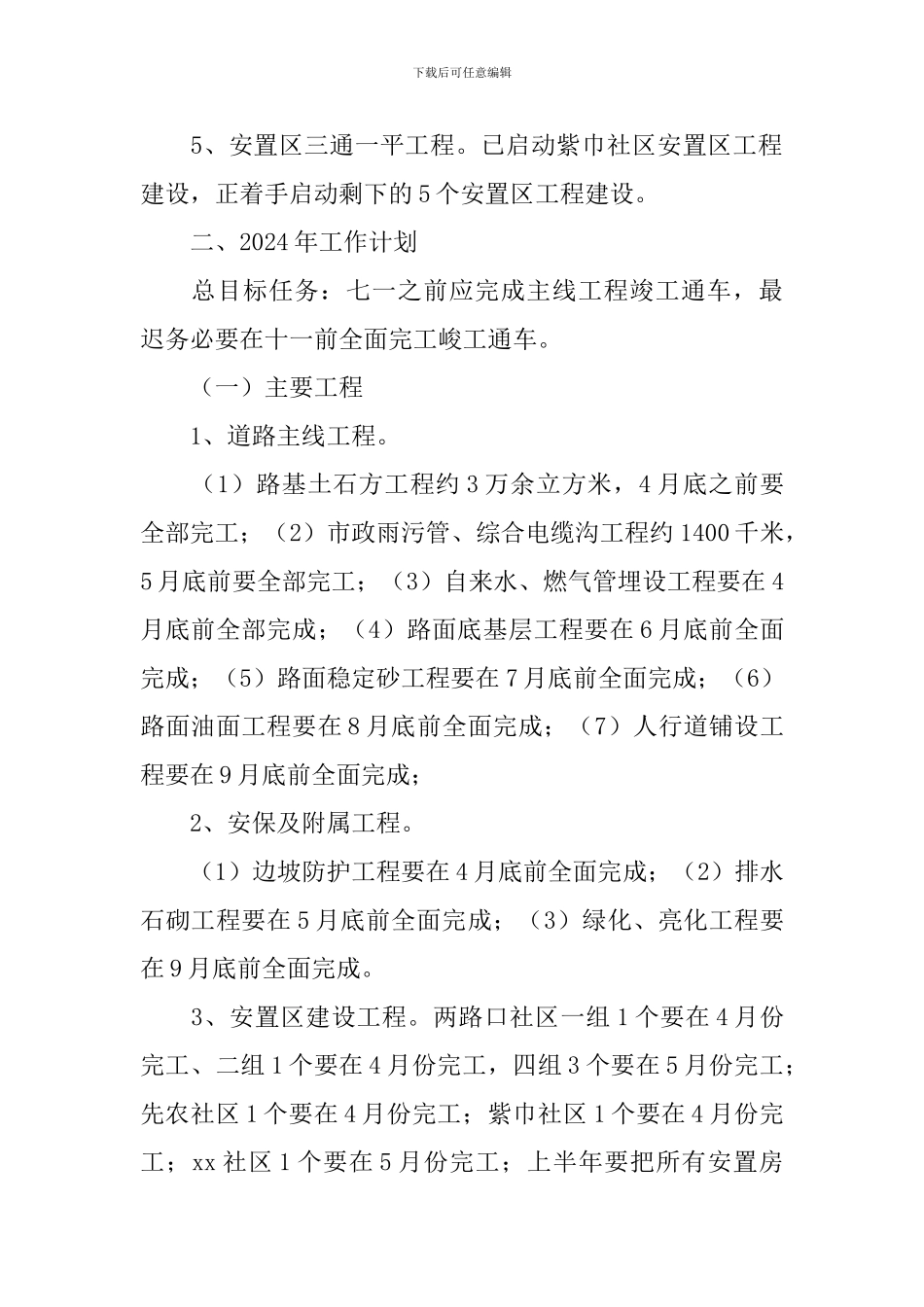

下载后可任意编辑5、安置区三通一平工程
已启动紫巾社区安置区工程建设,正着手启动剩下的5个安置区工程建设
二、2024年工作计划总目标任务:七一之前应完成主线工程竣工通车,最迟务必要在十一前全面完工峻工通车
(一)主要工程1、道路主线工程
(1)路基土石方工程约3万余立方米,4月底之前要全部完工;(2)市政雨污管、综合电缆沟工程约1400千米,5月底前要全部完工;(3)自来水、燃气管埋设工程要在4月底前全部完成;(4)路面底基层工程要在6月底前全面完成;(5)路面稳定砂工程要在7月底前全面完成;(6)路面油面工程要在8月底前全面完成;(7)人行道铺设工程要在9月底前全面完成;2、安保及附属工程
(1)边坡防护工程要在4月底前全面完成;(2)排水石砌工程要在5月底前全面完
