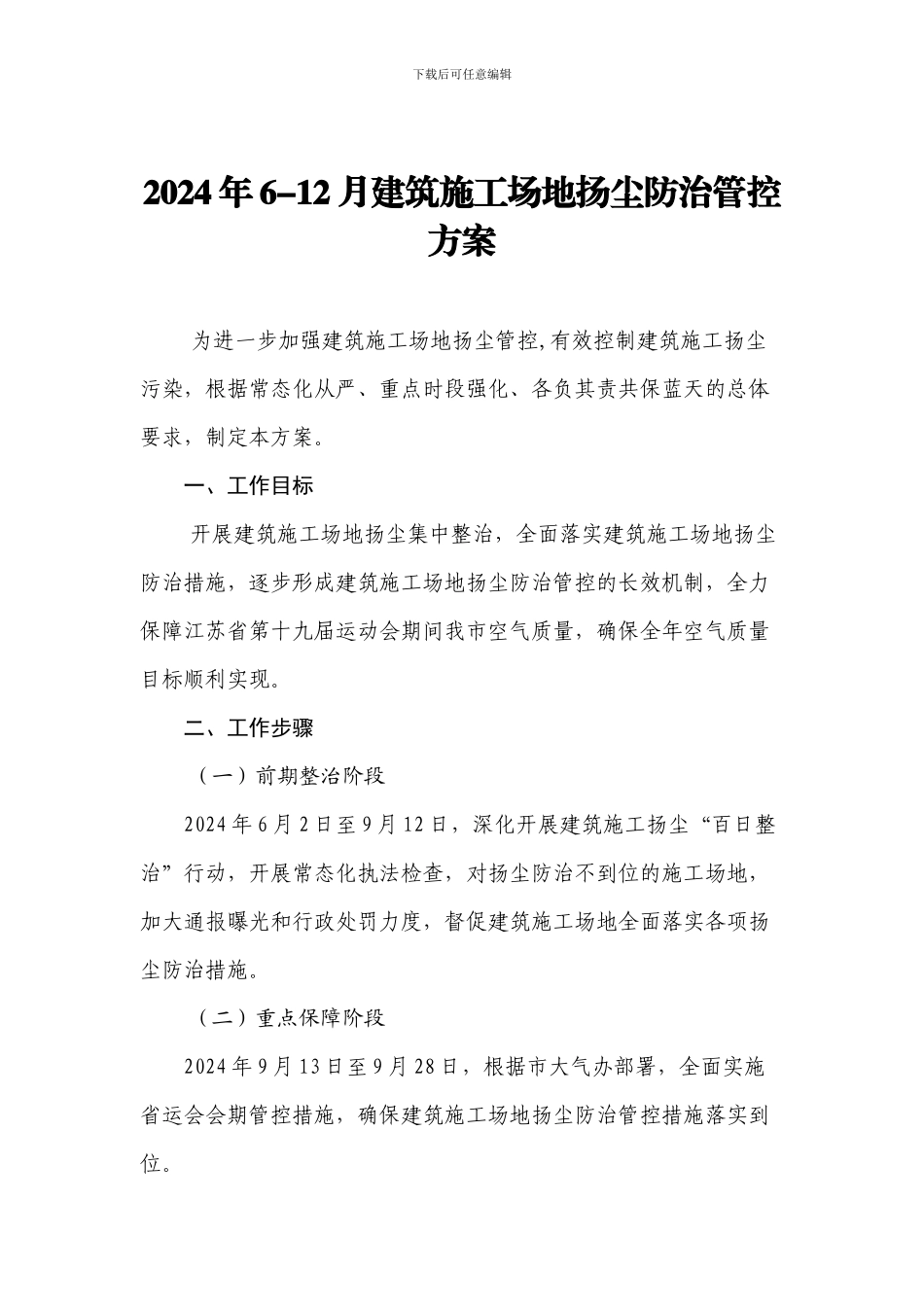

下载后可任意编辑2024年6-12月建筑施工场地扬尘防治管控方案为进一步加强建筑施工场地扬尘管控,有效控制建筑施工扬尘污染,根据常态化从严、重点时段强化、各负其责共保蓝天的总体要求,制定本方案
一、工作目标开展建筑施工场地扬尘集中整治,全面落实建筑施工场地扬尘防治措施,逐步形成建筑施工场地扬尘防治管控的长效机制,全力保障江苏省第十九届运动会期间我市空气质量,确保全年空气质量目标顺利实现
二、工作步骤(一)前期整治阶段2024年6月2日至9月12日,深化开展建筑施工扬尘“百日整治”行动,开展常态化执法检查,对扬尘防治不到位的施工场地,加大通报曝光和行政处罚力度,督促建筑施工场地全面落实各项扬尘防治措施
(二)重点保障阶段2024年9月13日至9月28日,根据市大气办部署,全面实施省运会会期管控措施,确保建筑施工场地扬尘防治管控措施落实到位

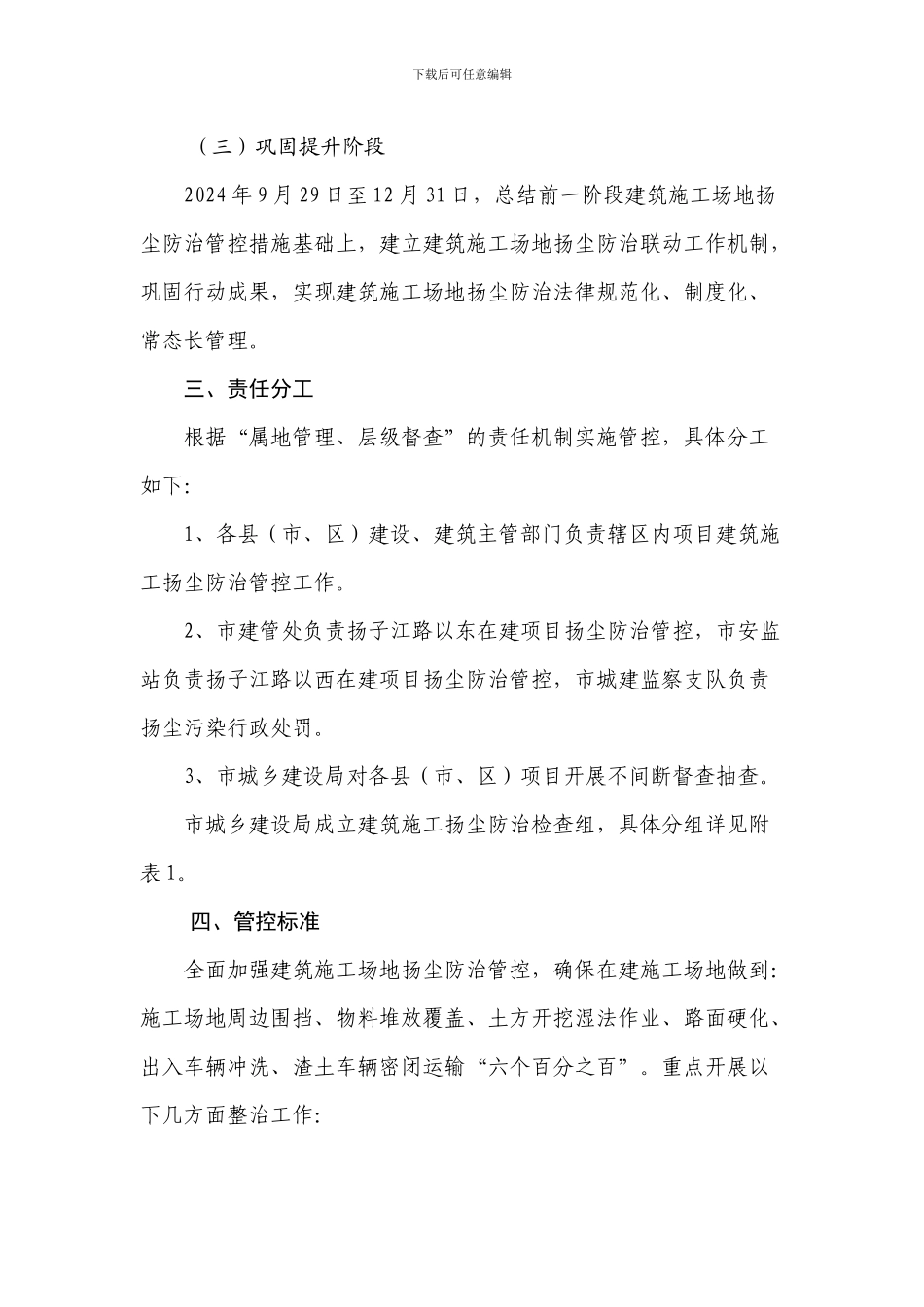

下载后可任意编辑(三)巩固提升阶段2024年9月29日至12月31日,总结前一阶段建筑施工场地扬尘防治管控措施基础上,建立建筑施工场地扬尘防治联动工作机制,巩固行动成果,实现建筑施工场地扬尘防治法律规范化、制度化、常态长管理
三、责任分工根据“属地管理、层级督查”的责任机制实施管控,具体分工如下:1、各县(市、区)建设、建筑主管部门负责辖区内项目建筑施工扬尘防治管控工作
2、市建管处负责扬子江路以东在建项目扬尘防治管控,市安监站负责扬子江路以西在建项目扬尘防治管控,市城建监察支队负责扬尘污染行政处罚
3、市城乡建设局对各县(市、区)项目开展不间断督查抽查
市城乡建设局成立建筑施工扬尘防治检查组,具体分组详见附表1
四、管控标准全面加强建筑施工场地扬尘防治管控,确保在建施工场地做到:施工场地周边围挡、物料堆放覆盖、土方开挖湿法作业、路面硬化、出入车辆冲洗、渣土车辆密闭运输“六个百分之百”

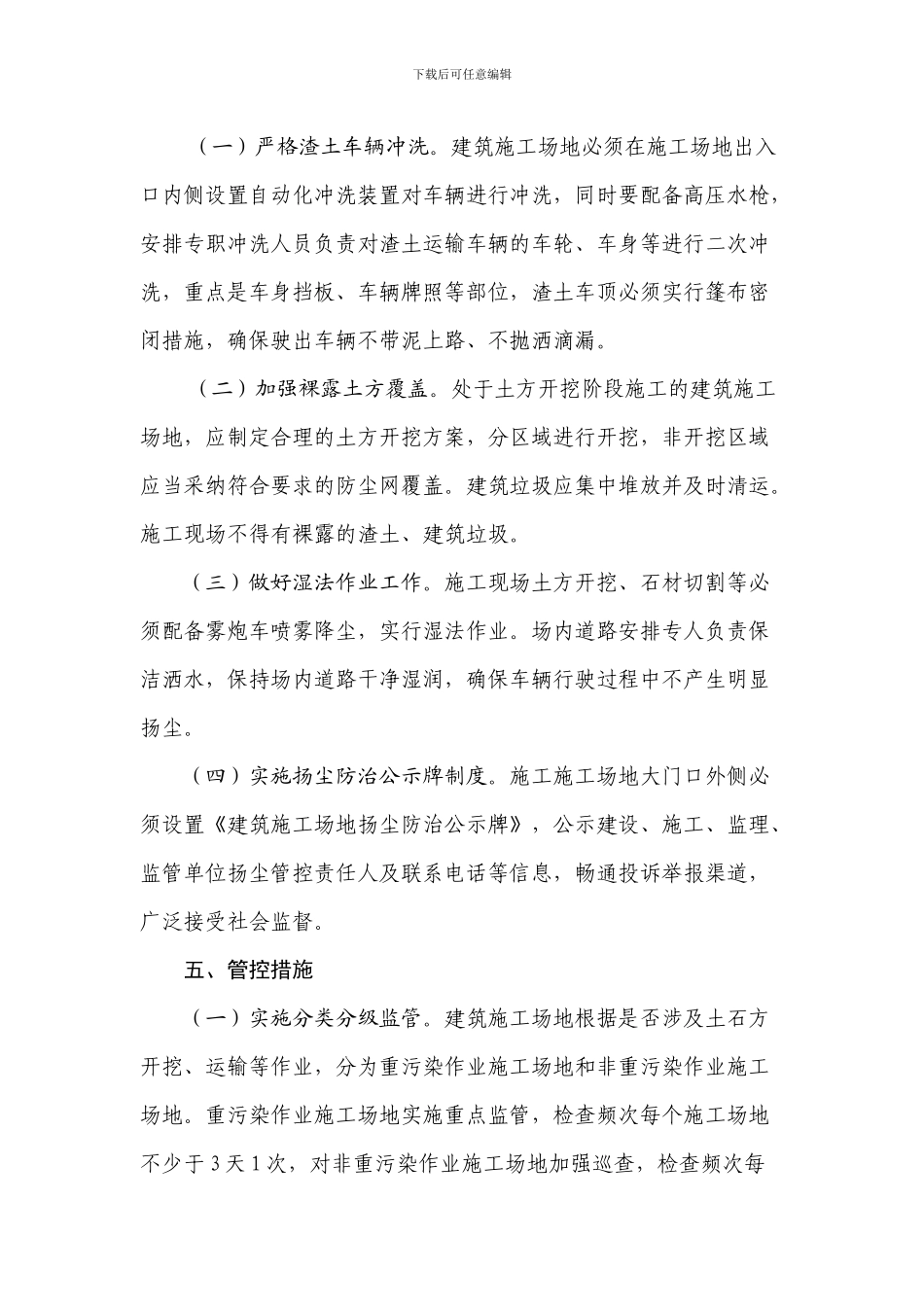

重点开展以下几方面整治工作:下载后可任意编辑(一)严格
