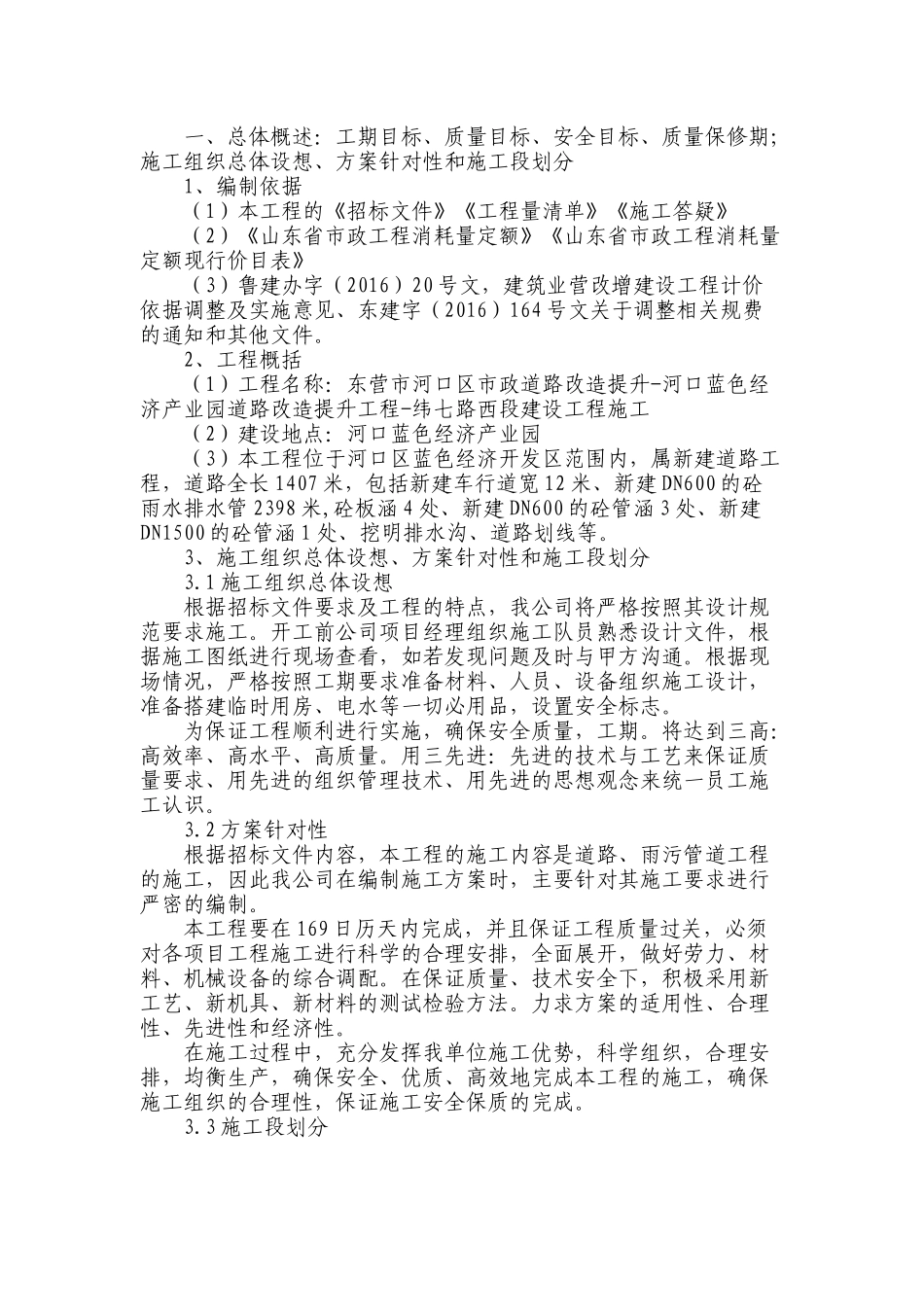

一、总体概述:工期目标、质量目标、安全目标、质量保修期;施工组织总体设想、方案针对性和施工段划分1、编制依据(1)本工程的《招标文件》《工程量清单》《施工答疑》(2)《山东省市政工程消耗量定额》《山东省市政工程消耗量定额现行价目表》(3)鲁建办字(2016)20号文,建筑业营改增建设工程计价依据调整及实施意见、东建字(2016)164号文关于调整相关规费的通知和其他文件
2、工程概括(1)工程名称:东营市河口区市政道路改造提升-河口蓝色经济产业园道路改造提升工程-纬七路西段建设工程施工(2)建设地点:河口蓝色经济产业园(3)本工程位于河口区蓝色经济开发区范围内,属新建道路工程,道路全长1407米,包括新建车行道宽12米、新建DN600的砼雨水排水管2398米,砼板涵4处、新建DN600的砼管涵3处、新建DN1500的砼管涵1处、挖明排水沟、道路划线等
3、施工组织总体设想、方案针对性和施工段划分3
1施工组织总体设想根据招标文件要求及工程的特点,我公司将严格按照其设计规范要求施工
开工前公司项目经理组织施工队员熟悉设计文件,根据施工图纸进行现场查看,如若发现问题及时与甲方沟通
根据现场情况,严格按照工期要求准备材料、人员、设备组织施工设计,准备搭建临时用房、电水等一切必用品,设置安全标志
为保证工程顺利进行实施,确保安全质量,工期
将达到三高:高效率、高水平、高质量
用三先进:先进的技术与工艺来保证质量要求、用先进的组织管理技术、用先进的思想观念来统一员工施工认识
2方案针对性根据招标文件内容,本工程的施工内容是道路、雨污管道工程的施工,因此我公司在编制施工方案时,主要针对其施工要求进行严密的编制
本工程要在169日历天内完成,并且保证工程质量过关,必须对各项目工程施工进行科学的合理安排,全面展开,做好劳力、材料、机械设备的综合调配
在保证质量、技术安全下,积极采用新工
