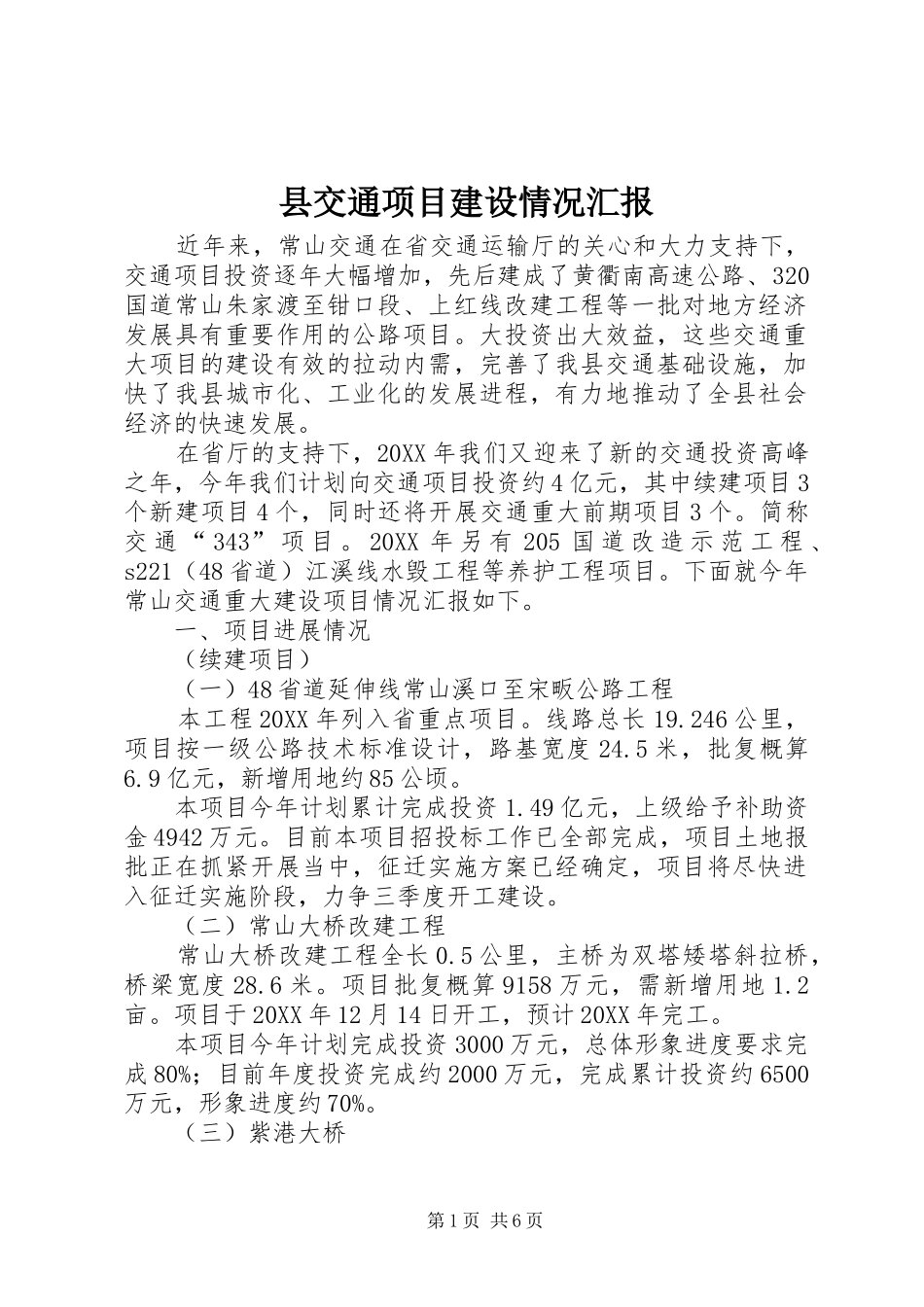

县交通项目建设情况汇报近年来,常山交通在省交通运输厅的关心和大力支持下,交通项目投资逐年大幅增加,先后建成了黄衢南高速公路、320国道常山朱家渡至钳口段、上红线改建工程等一批对地方经济发展具有重要作用的公路项目
大投资出大效益,这些交通重大项目的建设有效的拉动内需,完善了我县交通基础设施,加快了我县城市化、工业化的发展进程,有力地推动了全县社会经济的快速发展
在省厅的支持下,20XX年我们又迎来了新的交通投资高峰之年,今年我们计划向交通项目投资约4亿元,其中续建项目3个新建项目4个,同时还将开展交通重大前期项目3个
简称交通“343”项目
20XX年另有205国道改造示范工程、s221(48省道)江溪线水毁工程等养护工程项目
下面就今年常山交通重大建设项目情况汇报如下
一、项目进展情况(续建项目)(一)48省道延伸线常山溪口至宋畈公路工程本工程20XX年列入省重点项目
线路总长19
246公里,项目按一级公路技术标准设计,路基宽度24
5米,批复概算6
9亿元,新增用地约85公顷
本项目今年计划累计完成投资1
49亿元,上级给予补助资金4942万元
目前本项目招投标工作已全部完成,项目土地报批正在抓紧开展当中,征迁实施方案已经确定,项目将尽快进入征迁实施阶段,力争三季度开工建设
(二)常山大桥改建工程常山大桥改建工程全长0
5公里,主桥为双塔矮塔斜拉桥,桥梁宽度28
项目批复概算9158万元,需新增用地1
项目于20XX年12月14日开工,预计20XX年完工
本项目今年计划完成投资3000万元,总体形象进度要求完成80%;目前年度投资完成约2000万元,完成累计投资约6500万元,形象进度约70%
(三)紫港大桥第1页共6页本项目原为“杭金衢高速公路常山互通至205国道连接线工程”,工程涉及大桥1座(紫港大桥),全长289米,宽26米,投资7694万元
