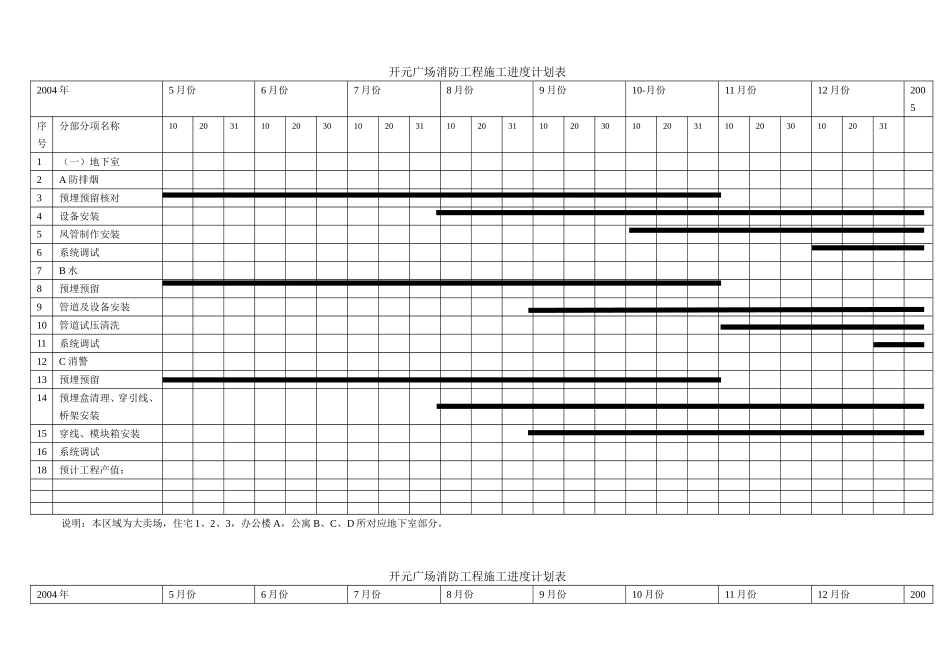

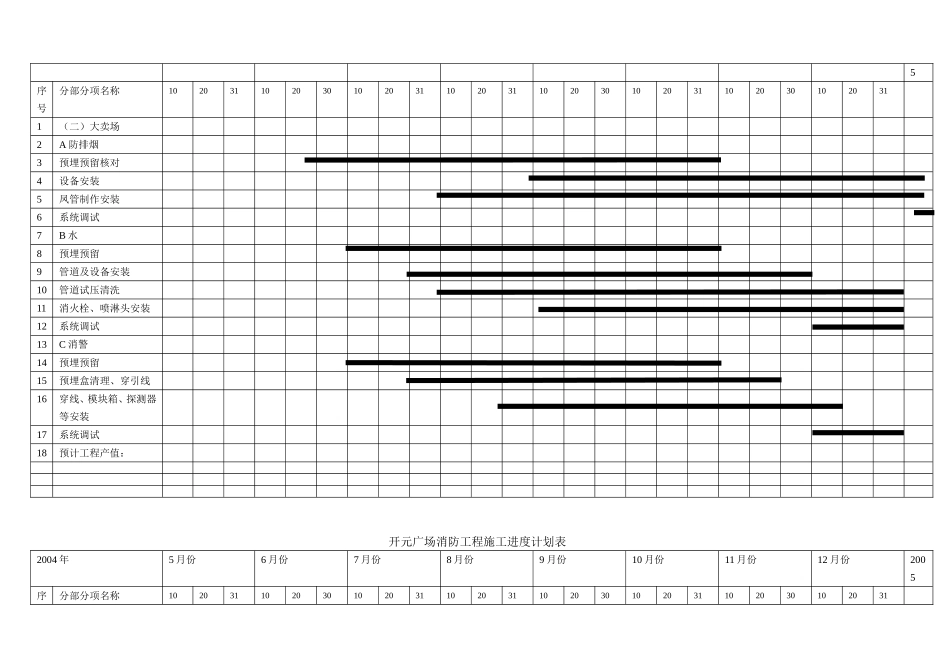

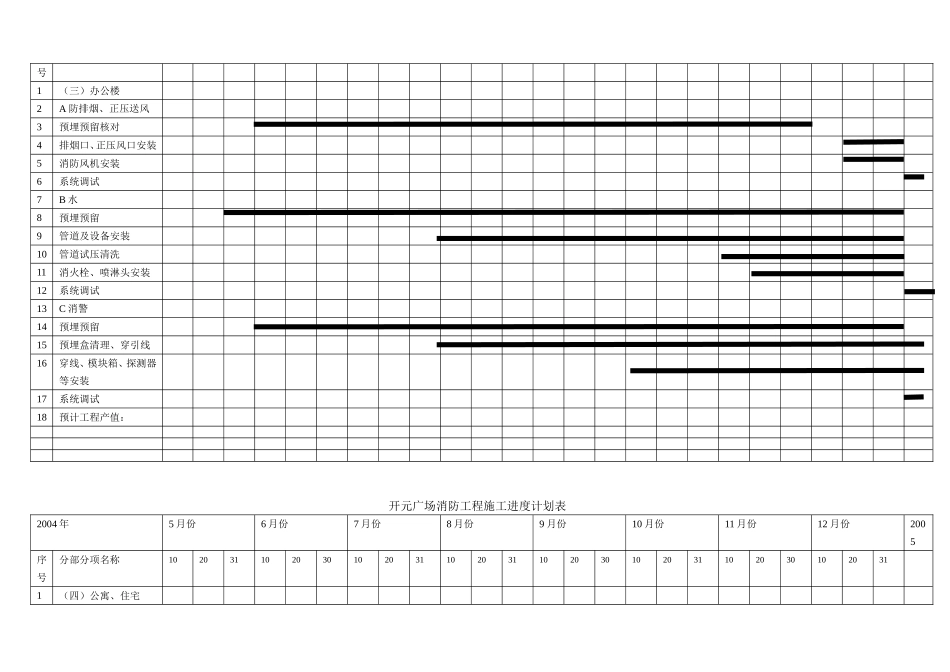

开元广场消防工程施工进度计划表2004年5月份6月份7月份8月份9月份10-月份11月份12月份2005序号分部分项名称1020311020301020311020311020301020311020301020311(一)地下室2A防排烟3预埋预留核对4设备安装5凤管制作安装6系统调试7B水8预埋预留9管道及设备安装10管道试压清洗11系统调试12C消警13预埋预留14预埋盒清理、穿引线、桥架安装15穿线、模块箱安装16系统调试18预计工程产值:说明:本区域为大卖场,住宅1、2、3,办公楼A,公寓B、C、D所对应地下室部分。开元广场消防工程施工进度计划表2004年5月份6月份7月份8月份9月份10月份11月份12月份2005序号分部分项名称1020311020301020311020311020301020311020301020311(二)大卖场2A防排烟3预埋预留核对4设备安装5凤管制作安装6系统调试7B水8预埋预留9管道及设备安装10管道试压清洗11消火栓、喷淋头安装12系统调试13C消警14预埋预留15预埋盒清理、穿引线16穿线、模块箱、探测器等安装17系统调试18预计工程产值:开元广场消防工程施工进度计划表2004年5月份6月份7月份8月份9月份10月份11月份12月份2005序分部分项名称102031102030102031102031102030102031102030102031号1(三)办公楼2A防排烟、正压送风3预埋预留核对4排烟口、正压风口安装5消防风机安装6系统调试7B水8预埋预留9管道及设备安装10管道试压清洗11消火栓、喷淋头安装12系统调试13C消警14预埋预留15预埋盒清理、穿引线16穿线、模块箱、探测器等安装17系统调试18预计工程产值:开元广场消防工程施工进度计划表2004年5月份6月份7月份8月份9月份10月份11月份12月份2005序号分部分项名称1020311020301020311020311020301020311020301020311(四)公寓、住宅2A防排烟、正压送风3预埋预留核对4排烟口、正压风口安装5消防风机安装6系统调试7B水8预埋预留9管道及设备安装10管道试压清洗11消火栓、喷淋头安装12系统调试13C消警14预埋预留15预埋盒清理、穿引线16穿线、模块箱、探测器等安装17系统调试18预计工程产值:
