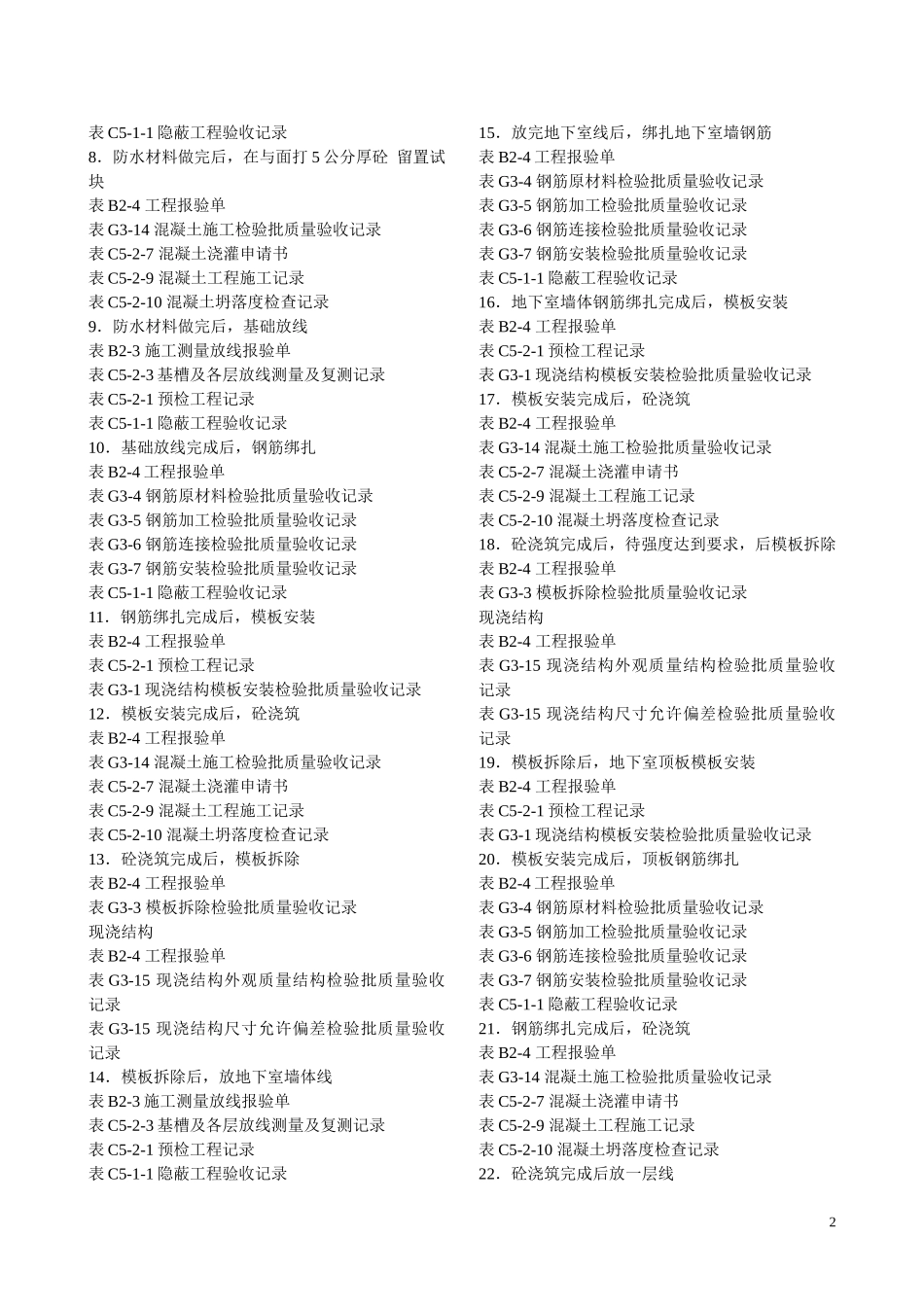

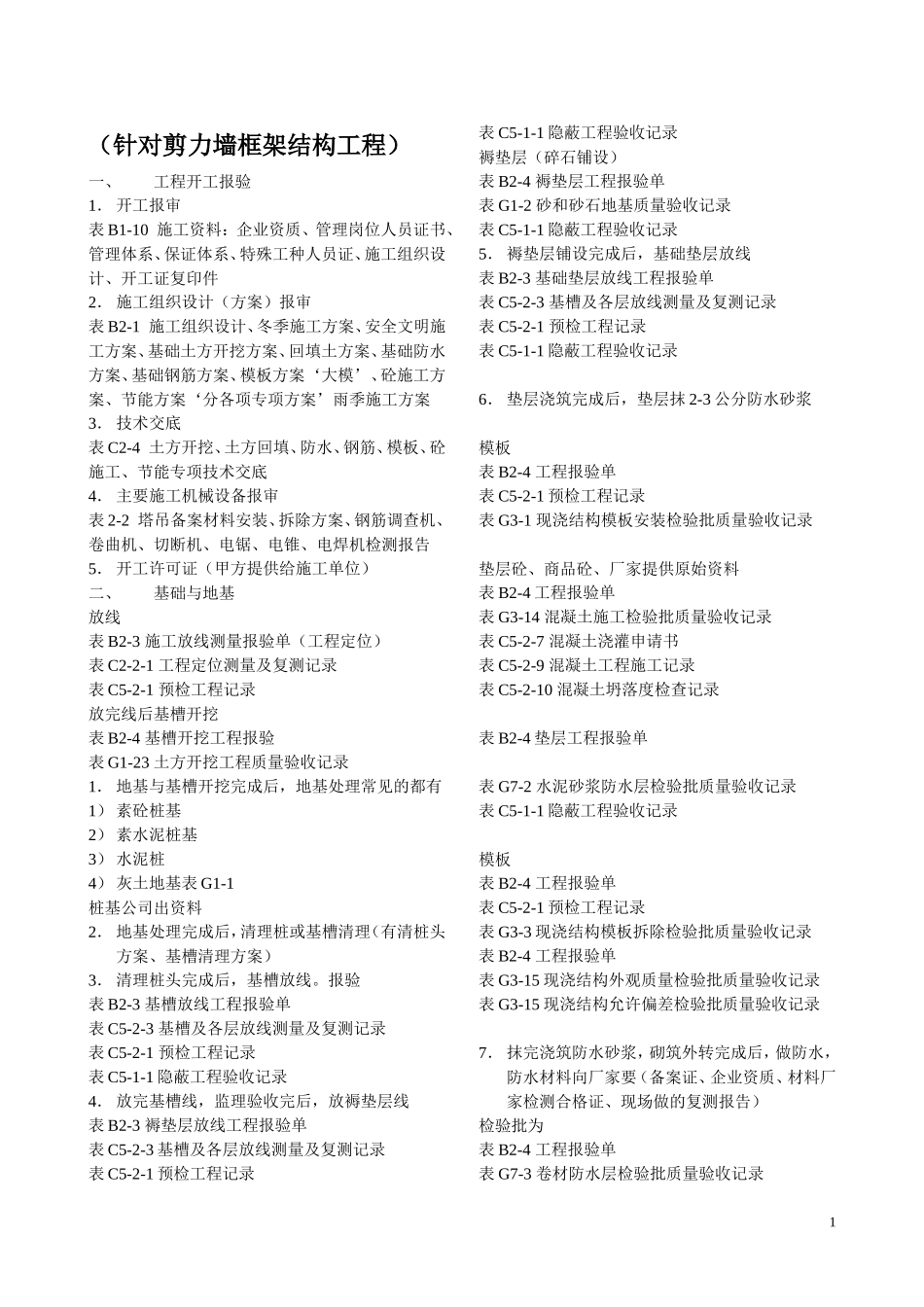

(针对剪力墙框架结构工程)一、工程开工报验1.开工报审表B1-10施工资料:企业资质、管理岗位人员证书、管理体系、保证体系、特殊工种人员证、施工组织设计、开工证复印件2.施工组织设计(方案)报审表B2-1施工组织设计、冬季施工方案、安全文明施工方案、基础土方开挖方案、回填土方案、基础防水方案、基础钢筋方案、模板方案‘大模’、砼施工方案、节能方案‘分各项专项方案’雨季施工方案3.技术交底表C2-4土方开挖、土方回填、防水、钢筋、模板、砼施工、节能专项技术交底4.主要施工机械设备报审表2-2塔吊备案材料安装、拆除方案、钢筋调查机、卷曲机、切断机、电锯、电锥、电焊机检测报告5.开工许可证(甲方提供给施工单位)二、基础与地基放线表B2-3施工放线测量报验单(工程定位)表C2-2-1工程定位测量及复测记录表C5-2-1预检工程记录放完线后基槽开挖表B2-4基槽开挖工程报验表G1-23土方开挖工程质量验收记录1.地基与基槽开挖完成后,地基处理常见的都有1)素砼桩基2)素水泥桩基3)水泥桩4)灰土地基表G1-1桩基公司出资料2.地基处理完成后,清理桩或基槽清理(有清桩头方案、基槽清理方案)3.清理桩头完成后,基槽放线

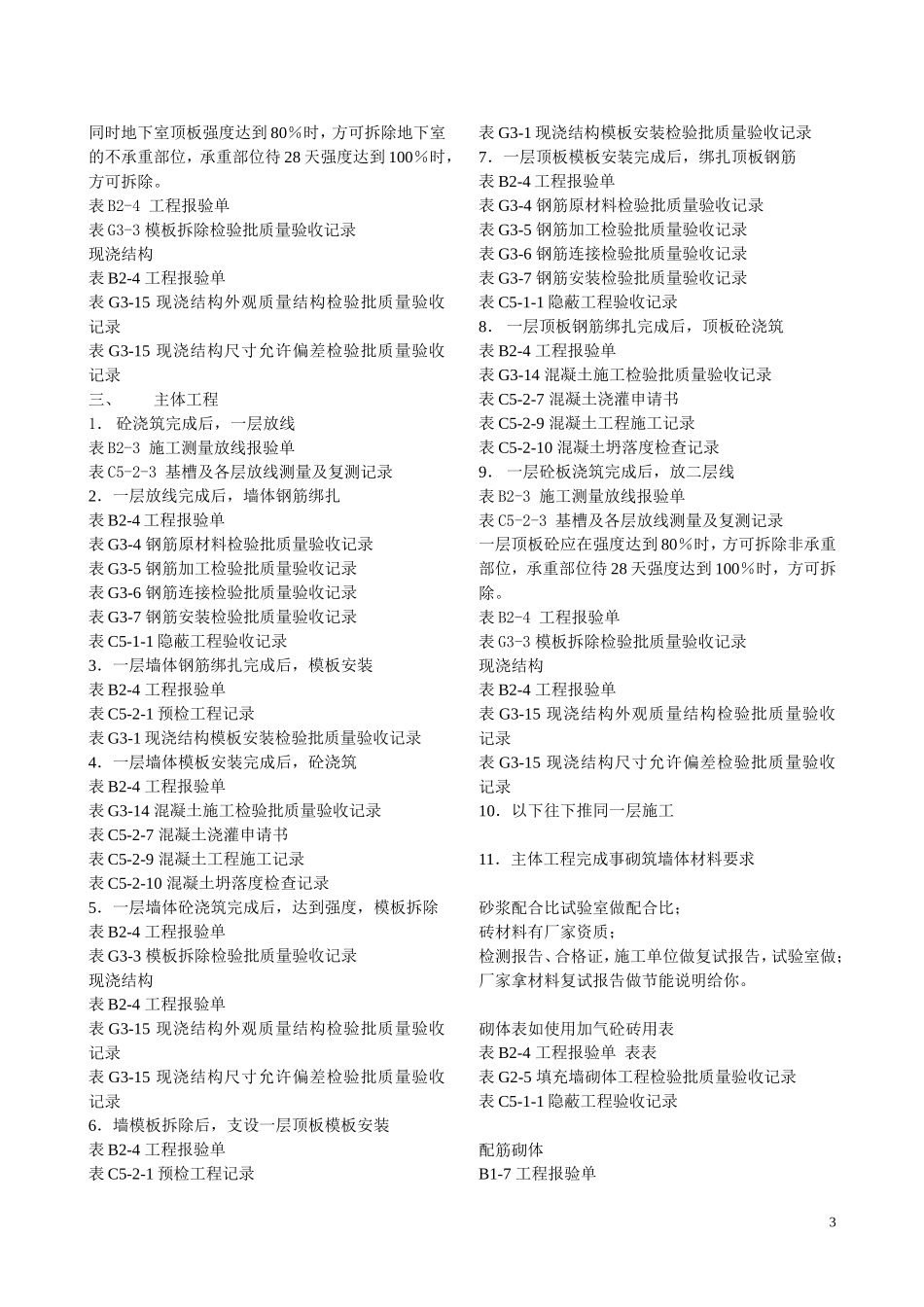

报验表B2-3基槽放线工程报验单表C5-2-3基槽及各层放线测量及复测记录表C5-2-1预检工程记录表C5-1-1隐蔽工程验收记录4.放完基槽线,监理验收完后,放褥垫层线表B2-3褥垫层放线工程报验单表C5-2-3基槽及各层放线测量及复测记录表C5-2-1预检工程记录表C5-1-1隐蔽工程验收记录褥垫层(碎石铺设)表B2-4褥垫层工程报验单表G1-2砂和砂石地基质量验收记录表C5-1-1隐蔽工程验收记录5.褥垫层铺设完成后,基础垫层放线表B2-3基础垫层放线工程报验单表C5-2-3基槽及各层放线测量及复测记录表C5-2-1预检工程记录表C5-1-1隐蔽工程验收记录6.垫层浇
