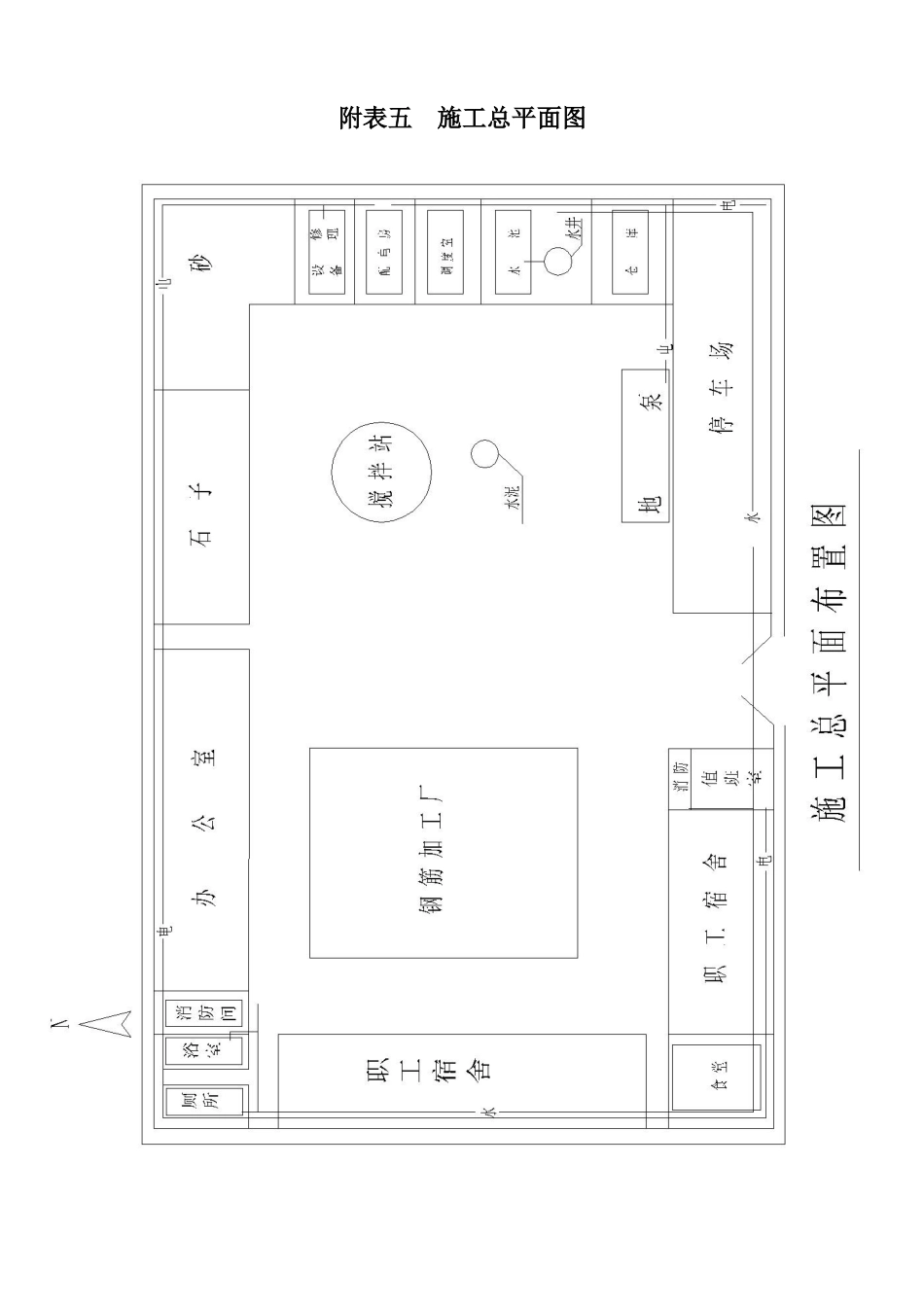

附表五施工总平面图一、临时设置布置说明结合施工现场实际情况,对施工现场平面及临时设施进行合理布局,实施封闭式管理
所有临时用房都在科室门牌做出标志,墙面及天棚均采用空心板屋面
卫生间、淋浴间及厨房等地面、墙裙铺设面砖,所有生活用房要求文明整洁
在仓库、食堂等易燃易爆处配置足够的消防设施,预防各种安全隐患的放生
1、临时施工道路施工主通道由现有改建道路到施工现场入口进出,场外交通道路利用现有改建道路,场内施工铺设临时道路
2、临时供水布置临时用水包括施工用水、生活用水、消防用水
其中施工用水包括砼及砂浆搅拌、养护、浇砖、模板湿润等
配水管网的布置方法根据本公司以往类似工程经验,主杆线采用中48镀锌管,支管采用中25镀锌管
现场用水采用环向封闭布置,优点是能保证供水的可靠性,当管网某一处发生故障时,水仍可以正常使用
3、临时供电布置(1)施工用电的估算:施工现场用电分动力与照明两类,照明用电按动力用电的10%计算
经用电量计算,在高峰施工期,考虑砼拌和、砼泵送、钢筋、木工加工、铺装面板切割加工、水泵排水、生活照明用电等共计总用量为250KW
(2)配电线路布置根据总用电量,配电电压380/220V引自建设方提供的电源,采用三相五线制架空配置,分支线用25平方塑料铜芯线接至各用电设备
线路应尽量架设在道路内侧,保持线路水平,电线杆采用木杆,间距30米,分支线及引入线均应由电杆处接出
施工用电的配电箱要求设置于便于操作的地方,一般离地面高度不小于1
2米,并且安装漏电保护器,配电箱必须使用劳动部门检验合格的产品
4、材料堆场根据本工程的实际情况,钢筋堆在现场仓库内并设加工棚
各种材料堆放,必须整齐、规范,铺装面板加工场及堆场计划分二处设置,具体见平面布置图
5、施工场地排水为确保施工期间场内排水畅通,施工前必须对本工程排水系统进行综合规划,在施工场地周边开挖纵向排水边沟排水边沟底宽
