分项工程开工程序(由总监理工程师发布各合同段的开工)框图工序〔工艺〕质量检查程序框图承包人选择开工工程提出分项开工申请〔监表2〕分项工程开工申请承包人:另选开工地点和工程承包人选择其它开工工程承包人收到申请高级驻地审批分项工程开工驻地办审核开工条件是否具备否不合格填报检验申请单及分项工程中间交工证书不合格不合格返工合格审查开工申请单每道〔步〕工序完工后承包人自检填报工序质量检验单驻地办进展质量检查签认质量检验单分项工程已完工承包人自检高驻办检查汇总质量验收单高驻办签认分项工程中间交工证书工作站审批进展下道工序不合格合格合格返工1

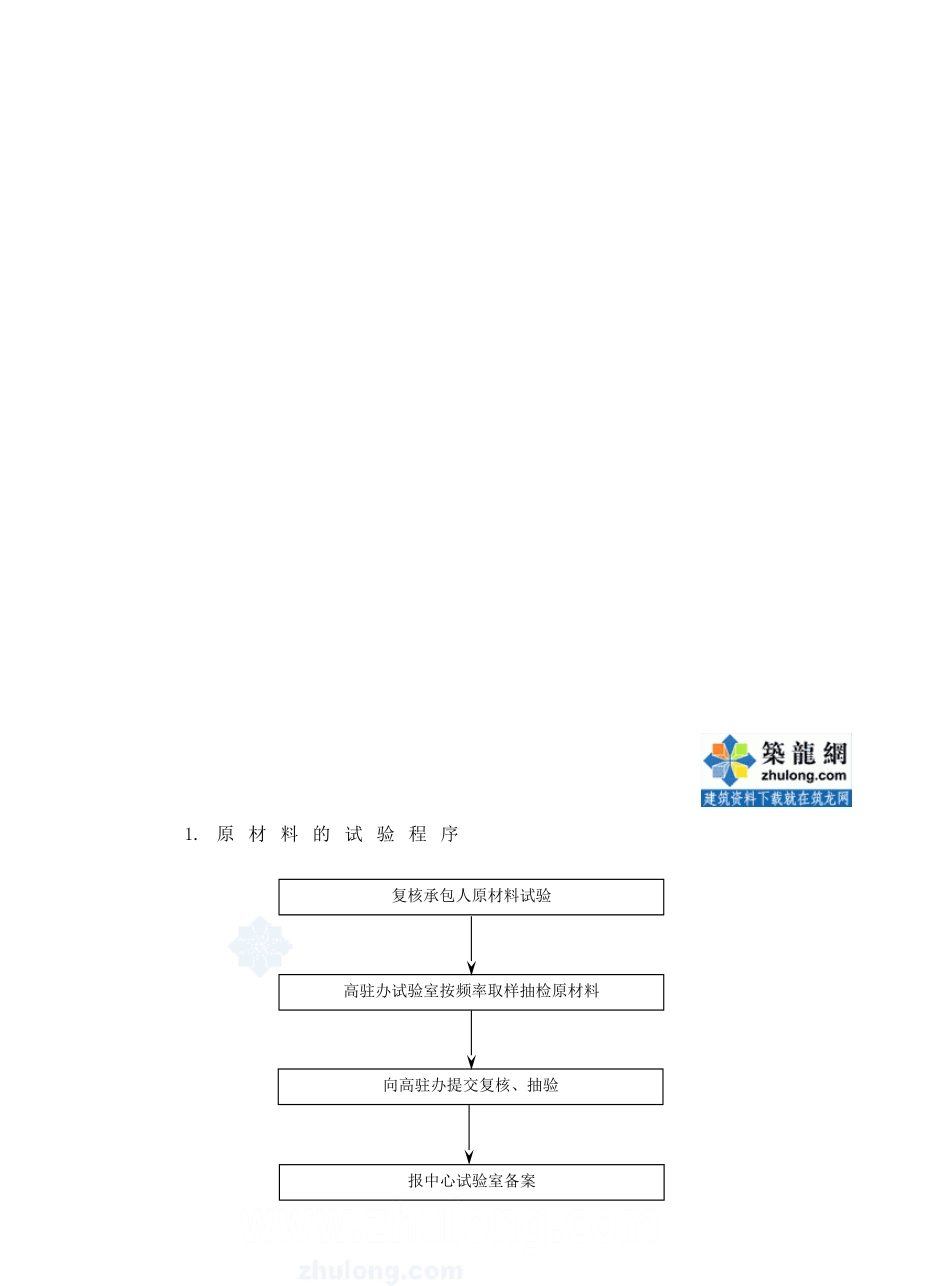

原材料的试验程序复核承包人原材料试验高驻办试验室按频率取样抽检原材料向高驻办提交复核、抽验报中心试验室备案2

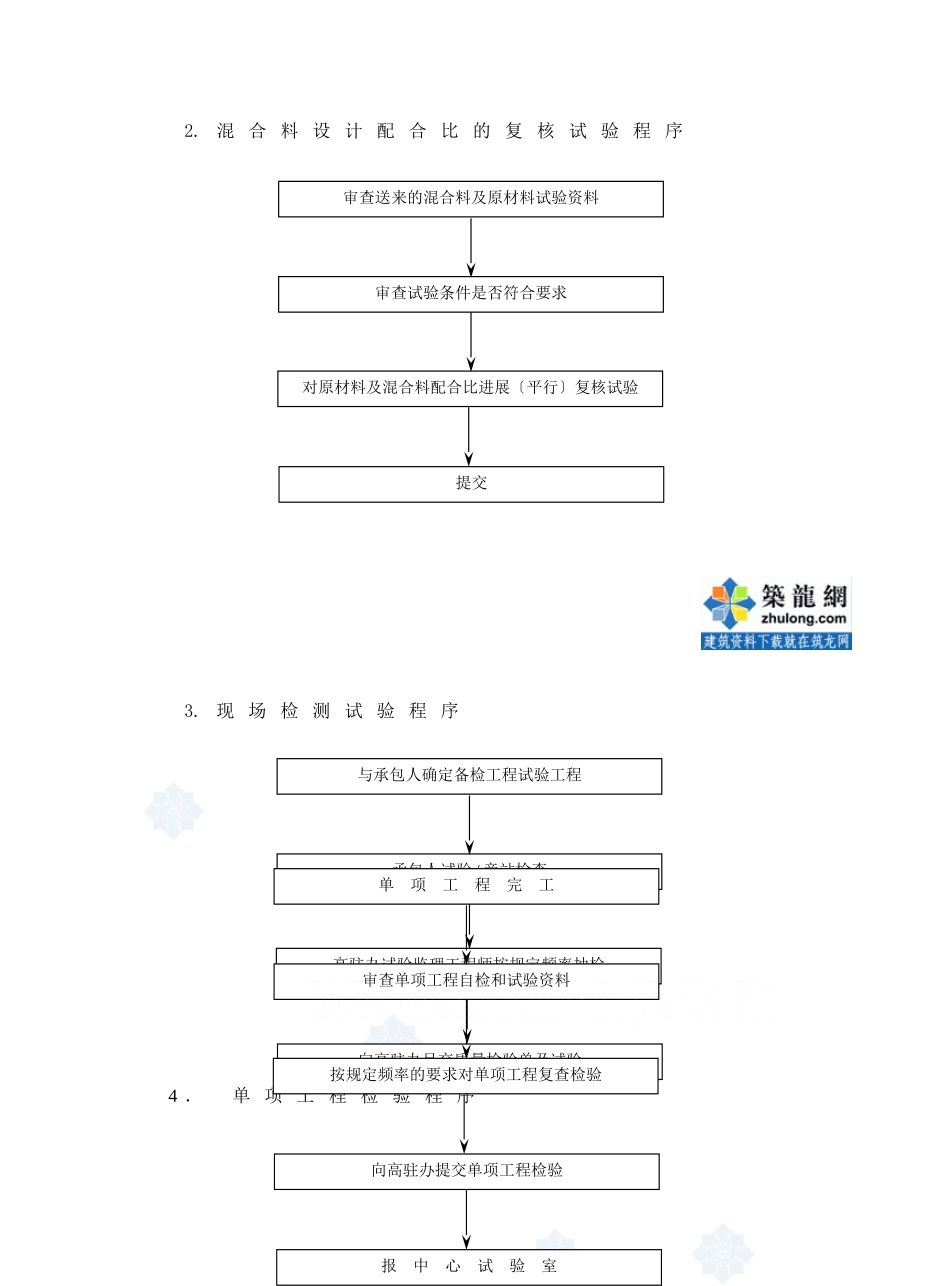

混合料设计配合比的复核试验程序3
现场检测试验程序4.单项工程检验程序审查送来的混合料及原材料试验资料审查试验条件是否符合要求对原材料及混合料配合比进展〔平行〕复核试验提交与承包人确定备检工程试验工程承包人试验/旁站检查高驻办试验监理工程师按规定频率抽检向高驻办呈交质量检验单及试验单项工程完工审查单项工程自检和试验资料按规定频率的要求对单项工程复查检验向高驻办提交单项工程检验报中心试验室1)、路基工程监理工作流程·检查承包人的恢复放样·路基整修特别注意路槽各部位几何尺寸、平整度符合要求·组织分项工程验收·机具组合·最正确施工长度·松铺厚度·压实度检查召开工地会议·交流施工、监理人员岗位分工开展工作·承包人汇报开工准备情况·监理、说明技术要求检测频率·复核土样试验·最正确干度、最正确含水量·检查土源情况·审查承包人质量保证体系组织情况·审查承包人施工工序流程·检查机具、人员、试验设备是否进场能否到达开工条件·检查道路范围内场地清理压实·检查松铺厚度土料质量去除土料中的有害物质·逐层逐段按规定频率检查压实度·每月定检查(如1~2次)路基几何尺寸
