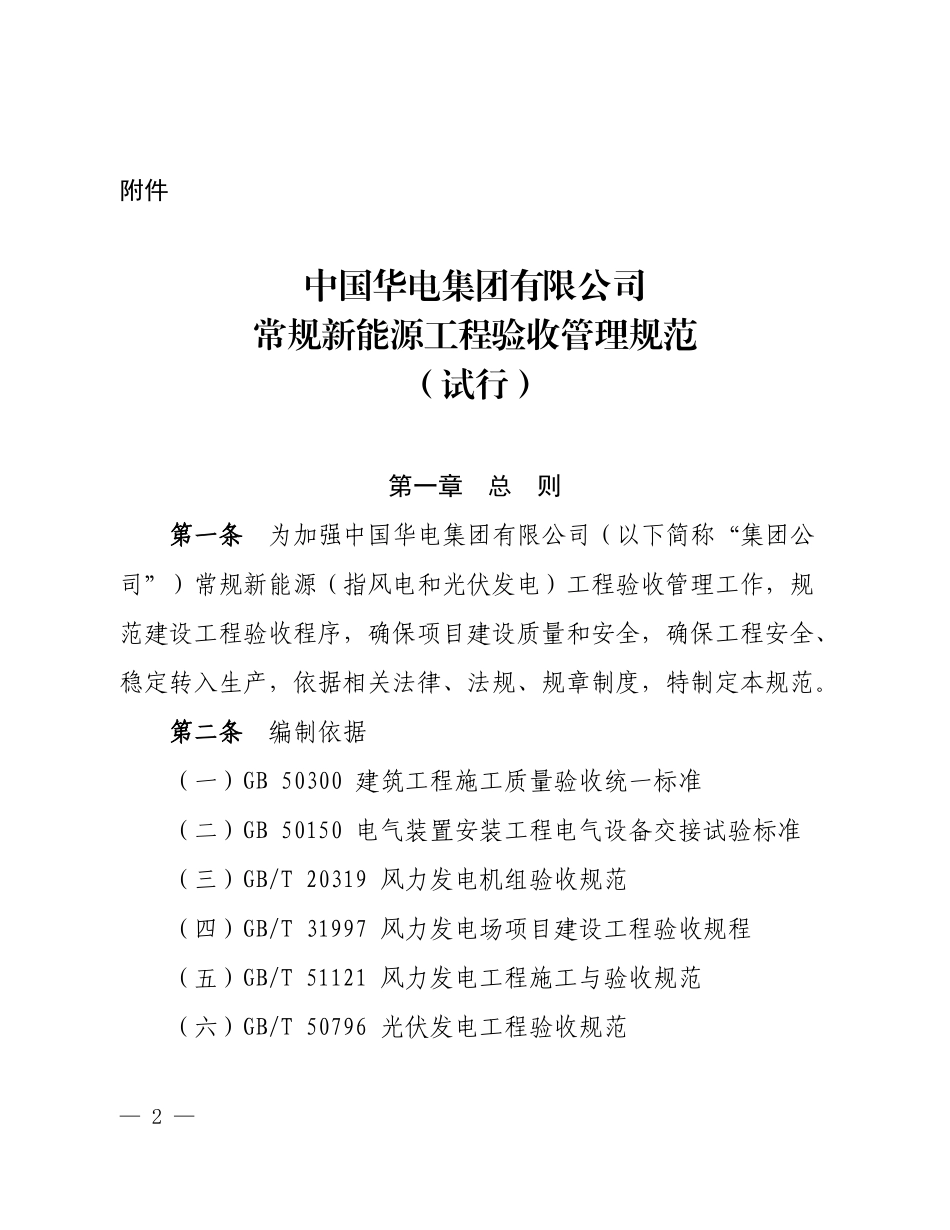

—2—附件中国华电集团有限公司常规新能源工程验收管理规范(试行)第一章总则第一条为加强中国华电集团有限公司(以下简称“集团公司”)常规新能源(指风电和光伏发电)工程验收管理工作,规范建设工程验收程序,确保项目建设质量和安全,确保工程安全、稳定转入生产,依据相关法律、法规、规章制度,特制定本规范

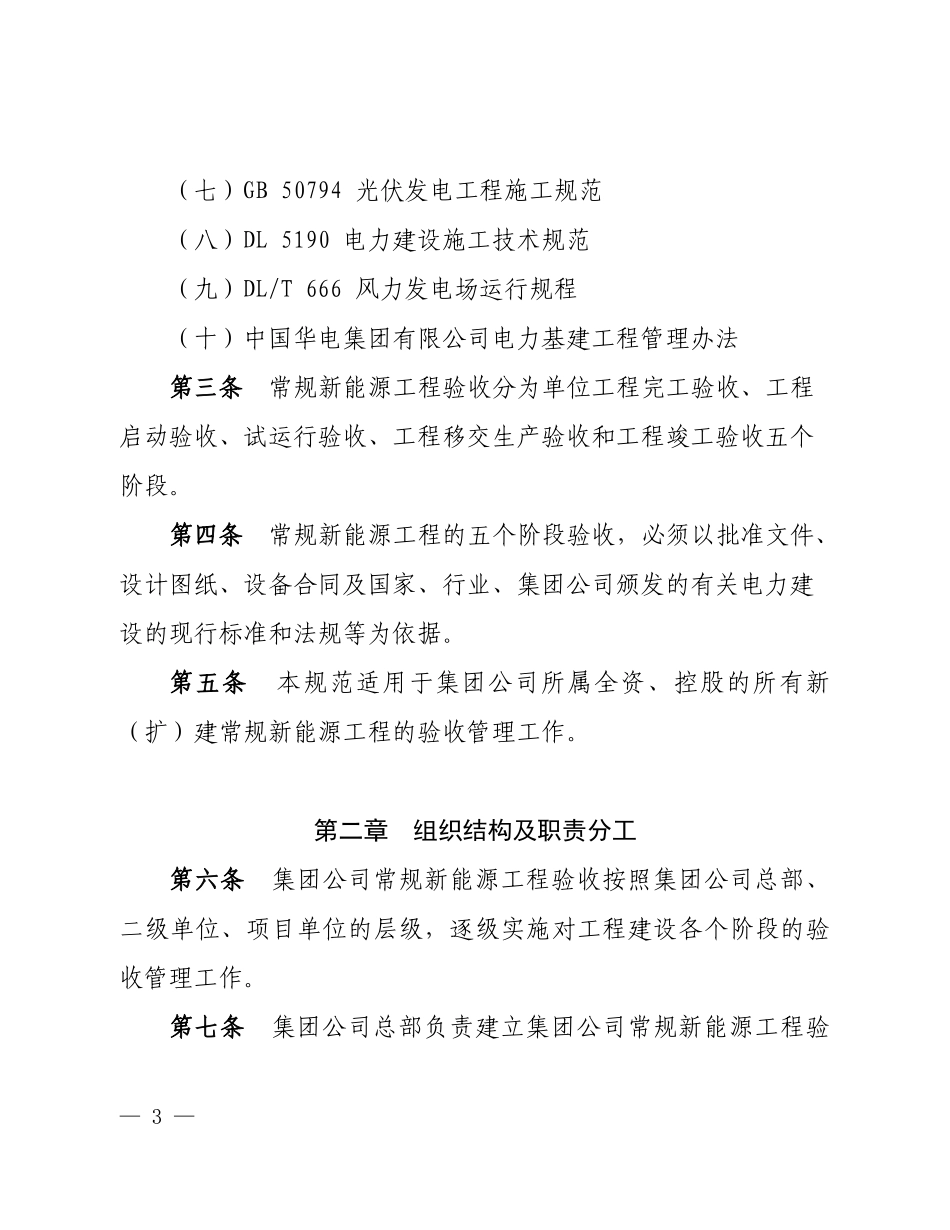

第二条编制依据(一)GB50300建筑工程施工质量验收统一标准(二)GB50150电气装置安装工程电气设备交接试验标准(三)GB/T20319风力发电机组验收规范(四)GB/T31997风力发电场项目建设工程验收规程(五)GB/T51121风力发电工程施工与验收规范(六)GB/T50796光伏发电工程验收规范—3—(七)GB50794光伏发电工程施工规范(八)DL5190电力建设施工技术规范(九)DL/T666风力发电场运行规程(十)中国华电集团有限公司电力基建工程管理办法第三条常规新能源工程验收分为单位工程完工验收、工程启动验收、试运行验收、工程移交生产验收和工程竣工验收五个阶段
第四条常规新能源工程的五个阶段验收,必须以批准文件、设计图纸、设备合同及国家、行业、集团公司颁发的有关电力建设的现行标准和法规等为依据
第五条本规范适用于集团公司所属全资、控股的所有新(扩)建常规新能源工程的验收管理工作
第二章组织结构及职责分工第六条集团公司常规新能源工程验收按照集团公司总部、二级单位、项目单位的层级,逐级实施对工程建设各个阶段的验收管理工作
第七条集团公司总部负责建立集团公司常规新能源工程验—4—收管理制度,监督并检查制度的执行落实情况

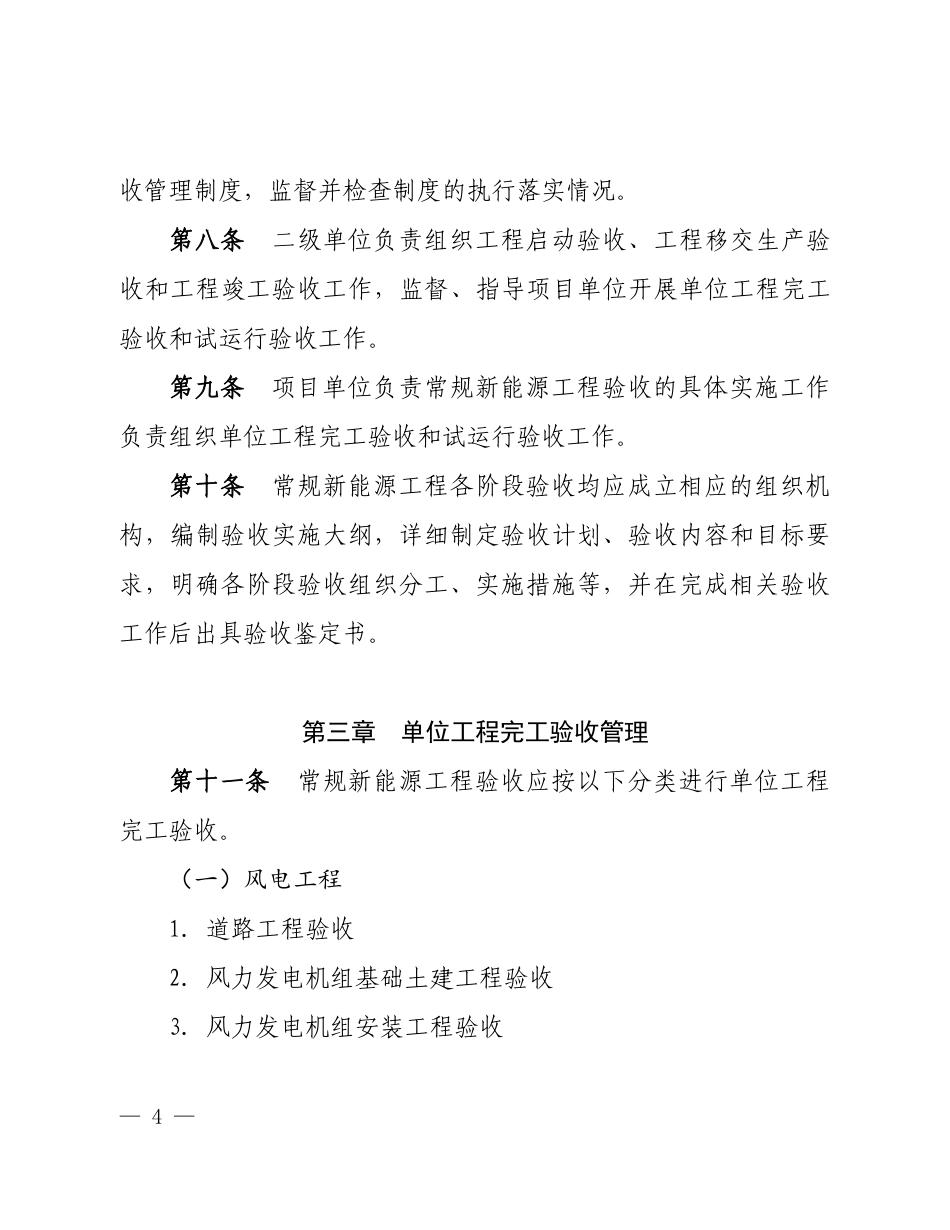

第八条二级单位负责组织工程启动验收、工程移交生产验收和工程竣工验收工作,监督、指导项目单位开展单位工程完工验收和试运行验收工作
第九条项目单位负责常规新能源工程验收的具体实施工作负责组织单位工程完工验收和试运行验收工作
第十条常规新能源工程各阶段验收均
