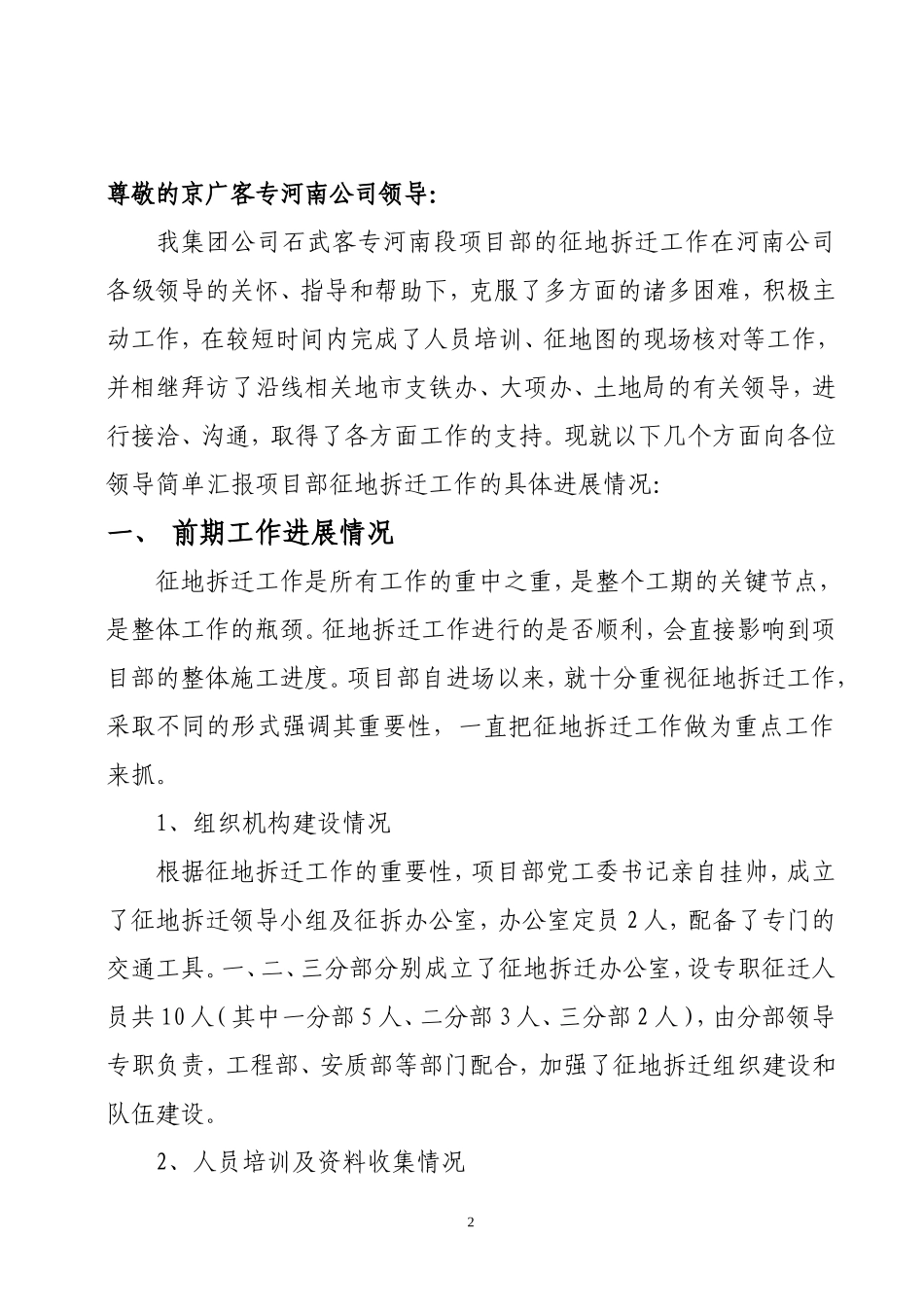

中铁建电气化局集团公司石武客专河南段项目部征拆工作汇报材料中铁建电气化局集团有限公司石武客专河南段项目部二○一○年七月郑州工作情况汇报1尊敬的京广客专河南公司领导:我集团公司石武客专河南段项目部的征地拆迁工作在河南公司各级领导的关怀、指导和帮助下,克服了多方面的诸多困难,积极主动工作,在较短时间内完成了人员培训、征地图的现场核对等工作,并相继拜访了沿线相关地市支铁办、大项办、土地局的有关领导,进行接洽、沟通,取得了各方面工作的支持
现就以下几个方面向各位领导简单汇报项目部征地拆迁工作的具体进展情况:一、前期工作进展情况征地拆迁工作是所有工作的重中之重,是整个工期的关键节点,是整体工作的瓶颈
征地拆迁工作进行的是否顺利,会直接影响到项目部的整体施工进度
项目部自进场以来,就十分重视征地拆迁工作,采取不同的形式强调其重要性,一直把征地拆迁工作做为重点工作来抓
1、组织机构建设情况根据征地拆迁工作的重要性,项目部党工委书记亲自挂帅,成立了征地拆迁领导小组及征拆办公室,办公室定员2人,配备了专门的交通工具
一、二、三分部分别成立了征地拆迁办公室,设专职征迁人员共10人(其中一分部5人、二分部3人、三分部2人),由分部领导专职负责,工程部、安质部等部门配合,加强了征地拆迁组织建设和队伍建设

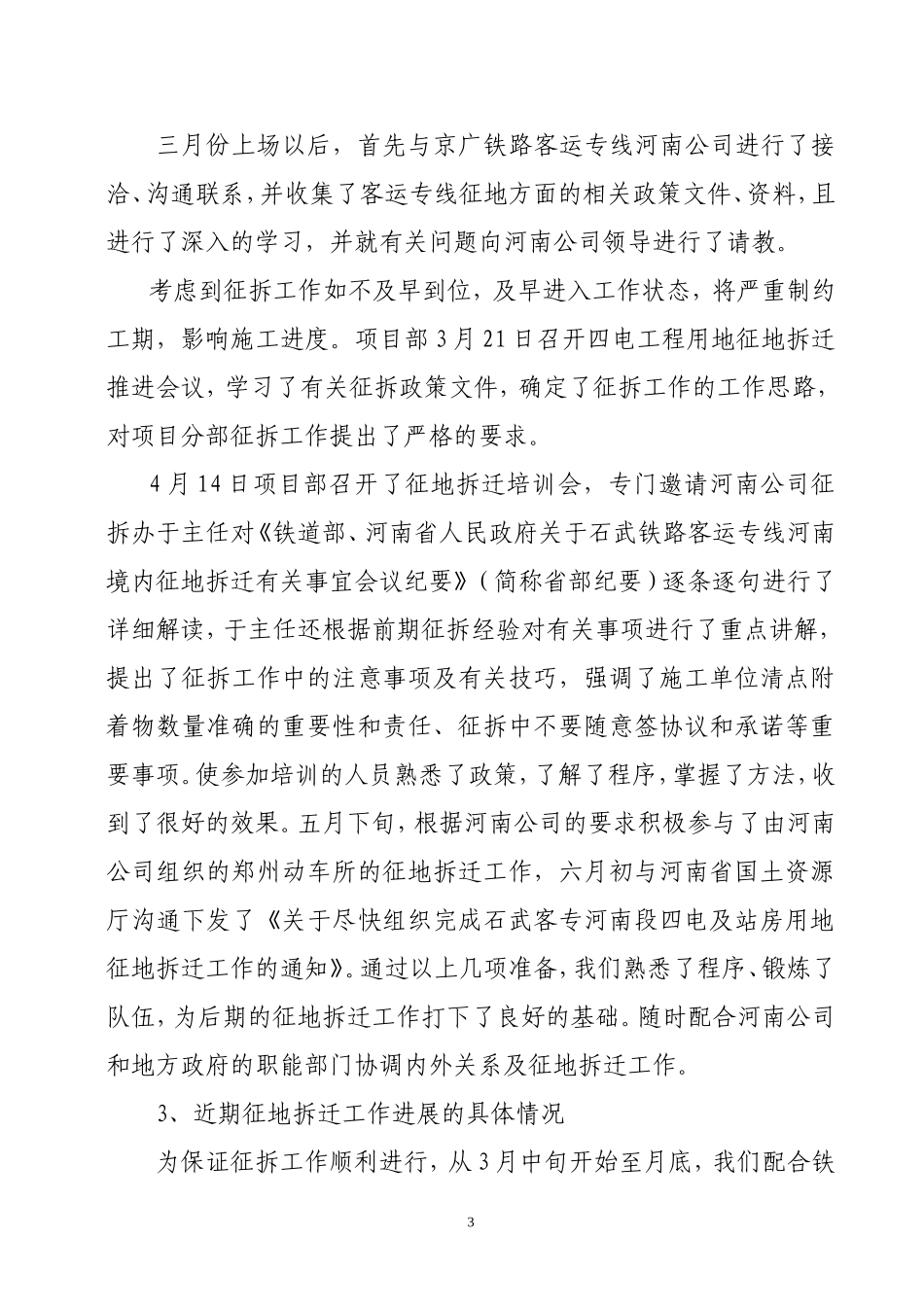

2、人员培训及资料收集情况2三月份上场以后,首先与京广铁路客运专线河南公司进行了接洽、沟通联系,并收集了客运专线征地方面的相关政策文件、资料,且进行了深入的学习,并就有关问题向河南公司领导进行了请教
考虑到征拆工作如不及早到位,及早进入工作状态,将严重制约工期,影响施工进度
项目部3月21日召开四电工程用地征地拆迁推进会议,学习了有关征拆政策文件,确定了征拆工作的工作思路,对项目分部征拆工作提出了严格的要求
4月14日项目部召开了征地拆迁培训会,专门邀请河南公司征拆办于主任对《铁道部、河南省人民政
