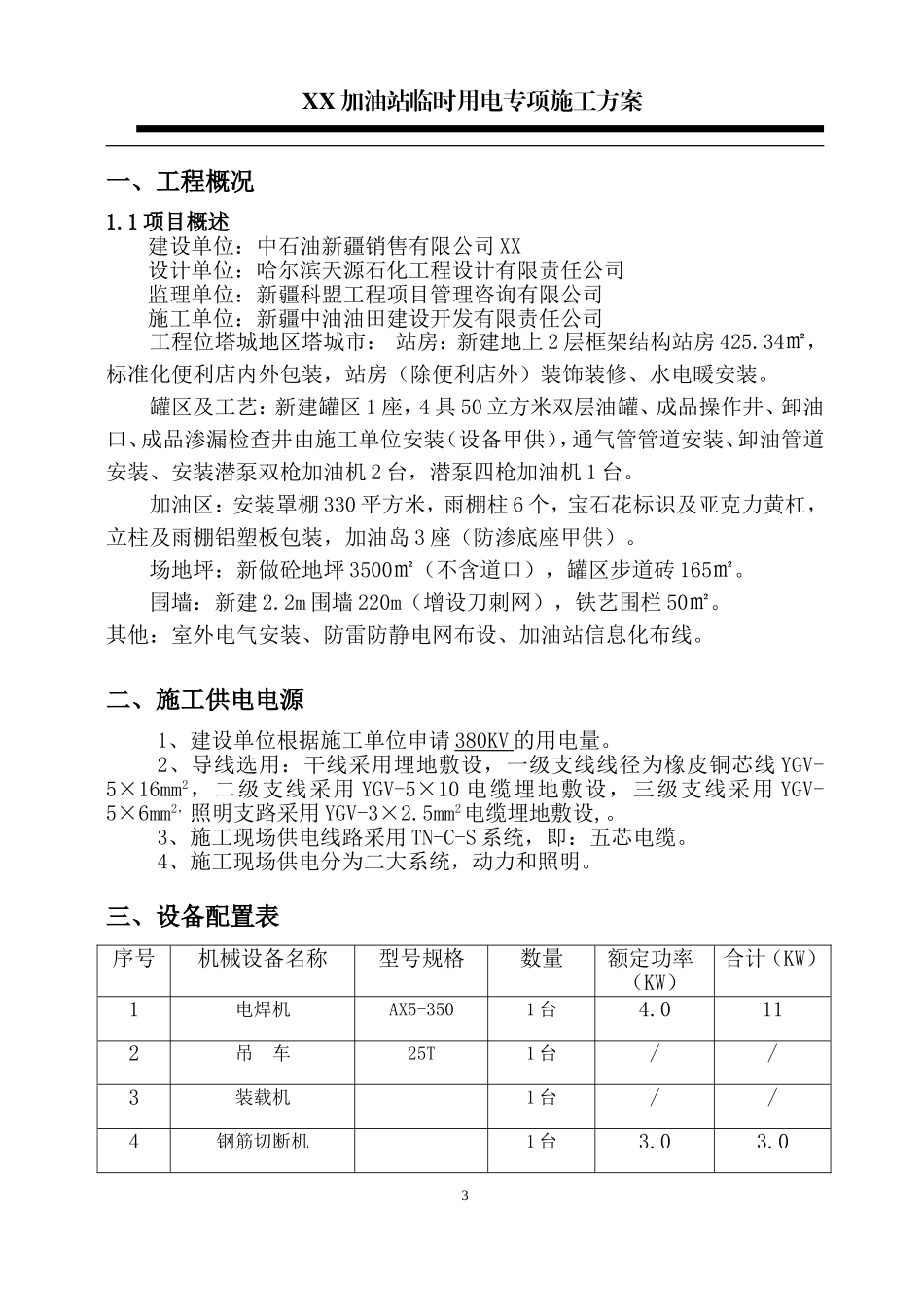

XX加油站临时用电专项施工方案中石油新疆销售有限公司XXXX加油站重建工程施工项目临时用电专项方案新疆中油油田建设开发有限责任公司年月日目录1XX加油站临时用电专项施工方案一、工程概况....................................................................................................................................................3二、施工供电电源............................................................................................................................................3三、设备配置表................................................................................................................................................4四、导线截面的选择........................................................................................................................................4五、系统保护零线的做法................................................................................................................................7六、配电箱的设置............................................................................................................................................8七、施工现场临时用电管理措施.....................................................................................................................8八、施工用电安全技术措施............................................................................................................................9九、配电箱及开关箱的设置...........................................................................................................................11十、电动建筑机械和手持电动工具...............................................................................................................12十一、照明......................................................................................................................................................122XX加油站临时用电专项施工方案一、工程概况1.1项目概述建设单位:中石油新疆销售有限公司XX设计单位:哈尔滨天源石化工程设计有限责任公司监理单位:新疆科盟工程项目管理咨询有限公司施工单位:新疆中油油田建设开发有限责任公司工程位塔城地区塔城市:站房:新建地上2层框架结构站房425.34㎡,标准化便利店内外包装,站房(除便利店外)装饰装修、水电暖安装。罐区及工艺:新建罐区1座,4具50立方米双层油罐、成品操作井、卸油口、成品渗漏检查井由施工单位安装(设备甲供),通气管管道安装、卸油管道安装、安装潜泵双枪加油机2台,潜泵四枪加油机1台。加油区:安装罩棚330平方米,雨棚柱6个,宝石花标识及亚克力黄杠,立柱及雨棚铝塑板包装,加油岛3座(防渗底座甲供)。场地坪:新做砼地坪3500㎡(不含道口),罐区步道砖165㎡。围墙:新建2.2m围墙220m(增设刀刺网),铁艺围栏50㎡。其他:室外电气安装、防雷防静电网布设、加油站信息化布线。二、施工供电电源1、建设单位根据施工单位申请380KV的用电量。2、导线选用:干线采用埋地敷设,一级支线线径为橡皮铜芯线YGV-5×16mm2,二级支线采用YGV-5×10电缆埋地敷设,三级支线采用YGV-5×6mm2,照明支路采用YGV-3×2.5mm2电缆埋地敷设,。3、施工现场供电线路采用TN-C-S系统,即:五芯电缆。4、施工现场供电分为二大系统,动力和照明。三、设备配置表序号机械设备名称型号规格数量额定功率(KW)合计(KW)1电焊机AX5-3501台4.0112吊车25T1台//3装载机1台//4钢筋切断机1台3.03.03XX加油站临时用电专项施工方案5钢筋弯曲机1台2.82.86自卸汽车8T1台//7切割机1台1.51.58圆盘锯1台1.51.59电缆线米//10临时配电箱6台//四、导线截面的选择配电导线截面的选择:根据文明施工管理要求,为方便安全规范管理临时用电线路,现场采用暗敷电缆,按...
