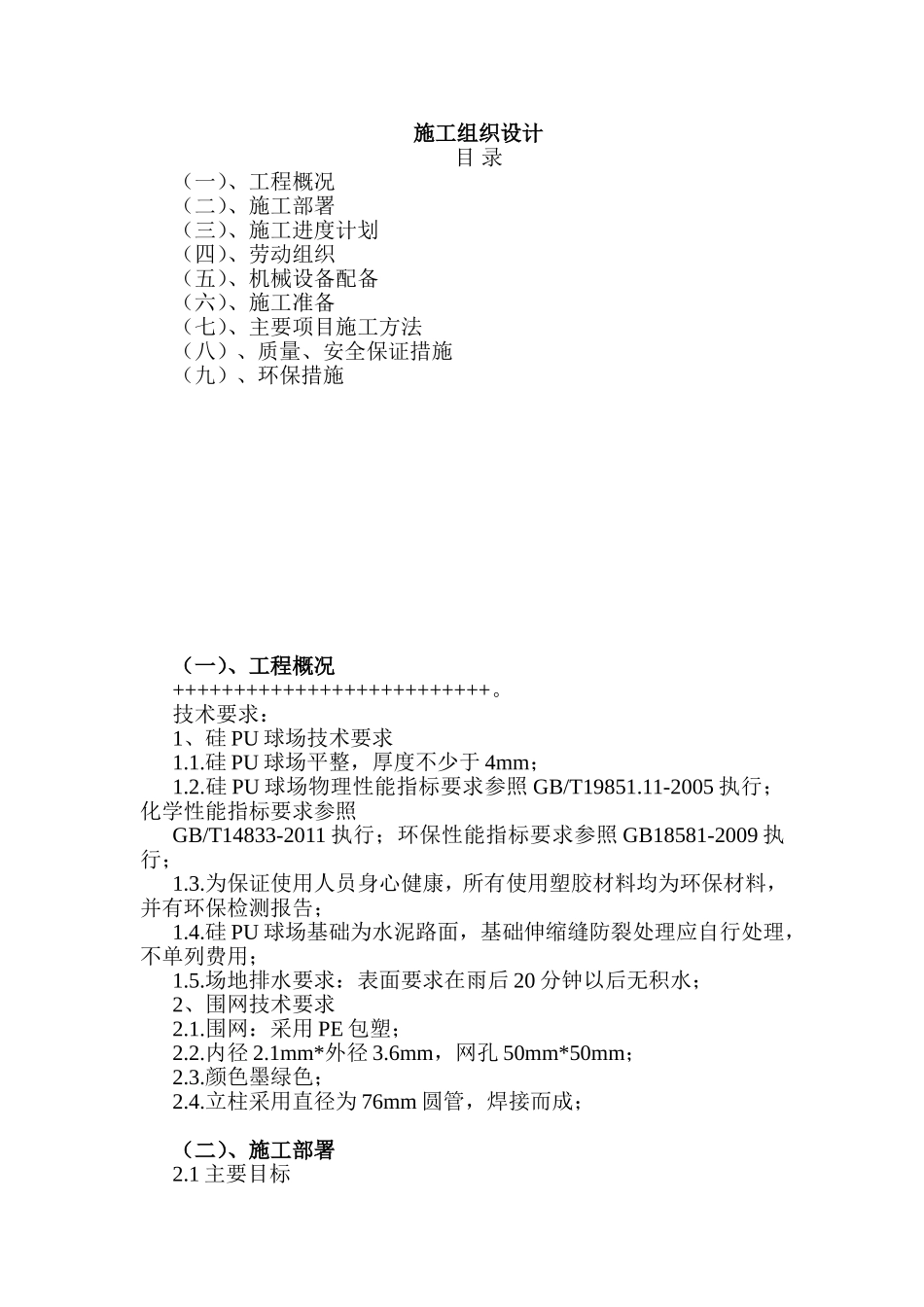

施工组织设计目录(一)、工程概况(二)、施工部署(三)、施工进度计划(四)、劳动组织(五)、机械设备配备(六)、施工准备(七)、主要项目施工方法(八)、质量、安全保证措施(九)、环保措施(一)、工程概况++++++++++++++++++++++++++
技术要求:1、硅PU球场技术要求1
硅PU球场平整,厚度不少于4mm;1
硅PU球场物理性能指标要求参照GB/T19851
11-2005执行;化学性能指标要求参照GB/T14833-2011执行;环保性能指标要求参照GB18581-2009执行;1
为保证使用人员身心健康,所有使用塑胶材料均为环保材料,并有环保检测报告;1
硅PU球场基础为水泥路面,基础伸缩缝防裂处理应自行处理,不单列费用;1
场地排水要求:表面要求在雨后20分钟以后无积水;2、围网技术要求2
围网:采用PE包塑;2
1mm*外径3
6mm,网孔50mm*50mm;2
颜色墨绿色;2
立柱采用直径为76mm圆管,焊接而成;(二)、施工部署2

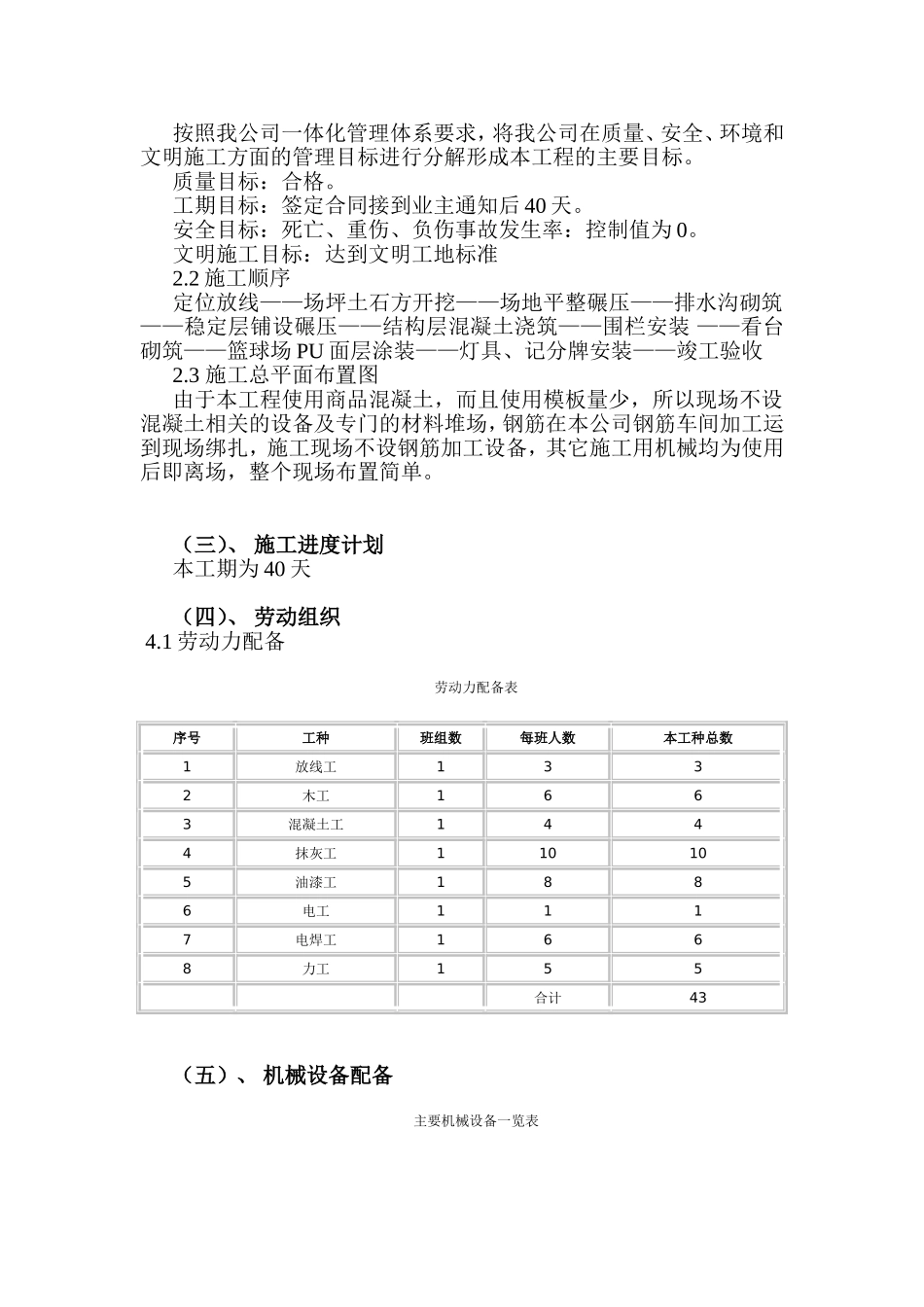

1主要目标按照我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标
质量目标:合格
工期目标:签定合同接到业主通知后40天
安全目标:死亡、重伤、负伤事故发生率:控制值为0
文明施工目标:达到文明工地标准2
2施工顺序定位放线——场坪土石方开挖——场地平整碾压——排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑——围栏安装——看台砌筑——篮球场PU面层涂装——灯具、记分牌安装——竣工验收2
3施工总平面布置图由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,钢筋在本公司钢筋车间加工运到现场绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单
