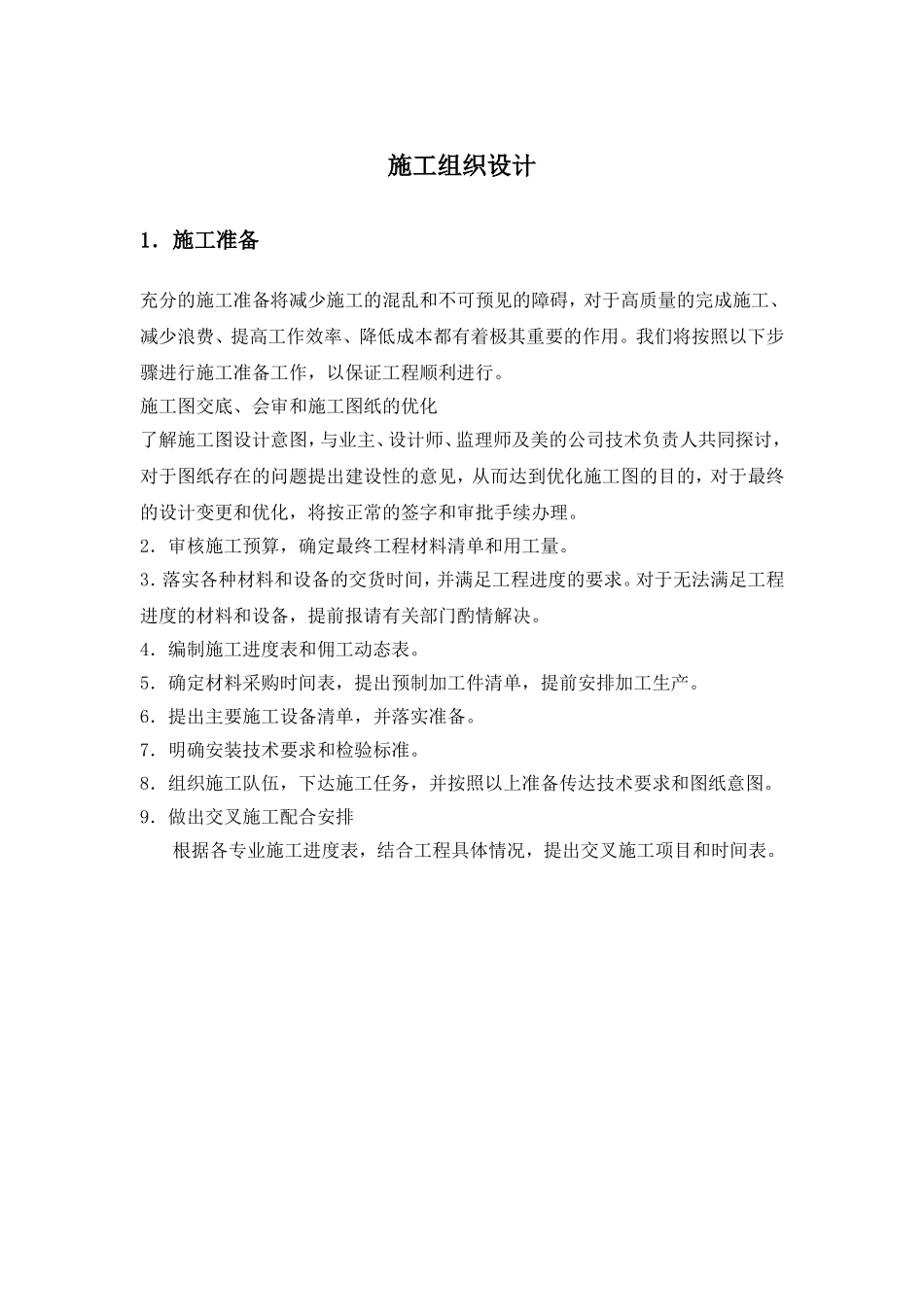

施工组织设计1.施工准备充分的施工准备将减少施工的混乱和不可预见的障碍,对于高质量的完成施工、减少浪费、提高工作效率、降低成本都有着极其重要的作用
我们将按照以下步骤进行施工准备工作,以保证工程顺利进行
施工图交底、会审和施工图纸的优化了解施工图设计意图,与业主、设计师、监理师及美的公司技术负责人共同探讨,对于图纸存在的问题提出建设性的意见,从而达到优化施工图的目的,对于最终的设计变更和优化,将按正常的签字和审批手续办理
2.审核施工预算,确定最终工程材料清单和用工量
3.落实各种材料和设备的交货时间,并满足工程进度的要求
对于无法满足工程进度的材料和设备,提前报请有关部门酌情解决
4.编制施工进度表和佣工动态表
5.确定材料采购时间表,提出预制加工件清单,提前安排加工生产
6.提出主要施工设备清单,并落实准备
7.明确安装技术要求和检验标准
8.组织施工队伍,下达施工任务,并按照以上准备传达技术要求和图纸意图
9.做出交叉施工配合安排根据各专业施工进度表,结合工程具体情况,提出交叉施工项目和时间表

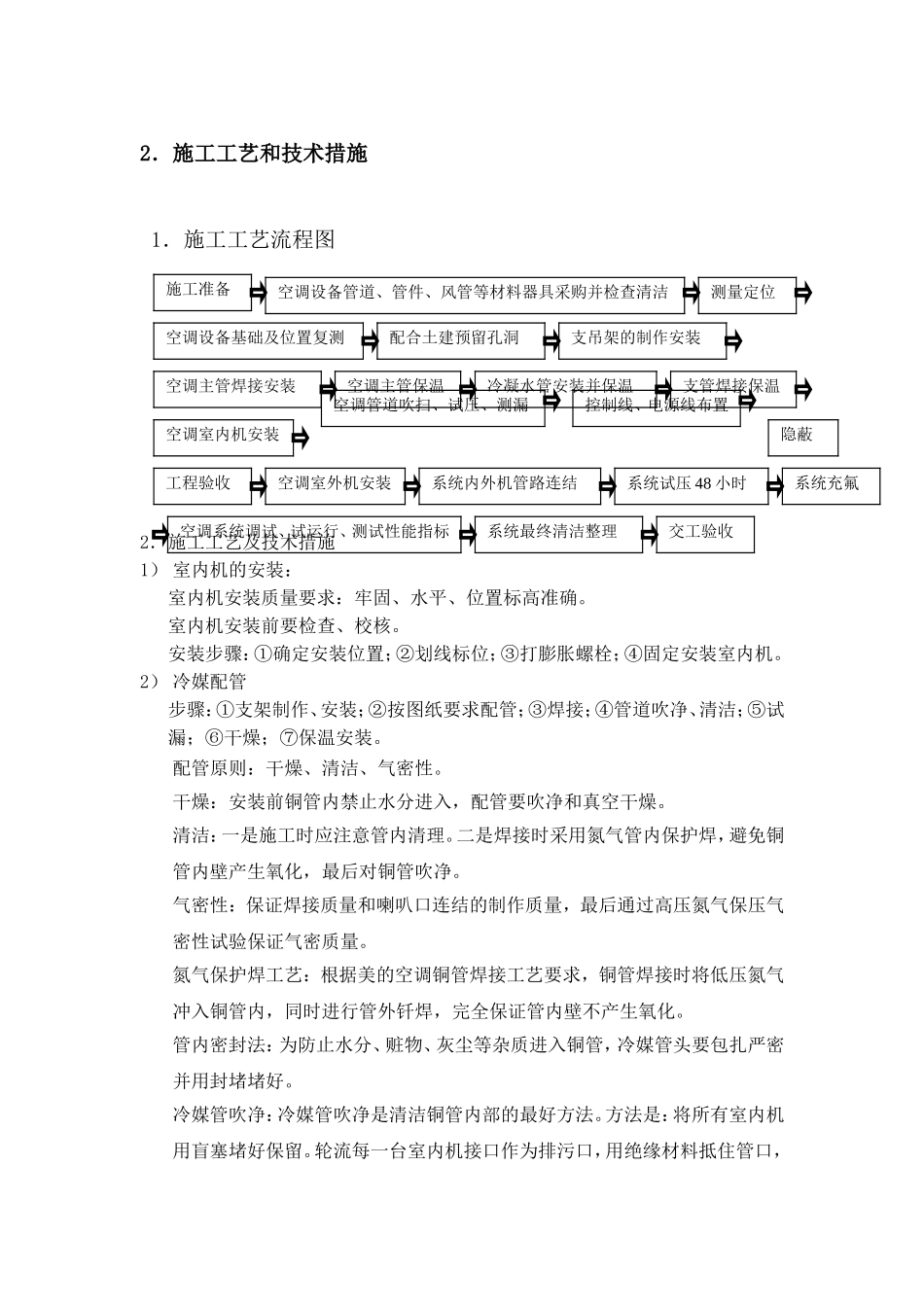

空调设备管道、管件、风管等材料器具采购并检查清洁2.施工工艺和技术措施1.施工工艺流程图2.施工工艺及技术措施1)室内机的安装:室内机安装质量要求:牢固、水平、位置标高准确
室内机安装前要检查、校核
安装步骤:①确定安装位置;②划线标位;③打膨胀螺栓;④固定安装室内机
2)冷媒配管步骤:①支架制作、安装;②按图纸要求配管;③焊接;④管道吹净、清洁;⑤试漏;⑥干燥;⑦保温安装
配管原则:干燥、清洁、气密性
干燥:安装前铜管内禁止水分进入,配管要吹净和真空干燥
清洁:一是施工时应注意管内清理
二是焊接时采用氮气管内保护焊,避免铜管内壁产生氧化,最后对铜管吹净
气密性:保证焊接质量和喇叭口连结的制作质量,最后通过高压氮气保压气密性试验保证气密质量

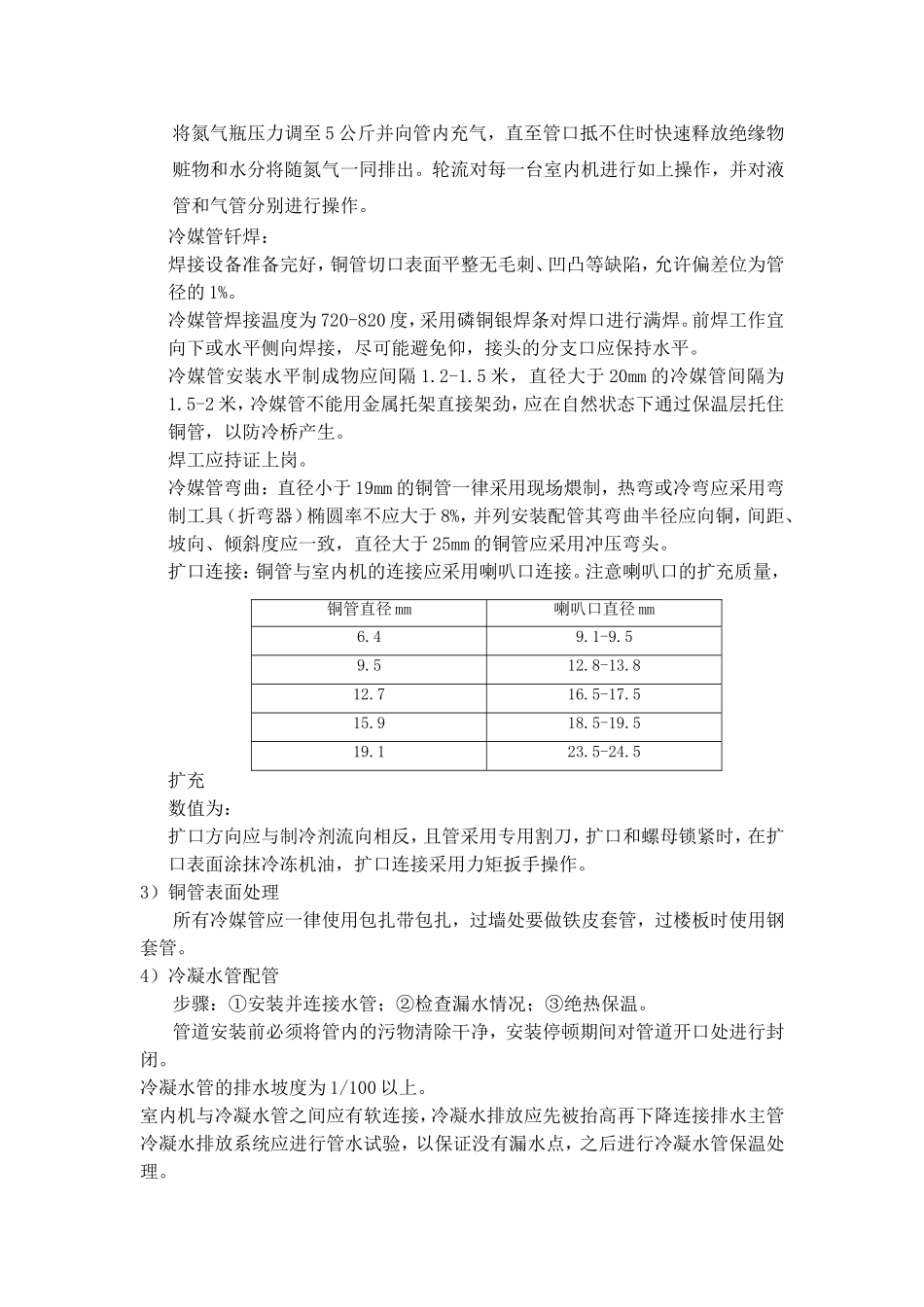

氮气保护焊工艺:根据美的空调铜管焊接
