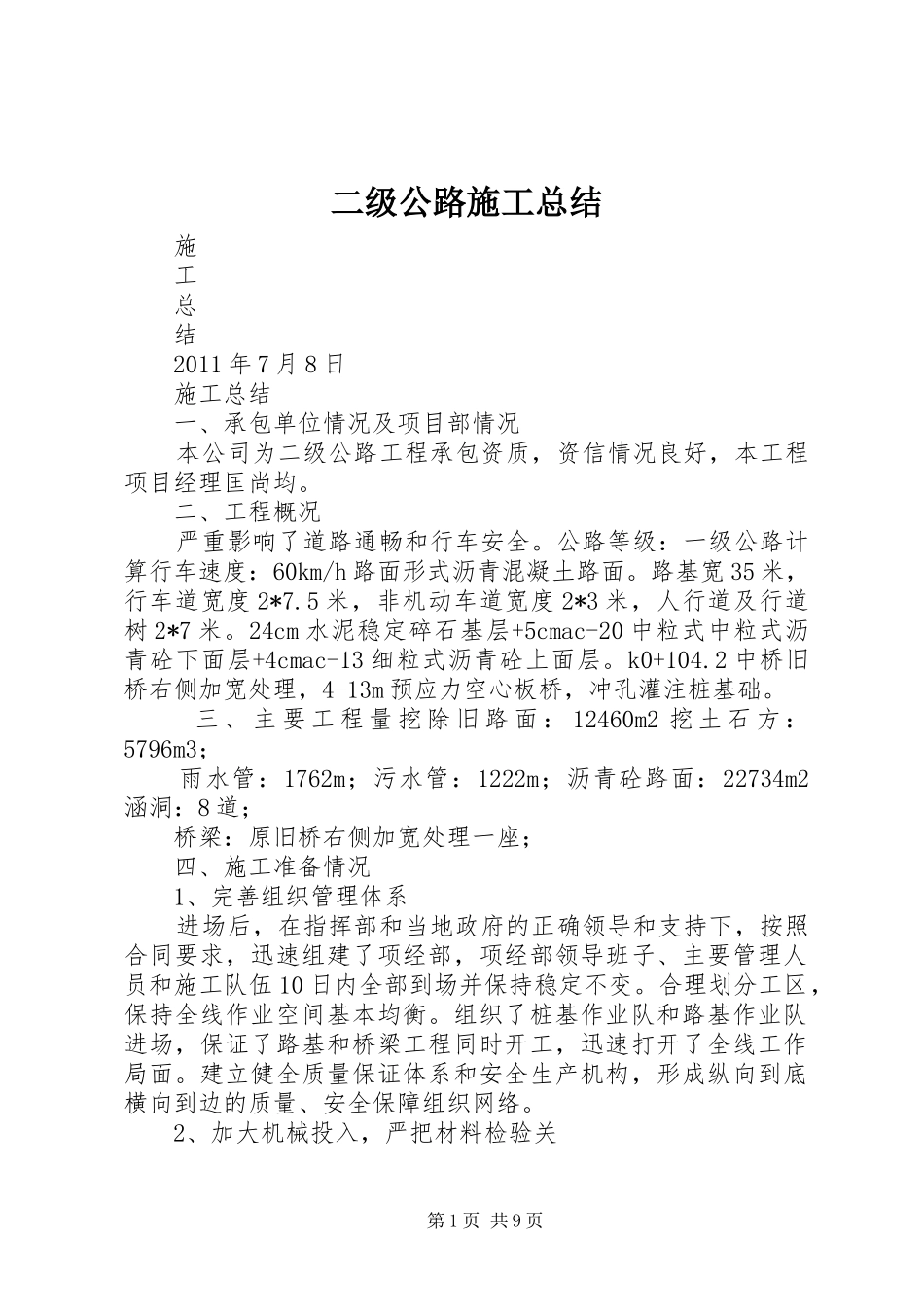

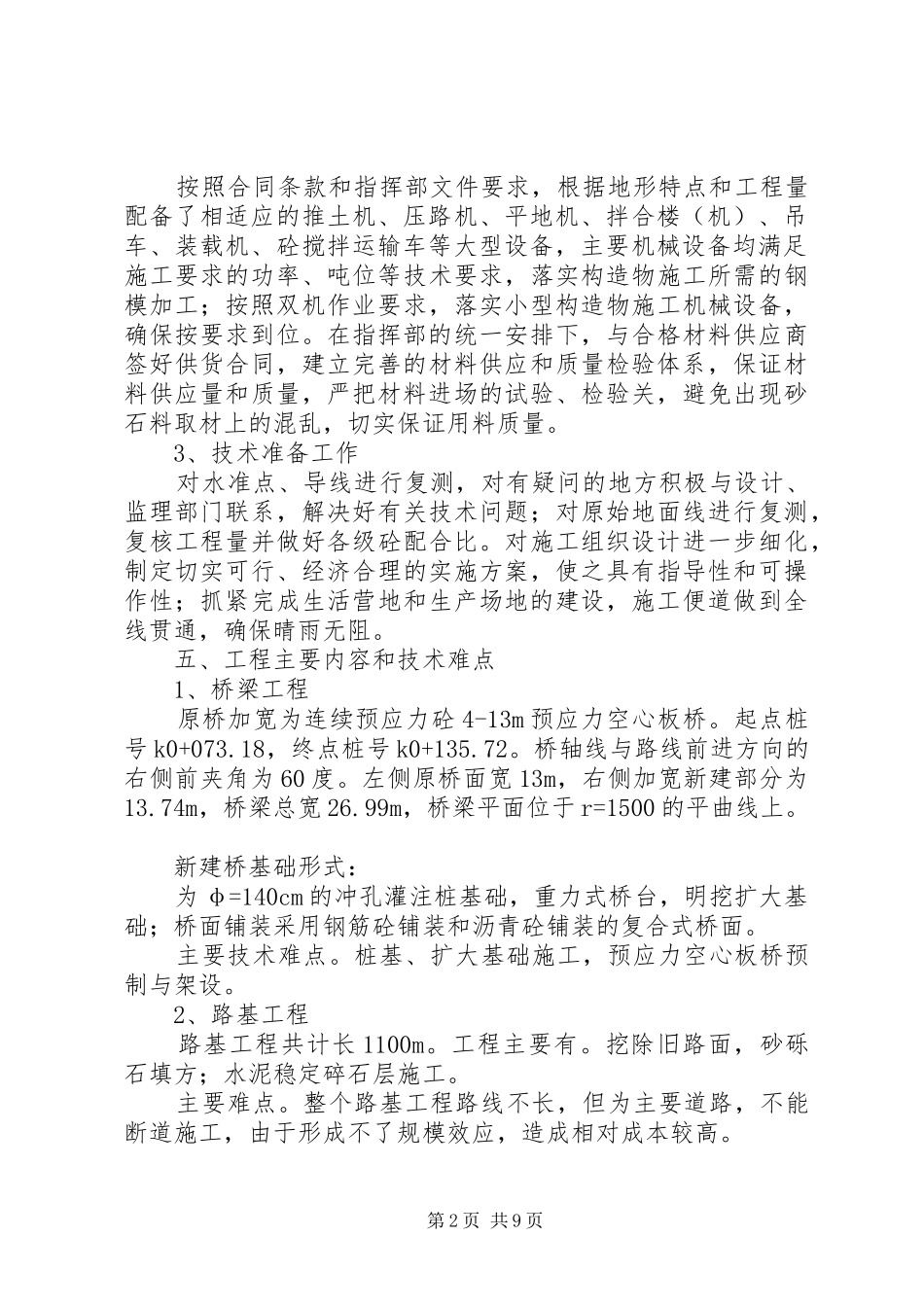

二级公路施工总结施工总结2011年7月8日施工总结一、承包单位情况及项目部情况本公司为二级公路工程承包资质,资信情况良好,本工程项目经理匡尚均
二、工程概况严重影响了道路通畅和行车安全
公路等级:一级公路计算行车速度:60km/h路面形式沥青混凝土路面
路基宽35米,行车道宽度2*7
5米,非机动车道宽度2*3米,人行道及行道树2*7米
24cm水泥稳定碎石基层+5cmac-20中粒式中粒式沥青砼下面层+4cmac-13细粒式沥青砼上面层
k0+104
2中桥旧桥右侧加宽处理,4-13m预应力空心板桥,冲孔灌注桩基础
三、主要工程量挖除旧路面:12460m2挖土石方:5796m3;雨水管:1762m;污水管:1222m;沥青砼路面:22734m2涵洞:8道;桥梁:原旧桥右侧加宽处理一座;四、施工准备情况1、完善组织管理体系进场后,在指挥部和当地政府的正确领导和支持下,按照合同要求,迅速组建了项经部,项经部领导班子、主要管理人员和施工队伍10日内全部到场并保持稳定不变
合理划分工区,保持全线作业空间基本均衡
组织了桩基作业队和路基作业队进场,保证了路基和桥梁工程同时开工,迅速打开了全线工作局面
建立健全质量保证体系和安全生产机构,形成纵向到底横向到边的质量、安全保障组织网络
2、加大机械投入,严把材料检验关第1页共9页按照合同条款和指挥部文件要求,根据地形特点和工程量配备了相适应的推土机、压路机、平地机、拌合楼(机)、吊车、装载机、砼搅拌运输车等大型设备,主要机械设备均满足施工要求的功率、吨位等技术要求,落实构造物施工所需的钢模加工;按照双机作业要求,落实小型构造物施工机械设备,确保按要求到位
在指挥部的统一安排下,与合格材料供应商签好供货合同,建立完善的材料供应和质量检验体系,保证材料供应量和质量,严把材料进场的试验、检验关,避免出现砂石料取材上的混乱,切实保证用料质量
