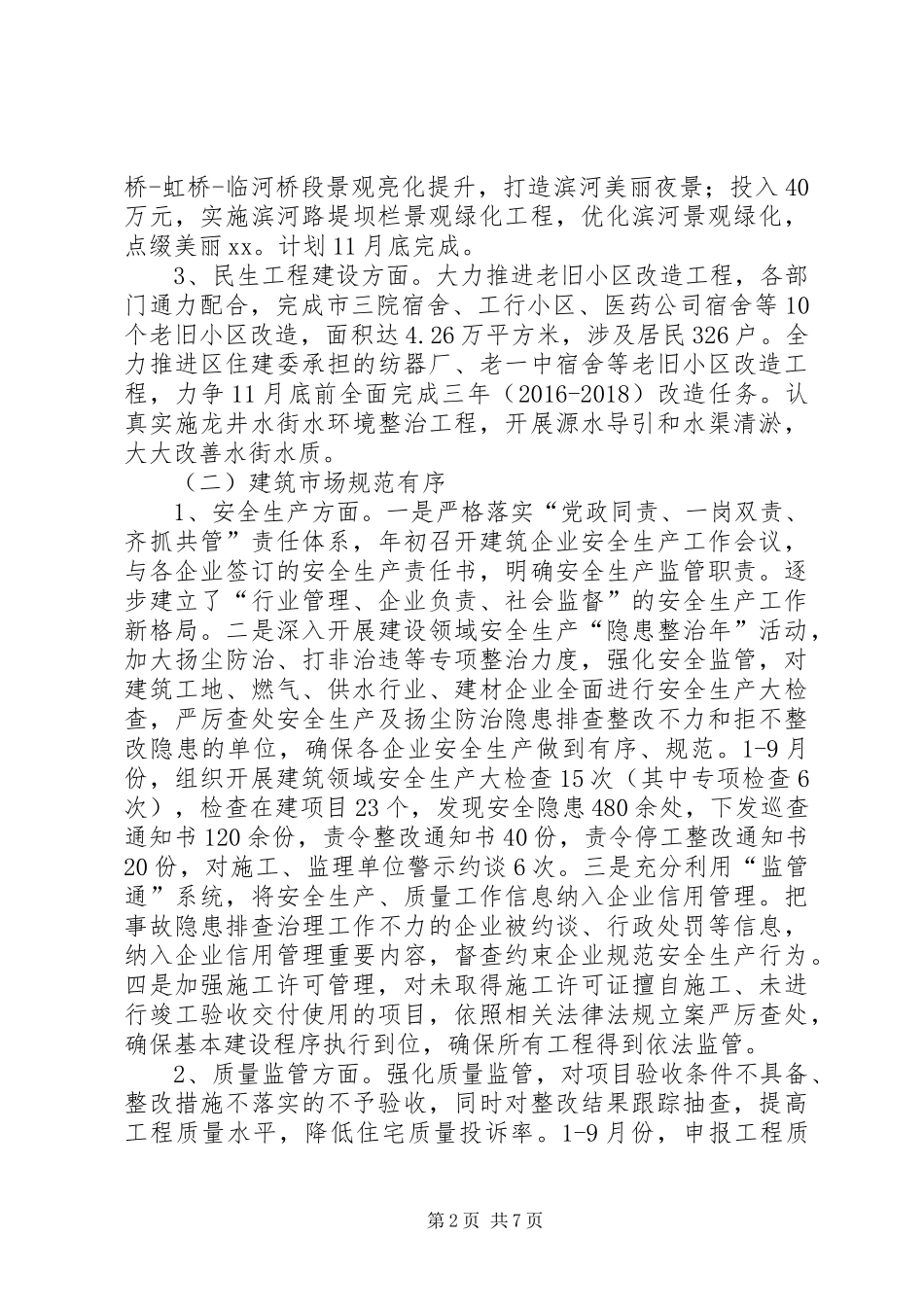

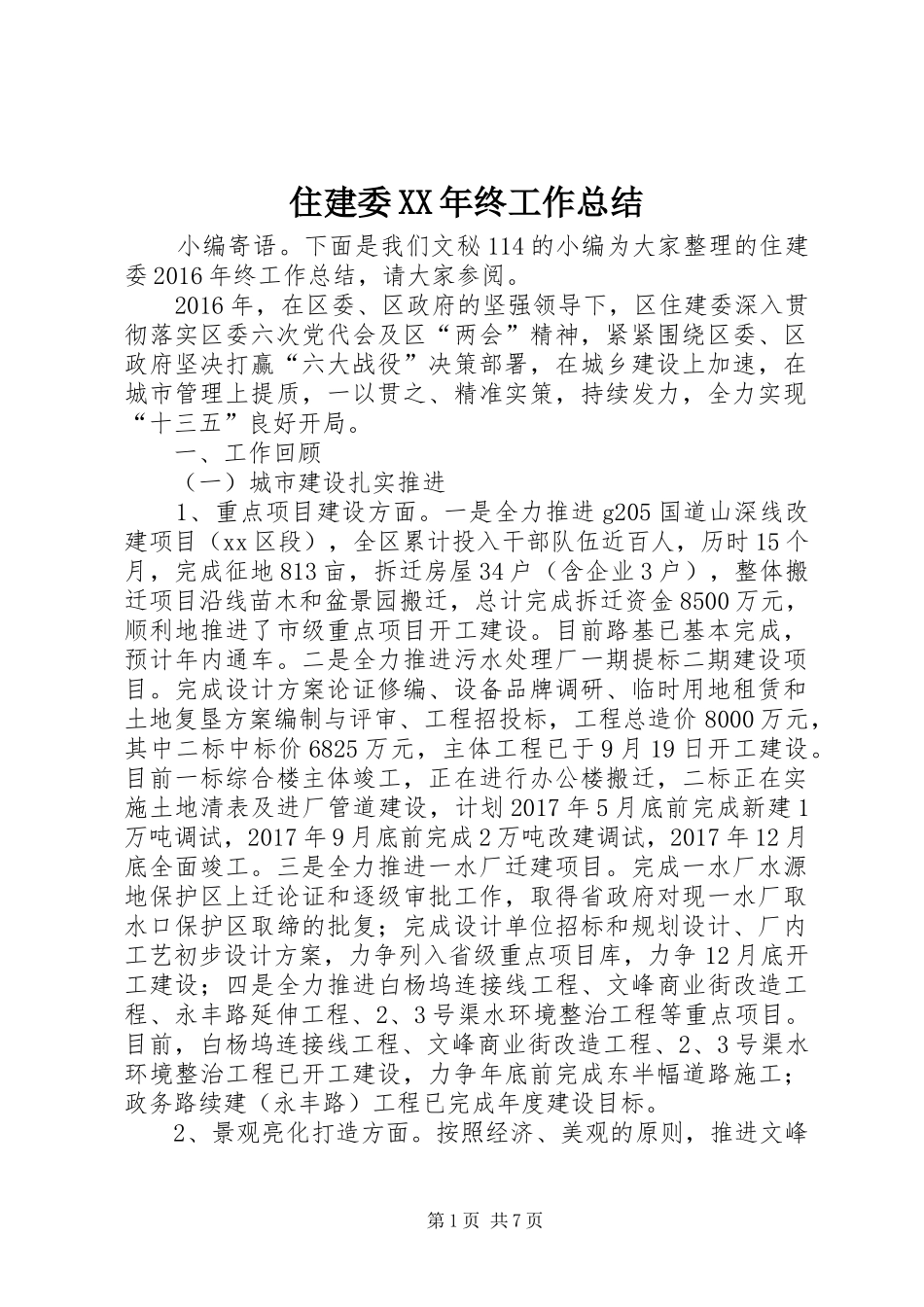

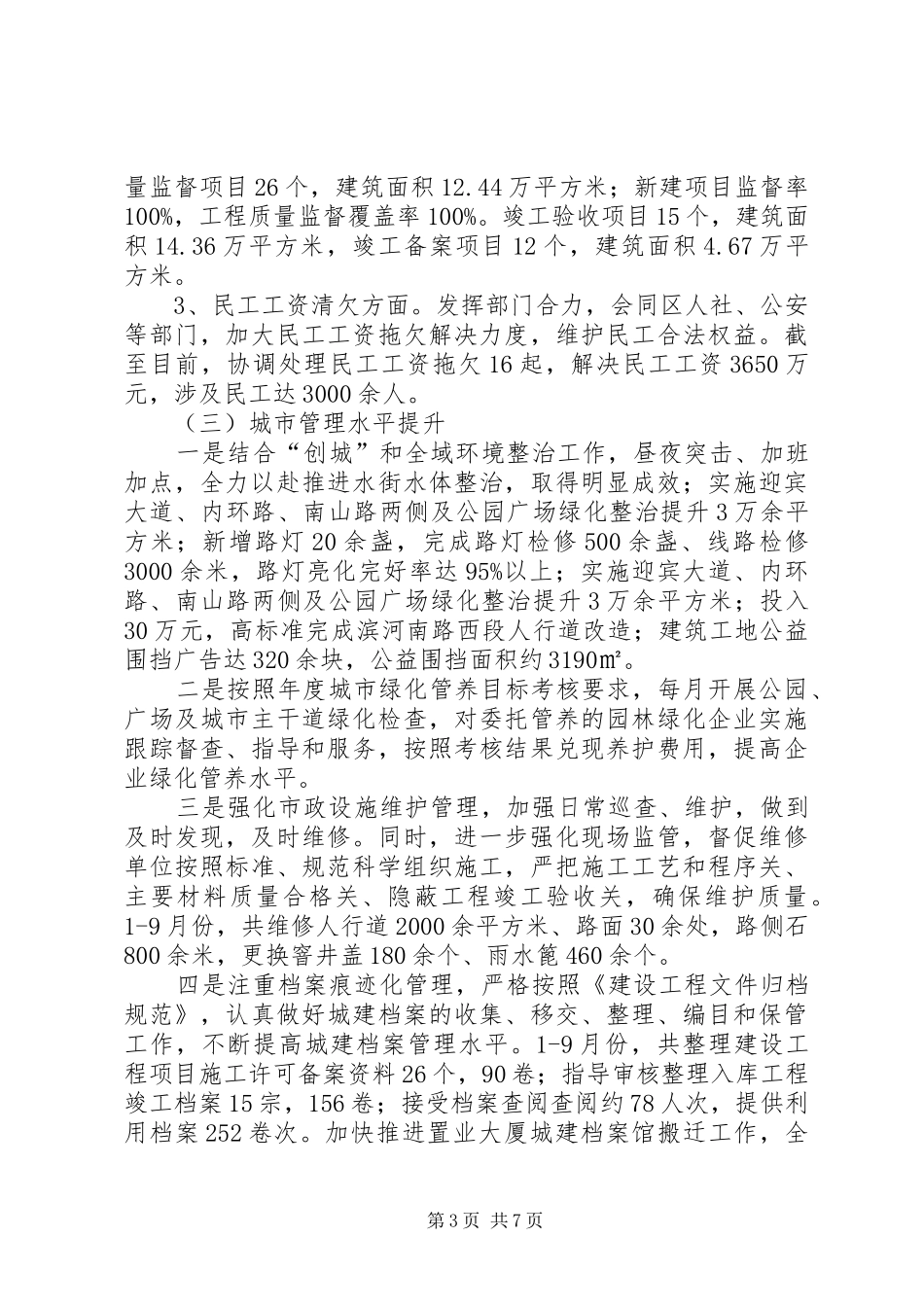

2016年,在区委、区政府的坚强领导下,区住建委深入贯彻落实区委六次党代会及区“两会”精神,紧紧围绕区委、区政府坚决打赢“六大战役”决策部署,在城乡建设上加速,在城市管理上提质,一以贯之、精准实策,持续发力,全力实现“十三五”良好开局
一、工作回顾(一)城市建设扎实推进1、重点项目建设方面
一是全力推进g205国道山深线改建项目(xx区段),全区累计投入干部队伍近百人,历时15个月,完成征地813亩,拆迁房屋34户(含企业3户),整体搬迁项目沿线苗木和盆景园搬迁,总计完成拆迁资金8500万元,顺利地推进了市级重点项目开工建设
目前路基已基本完成,预计年内通车
二是全力推进污水处理厂一期提标二期建设项目
完成设计方案论证修编、设备品牌调研、临时用地租赁和土地复垦方案编制与评审、工程招投标,工程总造价8000万元,其中二标中标价6825万元,主体工程已于9月19日开工建设
目前一标综合楼主体竣工,正在进行办公楼搬迁,二标正在实施土地清表及进厂管道建设,计划2017年5月底前完成新建1万吨调试,2017年9月底前完成2万吨改建调试,2017年12月底全面竣工
三是全力推进一水厂迁建项目
完成一水厂水源地保护区上迁论证和逐级审批工作,取得省政府对现一水厂取水口保护区取缔的批复;完成设计单位招标和规划设计、厂内工艺初步设计方案,力争列入省级重点项目库,力争12月底开工建设;四是全力推进白杨坞连接线工程、文峰商业街改造工程、永丰路延伸工程、2、3号渠水环境整治工程等重点项目
目前,白杨坞连接线工程、文峰商业街改造工程、2、3号渠水环境整治工程已开工建设,力争年底前完成东半幅道路施工;政务路续建(永丰路)工程已完成年度建设目标
2、景观亮化打造方面
按照经济、美观的原则,推进文峰
